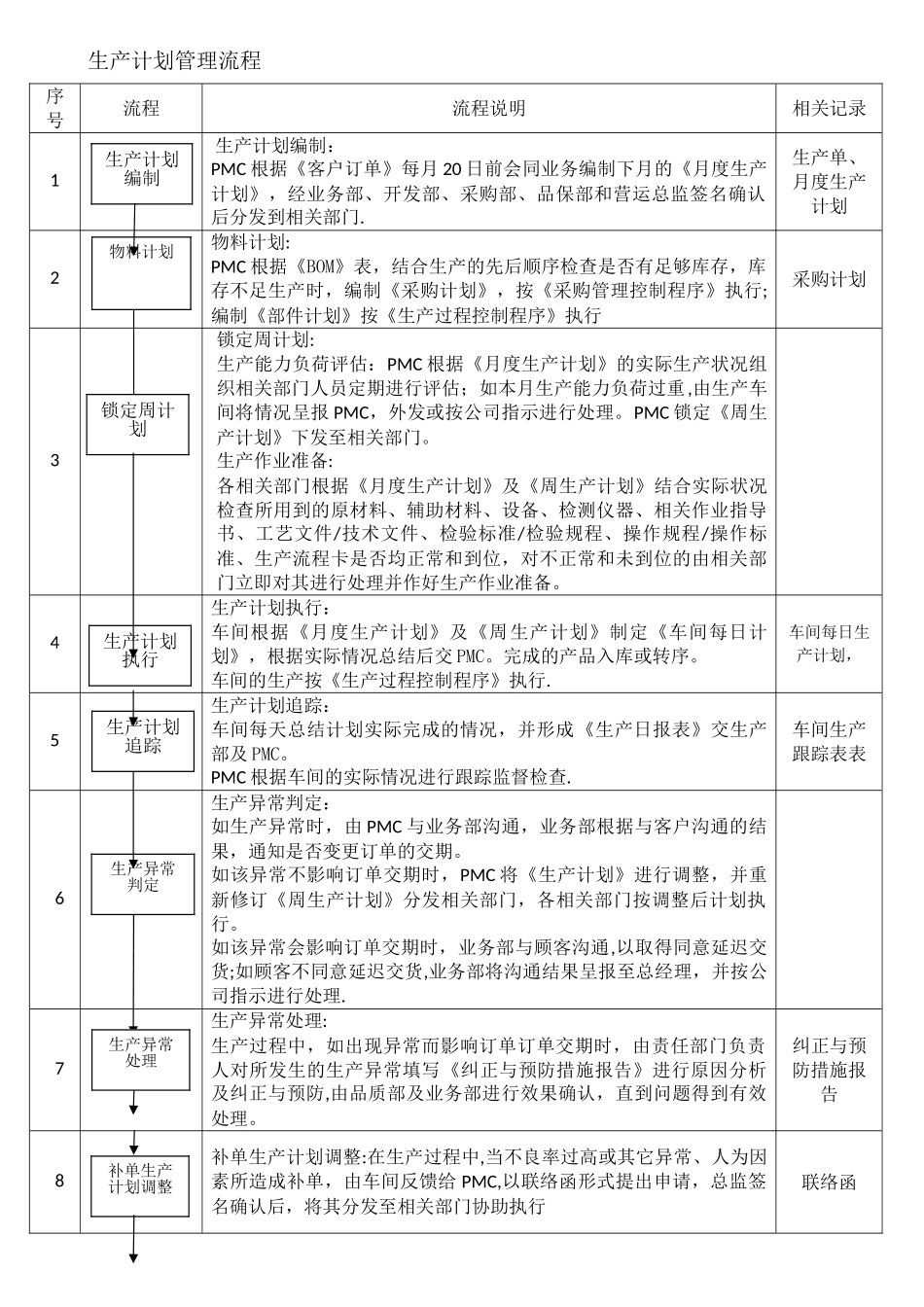

生产计划管理流程序号流程流程说明相关记录1 生产计划编制:PMC 根据《客户订单》每月 20 日前会同业务编制下月的《月度生产计划》,经业务部、开发部、采购部、品保部和营运总监签名确认后分发到相关部门
生产单、月度生产计划2物料计划:PMC 根据《BOM》表,结合生产的先后顺序检查是否有足够库存,库存不足生产时,编制《采购计划》,按《采购管理控制程序》执行;编制《部件计划》按《生产过程控制程序》执行采购计划3锁定周计划:生产能力负荷评估:PMC 根据《月度生产计划》的实际生产状况组织相关部门人员定期进行评估;如本月生产能力负荷过重,由生产车间将情况呈报 PMC,外发或按公司指示进行处理
PMC 锁定《周生产计划》下发至相关部门
生产作业准备:各相关部门根据《月度生产计划》及《周生产计划》结合实际状况检查所用到的原材料、辅助材料、设备、检测仪器、相关作业指导书、工艺文件/技术文件、检验标准/检验规程、操作规程/操作标准、生产流程卡是否均正常和到位,对不正常和未到位的由相关部门立即对其进行处理并作好生产作业准备
4生产计划执行:车间根据《月度生产计划》及《周生产计划》制定《车间每日计划》,根据实际情况总结后交 PMC
完成的产品入库或转序
车间的生产按《生产过程控制程序》执行
车间每日生产计划, 5生产计划追踪:车间每天总结计划实际完成的情况,并形成《生产日报表》交生产部及 PMC

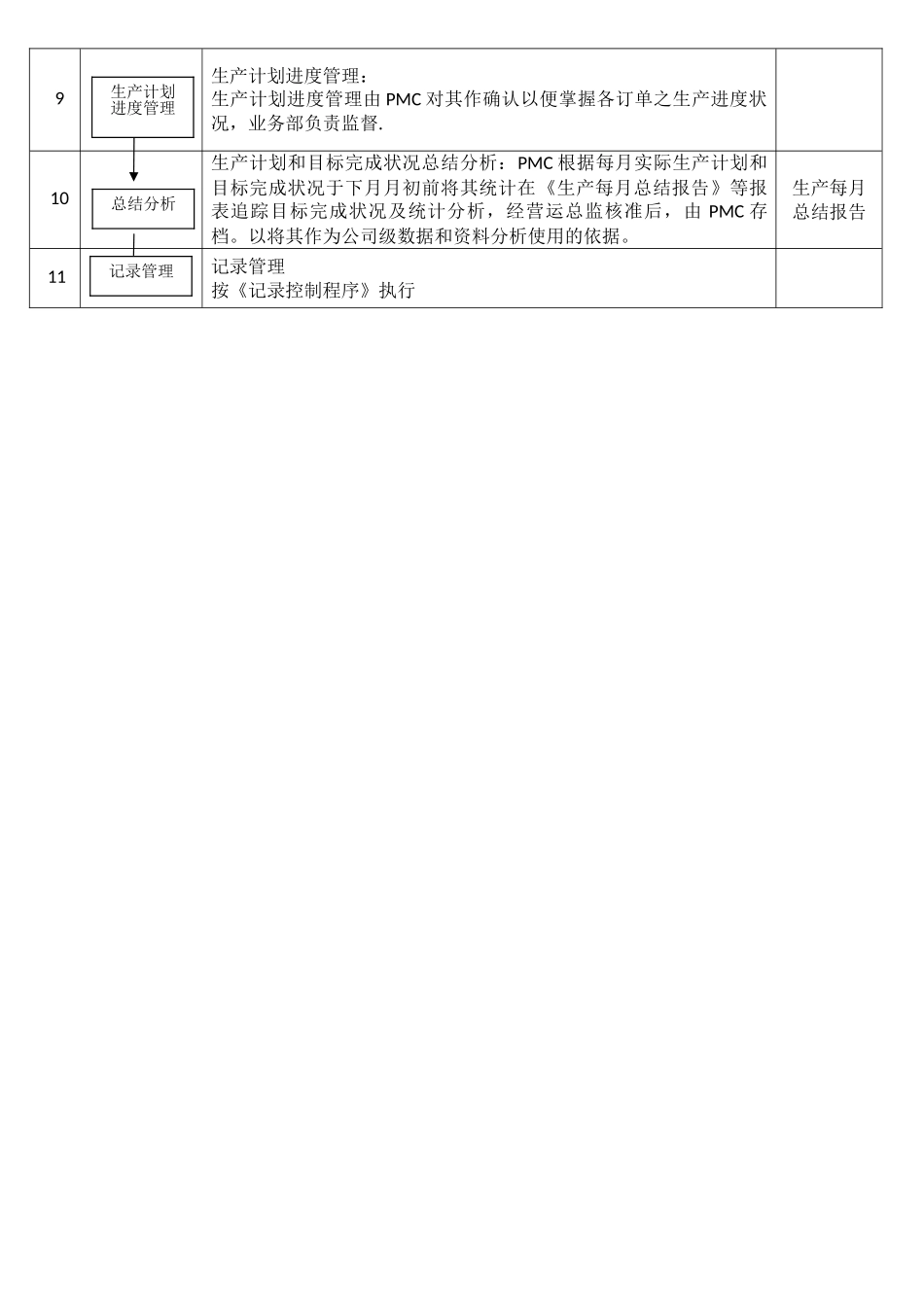

PMC 根据车间的实际情况进行跟踪监督检查
车间生产跟踪表表6生产异常判定:如生产异常时,由 PMC 与业务部沟通,业务部根据与客户沟通的结果,通知是否变更订单的交期
如该异常不影响订单交期时,PMC 将《生产计划》进行调整,并重新修订《周生产计划》分发相关部门,各相关部门按调整后计划执行
如该异常会影响订单交期时,业务部与顾客沟通,以取得同意延迟交货;如顾客不同意延迟交货,业务部将沟通结果呈报至总
