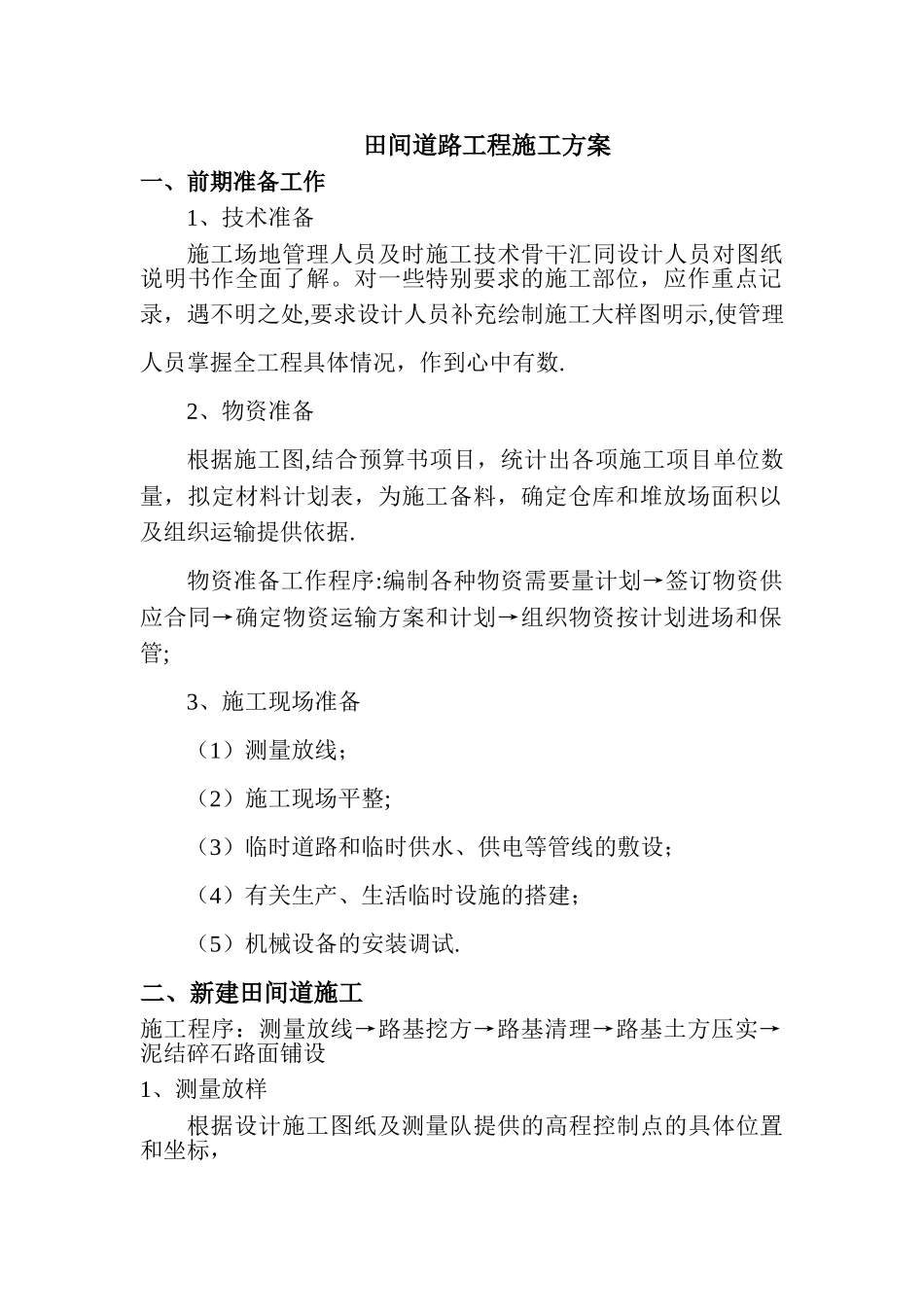

田间道路工程施工方案一、前期准备工作1、技术准备施工场地管理人员及时施工技术骨干汇同设计人员对图纸说明书作全面了解
对一些特别要求的施工部位,应作重点记录,遇不明之处,要求设计人员补充绘制施工大样图明示,使管理人员掌握全工程具体情况,作到心中有数
2、物资准备根据施工图,结合预算书项目,统计出各项施工项目单位数量,拟定材料计划表,为施工备料,确定仓库和堆放场面积以及组织运输提供依据
物资准备工作程序:编制各种物资需要量计划→签订物资供应合同→确定物资运输方案和计划→组织物资按计划进场和保管;3、施工现场准备(1)测量放线;(2)施工现场平整;(3)临时道路和临时供水、供电等管线的敷设;(4)有关生产、生活临时设施的搭建;(5)机械设备的安装调试

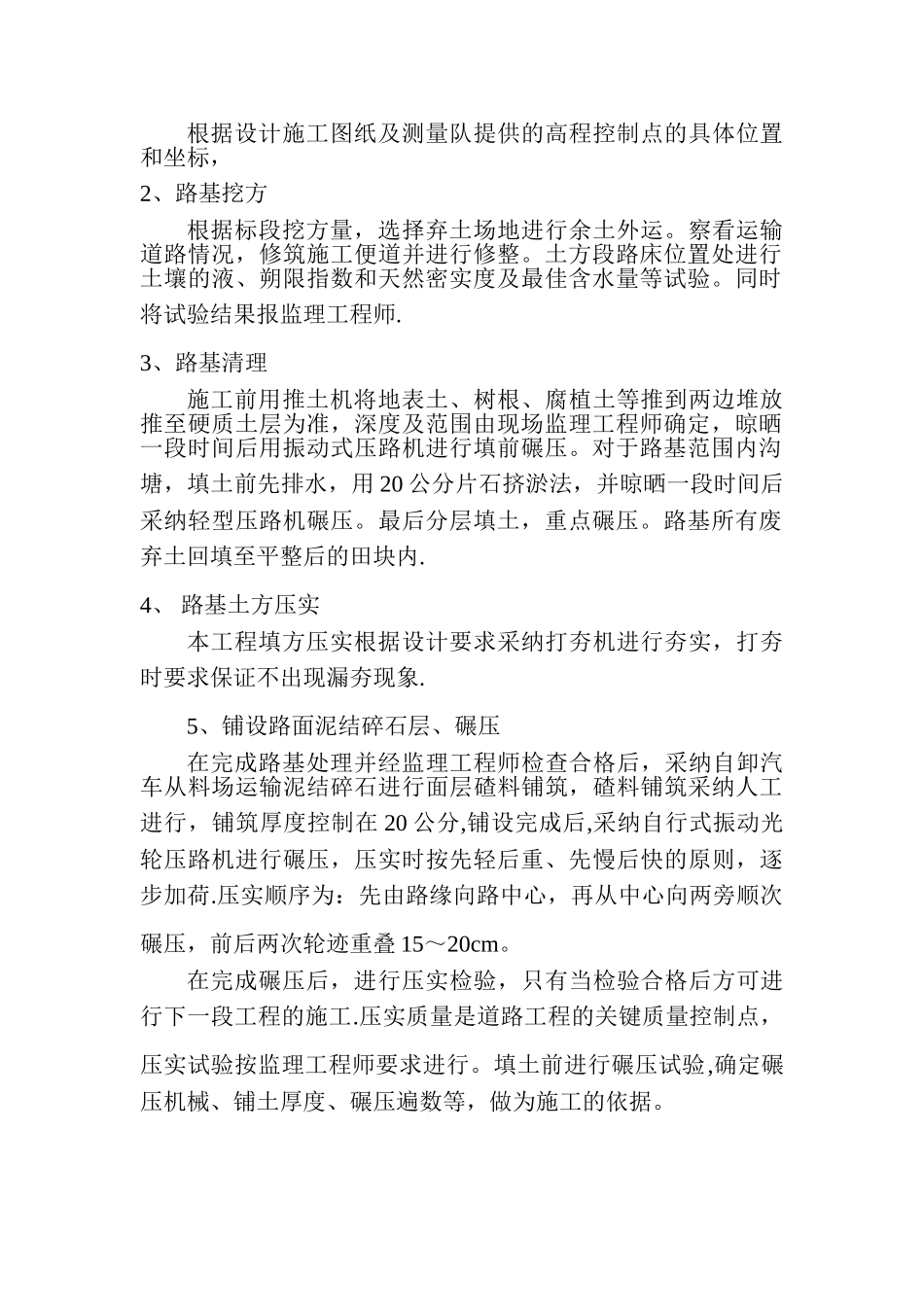

二、新建田间道施工施工程序:测量放线→路基挖方→路基清理→路基土方压实→泥结碎石路面铺设1、测量放样根据设计施工图纸及测量队提供的高程控制点的具体位置和坐标,2、路基挖方根据标段挖方量,选择弃土场地进行余土外运
察看运输道路情况,修筑施工便道并进行修整
土方段路床位置处进行土壤的液、朔限指数和天然密实度及最佳含水量等试验
同时将试验结果报监理工程师
3、路基清理施工前用推土机将地表土、树根、腐植土等推到两边堆放推至硬质土层为准,深度及范围由现场监理工程师确定,晾晒一段时间后用振动式压路机进行填前碾压
对于路基范围内沟塘,填土前先排水,用 20 公分片石挤淤法,并晾晒一段时间后采纳轻型压路机碾压
最后分层填土,重点碾压
路基所有废弃土回填至平整后的田块内
4、 路基土方压实本工程填方压实根据设计要求采纳打夯机进行夯实,打夯时要求保证不出现漏夯现象
5、铺设路面泥结碎石层、碾压在完成路基处理并经监理工程师检查合格后,采纳自卸汽车从料场运输泥结碎石进行面层碴料铺筑,碴料铺筑采纳人工进行,铺筑厚度控制在 20 公分,铺设完成后,采纳自行式振
