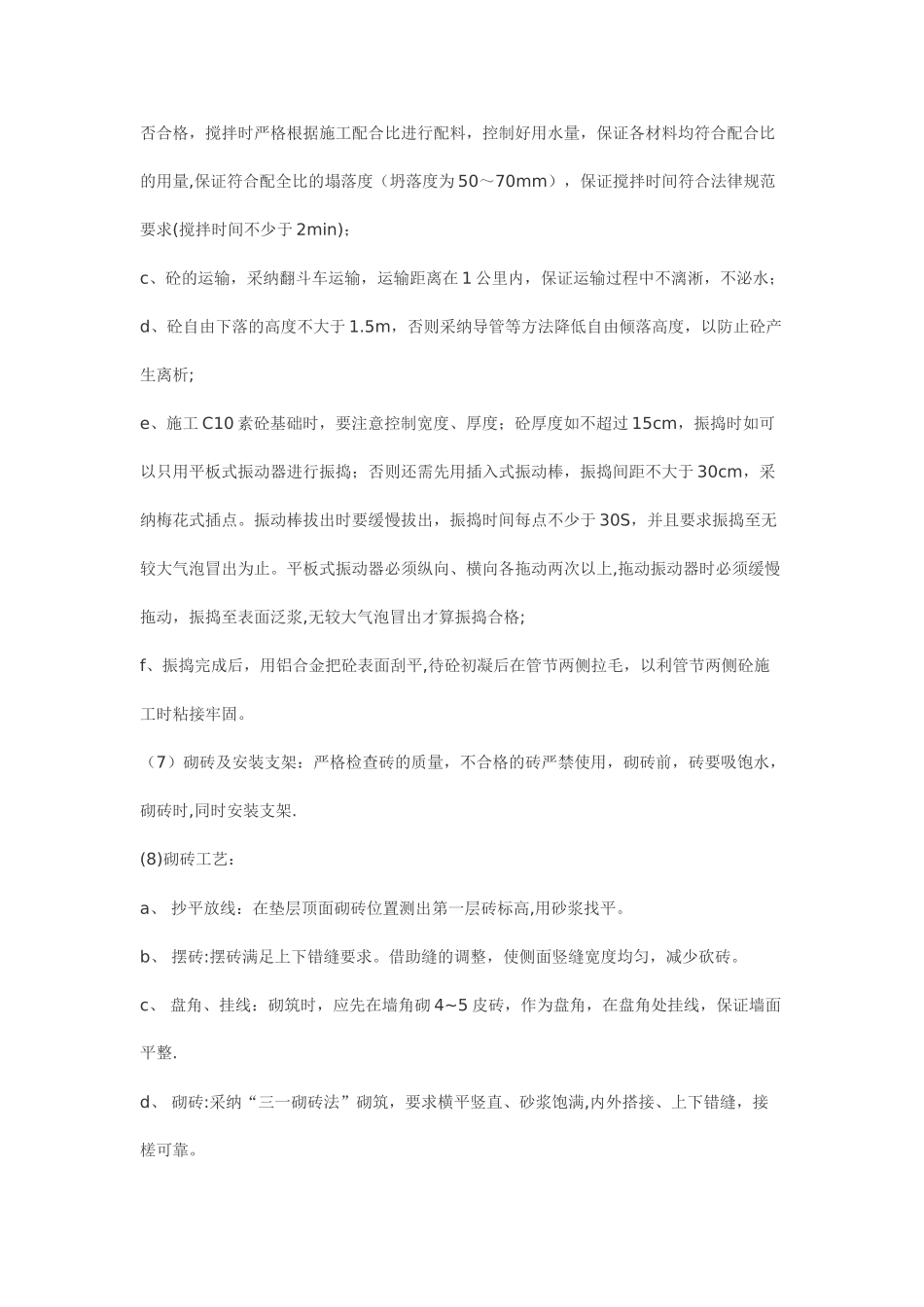

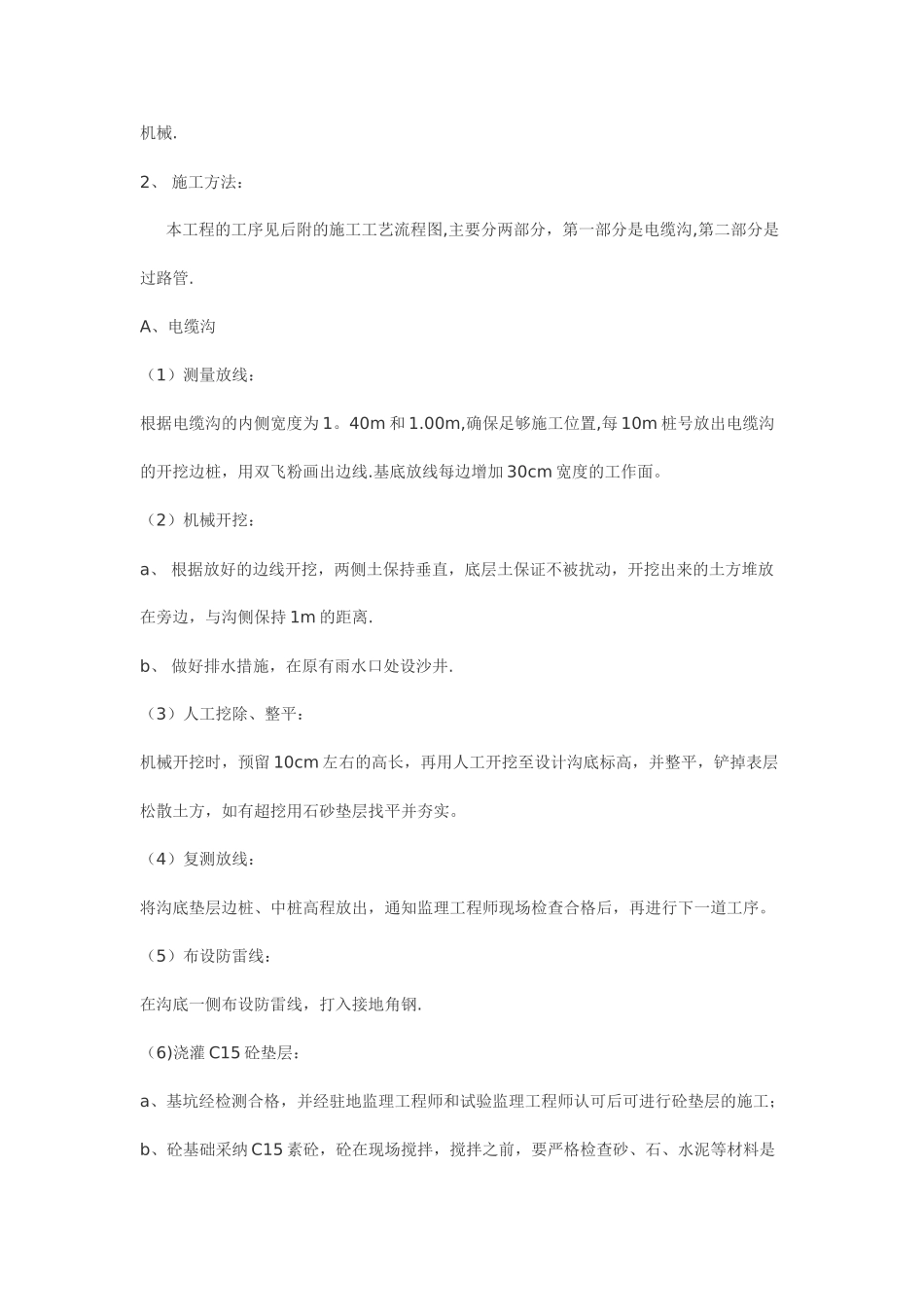

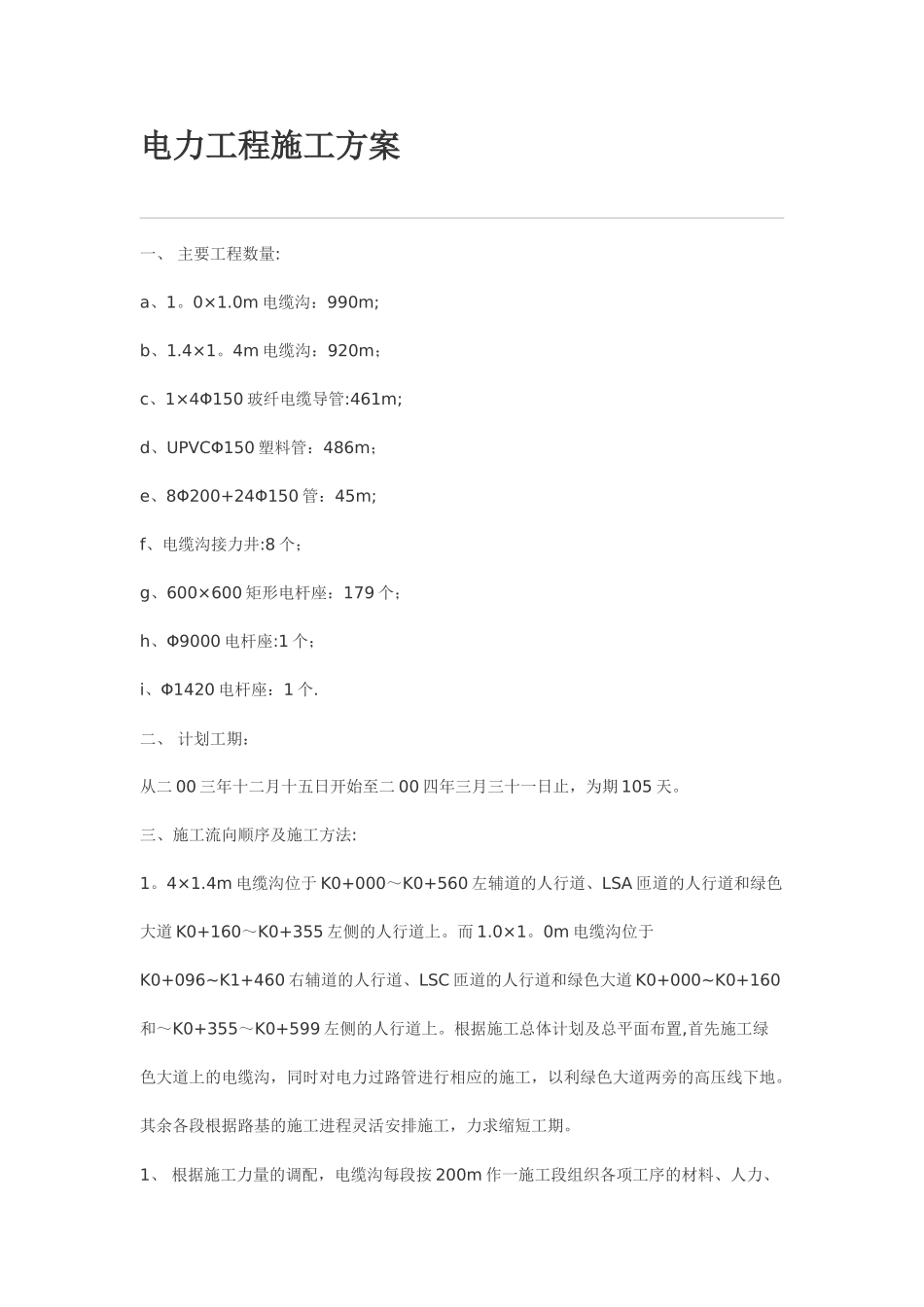

电力工程施工方案一、 主要工程数量:a、1。0×1.0m 电缆沟:990m;b、1.4×1。4m 电缆沟:920m;c、1×4Φ150 玻纤电缆导管:461m;d、UPVCΦ150 塑料管:486m;e、8Φ200+24Φ150 管:45m;f、电缆沟接力井:8 个;g、600×600 矩形电杆座:179 个;h、Φ9000 电杆座:1 个;i、Φ1420 电杆座:1 个.二、 计划工期:从二 00 三年十二月十五日开始至二 00 四年三月三十一日止,为期 105 天。三、施工流向顺序及施工方法:1。4×1.4m 电缆沟位于 K0+000~K0+560 左辅道的人行道、LSA 匝道的人行道和绿色大道 K0+160~K0+355 左侧的人行道上。而 1.0×1。0m 电缆沟位于K0+096~K1+460 右辅道的人行道、LSC 匝道的人行道和绿色大道 K0+000~K0+160和~K0+355~K0+599 左侧的人行道上。根据施工总体计划及总平面布置,首先施工绿色大道上的电缆沟,同时对电力过路管进行相应的施工,以利绿色大道两旁的高压线下地。其余各段根据路基的施工进程灵活安排施工,力求缩短工期。1、 根据施工力量的调配,电缆沟每段按 200m 作一施工段组织各项工序的材料、人力、机械.2、 施工方法: 本工程的工序见后附的施工工艺流程图,主要分两部分,第一部分是电缆沟,第二部分是过路管.A、电缆沟(1)测量放线:根据电缆沟的内侧宽度为 1。40m 和 1.00m,确保足够施工位置,每 10m 桩号放出电缆沟的开挖边桩,用双飞粉画出边线.基底放线每边增加 30cm 宽度的工作面。(2)机械开挖:a、 根据放好的边线开挖,两侧土保持垂直,底层土保证不被扰动,开挖出来的土方堆放在旁边,与沟侧保持 1m 的距离.b、 做好排水措施,在原有雨水口处设沙井.(3)人工挖除、整平:机械开挖时,预留 10cm 左右的高长,再用人工开挖至设计沟底标高,并整平,铲掉表层松散土方,如有超挖用石砂垫层找平并夯实。(4)复测放线:将沟底垫层边桩、中桩高程放出,通知监理工程师现场检查合格后,再进行下一道工序。(5)布设防雷线:在沟底一侧布设防雷线,打入接地角钢.(6)浇灌 C15 砼垫层:a、基坑经检测合格,并经驻地监理工程师和试验监理工程师认可后可进行砼垫层的施工;b、砼基础采纳 C15 素砼,砼在现场搅拌,搅拌之前,要严格检查砂、石、水泥等材料是否合格,搅拌时严格根据施工配合比进行配料,控制好用水量,保证各材料均符合配合比的用量,保证符合配全比的塌落度(坍落度为 50~70mm),保证搅拌时间符合法律规范要求(搅拌时间不少于 ...
