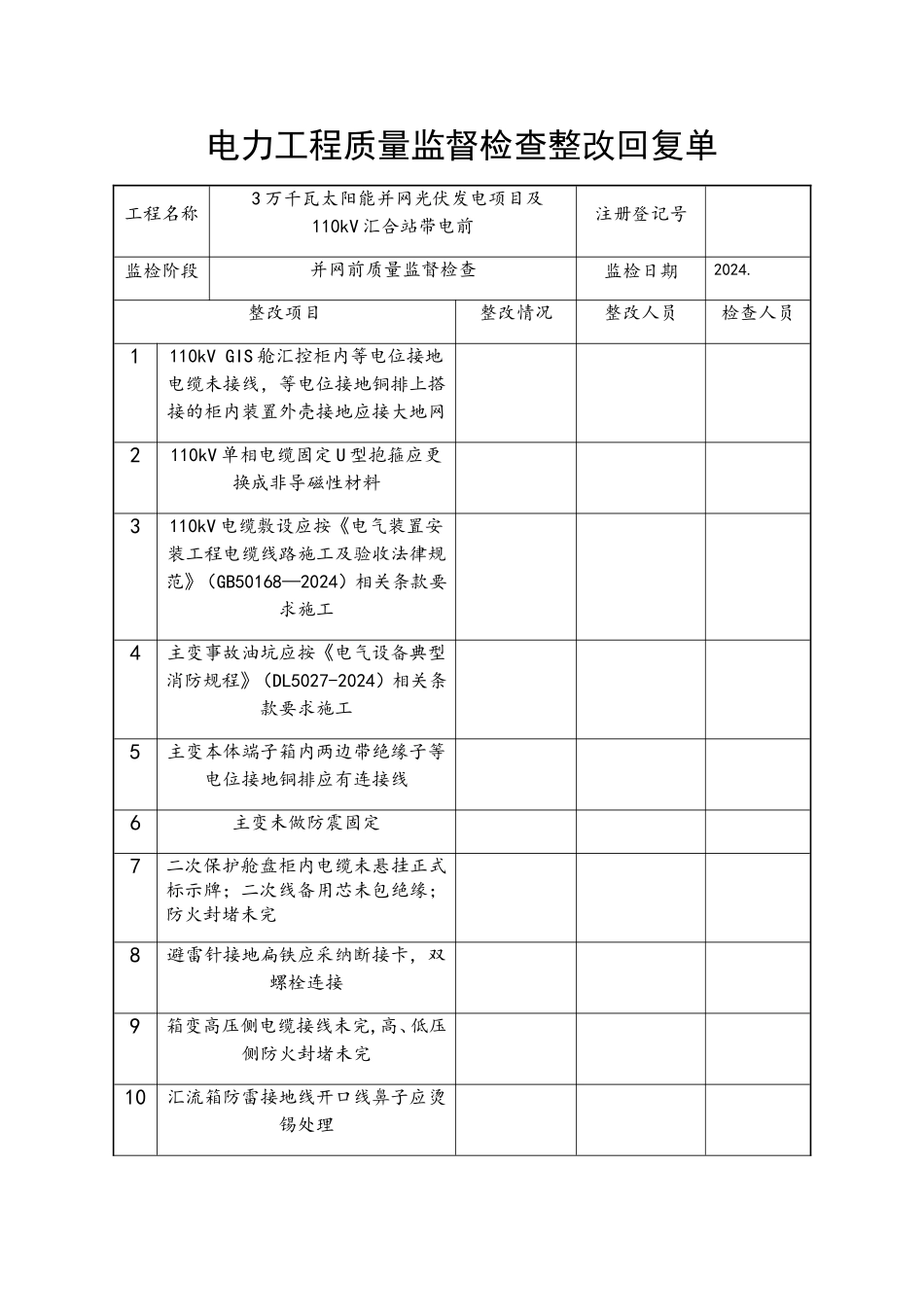

电力工程质量监督检查整改回复单工程名称 3 万千瓦太阳能并网光伏发电项目及110kV 汇合站带电前注册登记号监检阶段并网前质量监督检查监检日期2024
整改项目整改情况整改人员检查人员1110kV GIS 舱汇控柜内等电位接地电缆未接线,等电位接地铜排上搭接的柜内装置外壳接地应接大地网2110kV 单相电缆固定 U 型抱箍应更换成非导磁性材料3110kV 电缆敷设应按《电气装置安装工程电缆线路施工及验收法律规范》(GB50168—2024)相关条款要求施工4主变事故油坑应按《电气设备典型消防规程》(DL5027-2024)相关条款要求施工5主变本体端子箱内两边带绝缘子等电位接地铜排应有连接线6主变未做防震固定7二次保护舱盘柜内电缆未悬挂正式标示牌;二次线备用芯未包绝缘;防火封堵未完8避雷针接地扁铁应采纳断接卡,双螺栓连接9箱变高压侧电缆接线未完,高、低压侧防火封堵未完10汇流箱防雷接地线开口线鼻子应烫锡处理11个别电缆敷设埋深不够12箱变基础外露埋件未防腐,个别基础混凝土角碰掉需补强处理13部分光伏支架基础需灌浆处理14未提供现场规程法律规范清单15生产准备工作应加快进行,要在并网前达到要求16开工报告应由注册公司法人代表签字17有现场规程法律规范清单,未下发给施工单位18电气专业监理实施细则未对质量控制点(S、W、H 点)进行策划19继电保护、高压试验报告上签字人员均无资质证书20未提供主变压力释放阀检验报告21未提供主变试验报告,未提供主变耐压后油色谱分析报告22未提供 110kV 电缆试验报告23未提供光伏区 1-20 号箱变试验报告,未提供 21-30 号箱变试验报告及油分析报告25未提供远动通信及省调、地调对点调试记录26单位工程质量验评项目划分表应该进一步完善27项目经理未提供安全资质证书28定位放线记录中缺放线顺序、误差等放线说明29未提供水泥厂家 28 天
