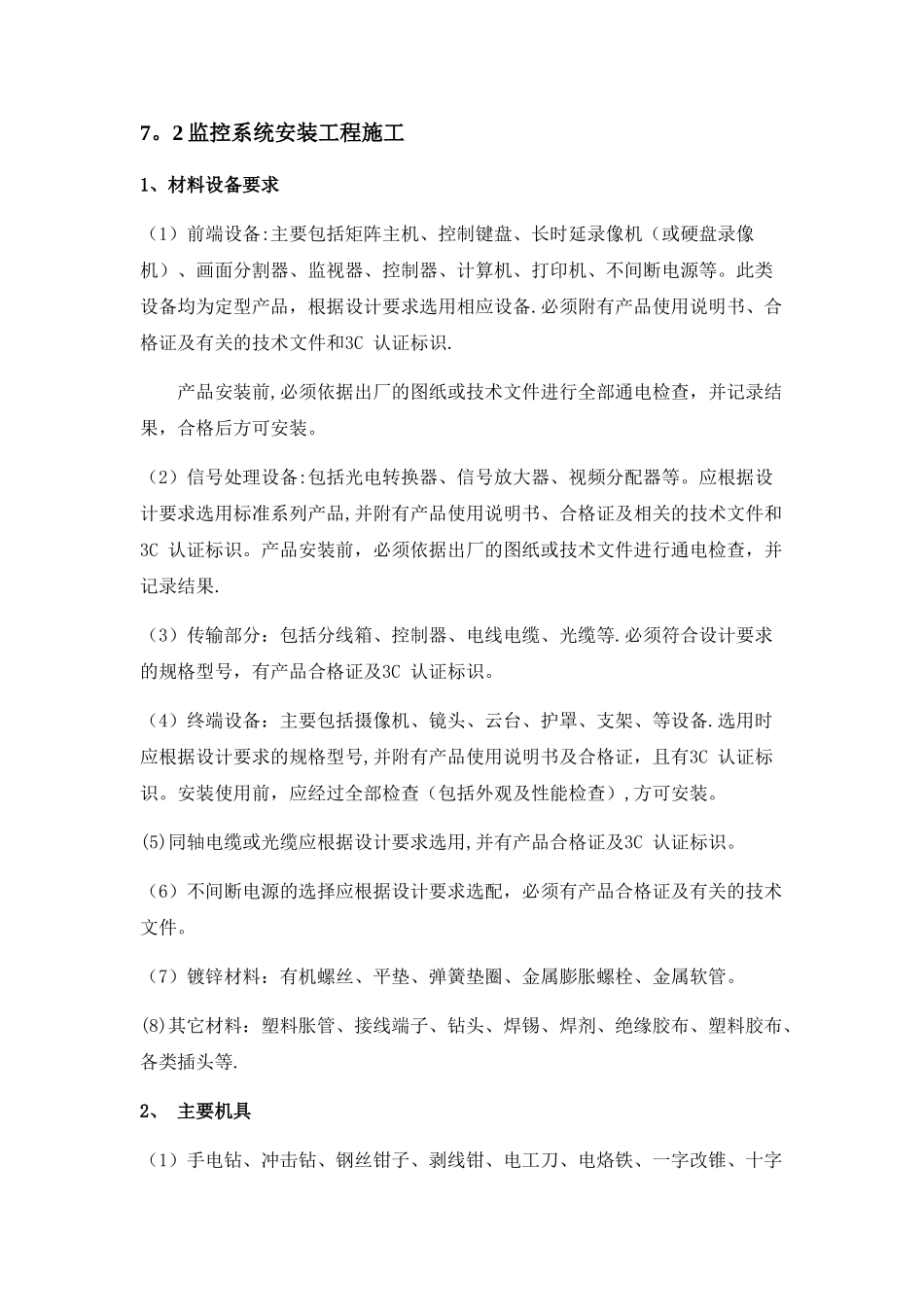

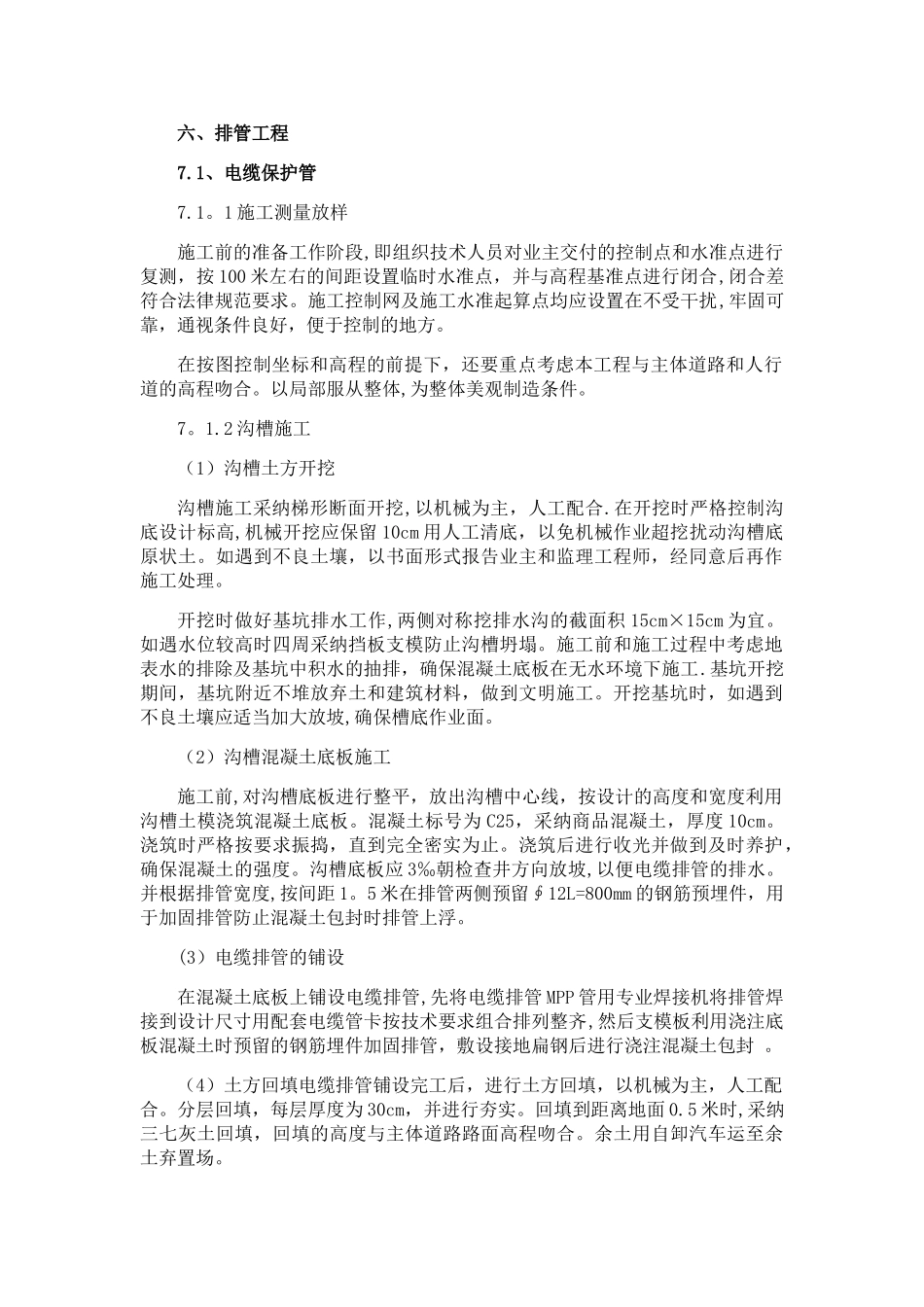

六、排管工程7.1、电缆保护管7.1。1 施工测量放样施工前的准备工作阶段,即组织技术人员对业主交付的控制点和水准点进行复测,按 100 米左右的间距设置临时水准点,并与高程基准点进行闭合,闭合差符合法律规范要求。施工控制网及施工水准起算点均应设置在不受干扰,牢固可靠,通视条件良好,便于控制的地方。在按图控制坐标和高程的前提下,还要重点考虑本工程与主体道路和人行道的高程吻合。以局部服从整体,为整体美观制造条件。7。1.2 沟槽施工(1)沟槽土方开挖沟槽施工采纳梯形断面开挖,以机械为主,人工配合.在开挖时严格控制沟底设计标高,机械开挖应保留 10cm 用人工清底,以免机械作业超挖扰动沟槽底原状土。如遇到不良土壤,以书面形式报告业主和监理工程师,经同意后再作施工处理。开挖时做好基坑排水工作,两侧对称挖排水沟的截面积 15cm×15cm 为宜。如遇水位较高时四周采纳挡板支模防止沟槽坍塌。施工前和施工过程中考虑地表水的排除及基坑中积水的抽排,确保混凝土底板在无水环境下施工.基坑开挖期间,基坑附近不堆放弃土和建筑材料,做到文明施工。开挖基坑时,如遇到不良土壤应适当加大放坡,确保槽底作业面。(2)沟槽混凝土底板施工施工前,对沟槽底板进行整平,放出沟槽中心线,按设计的高度和宽度利用沟槽土模浇筑混凝土底板。混凝土标号为 C25,采纳商品混凝土,厚度 10cm。浇筑时严格按要求振捣,直到完全密实为止。浇筑后进行收光并做到及时养护,确保混凝土的强度。沟槽底板应 3‰朝检查井方向放坡,以便电缆排管的排水。并根据排管宽度,按间距 1。5 米在排管两侧预留∮12L=800mm 的钢筋预埋件,用于加固排管防止混凝土包封时排管上浮。(3)电缆排管的铺设在混凝土底板上铺设电缆排管,先将电缆排管 MPP 管用专业焊接机将排管焊接到设计尺寸用配套电缆管卡按技术要求组合排列整齐,然后支模板利用浇注底板混凝土时预留的钢筋埋件加固排管,敷设接地扁钢后进行浇注混凝土包封 。(4)土方回填电缆排管铺设完工后,进行土方回填,以机械为主,人工配合。分层回填,每层厚度为 30cm,并进行夯实。回填到距离地面 0.5 米时,采纳三七灰土回填,回填的高度与主体道路路面高程吻合。余土用自卸汽车运至余土弃置场。7。2 监控系统安装工程施工1、材料设备要求(1)前端设备:主要包括矩阵主机、控制键盘、长时延录像机(或硬盘录像机)、画面分割器、监视器、控制器、计算机、打印机、不间断电源等。此类设备均为定型产...
