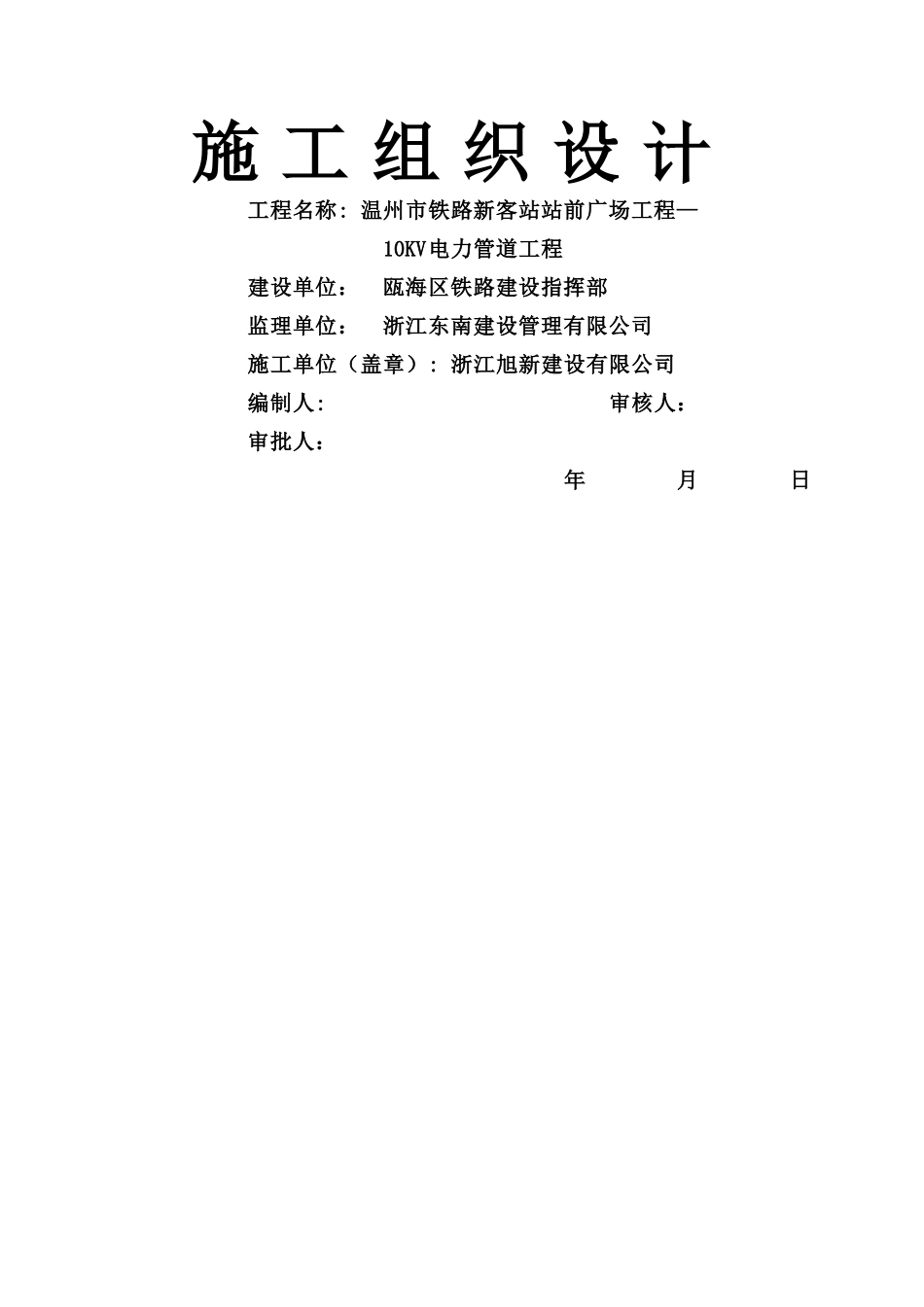

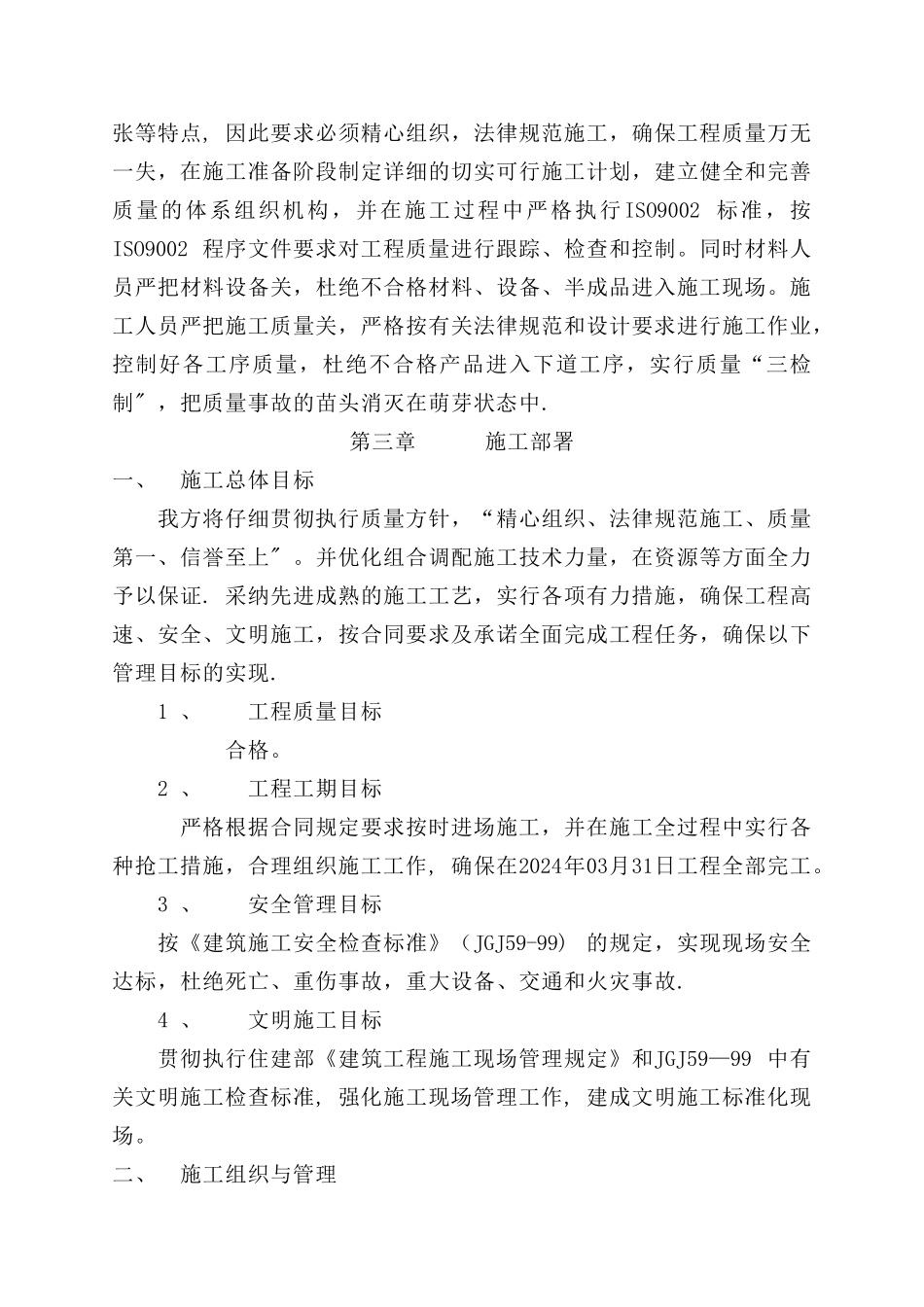

施 工 组 织 设 计工程名称: 温州市铁路新客站站前广场工程—10KV电力管道工程建设单位: 瓯海区铁路建设指挥部监理单位: 浙江东南建设管理有限公司施工单位(盖章): 浙江旭新建设有限公司编制人: 审核人:审批人:年 月 日第一章 编制说明及编制依据第1 节 编制说明一、根据本工程设计特点、功能要求, 本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原则是“经济、合理、优质、高效" 。二、本施工组织设计的编制,受到了我公司的高度重视和大力支持,公司将参加过类似工程施工的有关负责人召集在一起,形成方案编制专题小组,采纳“对比优化、博采众长”的编制思路, 力求本方案重点突出, 针对性、可操作性强。 三、本施工组织设计凡未注明计量单位均为“mm”。第二章 工程概况一、工程简介:本工程位于温州市铁路新客站站前广场,南起通站路,北至瓯海大道 , 沿 途 经 过 F 匝 道 桥 , 消 防 通 道 , 站 前 路 ; 全 长 平 面 距 离 约 M ,管材为无碱玻璃纤维导管,其中薄壁壁厚4mm,L=4m, 共3200根,厚壁壁厚8mm ,L=4m,共500 根。二、工程施工特点1 、工程施工协调度大1 )本工程电力管道部份南侧高架桥及G 匝道、箱涵已投入使用,北侧仍在施工,施工场地人流、车流量大, 施工干扰大。2)经现场踏勘,对于已建成的地段,施工与注意成品保护, 施工器具容易对原有沥青路面造成损伤, 需严格保护。 3)其中4#井需穿越F 匝道, 且F 匝道已施工完毕,桥梁两侧高差大, 需设计重新制定详细施工方案。 3、工期要求紧。本工程是温州南站附属电力管道,应业主要求,工期相当紧迫。2 、工程质量要求高。本工程具有质量要求高,工程牵涉面广,社会影响大,工期较为紧张等特点, 因此要求必须精心组织,法律规范施工,确保工程质量万无一失,在施工准备阶段制定详细的切实可行施工计划,建立健全和完善质量的体系组织机构,并在施工过程中严格执行ISO9002 标准,按ISO9002 程序文件要求对工程质量进行跟踪、检查和控制。同时材料人员严把材料设备关,杜绝不合格材料、设备、半成品进入施工现场。施工人员严把施工质量关,严格按有关法律规范和设计要求进行施工作业,控制好各工序质量,杜绝不合格产品进入下道工序,实行质量“三检制" ,把质量事故的苗头消灭在萌芽状态中.第三章 施工部署一、施工总体目标我方将仔细贯彻执行质量方针,“精心组织、法律规范施工、质...
