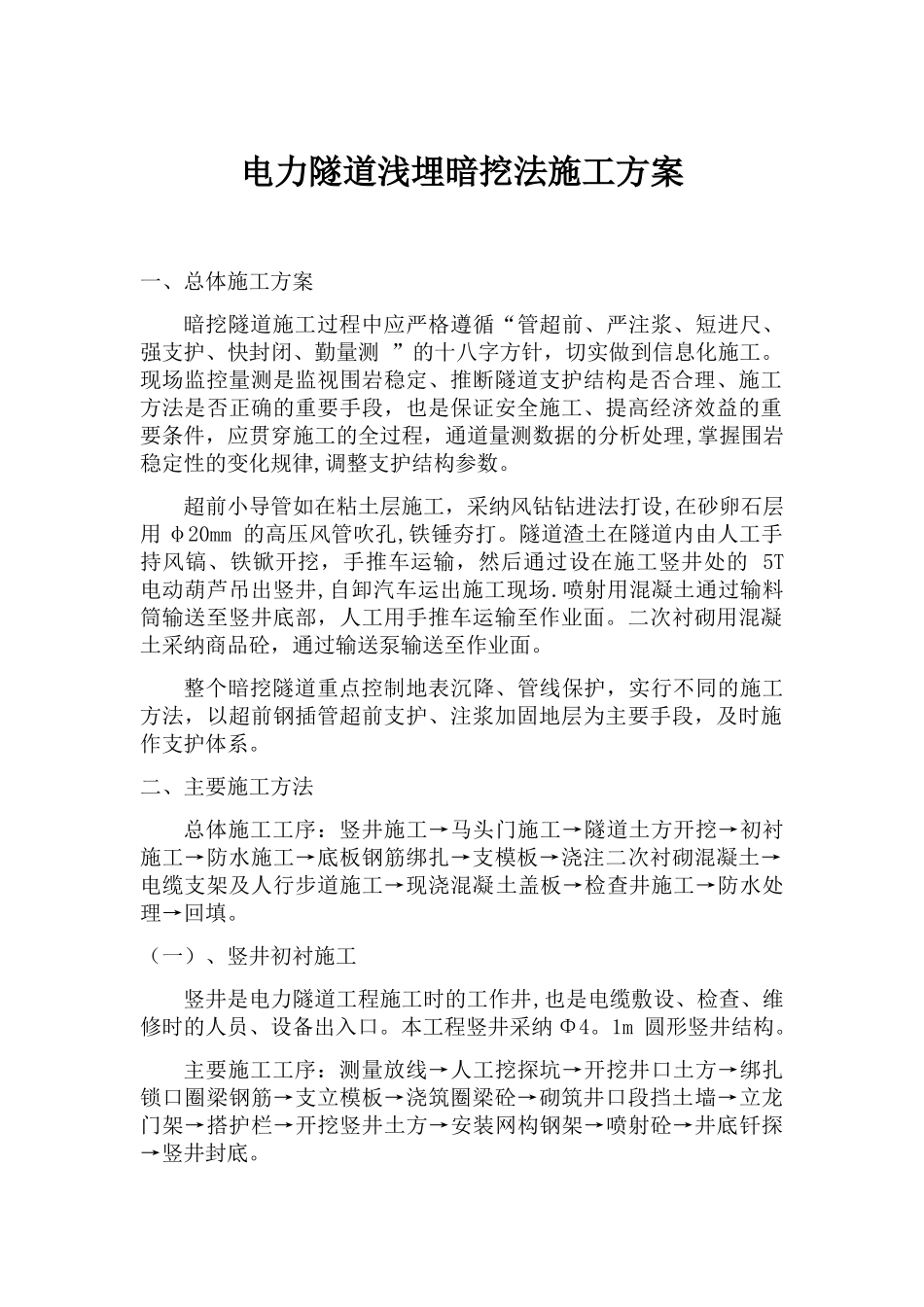

电力隧道浅埋暗挖法施工方案一、总体施工方案暗挖隧道施工过程中应严格遵循“管超前、严注浆、短进尺、强支护、快封闭、勤量测 ”的十八字方针,切实做到信息化施工
现场监控量测是监视围岩稳定、推断隧道支护结构是否合理、施工方法是否正确的重要手段,也是保证安全施工、提高经济效益的重要条件,应贯穿施工的全过程,通道量测数据的分析处理,掌握围岩稳定性的变化规律,调整支护结构参数
超前小导管如在粘土层施工,采纳风钻钻进法打设,在砂卵石层用 φ20mm 的高压风管吹孔,铁锤夯打
隧道渣土在隧道内由人工手持风镐、铁锨开挖,手推车运输,然后通过设在施工竖井处的 5T 电动葫芦吊出竖井,自卸汽车运出施工现场
喷射用混凝土通过输料筒输送至竖井底部,人工用手推车运输至作业面
二次衬砌用混凝土采纳商品砼,通过输送泵输送至作业面
整个暗挖隧道重点控制地表沉降、管线保护,实行不同的施工方法,以超前钢插管超前支护、注浆加固地层为主要手段,及时施作支护体系
二、主要施工方法总体施工工序:竖井施工→马头门施工→隧道土方开挖→初衬施工→防水施工→底板钢筋绑扎→支模板→浇注二次衬砌混凝土→电缆支架及人行步道施工→现浇混凝土盖板→检查井施工→防水处理→回填
(一)、竖井初衬施工竖井是电力隧道工程施工时的工作井,也是电缆敷设、检查、维修时的人员、设备出入口
本工程竖井采纳 Φ4
1m 圆形竖井结构
主要施工工序:测量放线→人工挖探坑→开挖井口土方→绑扎锁口圈梁钢筋→支立模板→浇筑圈梁砼→砌筑井口段挡土墙→立龙门架→搭护栏→开挖竖井土方→安装网构钢架→喷射砼→井底钎探→竖井封底

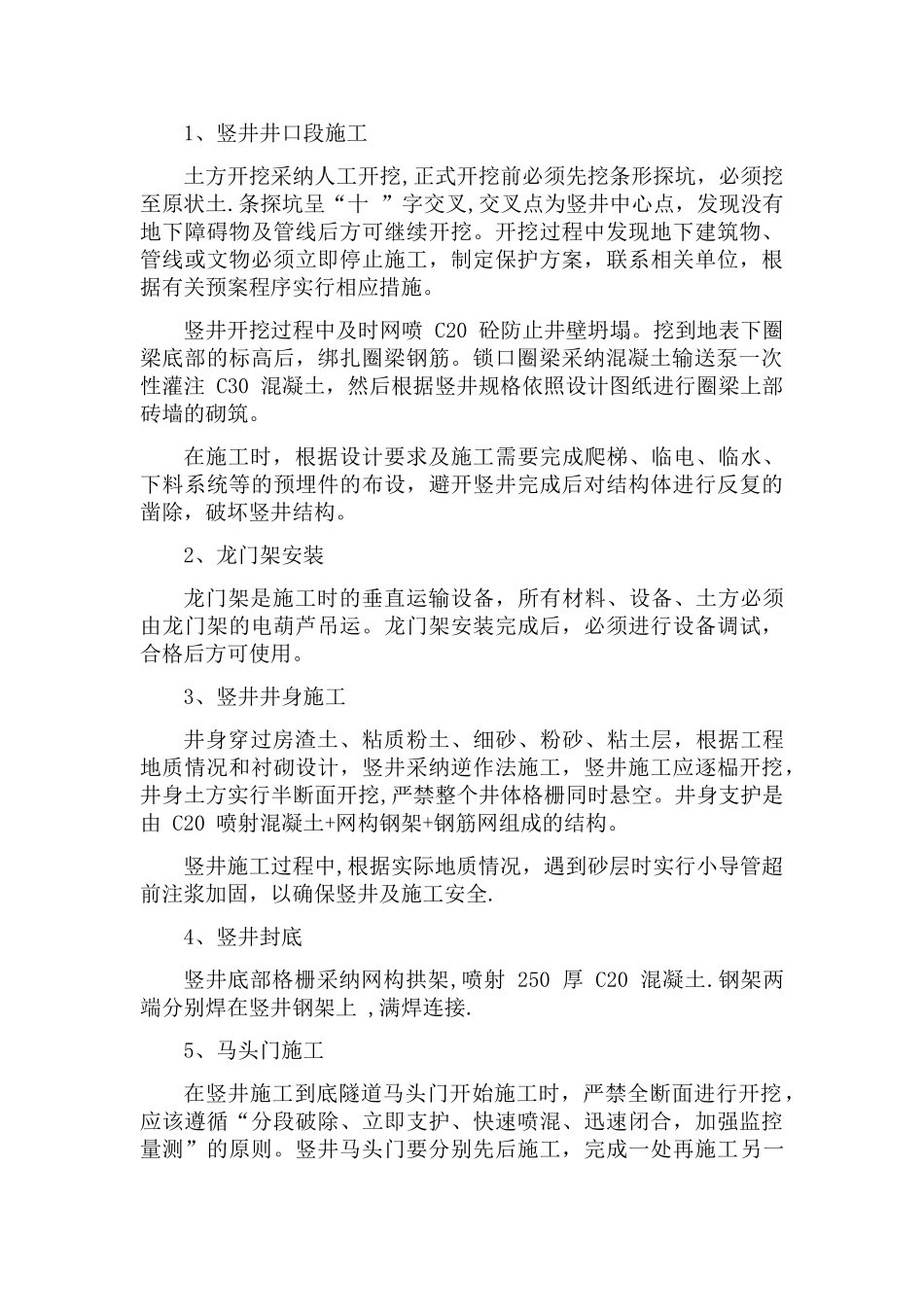

1、竖井井口段施工土方开挖采纳人工开挖,正式开挖前必须先挖条形探坑,必须挖至原状土
条探坑呈“十 ”字交叉,交叉点为竖井中心点,发现没有地下障碍物及管线后方可继续开挖
开挖过程中发现地下建筑物、管线或文物必须立即停止施工,制定保护方案,联系相关单位
