曹各庄 A 地块安置房屋面花架造型钢构件工程电动葫芦吊装安全专项施工方案北京城达建筑工程有限公司2024 年 04 月 02 日曹各庄 A 地块安置房屋面花架造型钢构件工程电动葫芦吊装安全专项施工方案一、工程概况及实物量:1、根据工程现状,2#、7#、8#、9#、10#、11#、12#楼安装屋面花架造型钢构件,需要架设钢丝绳电动葫芦
根据现场施工需要安装 1 吨钢丝绳电动葫芦,由于该工程时间紧,,高空作业面大(主楼各个立面),危险程度较高,要求施工管理人员要精心组织,做好安全防护措施
2、吊装部位及工作量a)2#、7#楼方钢 7
7 吨,埃特板 132 平米
b)8#、10#、12#楼方钢 12 吨,埃特板 315 平米
c)9#、11#楼方钢 10 吨,埃特板 170 平米
3、主要实物量及安装位置如下:序号名称规 格 型 号安装地点数量备 注1钢丝绳电动葫芦380V CD1 0
1-1T根据现场安装玻璃部位确定吊葫芦安装位置3标高 73m2钢丝绳电动葫芦380V CD1 0
1-1T根据现场安装玻璃部位确定吊葫芦安装位置2标高 59m3钢丝绳ф8mm4吊钩1
5 吨5埃特板吊装架L50*5mm 角钢内衬 5mm 橡胶板二、 工艺特点电动葫芦属于起重设备,其组装时应以不得损伤任何零部件为原则,并应严格根据设备技术文件规定及《起重机设备安装工程施工及验收法律规范》GB50278—2024 组织施工和验收
三、施工组织机构时间进度安排:时间进度计划安排:吊装起始时间进场之日开始 15 日内吊装完毕
四、电动葫芦安装方案:(一)施工前准备:1、施工前,施工人员须充分熟悉施工现场具体情况,对其操作要点要有足够认识
2、 电动葫芦到达安装地点后,首先应先检查在运输途中有无损坏情况,若发现有损坏情况,应及时修复方可使用

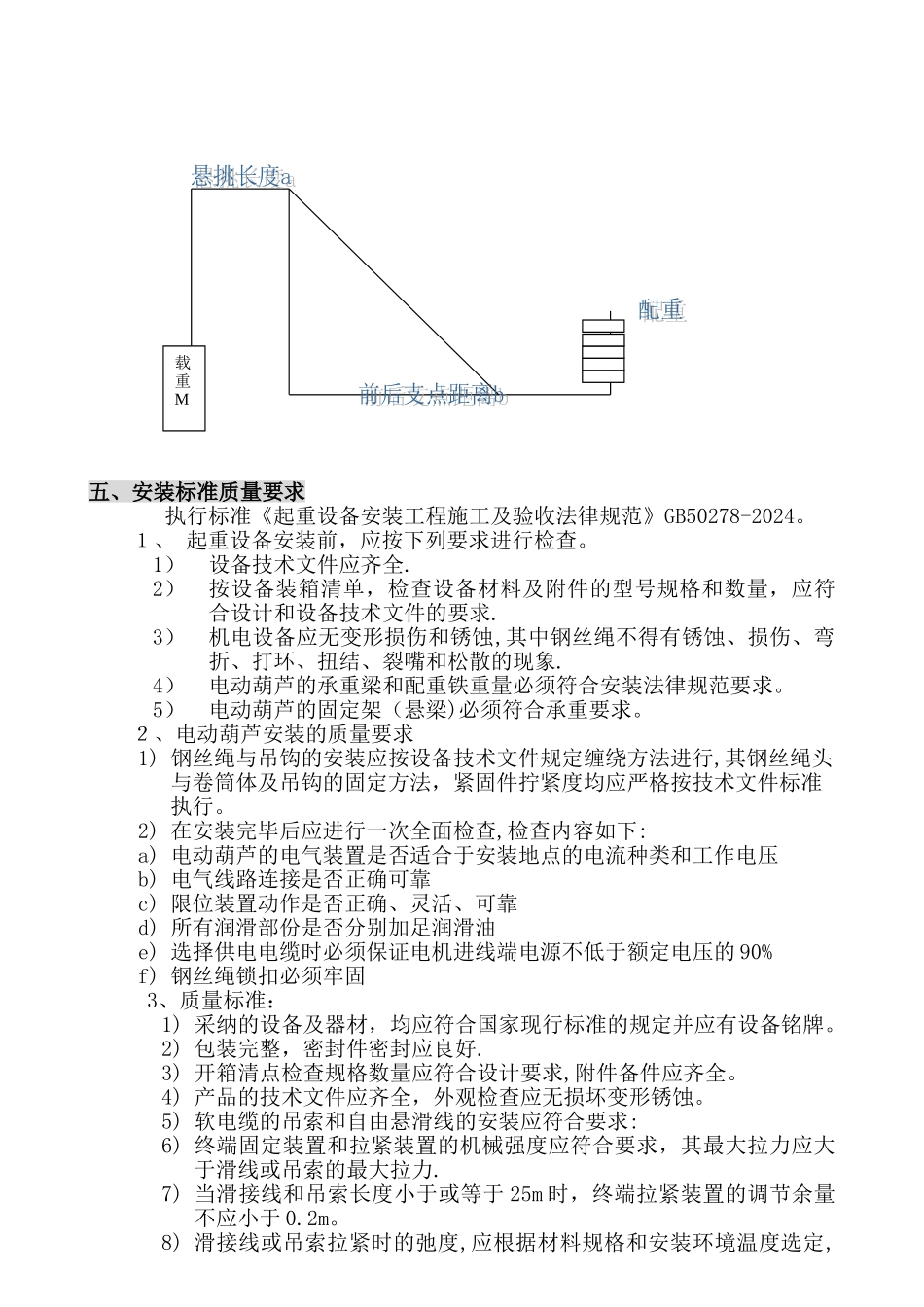

3、清点设备技术文件,核查设备型号是否符合设计要求,并按本安全施
