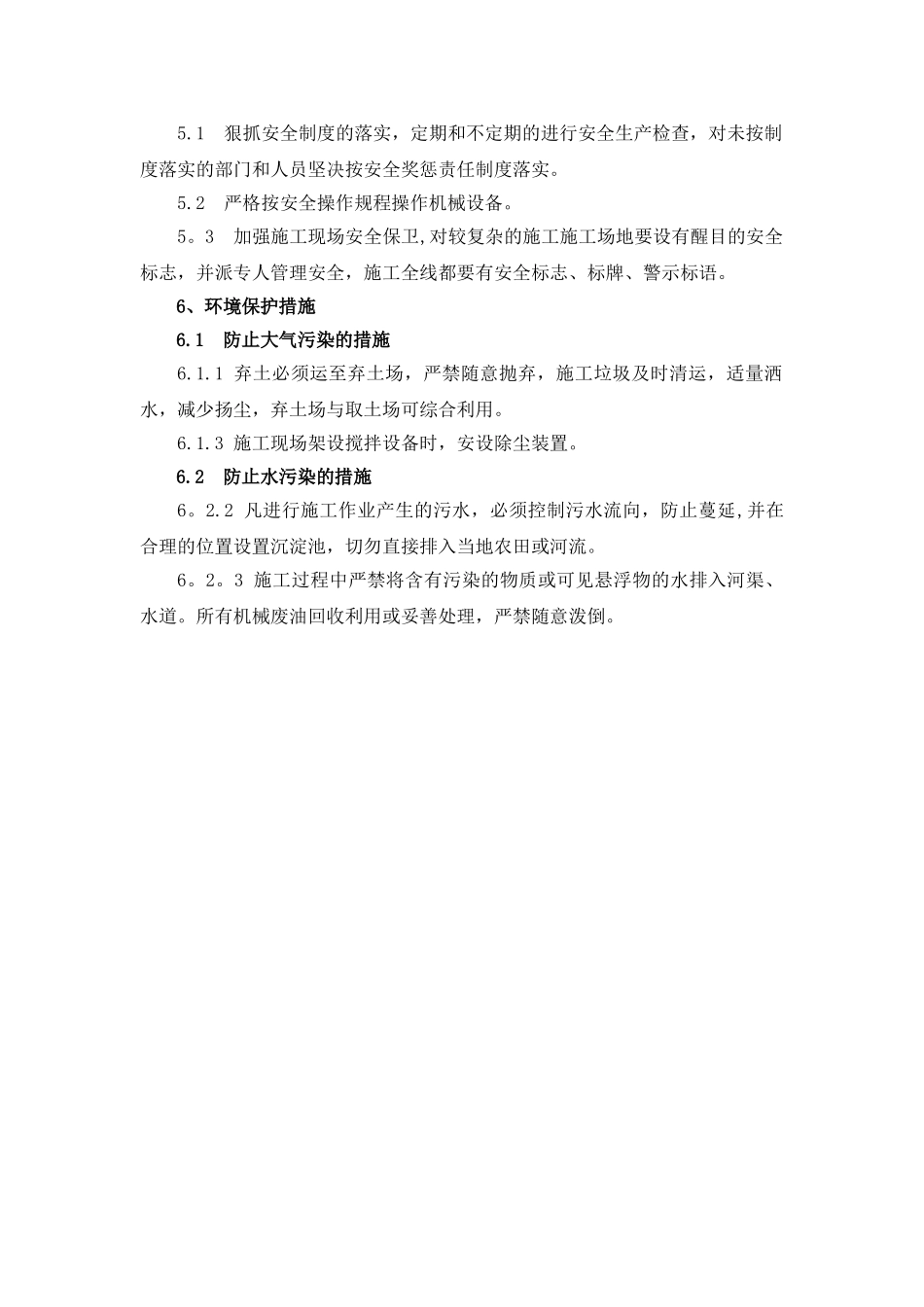

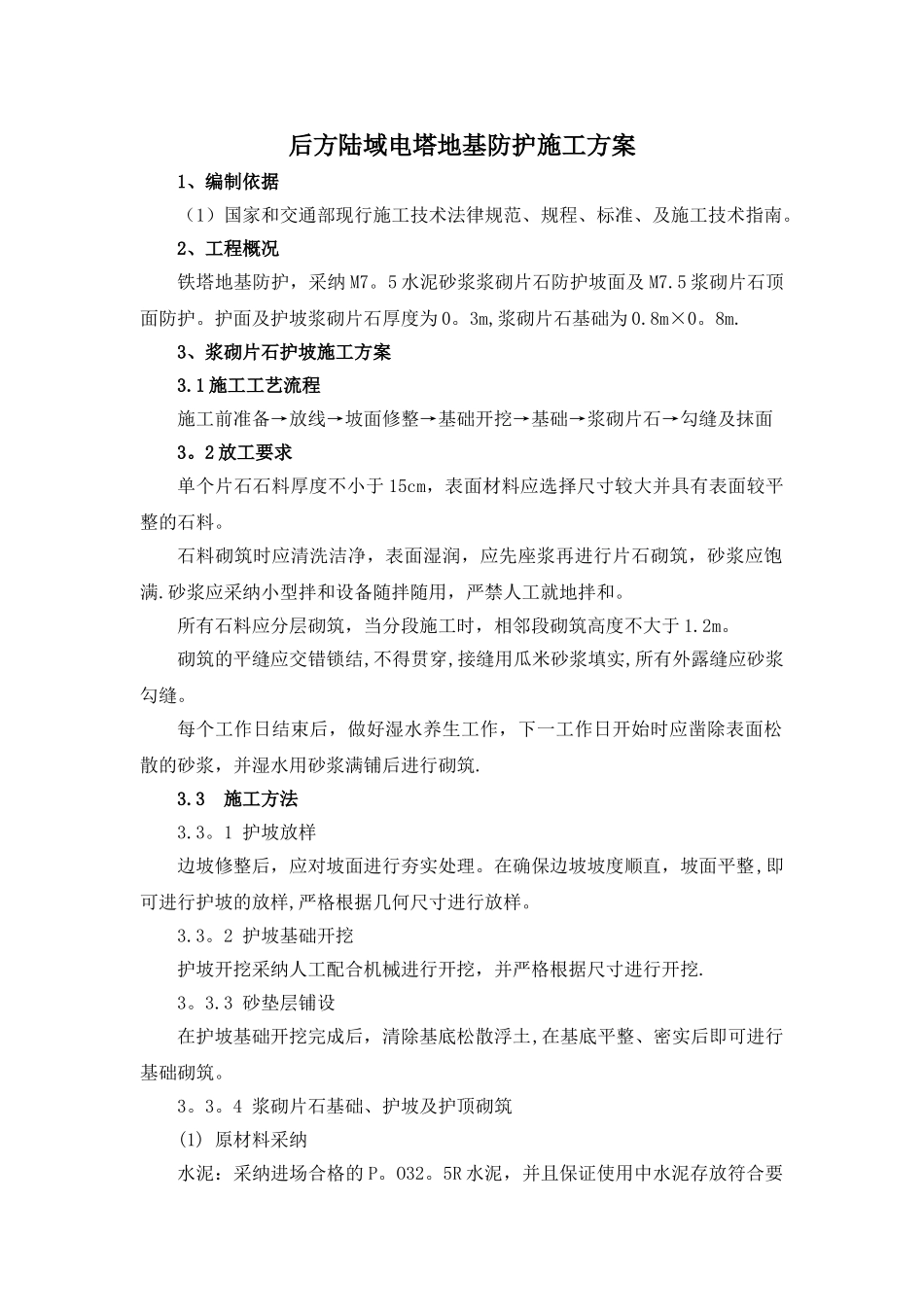

后方陆域电塔地基防护施工方案1、编制依据(1)国家和交通部现行施工技术法律规范、规程、标准、及施工技术指南
2、工程概况铁塔地基防护,采纳 M7
5 水泥砂浆浆砌片石防护坡面及 M7
5 浆砌片石顶面防护
护面及护坡浆砌片石厚度为 0
3m,浆砌片石基础为 0
3、浆砌片石护坡施工方案3
1 施工工艺流程施工前准备→放线→坡面修整→基础开挖→基础→浆砌片石→勾缝及抹面3
2 放工要求单个片石石料厚度不小于 15cm,表面材料应选择尺寸较大并具有表面较平整的石料
石料砌筑时应清洗洁净,表面湿润,应先座浆再进行片石砌筑,砂浆应饱满
砂浆应采纳小型拌和设备随拌随用,严禁人工就地拌和
所有石料应分层砌筑,当分段施工时,相邻段砌筑高度不大于 1
砌筑的平缝应交错锁结,不得贯穿,接缝用瓜米砂浆填实,所有外露缝应砂浆勾缝
每个工作日结束后,做好湿水养生工作,下一工作日开始时应凿除表面松散的砂浆,并湿水用砂浆满铺后进行砌筑
3 施工方法3
1 护坡放样边坡修整后,应对坡面进行夯实处理
在确保边坡坡度顺直,坡面平整,即可进行护坡的放样,严格根据几何尺寸进行放样
2 护坡基础开挖护坡开挖采纳人工配合机械进行开挖,并严格根据尺寸进行开挖
3 砂垫层铺设在护坡基础开挖完成后,清除基底松散浮土,在基底平整、密实后即可进行基础砌筑

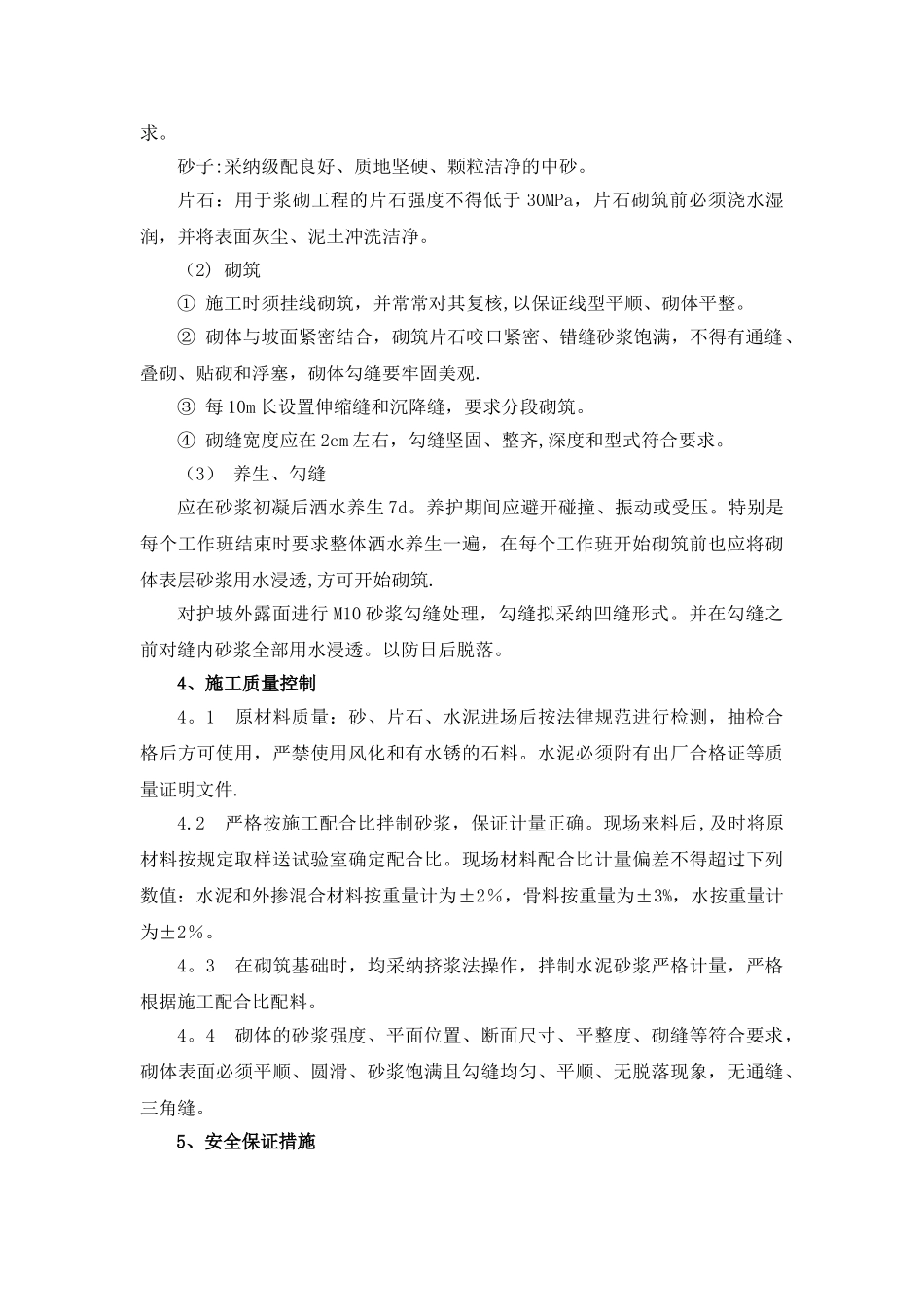

4 浆砌片石基础、护坡及护顶砌筑(1) 原材料采纳水泥:采纳进场合格的 P
5R 水泥,并且保证使用中水泥存放符合要求
砂子:采纳级配良好、质地坚硬、颗粒洁净的中砂
片石:用于浆砌工程的片石强度不得低于 30MPa,片石砌筑前必须浇水湿润,并将表面灰尘、泥土冲洗洁净
(2) 砌筑① 施工时须挂线砌筑,并常常对其复核,以保证线型平顺、砌体平整
② 砌体与坡面紧密结合,砌筑片石咬口紧密、错缝砂浆饱满,不得有通缝、叠砌
