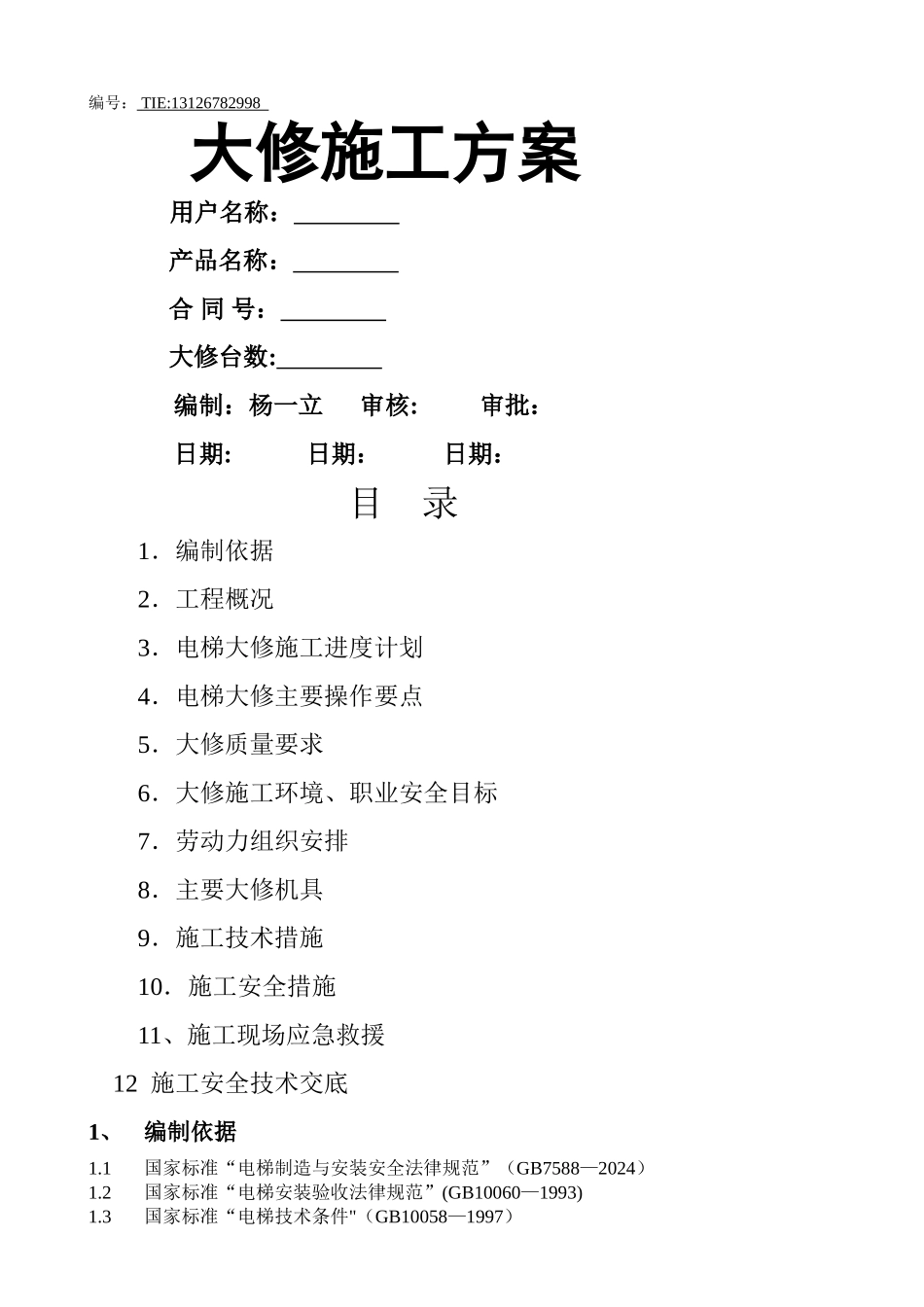

编号: TIE:13126782998 大修施工方案 用户名称: 产品名称: 合 同 号: 大修台数: 编制:杨一立 审核: 审批:日期: 日期: 日期:目 录1.编制依据2.工程概况3.电梯大修施工进度计划4.电梯大修主要操作要点5.大修质量要求6.大修施工环境、职业安全目标7.劳动力组织安排8.主要大修机具9.施工技术措施10.施工安全措施11、施工现场应急救援 12 施工安全技术交底1、编制依据1
1国家标准“电梯制造与安装安全法律规范”(GB7588—2024)1
2国家标准“电梯安装验收法律规范”(GB10060—1993)1
3国家标准“电梯技术条件"(GB10058—1997)1
4国家标准“电梯工程施工质量验收法律规范”(GB50310—2024)1
5国家标准“电梯试验方法“(GB10059-1997)2、大修概况2
1概述项目名称: 大修地址: 电梯制造商: 大修委托方: 大修承包方(施工单位): 2
2大修内容、范围及工期要求电梯台数: 梯号: 工程范围:1) 曳引钢丝绳更换调试 2) 曳引轮轴承更换 3) 4) 计划开工日期: 大修竣工日期: 2
3大修单位联系人: 3、施工工艺流程 安全劳保用具 支对重1
现场勘查 检查工具是否齐全 2
吊轿厢 挂手拉葫芦(吊起轿厢略微放松) 现场是否符合施工安全条件 动作安全钳 拆下电梯曳引钢绳的 1/2 根数 更换新的钢丝绳(绳头固定) 拆除另一半钢丝绳根数 3
更换钢丝绳 更换新钢丝绳 (绳头固定) 4 调整钢丝绳张力 检查钢丝绳是否有搅 拆除保护 清理现场 慢车运行检查钢丝绳5
钢丝绳做平层标记4 、大 修 施 工 进 度电 梯 大 修 进 度 表合同号层站派工日 期安装配合单位计划(天)调试型号开工日 期实际(天)检验序号工 艺 过程天数开始结束1 2 3 4 56 7 89 10111213141516
