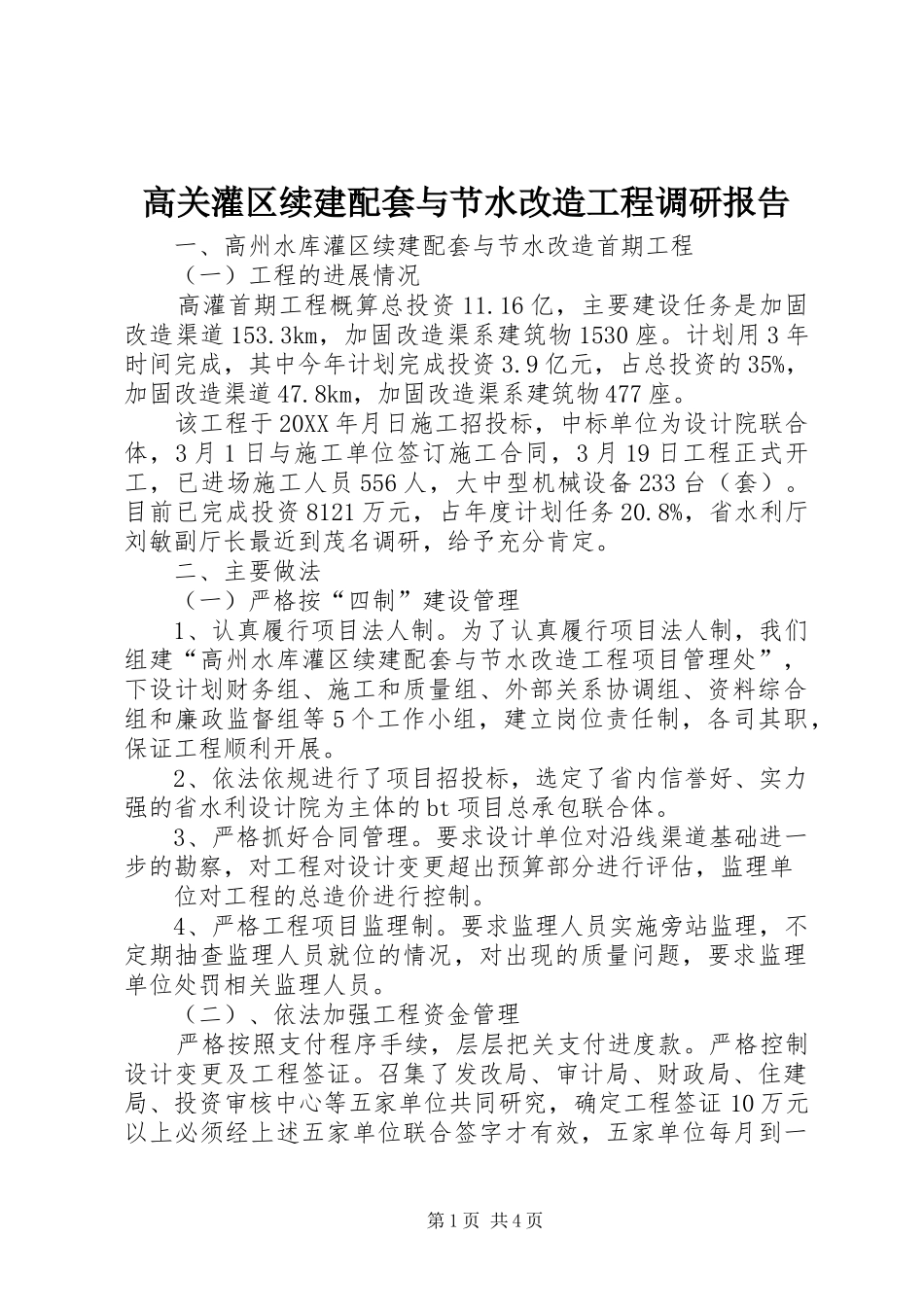

高关灌区续建配套与节水改造工程调研报告一、高州水库灌区续建配套与节水改造首期工程(一)工程的进展情况高灌首期工程概算总投资11
16亿,主要建设任务是加固改造渠道153
3km,加固改造渠系建筑物1530座
计划用3年时间完成,其中今年计划完成投资3
9亿元,占总投资的35%,加固改造渠道47
8km,加固改造渠系建筑物477座
该工程于20XX年月日施工招投标,中标单位为设计院联合体,3月1日与施工单位签订施工合同,3月19日工程正式开工,已进场施工人员556人,大中型机械设备233台(套)
目前已完成投资8121万元,占年度计划任务20
8%,省水利厅刘敏副厅长最近到茂名调研,给予充分肯定
二、主要做法(一)严格按“四制”建设管理1、认真履行项目法人制
为了认真履行项目法人制,我们组建“高州水库灌区续建配套与节水改造工程项目管理处”,下设计划财务组、施工和质量组、外部关系协调组、资料综合组和廉政监督组等5个工作小组,建立岗位责任制,各司其职,保证工程顺利开展
2、依法依规进行了项目招投标,选定了省内信誉好、实力强的省水利设计院为主体的bt项目总承包联合体
3、严格抓好合同管理
要求设计单位对沿线渠道基础进一步的勘察,对工程对设计变更超出预算部分进行评估,监理单位对工程的总造价进行控制
4、严格工程项目监理制
要求监理人员实施旁站监理,不定期抽查监理人员就位的情况,对出现的质量问题,要求监理单位处罚相关监理人员
(二)、依法加强工程资金管理严格按照支付程序手续,层层把关支付进度款
严格控制设计变更及工程签证
召集了发改局、审计局、财政局、住建局、投资审核中心等五家单位共同研究,确定工程签证10万元以上必须经上述五家单位联合签字才有效,五家单位每月到一第1页共4页次工地处理签证问题,从工程开始就建立制度,保证资金的安全使用

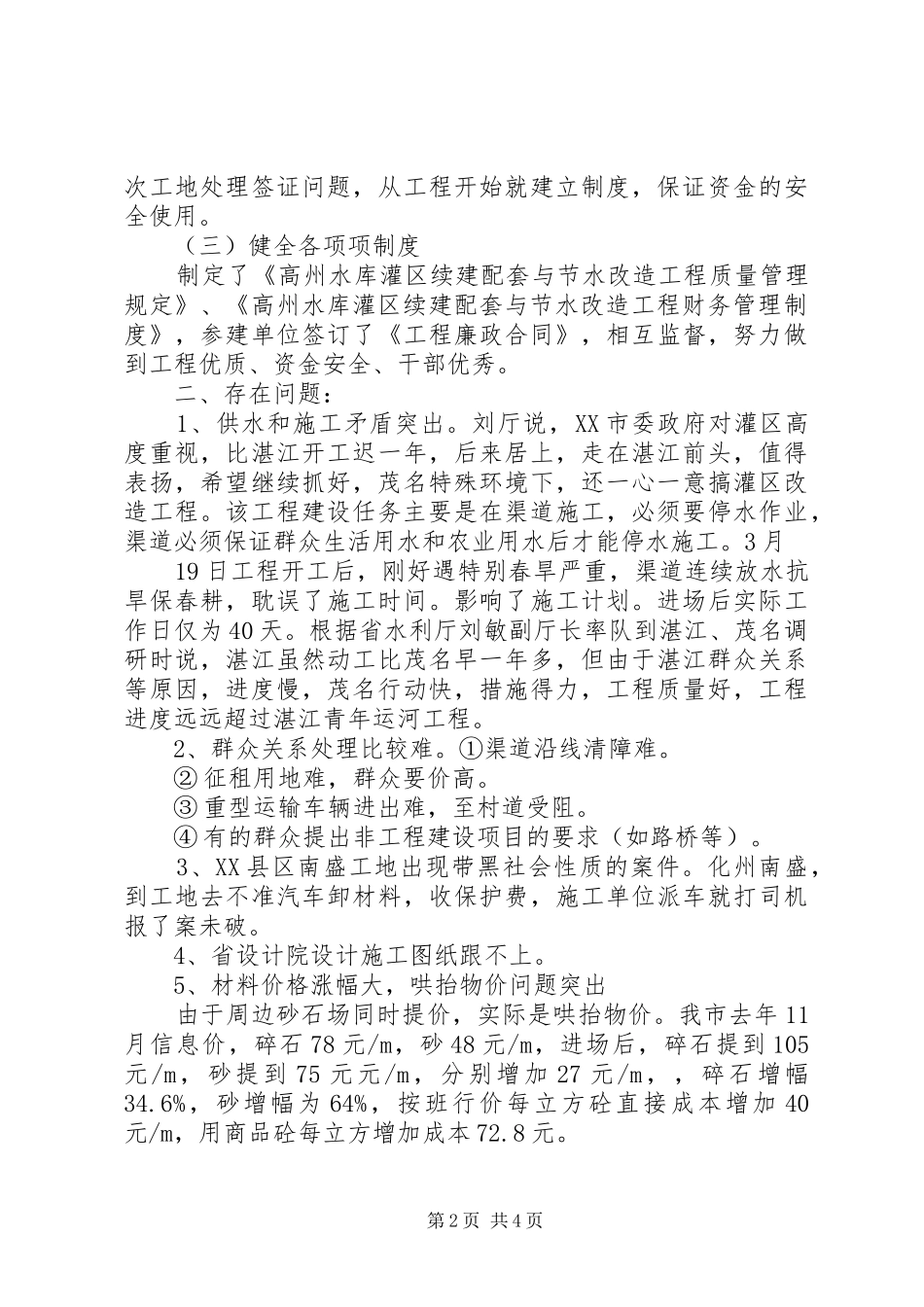

(三)健全各项项制度制定了《高州水库灌区续建配套与
