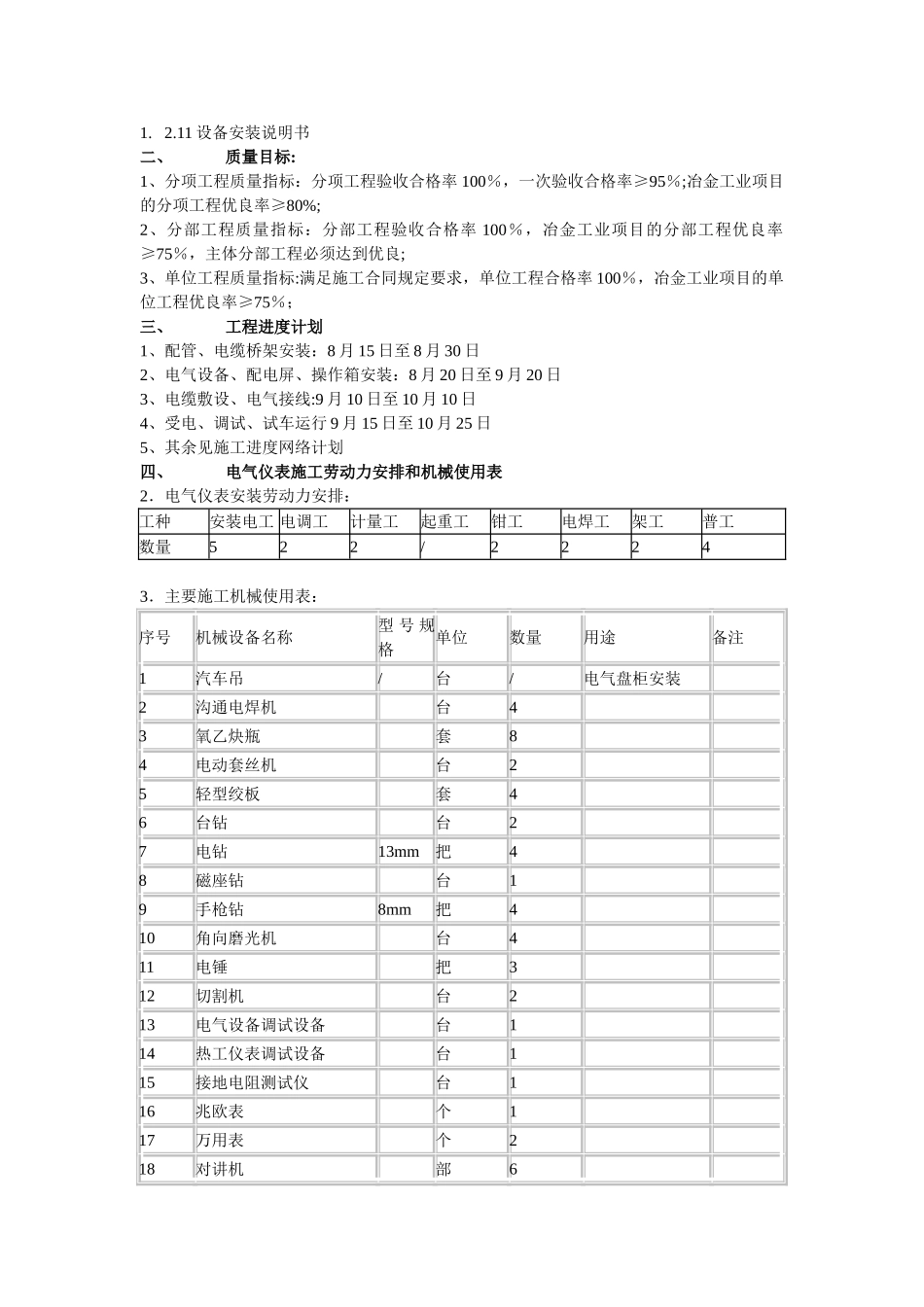

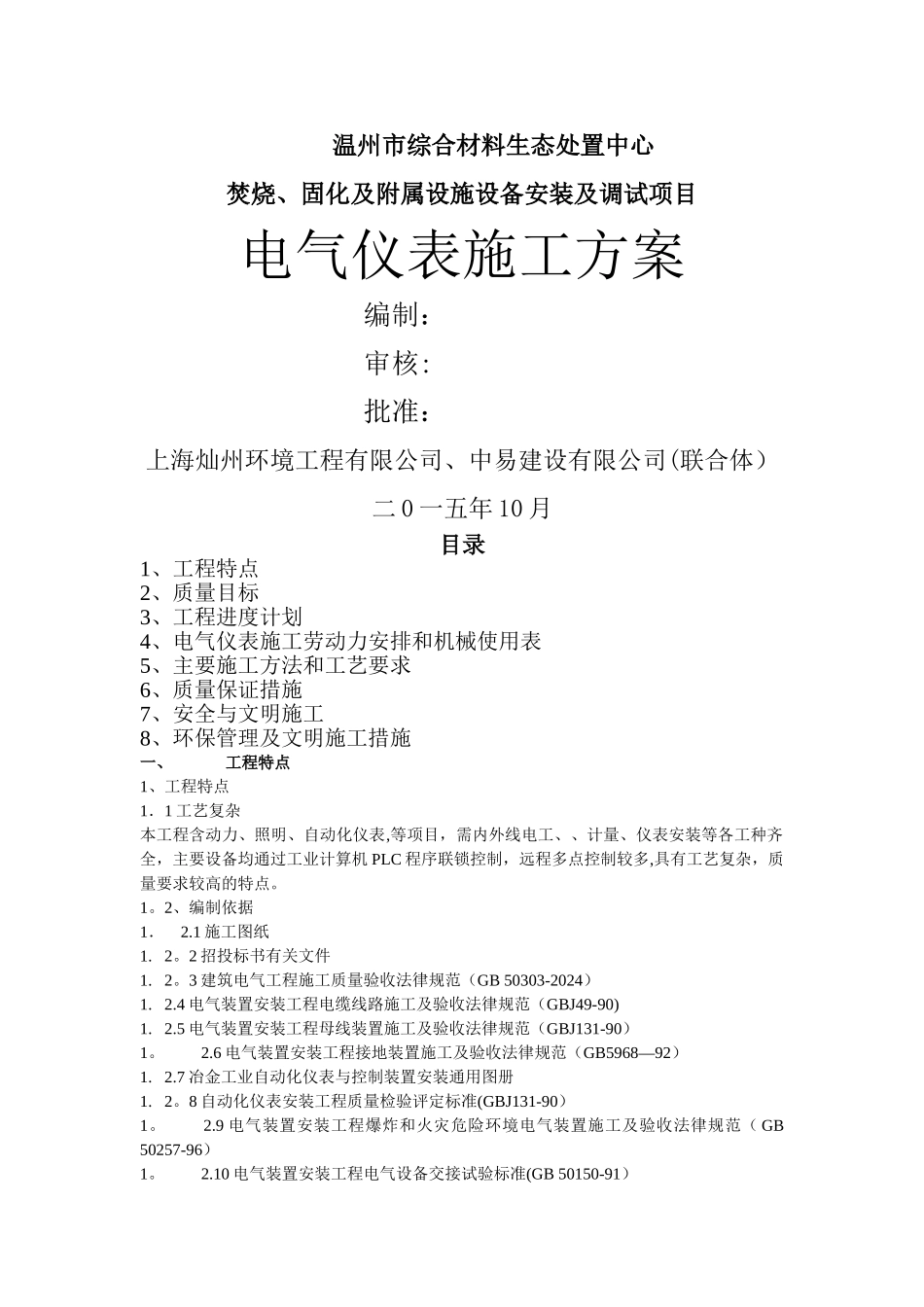

温州市综合材料生态处置中心焚烧、固化及附属设施设备安装及调试项目电气仪表施工方案 编制: 审核:批准:上海灿州环境工程有限公司、中易建设有限公司(联合体)二 0 一五年 10 月目录1、工程特点2、质量目标3、工程进度计划4、电气仪表施工劳动力安排和机械使用表5、主要施工方法和工艺要求6、质量保证措施7、安全与文明施工8、环保管理及文明施工措施一、 工程特点1、工程特点1.1 工艺复杂本工程含动力、照明、自动化仪表,等项目,需内外线电工、、计量、仪表安装等各工种齐全,主要设备均通过工业计算机 PLC 程序联锁控制,远程多点控制较多,具有工艺复杂,质量要求较高的特点。1。2、编制依据1. 2.1 施工图纸1. 2。2 招投标书有关文件1. 2。3 建筑电气工程施工质量验收法律规范(GB 50303-2024)1. 2.4 电气装置安装工程电缆线路施工及验收法律规范(GBJ49-90)1. 2.5 电气装置安装工程母线装置施工及验收法律规范(GBJ131-90)1。 2.6 电气装置安装工程接地装置施工及验收法律规范(GB5968—92)1. 2.7 冶金工业自动化仪表与控制装置安装通用图册1. 2。8 自动化仪表安装工程质量检验评定标准(GBJ131-90)1。 2.9 电气装置安装工程爆炸和火灾危险环境电气装置施工及验收法律规范( GB 50257-96)1。 2.10 电气装置安装工程电气设备交接试验标准(GB 50150-91)1. 2.11 设备安装说明书二、 质量目标:1、分项工程质量指标:分项工程验收合格率 100%,一次验收合格率≥95%;冶金工业项目的分项工程优良率≥80%;2、分部工程质量指标:分部工程验收合格率 100%,冶金工业项目的分部工程优良率≥75%,主体分部工程必须达到优良;3、单位工程质量指标:满足施工合同规定要求,单位工程合格率 100%,冶金工业项目的单位工程优良率≥75%; 三、 工程进度计划1、配管、电缆桥架安装:8 月 15 日至 8 月 30 日2、电气设备、配电屏、操作箱安装:8 月 20 日至 9 月 20 日3、电缆敷设、电气接线:9 月 10 日至 10 月 10 日4、受电、调试、试车运行 9 月 15 日至 10 月 25 日5、其余见施工进度网络计划四、 电气仪表施工劳动力安排和机械使用表2.电气仪表安装劳动力安排: 工种安装电工 电调工计量工起重工钳工电焊工架工普工数量522/2224 3.主要施工机械使用表: 序号机械设备名称型 号 规格单位数量用途备注1汽车吊/台/电气盘柜安装 2沟通电焊机 台4 3氧乙炔瓶 套8...
