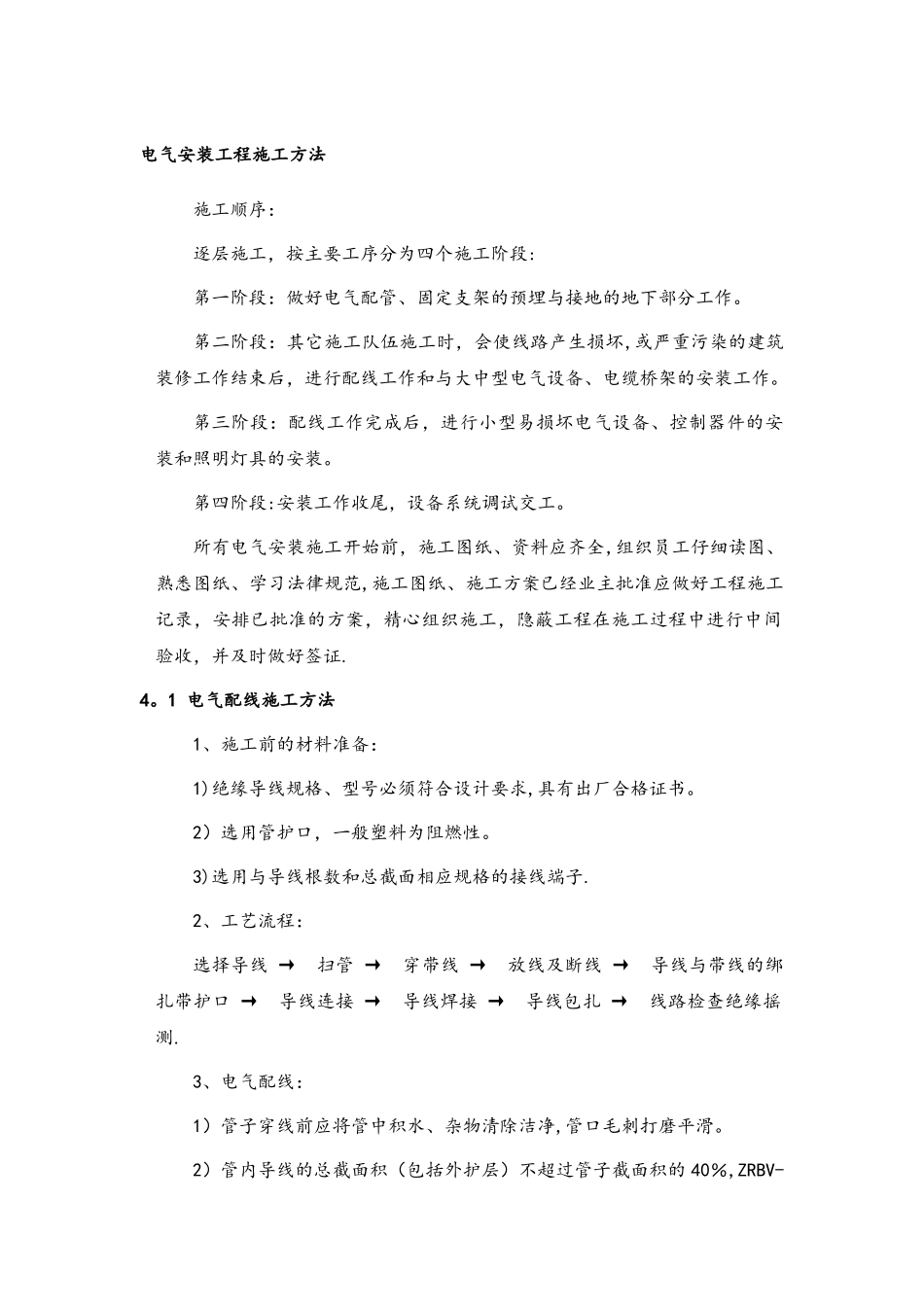

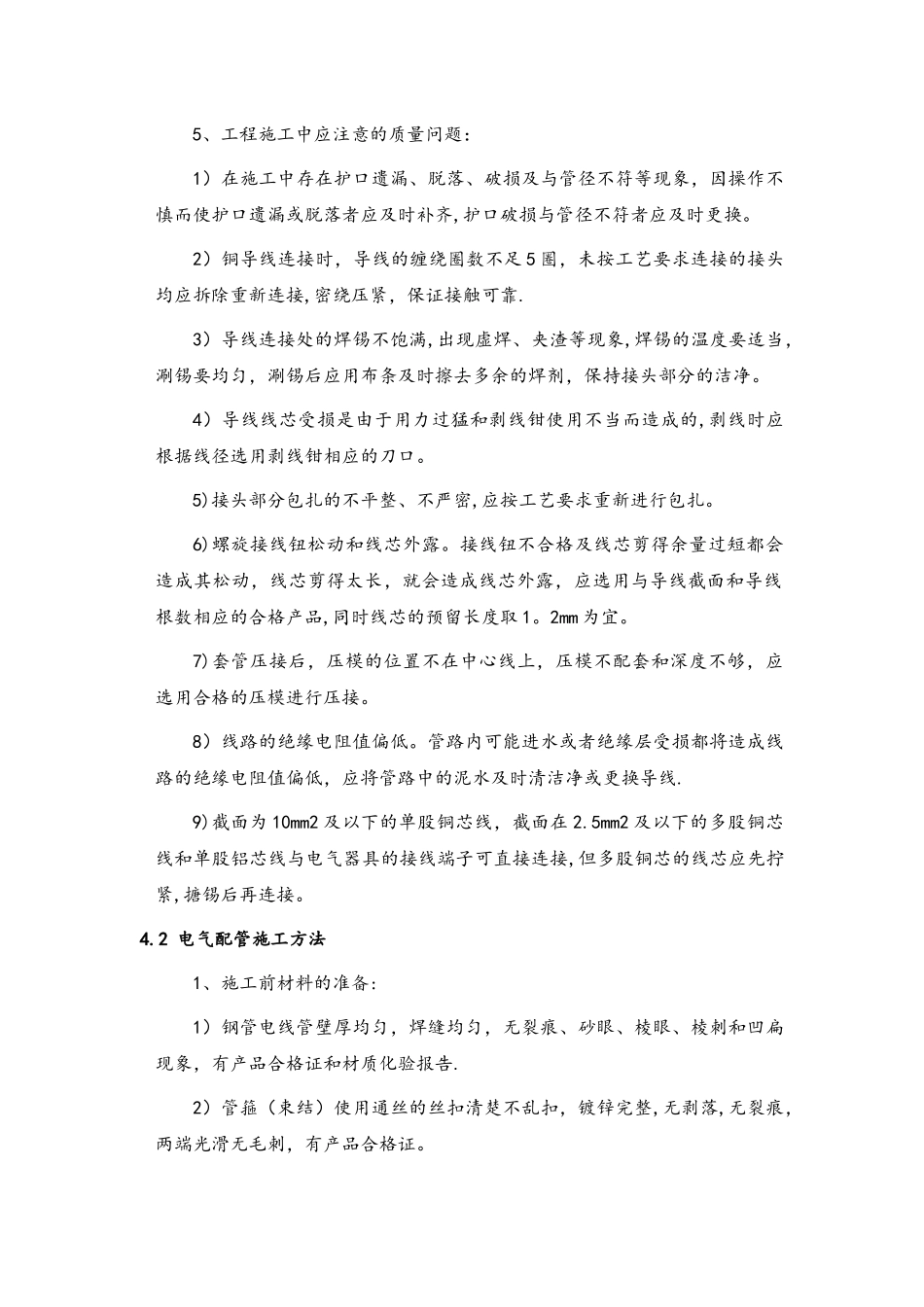

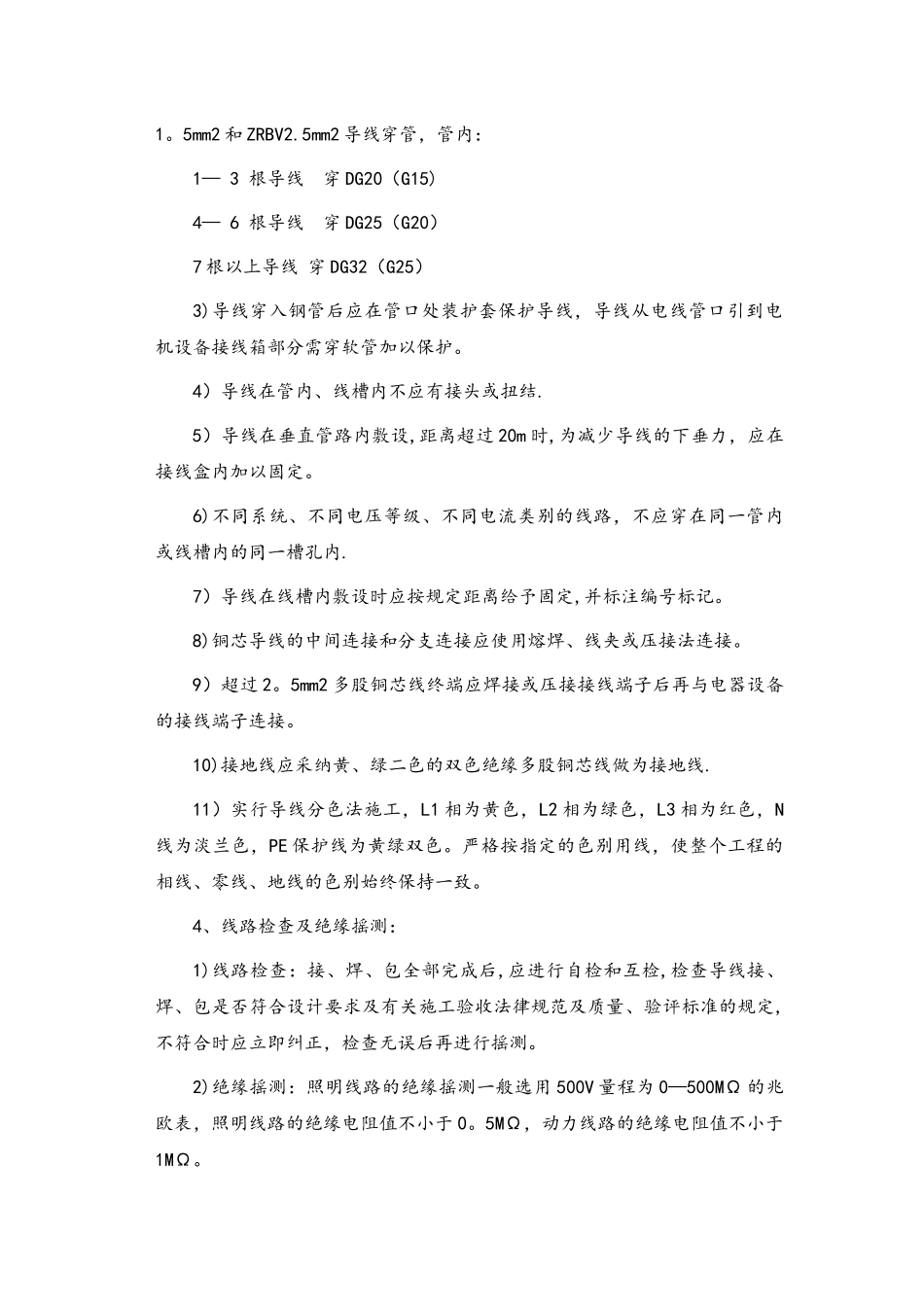

电气安装工程施工方法施工顺序:逐层施工,按主要工序分为四个施工阶段:第一阶段:做好电气配管、固定支架的预埋与接地的地下部分工作。第二阶段:其它施工队伍施工时,会使线路产生损坏,或严重污染的建筑装修工作结束后,进行配线工作和与大中型电气设备、电缆桥架的安装工作。第三阶段:配线工作完成后,进行小型易损坏电气设备、控制器件的安装和照明灯具的安装。第四阶段:安装工作收尾,设备系统调试交工。所有电气安装施工开始前,施工图纸、资料应齐全,组织员工仔细读图、熟悉图纸、学习法律规范,施工图纸、施工方案已经业主批准应做好工程施工记录,安排已批准的方案,精心组织施工,隐蔽工程在施工过程中进行中间验收,并及时做好签证.4。1 电气配线施工方法1、施工前的材料准备:1)绝缘导线规格、型号必须符合设计要求,具有出厂合格证书。2)选用管护口,一般塑料为阻燃性。3)选用与导线根数和总截面相应规格的接线端子.2、工艺流程:选择导线 → 扫管 → 穿带线 → 放线及断线 → 导线与带线的绑扎带护口 → 导线连接 → 导线焊接 → 导线包扎 → 线路检查绝缘摇测.3、电气配线:1)管子穿线前应将管中积水、杂物清除洁净,管口毛刺打磨平滑。2)管内导线的总截面积(包括外护层)不超过管子截面积的 40%,ZRBV-1。5mm2 和 ZRBV2.5mm2 导线穿管,管内:1— 3 根导线 穿 DG20(G15)4— 6 根导线 穿 DG25(G20)7 根以上导线 穿 DG32(G25)3)导线穿入钢管后应在管口处装护套保护导线,导线从电线管口引到电机设备接线箱部分需穿软管加以保护。4)导线在管内、线槽内不应有接头或扭结.5)导线在垂直管路内敷设,距离超过 20m 时,为减少导线的下垂力,应在接线盒内加以固定。6)不同系统、不同电压等级、不同电流类别的线路,不应穿在同一管内或线槽内的同一槽孔内.7)导线在线槽内敷设时应按规定距离给予固定,并标注编号标记。8)铜芯导线的中间连接和分支连接应使用熔焊、线夹或压接法连接。9)超过 2。5mm2 多股铜芯线终端应焊接或压接接线端子后再与电器设备的接线端子连接。10)接地线应采纳黄、绿二色的双色绝缘多股铜芯线做为接地线.11)实行导线分色法施工,L1 相为黄色,L2 相为绿色,L3 相为红色,N线为淡兰色,PE 保护线为黄绿双色。严格按指定的色别用线,使整个工程的相线、零线、地线的色别始终保持一致。4、线路检查及绝缘摇测:1)线路检查:接、焊、包全部完成后,应进行自检和互检,检查...
