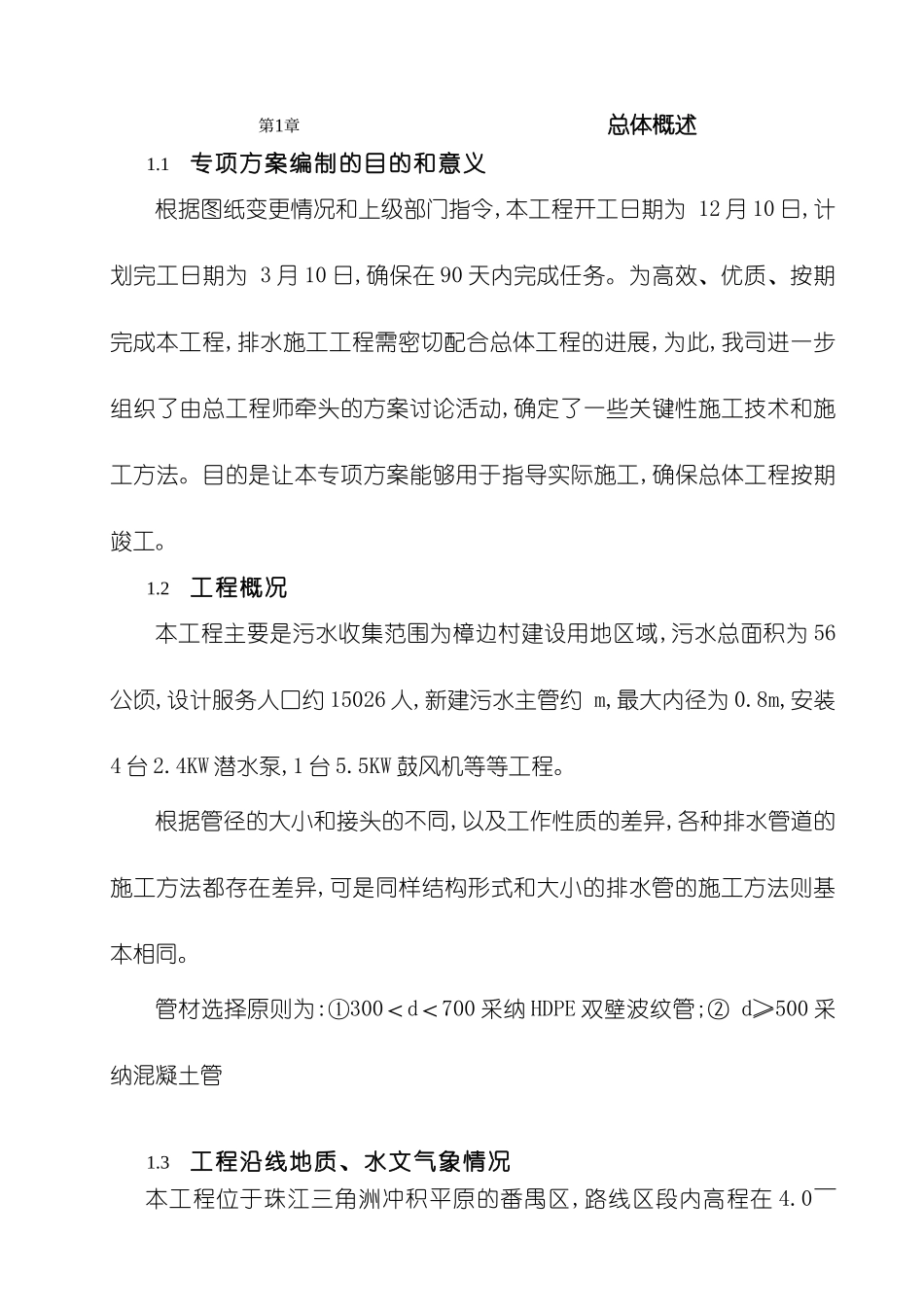

农村污水治理工程施工组织设计方案******* 农 村 污 水 治 理 工 程施工组织设计 编制单位:******* 建设有限公司 编 制 人: 审 核 人: 监理单位:******* 顾问有限公司 编制日期: 12 月 10 日 第1章 总体概述1
1专项方案编制的目的和意义根据图纸变更情况和上级部门指令,本工程开工日期为 12 月 10 日,计划完工日期为 3 月 10 日,确保在 90 天内完成任务
为高效、优质、按期完成本工程,排水施工工程需密切配合总体工程的进展,为此,我司进一步组织了由总工程师牵头的方案讨论活动,确定了一些关键性施工技术和施工方法
目的是让本专项方案能够用于指导实际施工,确保总体工程按期竣工
2工程概况本工程主要是污水收集范围为樟边村建设用地区域,污水总面积为 56公顷,设计服务人口约 15026 人,新建污水主管约 m,最大内径为 0
8m,安装4 台 2
4KW 潜水泵,1 台 5
5KW 鼓风机等等工程
根据管径的大小和接头的不同,以及工作性质的差异,各种排水管道的施工方法都存在差异,可是同样结构形式和大小的排水管的施工方法则基本相同
管材选择原则为:①300<d<700 采纳 HDPE 双壁波纹管;② d≥500 采纳混凝土管1
3工程沿线地质、水文气象情况本工程位于珠江三角洲冲积平原的番禺区,路线区段内高程在 4
0m 之间居多
场地地面地势平坦,路边为建筑民房和农田,场地多为农田菜地、鱼塘,地势低洼,地面标高一般为 4
本工程所处的场地属于亚热带季风气候,夏季高温多雨,年均气温 22
1度,台风为主要的自然灾害
4本工程实施的重点、难点分析及对策1
1 本工程实施的重点和难点1
1 施工工期紧迫
根据合同要求,本工程需在 2 月 10 日全部竣工,总工期只有 90 天;本标段内分项工程施工多
