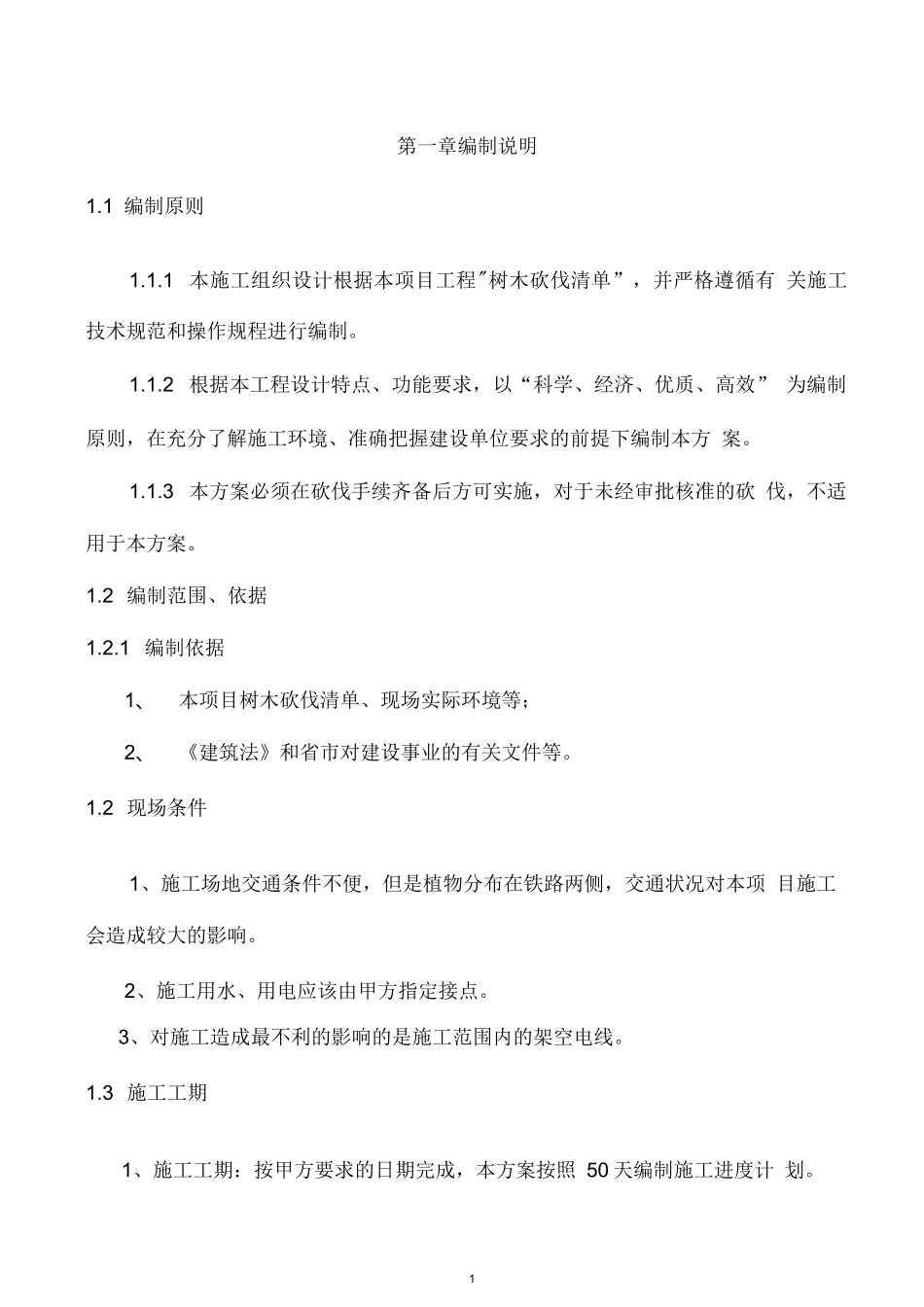

京张城际高铁树木砍伐工程施工组织设计20xx 年 12 月 24 日1第一章编制说明1
1 编制原则1
1 本施工组织设计根据本项目工程"树木砍伐清单”,并严格遵循有 关施工技术规范和操作规程进行编制
2 根据本工程设计特点、功能要求,以“科学、经济、优质、高效” 为编制原则,在充分了解施工环境、准确把握建设单位要求的前提下编制本方 案
3 本方案必须在砍伐手续齐备后方可实施,对于未经审批核准的砍 伐,不适用于本方案
2 编制范围、依据1
1 编制依据1、本项目树木砍伐清单、现场实际环境等;2、《建筑法》和省市对建设事业的有关文件等
2 现场条件1、施工场地交通条件不便,但是植物分布在铁路两侧,交通状况对本项 目施工会造成较大的影响
2、施工用水、用电应该由甲方指定接点
3、对施工造成最不利的影响的是施工范围内的架空电线
3 施工工期1、施工工期:按甲方要求的日期完成,本方案按照 50 天编制施工进度计 划

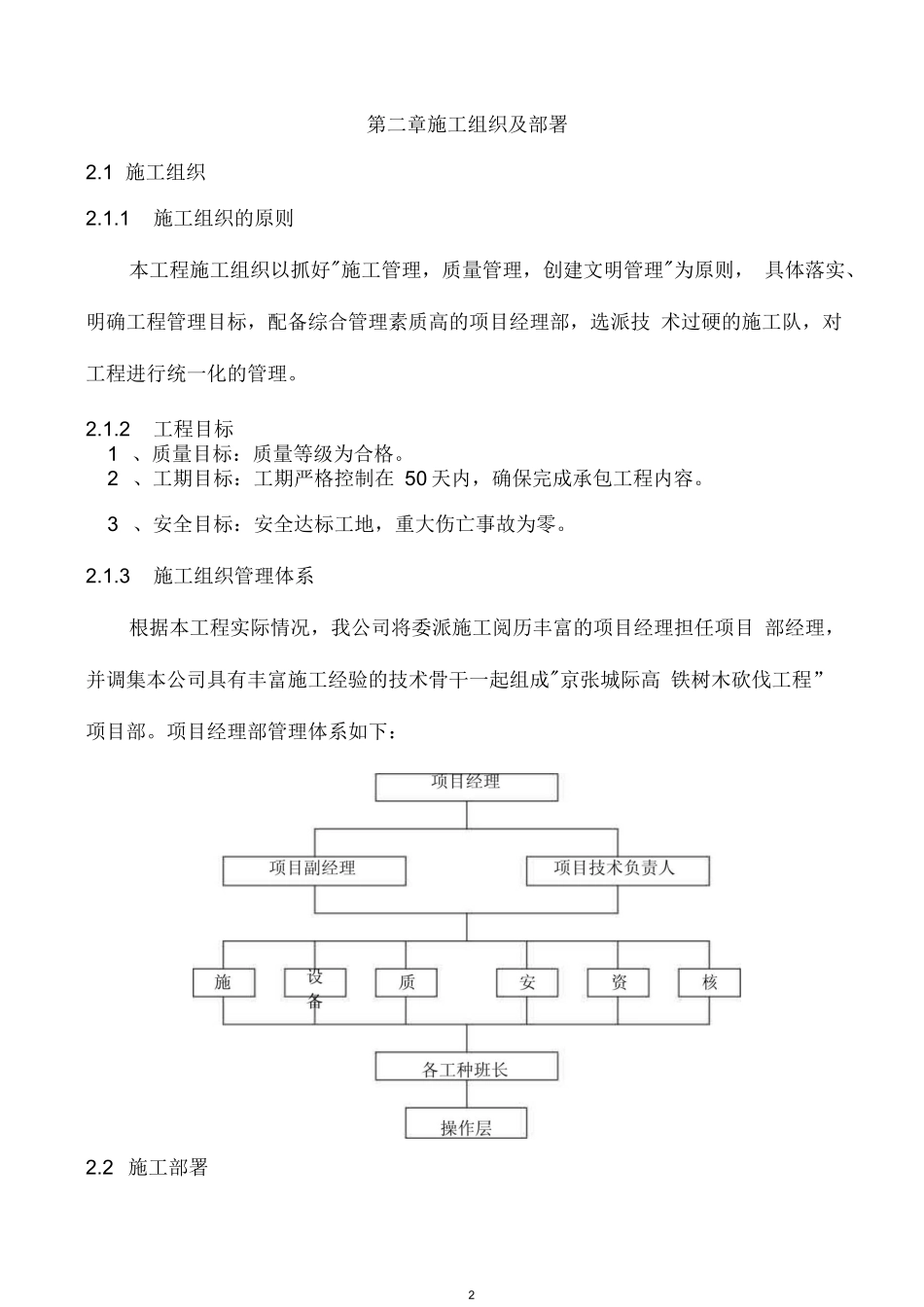

2第二章施工组织及部署2
1 施工组织2
1施工组织的原则本工程施工组织以抓好"施工管理,质量管理,创建文明管理"为原则, 具体落实、明确工程管理目标,配备综合管理素质高的项目经理部,选派技 术过硬的施工队,对工程进行统一化的管理
2工程目标1 、质量目标:质量等级为合格
2 、工期目标:工期严格控制在 50 天内,确保完成承包工程内容
3 、安全目标:安全达标工地,重大伤亡事故为零
3施工组织管理体系根据本工程实际情况,我公司将委派施工阅历丰富的项目经理担任项目 部经理,并调集本公司具有丰富施工经验的技术骨干一起组成"京张城际高 铁树木砍伐工程”项目部
项目经理部管理体系如下:2
2 施工部署32
1 施工准备(1)工程开工时,首先做好施工前的技术及安全交底工作
(2)按计划组织机械设备和施工队伍进场
