电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

电气安装施工技术交底记录

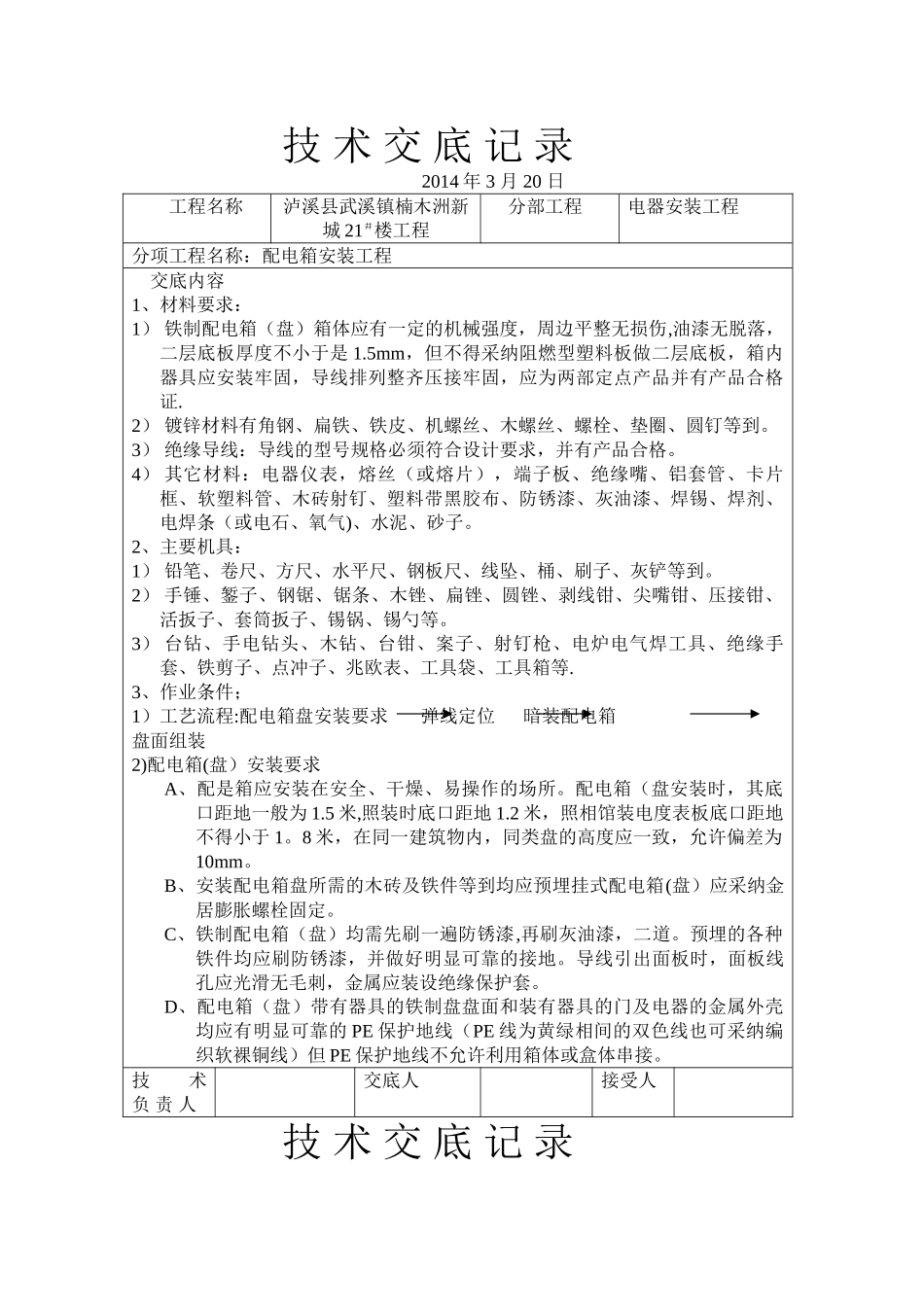

电气安装施工技术交底记录_第1页
1/15

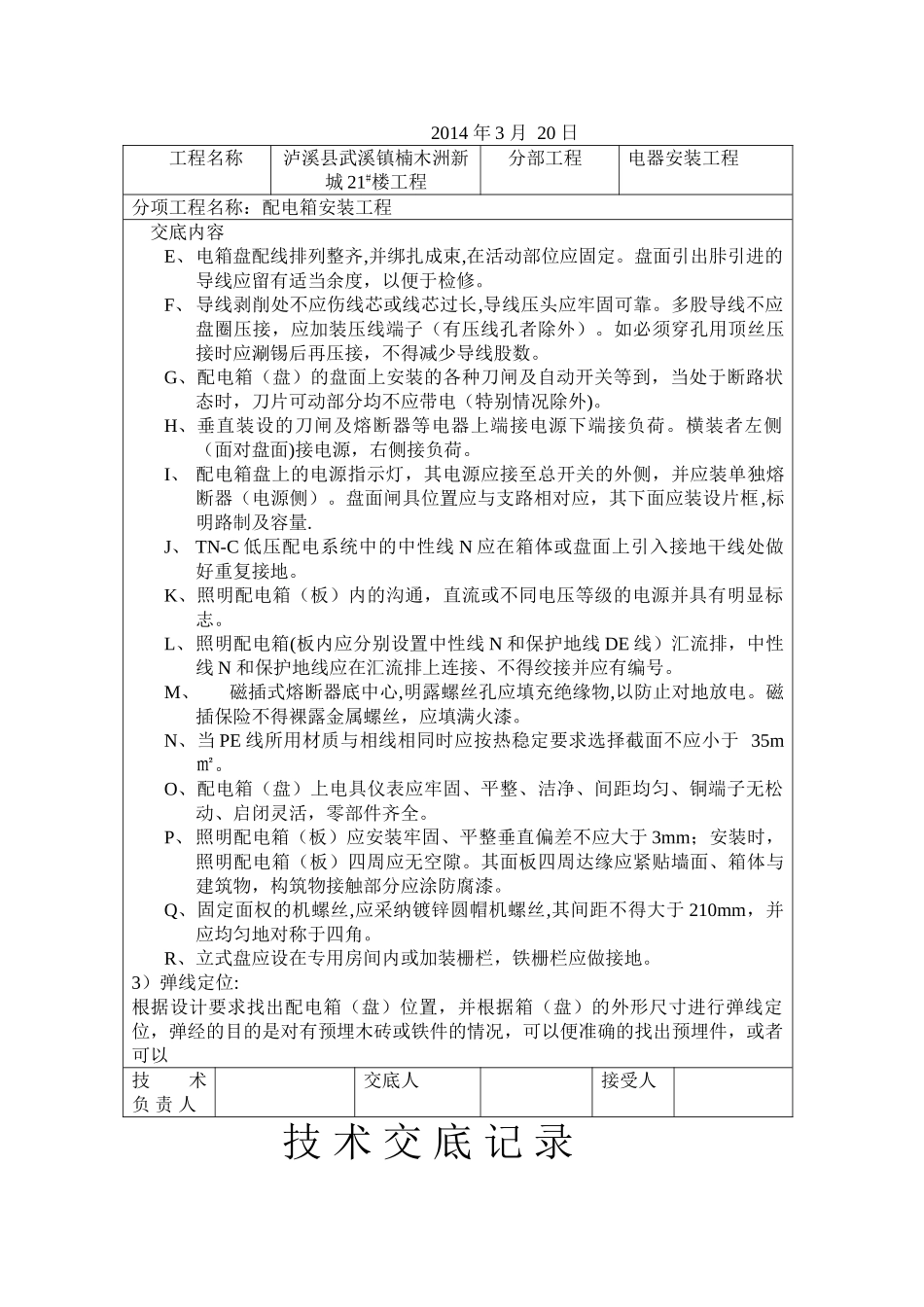

电气安装施工技术交底记录_第2页
2/15

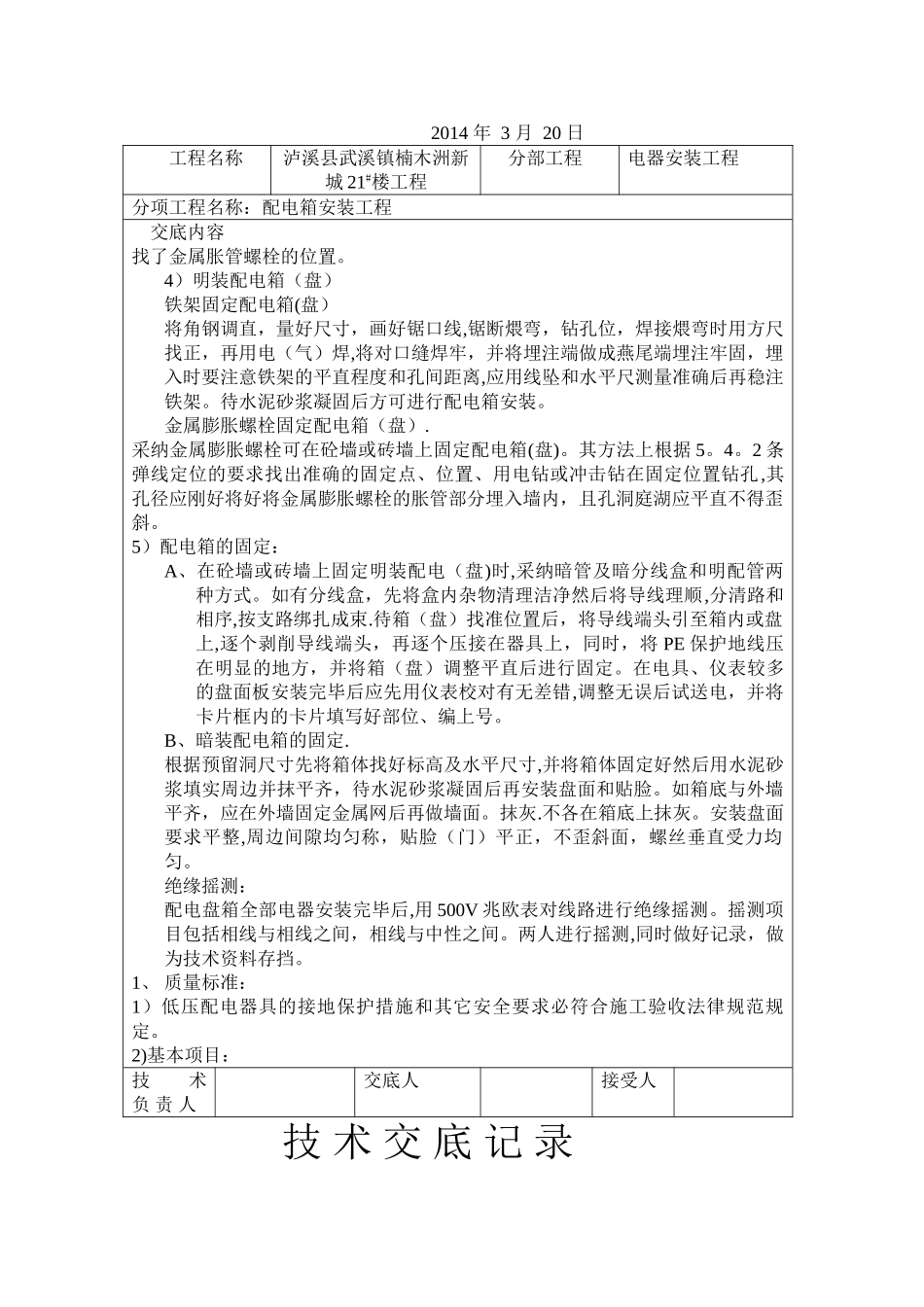

电气安装施工技术交底记录_第3页
3/15
技 术 交 底 记 录 2014 年 3 月 20 日工程名称泸溪县武溪镇楠木洲新城 21#楼工程分部工程电器安装工程分项工程名称:配电箱安装工程交底内容1、材料要求:1) 铁制配电箱(盘)箱体应有一定的机械强度,周边平整无损伤,油漆无脱落,二层底板厚度不小于是 1.5mm,但不得采纳阻燃型塑料板做二层底板,箱内器具应安装牢固,导线排列整齐压接牢固,应为两部定点产品并有产品合格证.2) 镀锌材料有角钢、扁铁、铁皮、机螺丝、木螺丝、螺栓、垫圈、圆钉等到。3) 绝缘导线:导线的型号规格必须符合设计要求,并有产品合格。4) 其它材料:电器仪表,熔丝(或熔片),端子板、绝缘嘴、铝套管、卡片框、软塑料管、木砖射钉、塑料带黑胶布、防锈漆、灰油漆、焊锡、焊剂、电焊条(或电石、氧气)、水泥、砂子。2、主要机具:1) 铅笔、卷尺、方尺、水平尺、钢板尺、线坠、桶、刷子、灰铲等到。2) 手锤、錾子、钢锯、锯条、木锉、扁锉、圆锉、剥线钳、尖嘴钳、压接钳、活扳子、套筒扳子、锡锅、锡勺等。3) 台钻、手电钻头、木钻、台钳、案子、射钉枪、电炉电气焊工具、绝缘手套、铁剪子、点冲子、兆欧表、工具袋、工具箱等.3、作业条件;1)工艺流程:配电箱盘安装要求 弹线定位 暗装配电箱 盘面组装2)配电箱(盘)安装要求A、配是箱应安装在安全、干燥、易操作的场所。配电箱(盘安装时,其底口距地一般为 1.5 米,照装时底口距地 1.2 米,照相馆装电度表板底口距地不得小于 1。8 米,在同一建筑物内,同类盘的高度应一致,允许偏差为10mm。B、安装配电箱盘所需的木砖及铁件等到均应预埋挂式配电箱(盘)应采纳金居膨胀螺栓固定。C、铁制配电箱(盘)均需先刷一遍防锈漆,再刷灰油漆,二道。预埋的各种铁件均应刷防锈漆,并做好明显可靠的接地。导线引出面板时,面板线孔应光滑无毛刺,金属应装设绝缘保护套。D、配电箱(盘)带有器具的铁制盘盘面和装有器具的门及电器的金属外壳均应有明显可靠的 PE 保护地线(PE 线为黄绿相间的双色线也可采纳编织软裸铜线)但 PE 保护地线不允许利用箱体或盒体串接。技术负 责 人交底人接受人技 术 交 底 记 录 2014 年 3 月 20 日工程名称泸溪县武溪镇楠木洲新城 21#楼工程分部工程电器安装工程分项工程名称:配电箱安装工程交底内容E、电箱盘配线排列整齐,并绑扎成束,在活动部位应固定。盘面引出胩引进的导线应留有适当余度,以便于检修。F、导线剥削处不应伤线芯或线芯...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电气安装施工技术交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
