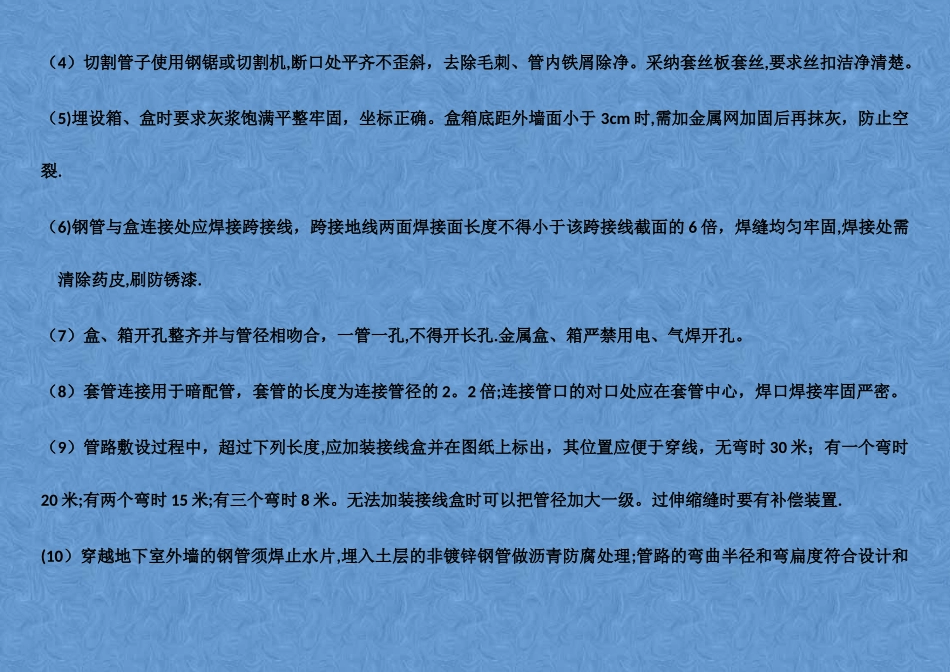

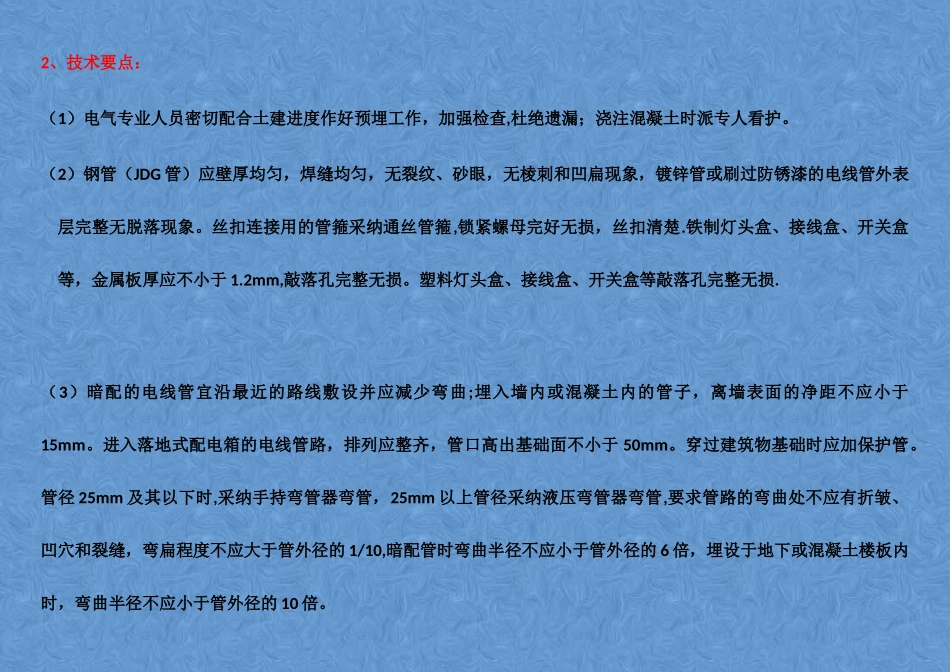

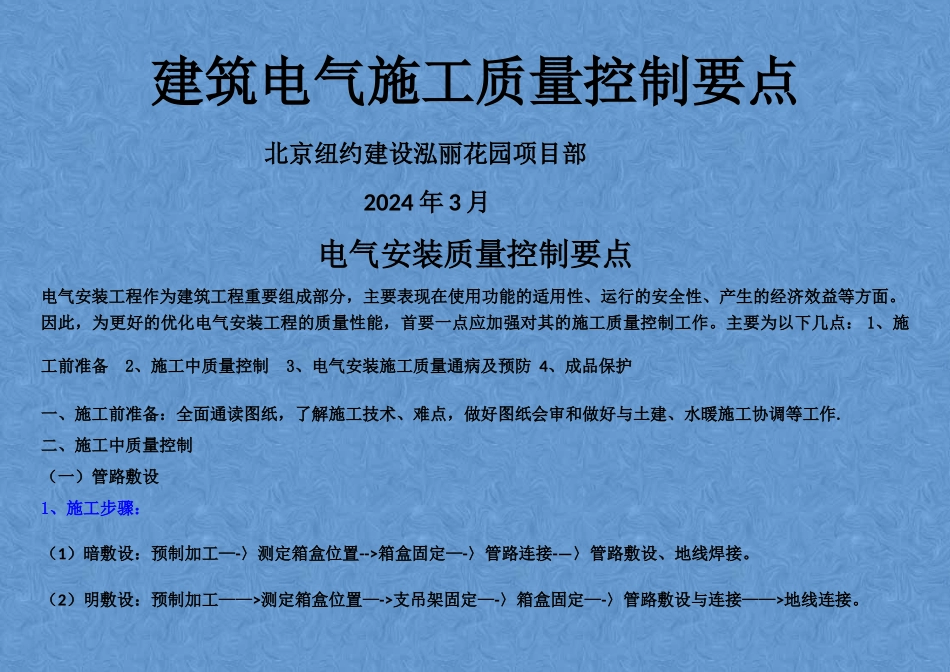

建筑电气施工质量控制要点北京纽约建设泓丽花园项目部2024 年 3 月电气安装质量控制要点电气安装工程作为建筑工程重要组成部分,主要表现在使用功能的适用性、运行的安全性、产生的经济效益等方面。因此,为更好的优化电气安装工程的质量性能,首要一点应加强对其的施工质量控制工作。主要为以下几点: 1、施工前准备 2、施工中质量控制 3、电气安装施工质量通病及预防 4、成品保护 一、施工前准备:全面通读图纸,了解施工技术、难点,做好图纸会审和做好与土建、水暖施工协调等工作.二、施工中质量控制(一)管路敷设1、施工步骤:(1)暗敷设:预制加工—-〉测定箱盒位置-->箱盒固定—-〉管路连接-—〉管路敷设、地线焊接。(2)明敷设:预制加工——>测定箱盒位置—->支吊架固定—-〉箱盒固定—-〉管路敷设与连接——>地线连接。2、技术要点:(1)电气专业人员密切配合土建进度作好预埋工作,加强检查,杜绝遗漏;浇注混凝土时派专人看护。(2)钢管(JDG 管)应壁厚均匀,焊缝均匀,无裂纹、砂眼,无棱刺和凹扁现象,镀锌管或刷过防锈漆的电线管外表层完整无脱落现象。丝扣连接用的管箍采纳通丝管箍,锁紧螺母完好无损,丝扣清楚.铁制灯头盒、接线盒、开关盒等,金属板厚应不小于 1.2mm,敲落孔完整无损。塑料灯头盒、接线盒、开关盒等敲落孔完整无损. (3)暗配的电线管宜沿最近的路线敷设并应减少弯曲;埋入墙内或混凝土内的管子,离墙表面的净距不应小于15mm。进入落地式配电箱的电线管路,排列应整齐,管口高出基础面不小于 50mm。穿过建筑物基础时应加保护管。管径 25mm 及其以下时,采纳手持弯管器弯管,25mm 以上管径采纳液压弯管器弯管,要求管路的弯曲处不应有折皱、凹穴和裂缝,弯扁程度不应大于管外径的 1/10,暗配管时弯曲半径不应小于管外径的 6 倍,埋设于地下或混凝土楼板内时,弯曲半径不应小于管外径的 10 倍。(4)切割管子使用钢锯或切割机,断口处平齐不歪斜,去除毛刺、管内铁屑除净。采纳套丝板套丝,要求丝扣洁净清楚。(5)埋设箱、盒时要求灰浆饱满平整牢固,坐标正确。盒箱底距外墙面小于 3cm 时,需加金属网加固后再抹灰,防止空裂.(6)钢管与盒连接处应焊接跨接线,跨接地线两面焊接面长度不得小于该跨接线截面的 6 倍,焊缝均匀牢固,焊接处需清除药皮,刷防锈漆.(7)盒、箱开孔整齐并与管径相吻合,一管一孔,不得开长孔.金属盒、箱严禁用电、气焊开孔。(8)套管连接用于暗配管,套管的长度为连接...
