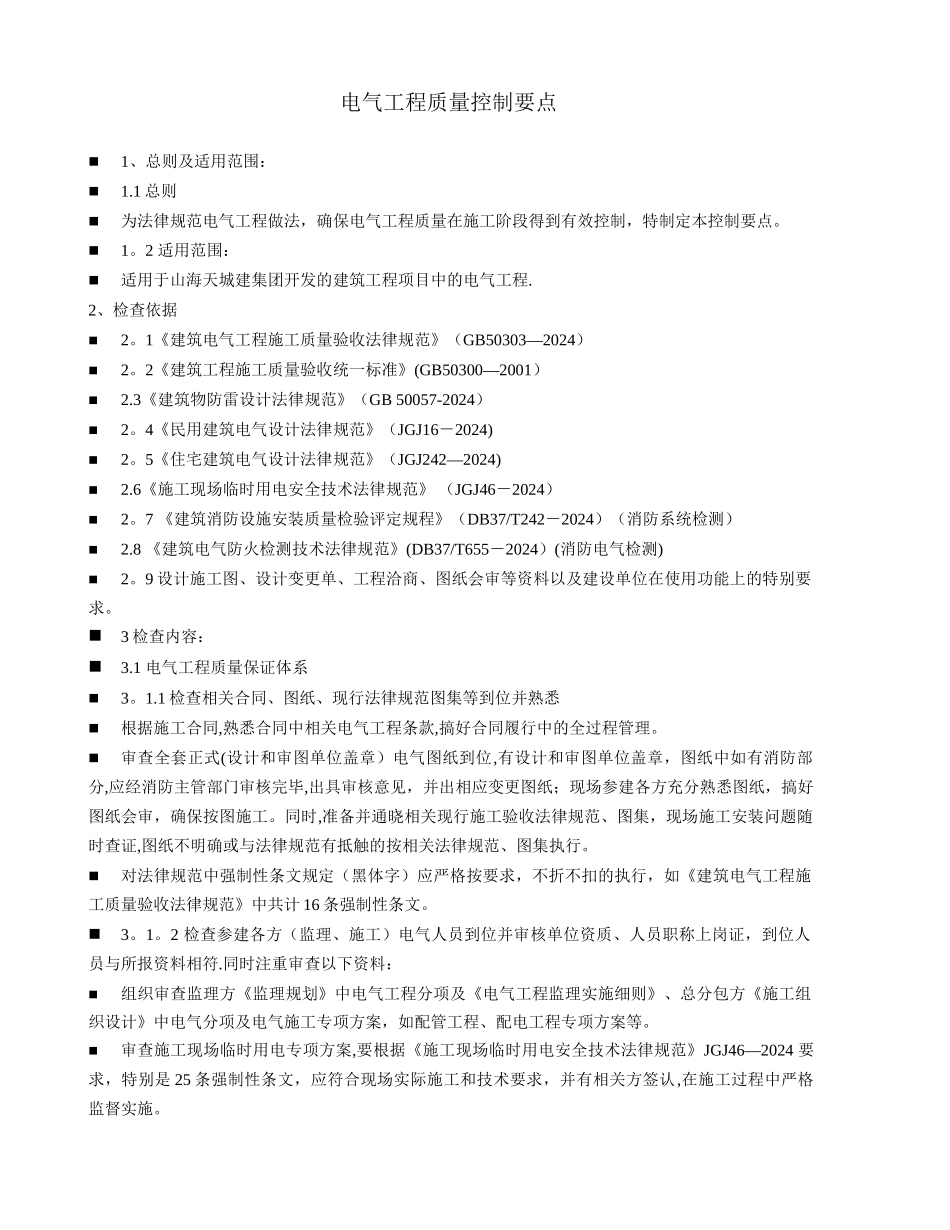

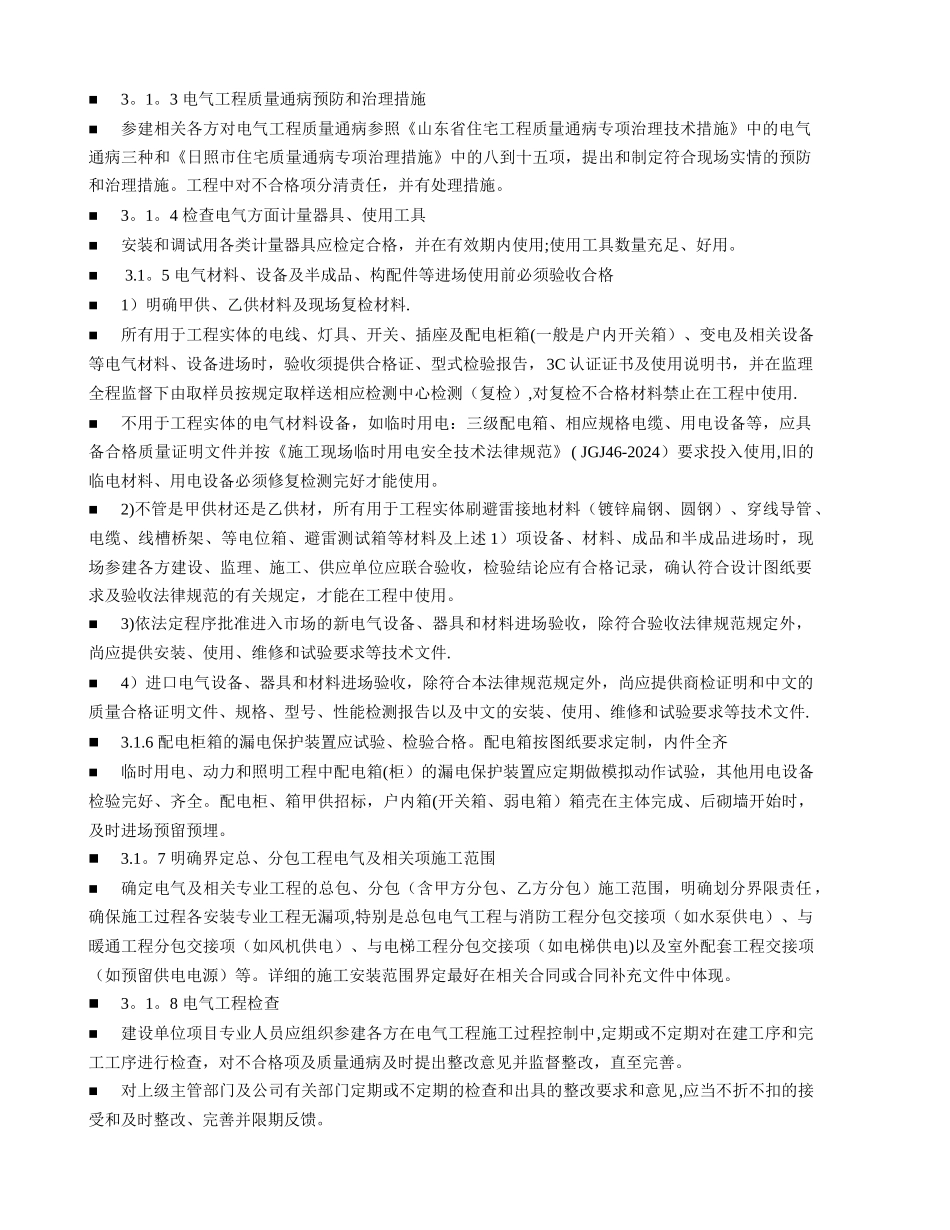

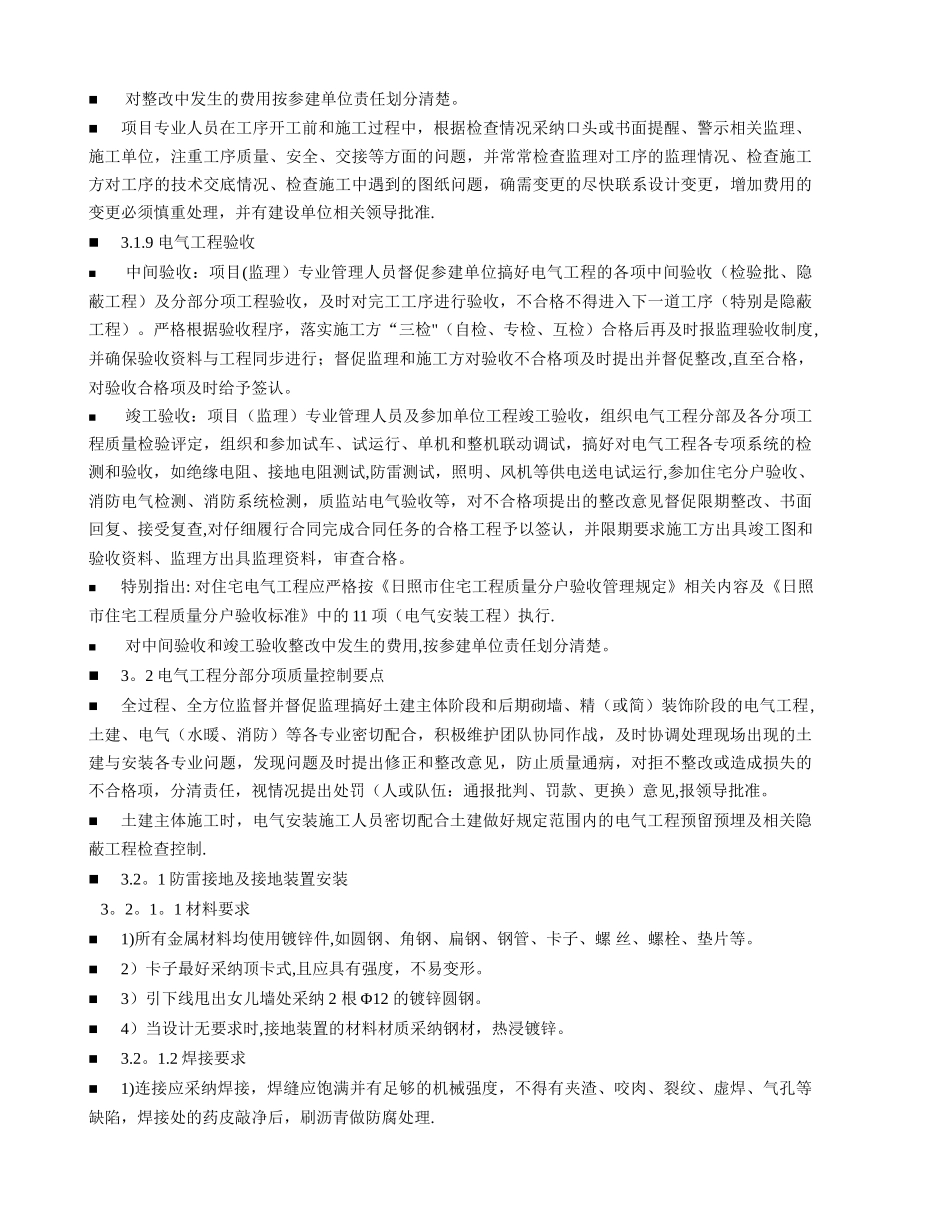

电气工程质量控制要点 1、总则及适用范围:1.1 总则为法律规范电气工程做法,确保电气工程质量在施工阶段得到有效控制,特制定本控制要点。1。2 适用范围:适用于山海天城建集团开发的建筑工程项目中的电气工程.2、检查依据2。1《建筑电气工程施工质量验收法律规范》(GB50303—2024)2。2《建筑工程施工质量验收统一标准》(GB50300—2001)2.3《建筑物防雷设计法律规范》(GB 50057-2024)2。4《民用建筑电气设计法律规范》(JGJ16-2024)2。5《住宅建筑电气设计法律规范》(JGJ242—2024)2.6《施工现场临时用电安全技术法律规范》 (JGJ46-2024)2。7 《建筑消防设施安装质量检验评定规程》(DB37/T242-2024)(消防系统检测)2.8 《建筑电气防火检测技术法律规范》(DB37/T655-2024)(消防电气检测)2。9 设计施工图、设计变更单、工程洽商、图纸会审等资料以及建设单位在使用功能上的特别要求。3 检查内容:3.1 电气工程质量保证体系3。1.1 检查相关合同、图纸、现行法律规范图集等到位并熟悉根据施工合同,熟悉合同中相关电气工程条款,搞好合同履行中的全过程管理。审查全套正式(设计和审图单位盖章)电气图纸到位,有设计和审图单位盖章,图纸中如有消防部分,应经消防主管部门审核完毕,出具审核意见,并出相应变更图纸;现场参建各方充分熟悉图纸,搞好图纸会审,确保按图施工。同时,准备并通晓相关现行施工验收法律规范、图集,现场施工安装问题随时查证,图纸不明确或与法律规范有抵触的按相关法律规范、图集执行。对法律规范中强制性条文规定(黑体字)应严格按要求,不折不扣的执行,如《建筑电气工程施工质量验收法律规范》中共计 16 条强制性条文。3。1。2 检查参建各方(监理、施工)电气人员到位并审核单位资质、人员职称上岗证,到位人员与所报资料相符.同时注重审查以下资料:组织审查监理方《监理规划》中电气工程分项及《电气工程监理实施细则》、总分包方《施工组织设计》中电气分项及电气施工专项方案,如配管工程、配电工程专项方案等。审查施工现场临时用电专项方案,要根据《施工现场临时用电安全技术法律规范》JGJ46—2024 要求,特别是 25 条强制性条文,应符合现场实际施工和技术要求,并有相关方签认,在施工过程中严格监督实施。3。1。3 电气工程质量通病预防和治理措施参建相关各方对电气工程质量通病参照《山东省住宅工程质量通病专项治理技术措施...
