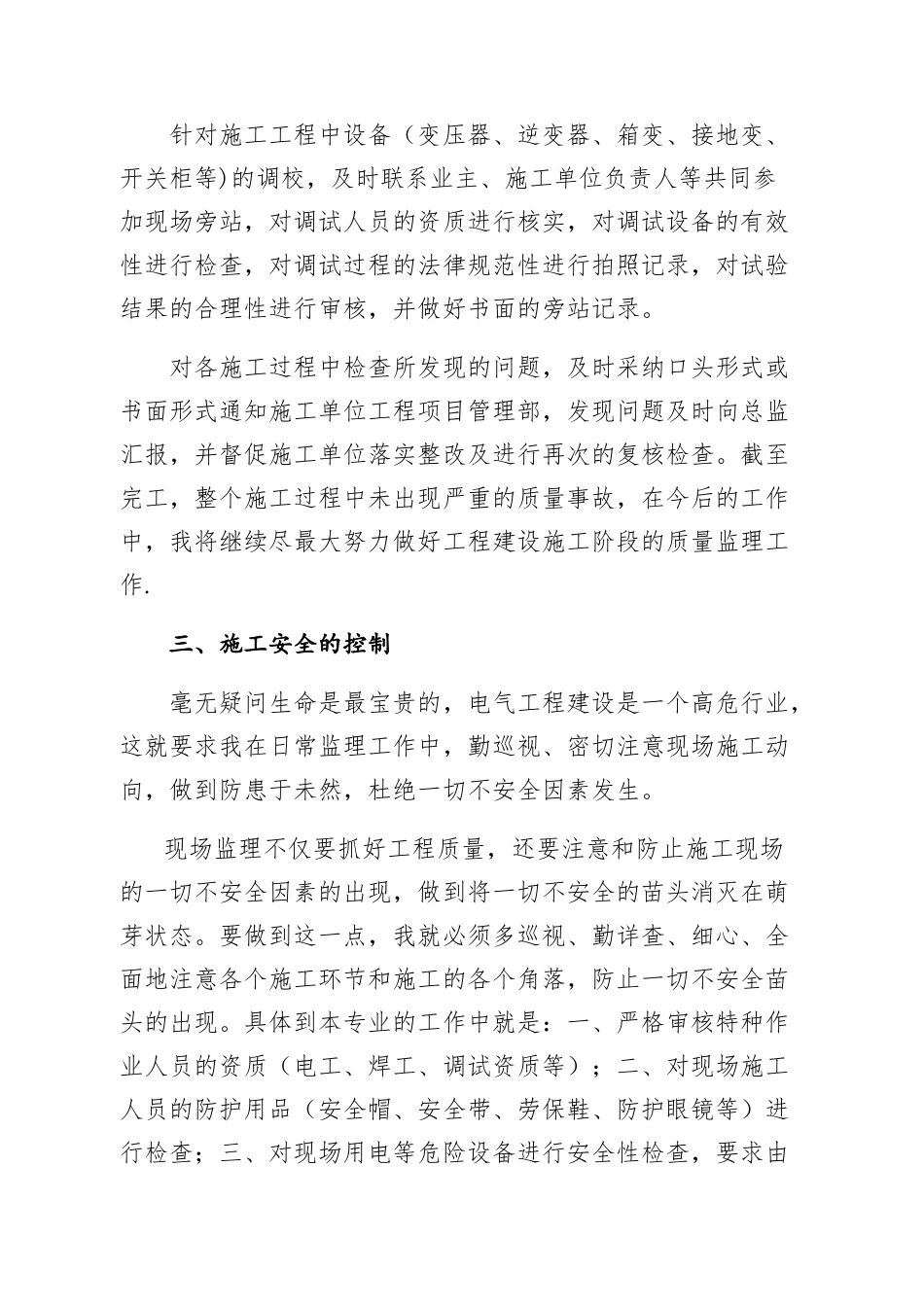

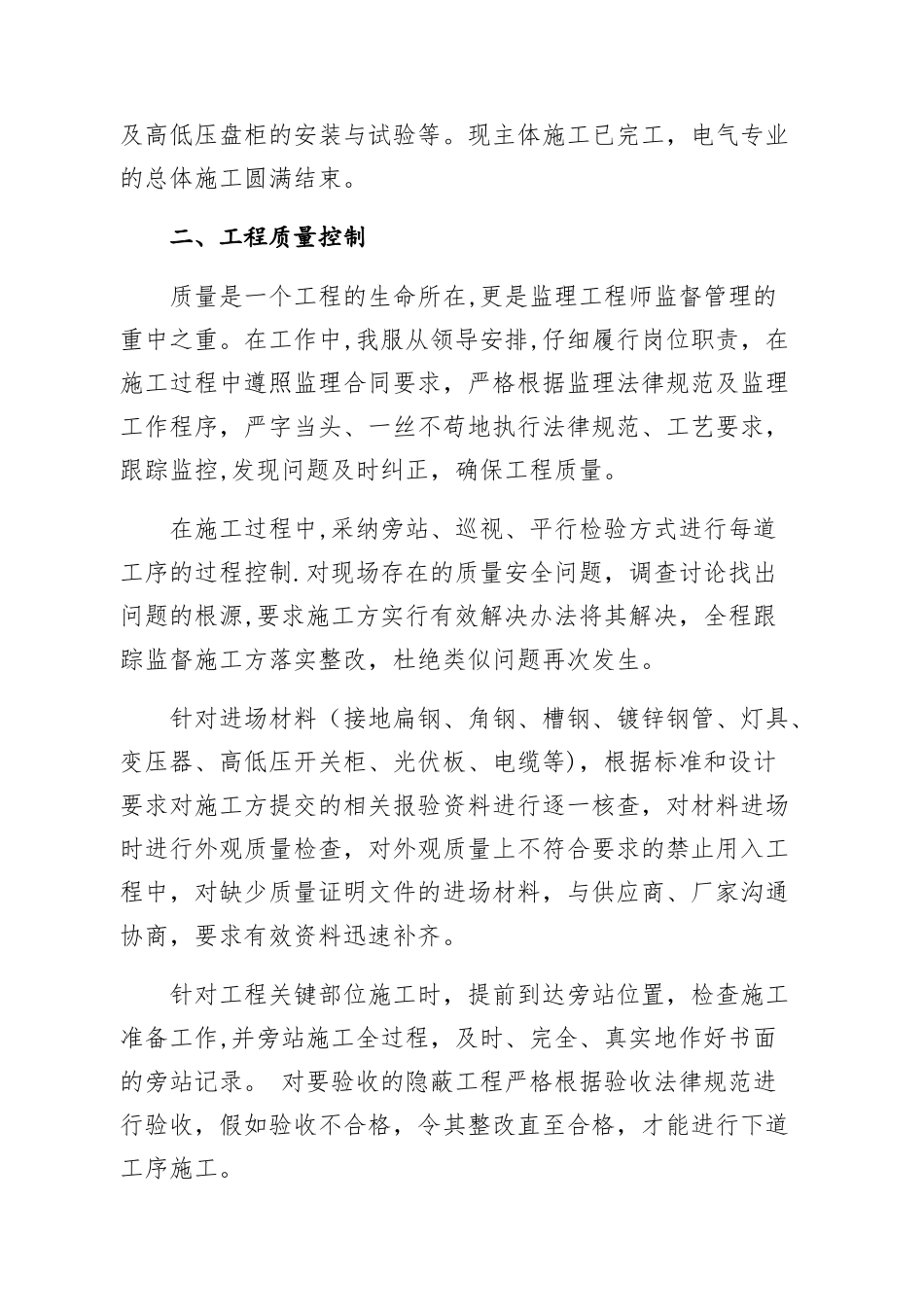

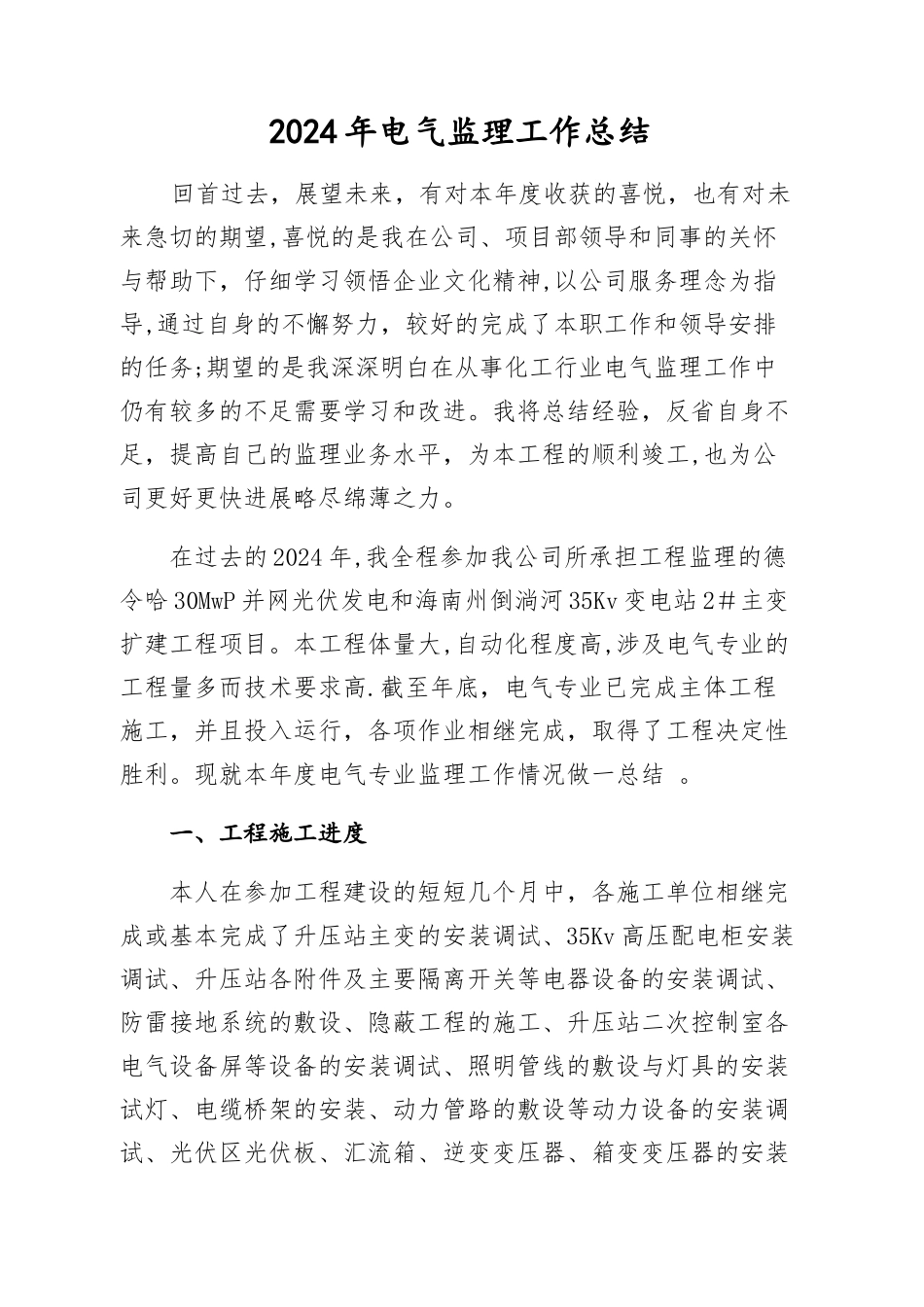

2024 年电气监理工作总结 回首过去,展望未来,有对本年度收获的喜悦,也有对未来急切的期望,喜悦的是我在公司、项目部领导和同事的关怀与帮助下,仔细学习领悟企业文化精神,以公司服务理念为指导,通过自身的不懈努力,较好的完成了本职工作和领导安排的任务;期望的是我深深明白在从事化工行业电气监理工作中仍有较多的不足需要学习和改进。我将总结经验,反省自身不足,提高自己的监理业务水平,为本工程的顺利竣工,也为公司更好更快进展略尽绵薄之力。 在过去的 2024 年,我全程参加我公司所承担工程监理的德令哈 30MwP 并网光伏发电和海南州倒淌河 35Kv 变电站 2#主变扩建工程项目。本工程体量大,自动化程度高,涉及电气专业的工程量多而技术要求高.截至年底,电气专业已完成主体工程施工,并且投入运行,各项作业相继完成,取得了工程决定性胜利。现就本年度电气专业监理工作情况做一总结 。 一、工程施工进度 本人在参加工程建设的短短几个月中,各施工单位相继完成或基本完成了升压站主变的安装调试、35Kv 高压配电柜安装调试、升压站各附件及主要隔离开关等电器设备的安装调试、防雷接地系统的敷设、隐蔽工程的施工、升压站二次控制室各电气设备屏等设备的安装调试、照明管线的敷设与灯具的安装试灯、电缆桥架的安装、动力管路的敷设等动力设备的安装调试、光伏区光伏板、汇流箱、逆变变压器、箱变变压器的安装及高低压盘柜的安装与试验等。现主体施工已完工,电气专业的总体施工圆满结束。 二、工程质量控制质量是一个工程的生命所在,更是监理工程师监督管理的重中之重。在工作中,我服从领导安排,仔细履行岗位职责,在施工过程中遵照监理合同要求,严格根据监理法律规范及监理工作程序,严字当头、一丝不苟地执行法律规范、工艺要求,跟踪监控,发现问题及时纠正,确保工程质量。在施工过程中,采纳旁站、巡视、平行检验方式进行每道工序的过程控制.对现场存在的质量安全问题,调查讨论找出问题的根源,要求施工方实行有效解决办法将其解决,全程跟踪监督施工方落实整改,杜绝类似问题再次发生。针对进场材料(接地扁钢、角钢、槽钢、镀锌钢管、灯具、变压器、高低压开关柜、光伏板、电缆等),根据标准和设计要求对施工方提交的相关报验资料进行逐一核查,对材料进场时进行外观质量检查,对外观质量上不符合要求的禁止用入工程中,对缺少质量证明文件的进场材料,与供应商、厂家沟通协商,要求有效资料迅速补齐。针对工程关键部...
