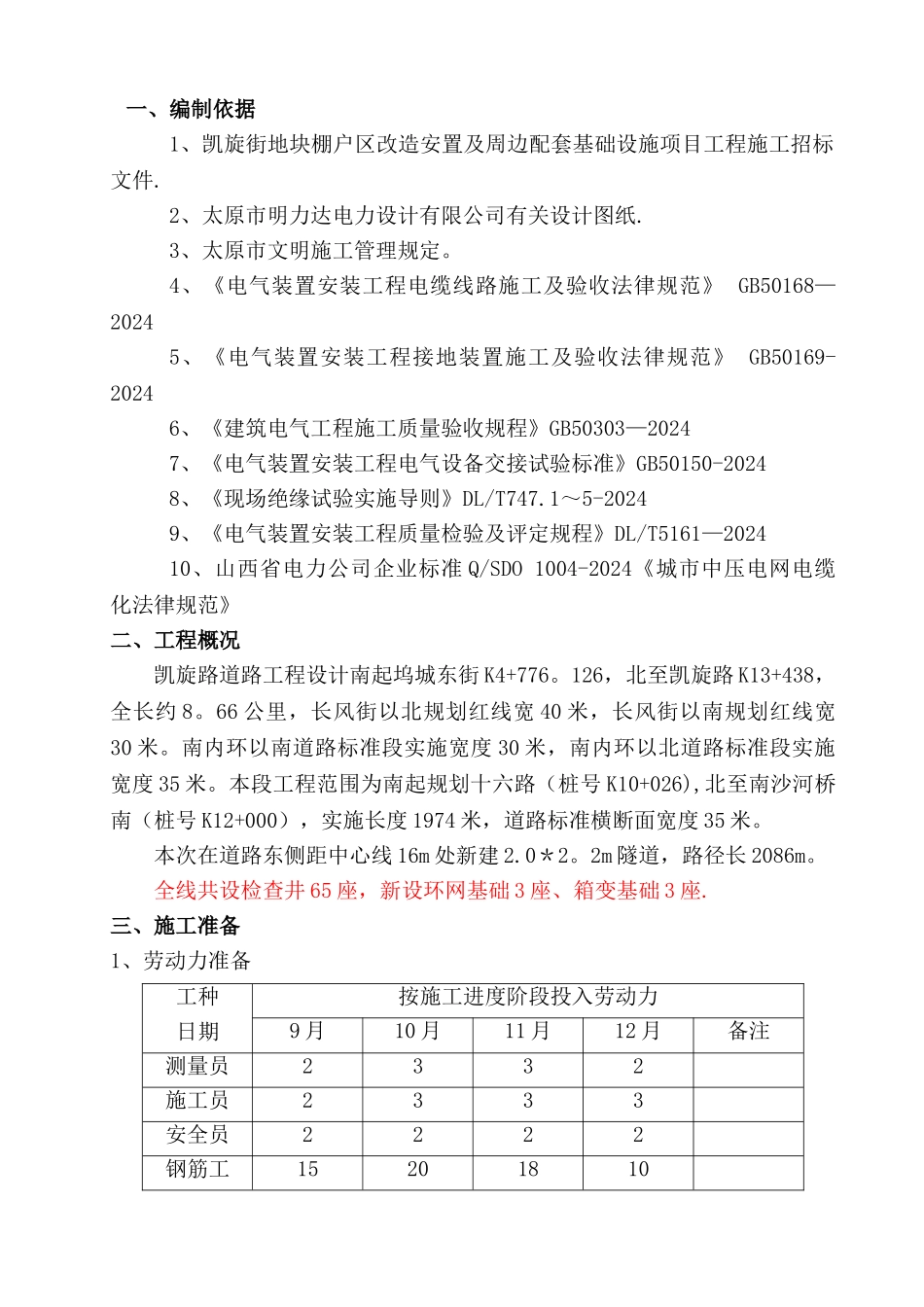

一、编制依据1、凯旋街地块棚户区改造安置及周边配套基础设施项目工程施工招标文件
2、太原市明力达电力设计有限公司有关设计图纸
3、太原市文明施工管理规定
4、《电气装置安装工程电缆线路施工及验收法律规范》 GB50168—2024 5、《电气装置安装工程接地装置施工及验收法律规范》 GB50169-20246、《建筑电气工程施工质量验收规程》GB50303—20247、《电气装置安装工程电气设备交接试验标准》GB50150-2024 8、《现场绝缘试验实施导则》DL/T747

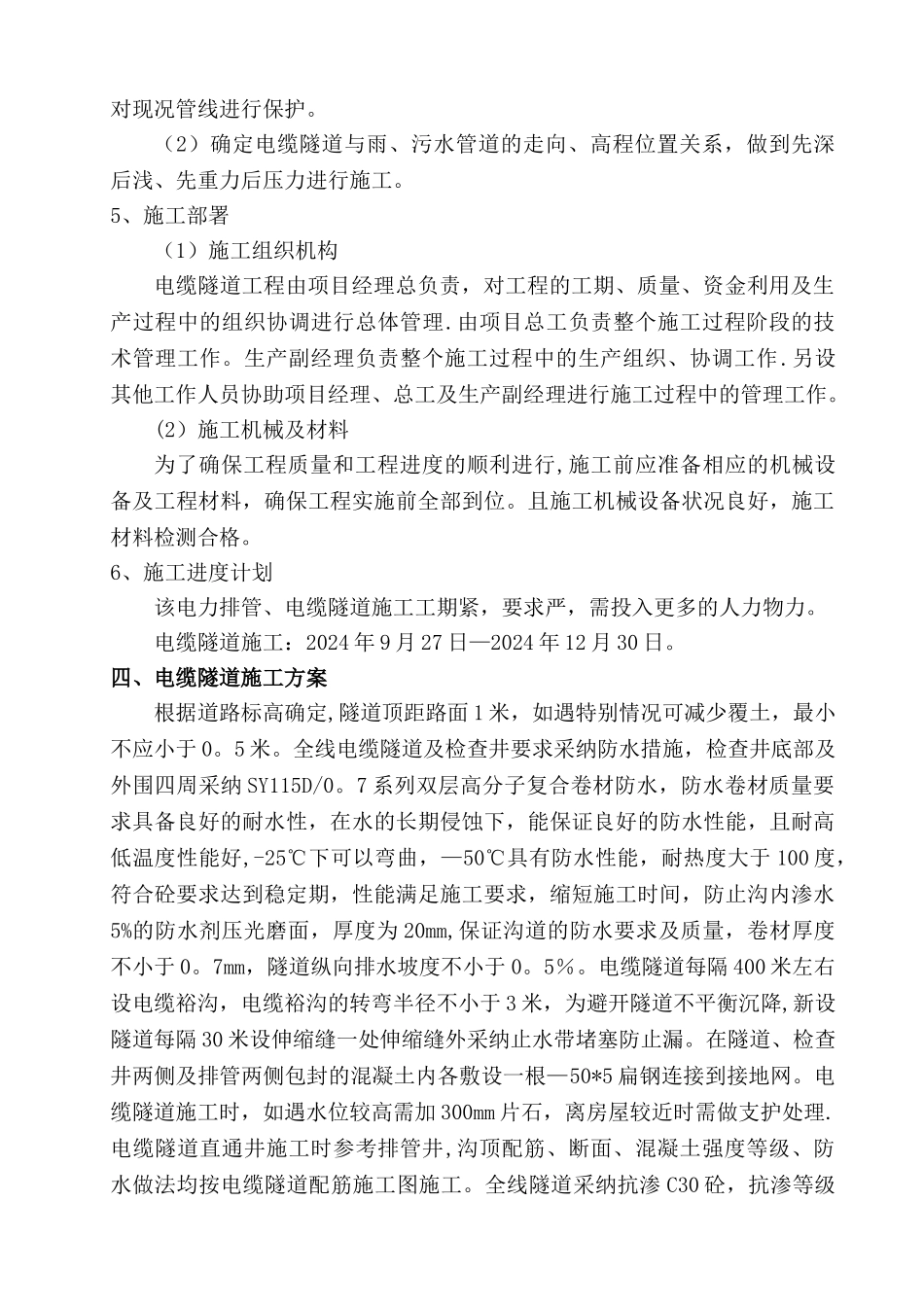

1~5-2024 9、《电气装置安装工程质量检验及评定规程》DL/T5161—2024 10、山西省电力公司企业标准 Q/SDO 1004-2024《城市中压电网电缆化法律规范》二、工程概况凯旋路道路工程设计南起坞城东街 K4+776
126,北至凯旋路 K13+438,全长约 8
66 公里,长风街以北规划红线宽 40 米,长风街以南规划红线宽30 米
南内环以南道路标准段实施宽度 30 米,南内环以北道路标准段实施宽度 35 米
本段工程范围为南起规划十六路(桩号 K10+026),北至南沙河桥南(桩号 K12+000),实施长度 1974 米,道路标准横断面宽度 35 米
本次在道路东侧距中心线 16m 处新建 2
2m 隧道,路径长 2086m
全线共设检查井 65 座,新设环网基础 3 座、箱变基础 3 座

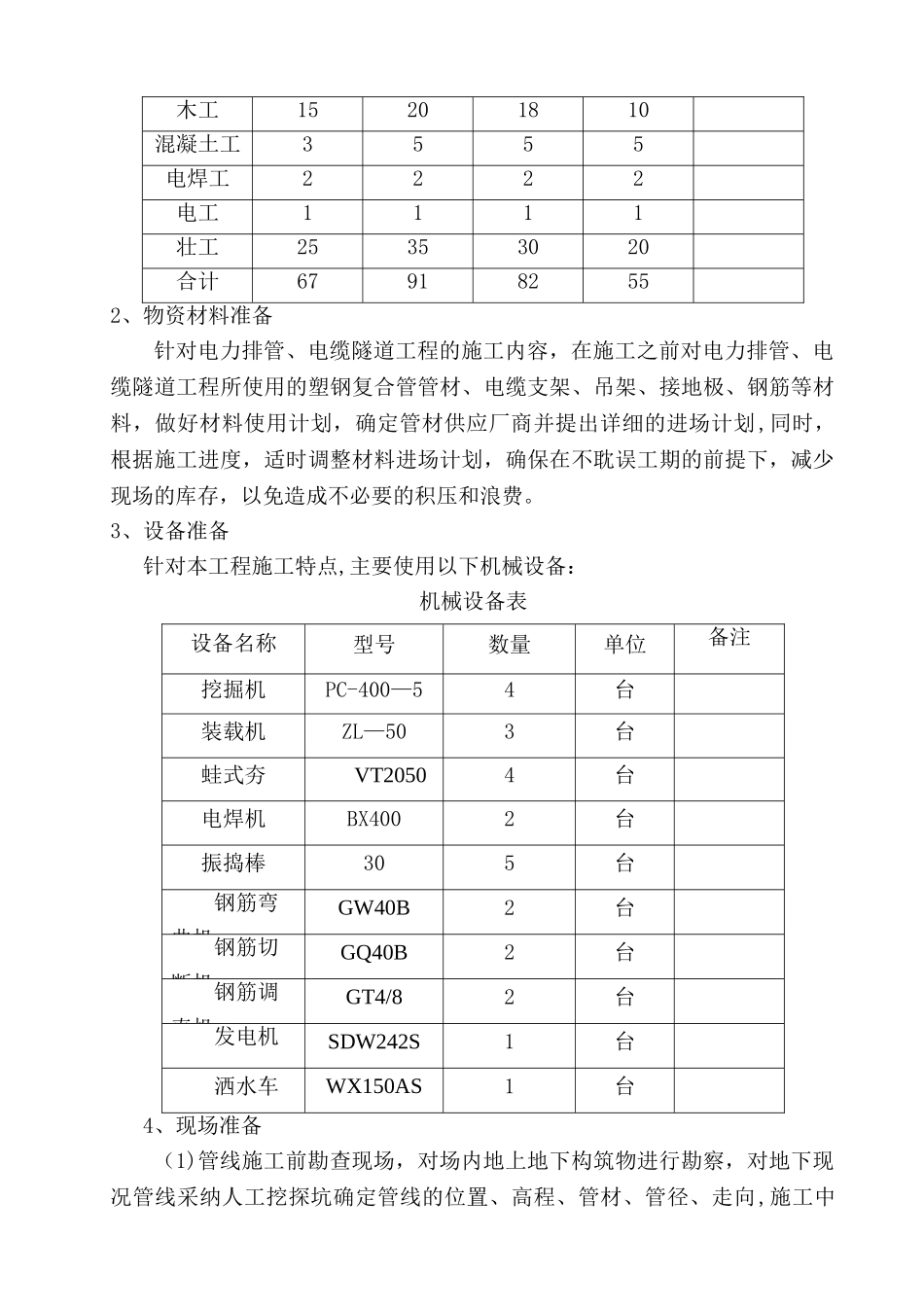

三、施工准备1、劳动力准备工种日期按施工进度阶段投入劳动力9 月10 月11 月12 月备注测量员2332施工员2333安全员2222钢筋工15201810木工15201810混凝土工3555电焊工2222电工1111壮工25353020合计679182552、物资材料准备针对电力排管、电缆隧道工程的施工内容,在施工之前对电力排管、电缆隧道工程所使用的塑钢复合管管材、电缆支架、吊
