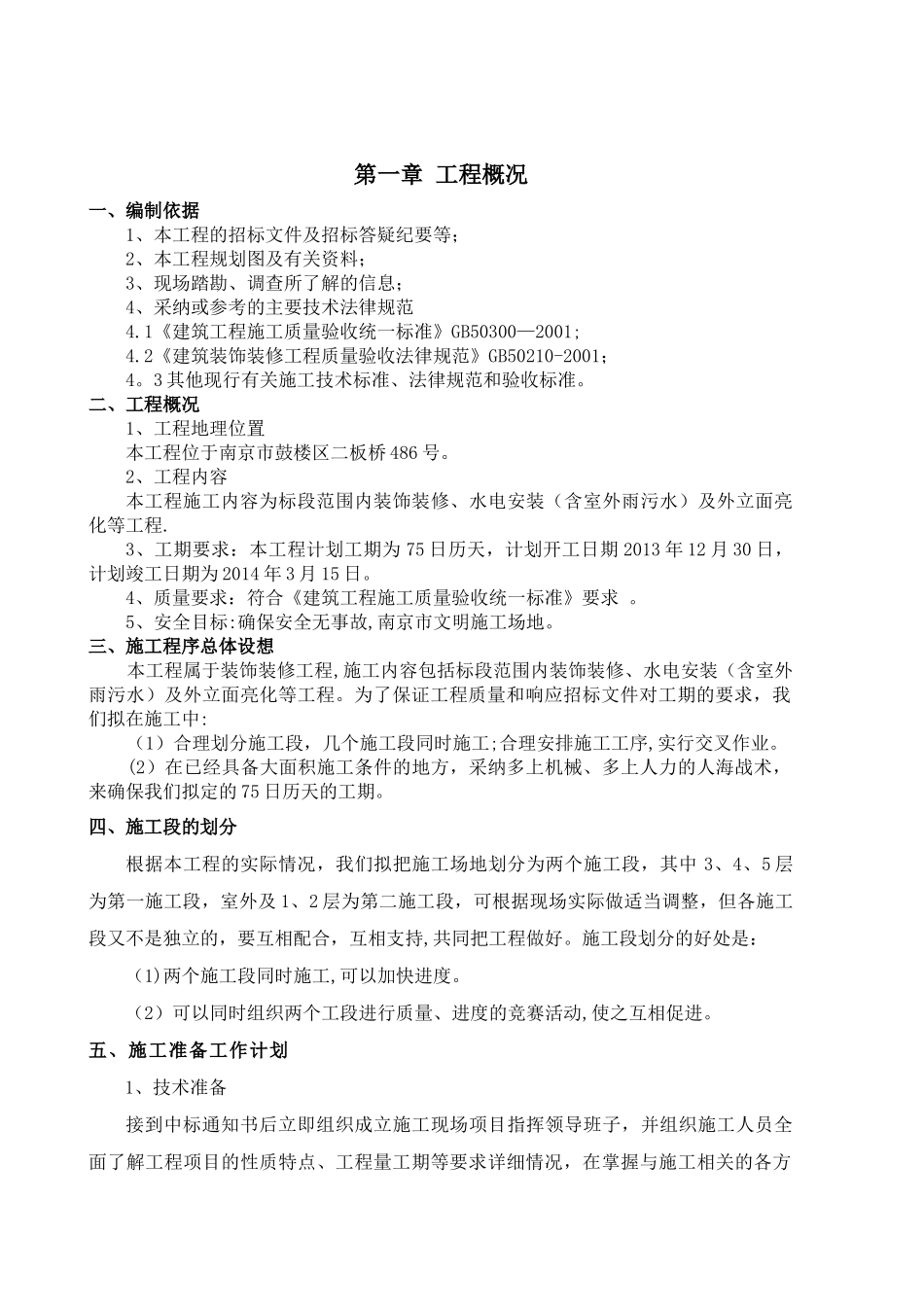

第一章 工程概况一、编制依据1、本工程的招标文件及招标答疑纪要等;2、本工程规划图及有关资料;3、现场踏勘、调查所了解的信息;4、采纳或参考的主要技术法律规范4
1《建筑工程施工质量验收统一标准》GB50300—2001;4
2《建筑装饰装修工程质量验收法律规范》GB50210-2001;4
3 其他现行有关施工技术标准、法律规范和验收标准
二、工程概况1、工程地理位置本工程位于南京市鼓楼区二板桥 486 号
2、工程内容本工程施工内容为标段范围内装饰装修、水电安装(含室外雨污水)及外立面亮化等工程
3、工期要求:本工程计划工期为 75 日历天,计划开工日期 2013 年 12 月 30 日,计划竣工日期为 2014 年 3 月 15 日
4、质量要求:符合《建筑工程施工质量验收统一标准》要求
5、安全目标:确保安全无事故,南京市文明施工场地
三、施工程序总体设想本工程属于装饰装修工程,施工内容包括标段范围内装饰装修、水电安装(含室外雨污水)及外立面亮化等工程
为了保证工程质量和响应招标文件对工期的要求,我们拟在施工中:(1)合理划分施工段,几个施工段同时施工;合理安排施工工序,实行交叉作业
(2)在已经具备大面积施工条件的地方,采纳多上机械、多上人力的人海战术,来确保我们拟定的 75 日历天的工期
四、施工段的划分根据本工程的实际情况,我们拟把施工场地划分为两个施工段,其中 3、4、5 层为第一施工段,室外及 1、2 层为第二施工段,可根据现场实际做适当调整,但各施工段又不是独立的,要互相配合,互相支持,共同把工程做好
施工段划分的好处是:(1)两个施工段同时施工,可以加快进度
(2)可以同时组织两个工段进行质量、进度的竞赛活动,使之互相促进

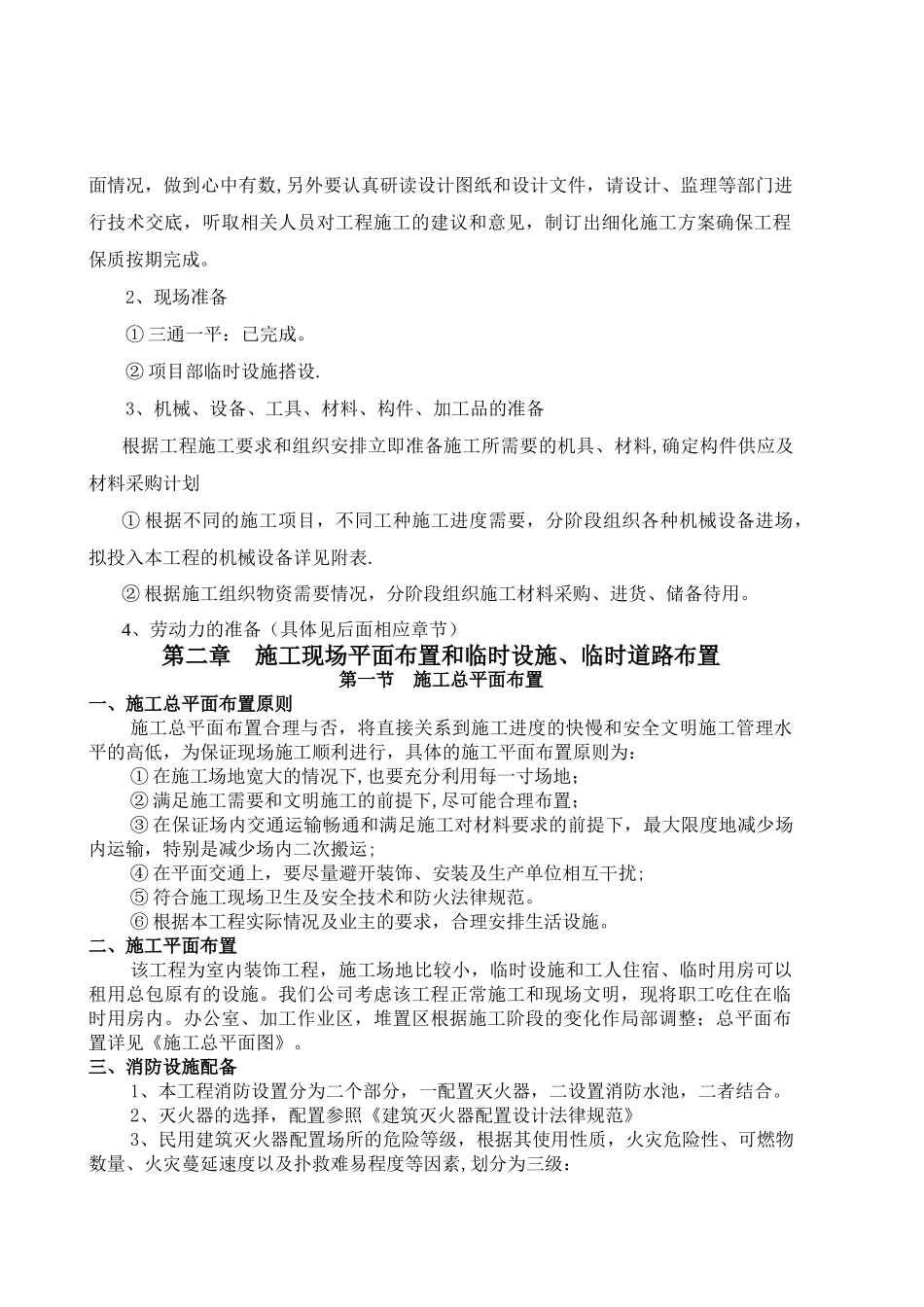

五、施工准备工作计划1、技术准备接到中标通知书后立即组织成立施工现场项目指挥领导班子,并组织施工人员全面了解工程项目的性质特点、
