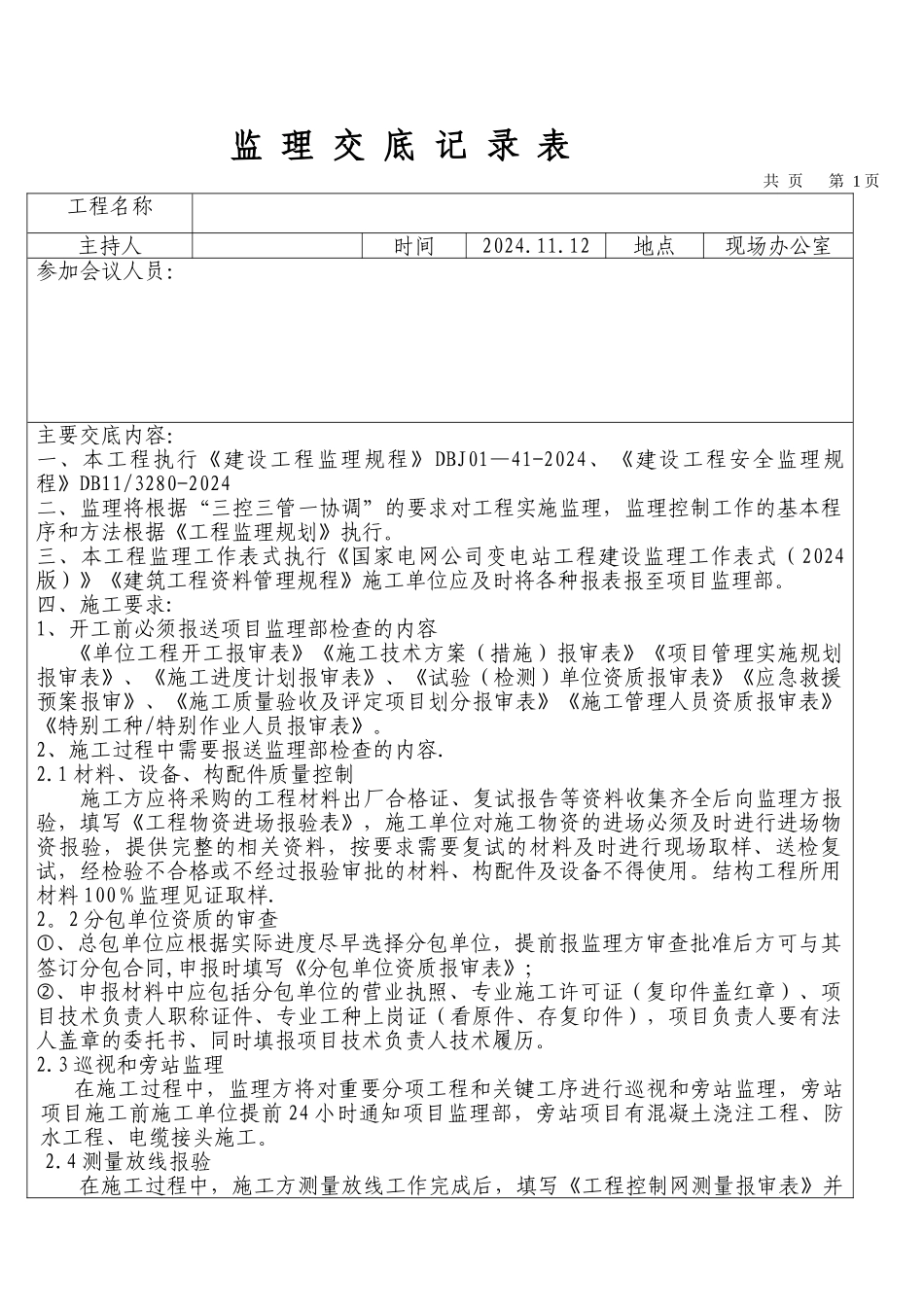

监 理 交 底 记 录 表共 页 第 1 页工程名称主持人时间2024
12地点现场办公室参加会议人员:主要交底内容:一、本工程执行《建设工程监理规程》DBJ01—41-2024、《建设工程安全监理规程》DB11/3280-2024二、监理将根据“三控三管一协调”的要求对工程实施监理,监理控制工作的基本程序和方法根据《工程监理规划》执行
三、本工程监理工作表式执行《国家电网公司变电站工程建设监理工作表式(2024版)》《建筑工程资料管理规程》施工单位应及时将各种报表报至项目监理部
四、施工要求:1、开工前必须报送项目监理部检查的内容 《单位工程开工报审表》《施工技术方案(措施)报审表》《项目管理实施规划报审表》、《施工进度计划报审表》、《试验(检测)单位资质报审表》《应急救援预案报审》、《施工质量验收及评定项目划分报审表》《施工管理人员资质报审表》《特别工种/特别作业人员报审表》
2、施工过程中需要报送监理部检查的内容
1 材料、设备、构配件质量控制 施工方应将采购的工程材料出厂合格证、复试报告等资料收集齐全后向监理方报验,填写《工程物资进场报验表》,施工单位对施工物资的进场必须及时进行进场物资报验,提供完整的相关资料,按要求需要复试的材料及时进行现场取样、送检复试,经检验不合格或不经过报验审批的材料、构配件及设备不得使用
结构工程所用材料 100%监理见证取样
2 分包单位资质的审查、总包单位应根据实际进度尽早选择分包单位,提前报监理方审查批准后方可与其签订分包合同,申报时填写《分包单位资质报审表》;、申报材料中应包括分包单位的营业执照、专业施工许可证(复印件盖红章)、项目技术负责人职称证件、专业工种上岗证(看原件、存复印件),项目负责人要有法人盖章的委托书、同时填报项目技术负责人技术履历
3 巡视和旁站监理 在施工过程中,监理方将对重要分项工程和关
