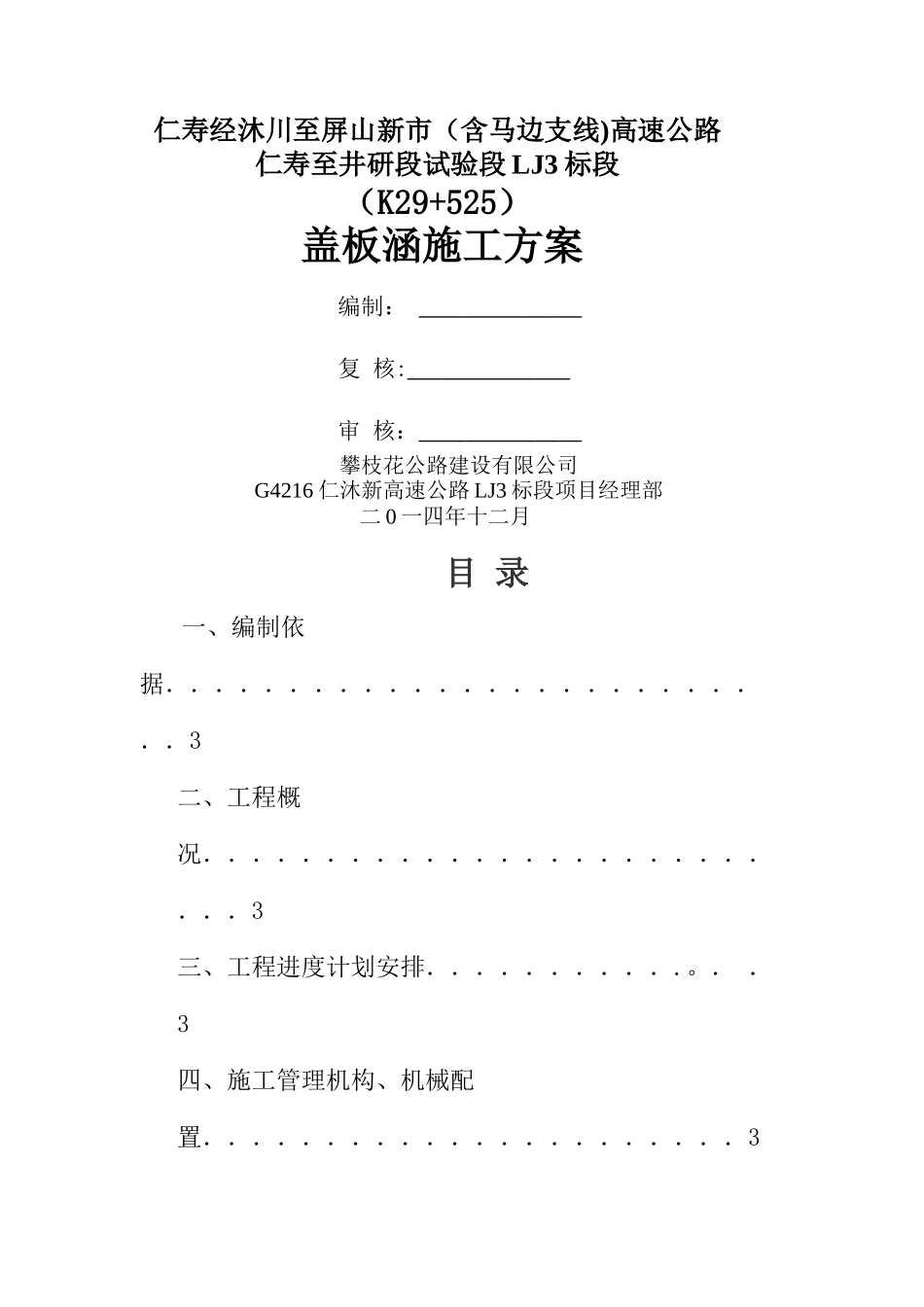

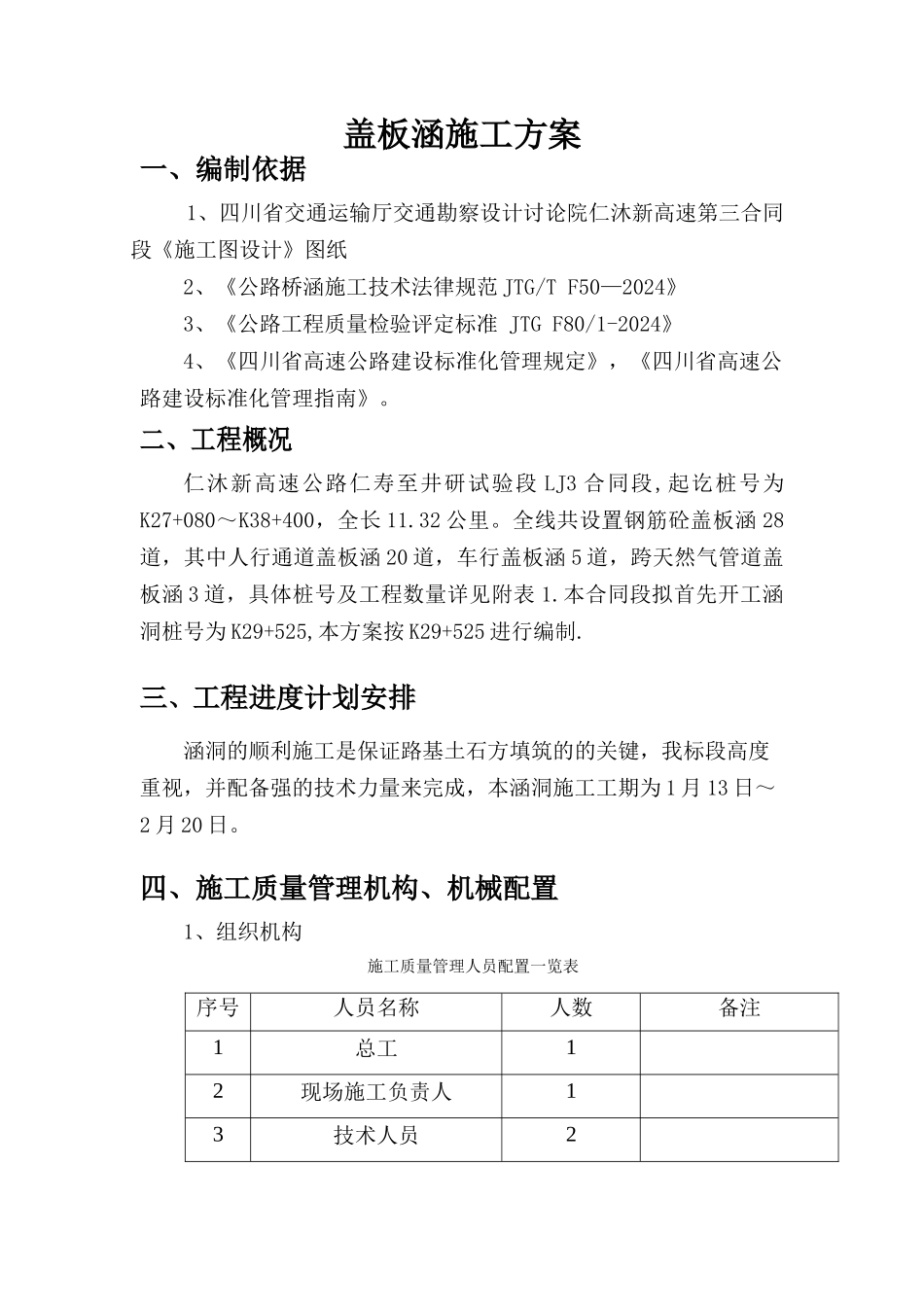

仁寿经沐川至屏山新市(含马边支线)高速公路 仁寿至井研段试验段 LJ3 标段(K29+525) 盖板涵施工方案编制: 复 核: 审 核: 攀枝花公路建设有限公司G4216 仁沐新高速公路 LJ3 标段项目经理部 二 0 一四年十二月目 录一、编制依据..........................3二、工程概况..........................3三、工程进度计划安排...........。. .3四、施工管理机构、机械配置......................3五、施工准备..........................5六、钢筋砼盖板涵施工方案.......................5七、技术、质量、安全保证措施.......。。.16八、涵洞安全施工措施...........。.18九、文明施工措施........。 . ......21十、环境保护措施......... 。 ......22十一、冬、雨季施工........。 . ......23十一、安全应急预案........。 . ......25十二、附表........。。。.。 . ......27盖板涵施工方案一、编制依据 1、四川省交通运输厅交通勘察设计讨论院仁沐新高速第三合同段《施工图设计》图纸2、《公路桥涵施工技术法律规范 JTG/T F50—2024》3、《公路工程质量检验评定标准 JTG F80/1-2024》4、《四川省高速公路建设标准化管理规定》,《四川省高速公路建设标准化管理指南》。二、工程概况仁沐新高速公路仁寿至井研试验段 LJ3 合同段,起讫桩号为K27+080~K38+400,全长 11.32 公里。全线共设置钢筋砼盖板涵 28道,其中人行通道盖板涵 20 道,车行盖板涵 5 道,跨天然气管道盖板涵 3 道,具体桩号及工程数量详见附表 1.本合同段拟首先开工涵洞桩号为 K29+525,本方案按 K29+525 进行编制.三、工程进度计划安排涵洞的顺利施工是保证路基土石方填筑的的关键,我标段高度重视,并配备强的技术力量来完成,本涵洞施工工期为 1 月 13 日~2 月 20 日。四、施工质量管理机构、机械配置1、组织机构 施工质量管理人员配置一览表序号人员名称人数备注1总工12现场施工负责人13技术人员24试验人员25质检人员16测量人员27安全管理人员18机械操作员39工人152、机械配置表 2 机械设备、料具配置表项次机械设备名称规格型号单位数量备注1挖掘机VOLVO 360台12压路机科特...
