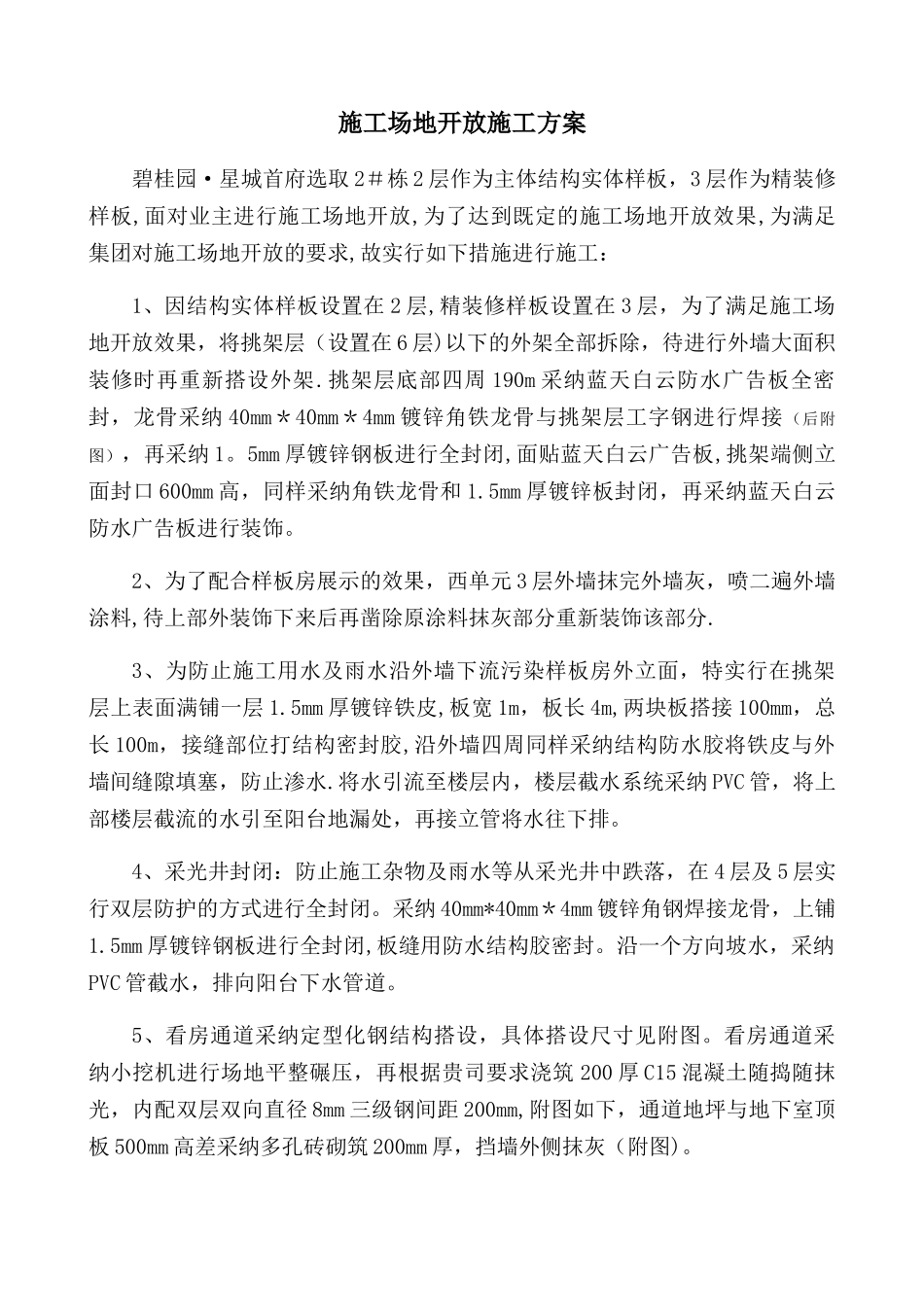

施工场地开放施工方案碧桂园·星城首府选取 2#栋 2 层作为主体结构实体样板,3 层作为精装修样板,面对业主进行施工场地开放,为了达到既定的施工场地开放效果,为满足集团对施工场地开放的要求,故实行如下措施进行施工:1、因结构实体样板设置在 2 层,精装修样板设置在 3 层,为了满足施工场地开放效果,将挑架层(设置在 6 层)以下的外架全部拆除,待进行外墙大面积装修时再重新搭设外架.挑架层底部四周 190m 采纳蓝天白云防水广告板全密封,龙骨采纳 40mm*40mm*4mm 镀锌角铁龙骨与挑架层工字钢进行焊接 (后附图),再采纳 1。5mm 厚镀锌钢板进行全封闭,面贴蓝天白云广告板,挑架端侧立面封口 600mm 高,同样采纳角铁龙骨和 1.5mm 厚镀锌板封闭,再采纳蓝天白云防水广告板进行装饰。2、为了配合样板房展示的效果,西单元 3 层外墙抹完外墙灰,喷二遍外墙涂料,待上部外装饰下来后再凿除原涂料抹灰部分重新装饰该部分.3、为防止施工用水及雨水沿外墙下流污染样板房外立面,特实行在挑架层上表面满铺一层 1.5mm 厚镀锌铁皮,板宽 1m,板长 4m,两块板搭接 100mm,总长 100m,接缝部位打结构密封胶,沿外墙四周同样采纳结构防水胶将铁皮与外墙间缝隙填塞,防止渗水.将水引流至楼层内,楼层截水系统采纳 PVC 管,将上部楼层截流的水引至阳台地漏处,再接立管将水往下排。4、采光井封闭:防止施工杂物及雨水等从采光井中跌落,在 4 层及 5 层实行双层防护的方式进行全封闭。采纳 40mm*40mm*4mm 镀锌角钢焊接龙骨,上铺1.5mm 厚镀锌钢板进行全封闭,板缝用防水结构胶密封。沿一个方向坡水,采纳PVC 管截水,排向阳台下水管道。5、看房通道采纳定型化钢结构搭设,具体搭设尺寸见附图。看房通道采纳小挖机进行场地平整碾压,再根据贵司要求浇筑 200 厚 C15 混凝土随捣随抹光,内配双层双向直径 8mm 三级钢间距 200mm,附图如下,通道地坪与地下室顶板 500mm 高差采纳多孔砖砌筑 200mm 厚,挡墙外侧抹灰(附图)。 6、形象展示墙:3m 高,长见附图,用 40*40*4mm 角铁做骨架,面层封1.5mm 厚镀锌铁皮,间距 3m 用 40*40*4mm 角铁设置一道斜支撑,详见附图 7、通道进主楼降板处:砖砌一阶踏步,长 3m 高 0。2m,砖上抹灰,平面 40*80 木方间距 15cm 铺设龙骨,龙骨上满铺一层模板,进楼处用直径 48mm 的钢管搭设支架,上固定木方,木方上铺设模板,再在模板上制作踏步,详见附图。8、楼...
