和顺沁园春真石漆施工技术要求及验收标准六安和顺实业进展有限公司2013 年 10 月 17 日和顺
沁园春真石漆施工技术要求及验收标准编制说明:和顺
沁园春真石漆施工技术要求及验收标准,是根据现场实际情况及真石漆材料要求进行编制,仅适用于和顺
在施工中如有探讨和修改之处,请及时沟通和反馈
一、真石漆施工技术要求 1、真石漆施工流程:基层处理→腻子找平→外墙底漆→分格缝划分→真石漆喷涂→清漆(面漆)罩面

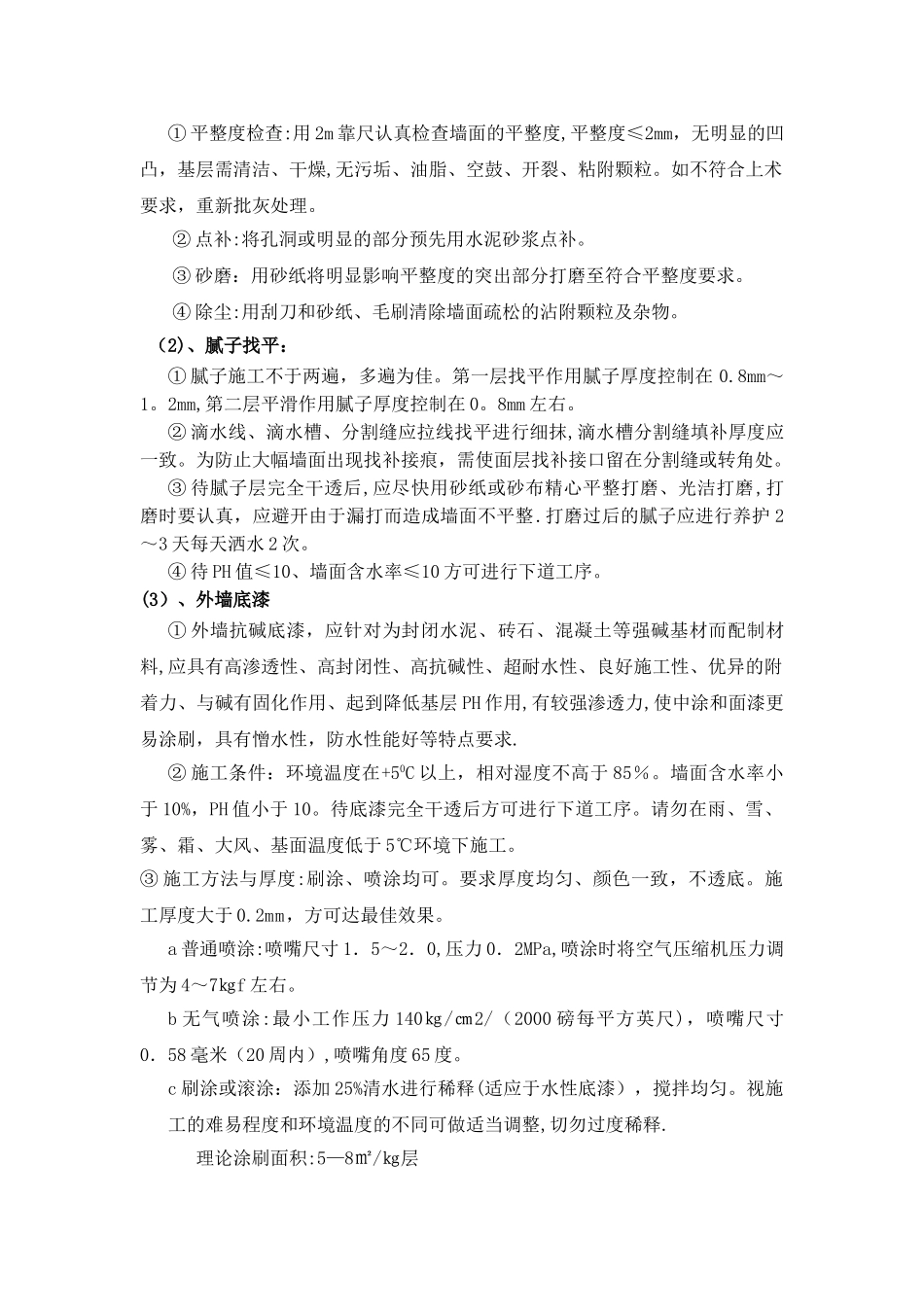

2、施工技术要求 (1)、基层:① 平整度检查:用 2m 靠尺认真检查墙面的平整度,平整度≤2mm,无明显的凹凸,基层需清洁、干燥,无污垢、油脂、空鼓、开裂、粘附颗粒
如不符合上术要求,重新批灰处理
② 点补:将孔洞或明显的部分预先用水泥砂浆点补
③ 砂磨:用砂纸将明显影响平整度的突出部分打磨至符合平整度要求
④ 除尘:用刮刀和砂纸、毛刷清除墙面疏松的沾附颗粒及杂物
(2)、腻子找平:① 腻子施工不于两遍,多遍为佳
第一层找平作用腻子厚度控制在 0
2mm,第二层平滑作用腻子厚度控制在 0
8mm 左右
② 滴水线、滴水槽、分割缝应拉线找平进行细抹,滴水槽分割缝填补厚度应一致
为防止大幅墙面出现找补接痕,需使面层找补接口留在分割缝或转角处
③ 待腻子层完全干透后,应尽快用砂纸或砂布精心平整打磨、光洁打磨,打磨时要认真,应避开由于漏打而造成墙面不平整
打磨过后的腻子应进行养护 2~3 天每天洒水 2 次
④ 待 PH 值≤10、墙面含水率≤10 方可进行下道工序
(3)、外墙底漆① 外墙抗碱底漆,应针对为封闭水泥、砖石、混凝土等强碱基材而配制材料,应具有高渗透性、高封闭性、高抗碱性、超耐水性、良好施工性、优异的附着力、与碱有固化作用、起到降低基层 PH 作用,有较强渗透力,使中涂和面漆更易涂刷,具有憎水性,防水性能好等特点要求

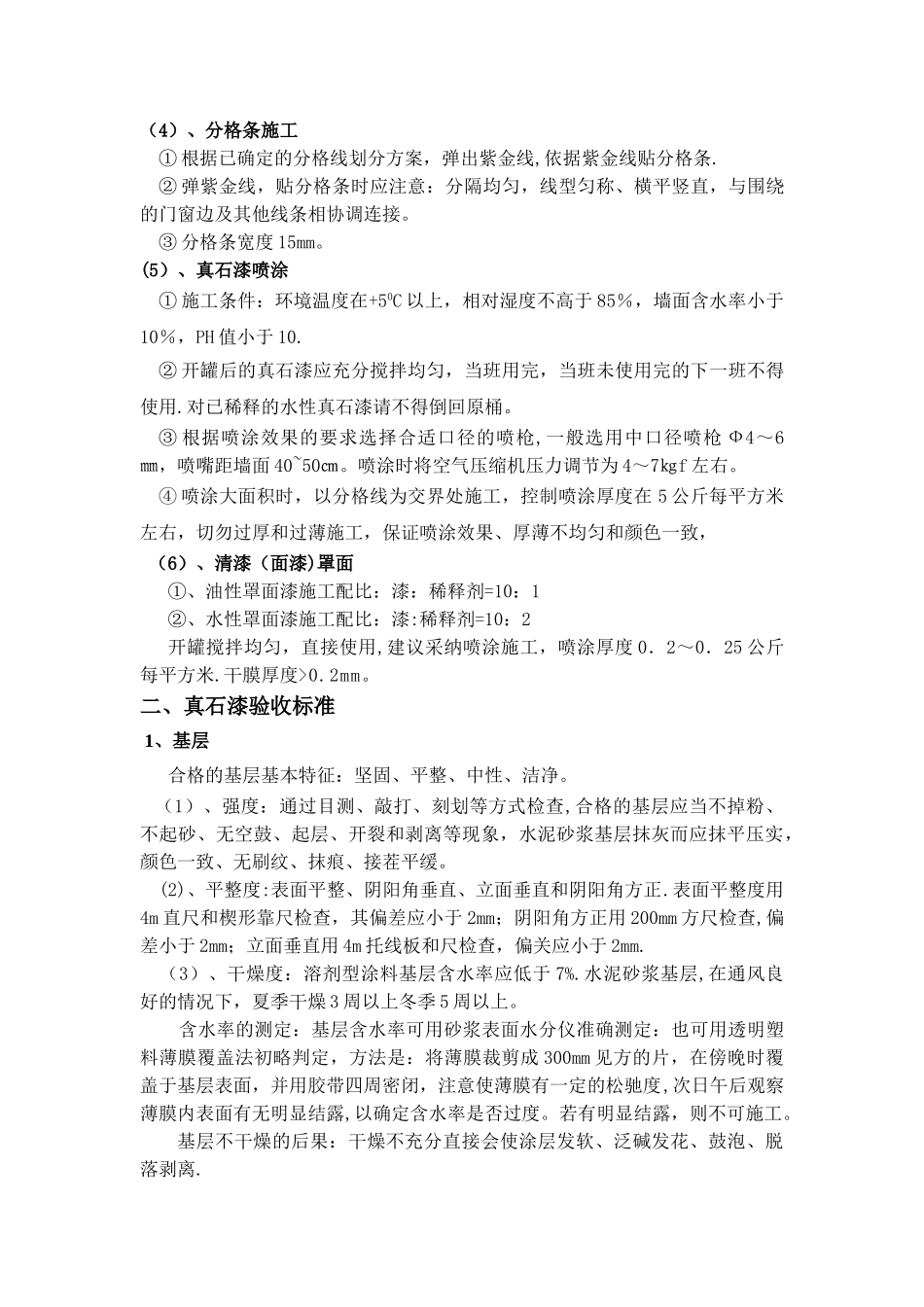

② 施工条件:环境温度在
