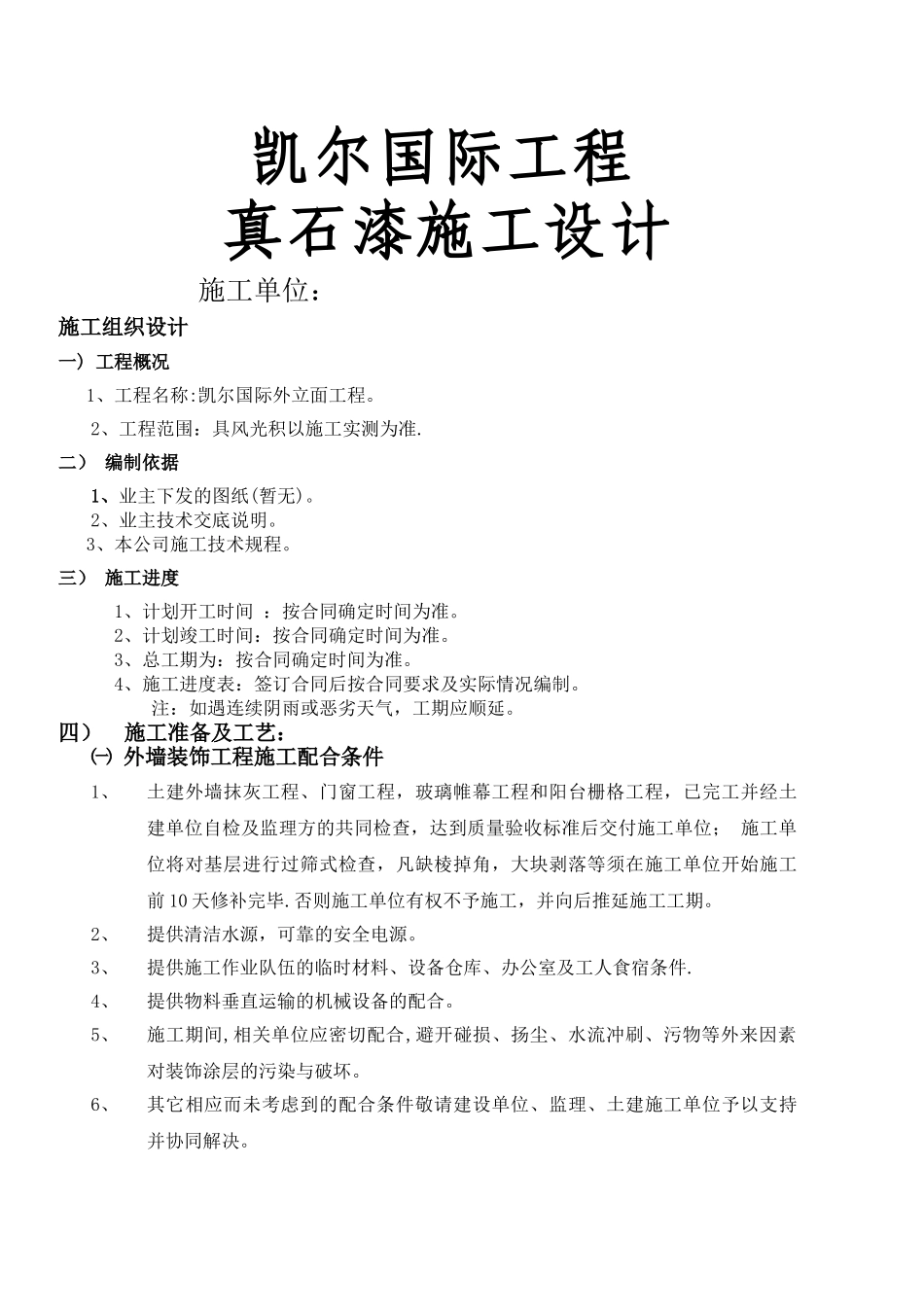

凯尔国际工程 真石漆施工设计施工单位:施工组织设计一) 工程概况1、工程名称:凯尔国际外立面工程
2、工程范围:具风光积以施工实测为准
二) 编制依据1、业主下发的图纸(暂无)
2、业主技术交底说明
3、本公司施工技术规程
三) 施工进度1、计划开工时间 :按合同确定时间为准
2、计划竣工时间:按合同确定时间为准
3、总工期为:按合同确定时间为准
4、施工进度表:签订合同后按合同要求及实际情况编制
注:如遇连续阴雨或恶劣天气,工期应顺延
四)施工准备及工艺:㈠ 外墙装饰工程施工配合条件1、土建外墙抹灰工程、门窗工程,玻璃帷幕工程和阳台栅格工程,已完工并经土建单位自检及监理方的共同检查,达到质量验收标准后交付施工单位; 施工单位将对基层进行过筛式检查,凡缺棱掉角,大块剥落等须在施工单位开始施工前 10 天修补完毕
否则施工单位有权不予施工,并向后推延施工工期
2、提供清洁水源,可靠的安全电源
3、提供施工作业队伍的临时材料、设备仓库、办公室及工人食宿条件
4、提供物料垂直运输的机械设备的配合
5、施工期间,相关单位应密切配合,避开碰损、扬尘、水流冲刷、污物等外来因素对装饰涂层的污染与破坏
6、其它相应而未考虑到的配合条件敬请建设单位、监理、土建施工单位予以支持并协同解决
㈡ 施工工艺及工序:A、施工工具及设备:1、 空气压缩机、地来线、气管、喷枪、手电钻、搅拌叶、拖线板
2、 批刀辊筒、毛刷、砂纸、砂轮、卷尺
3、 各种辅助材料,如高级美纹纸、封箱带、双面胶、沟缝漆及保护用农膜纸、报纸、彩条布、警示线等

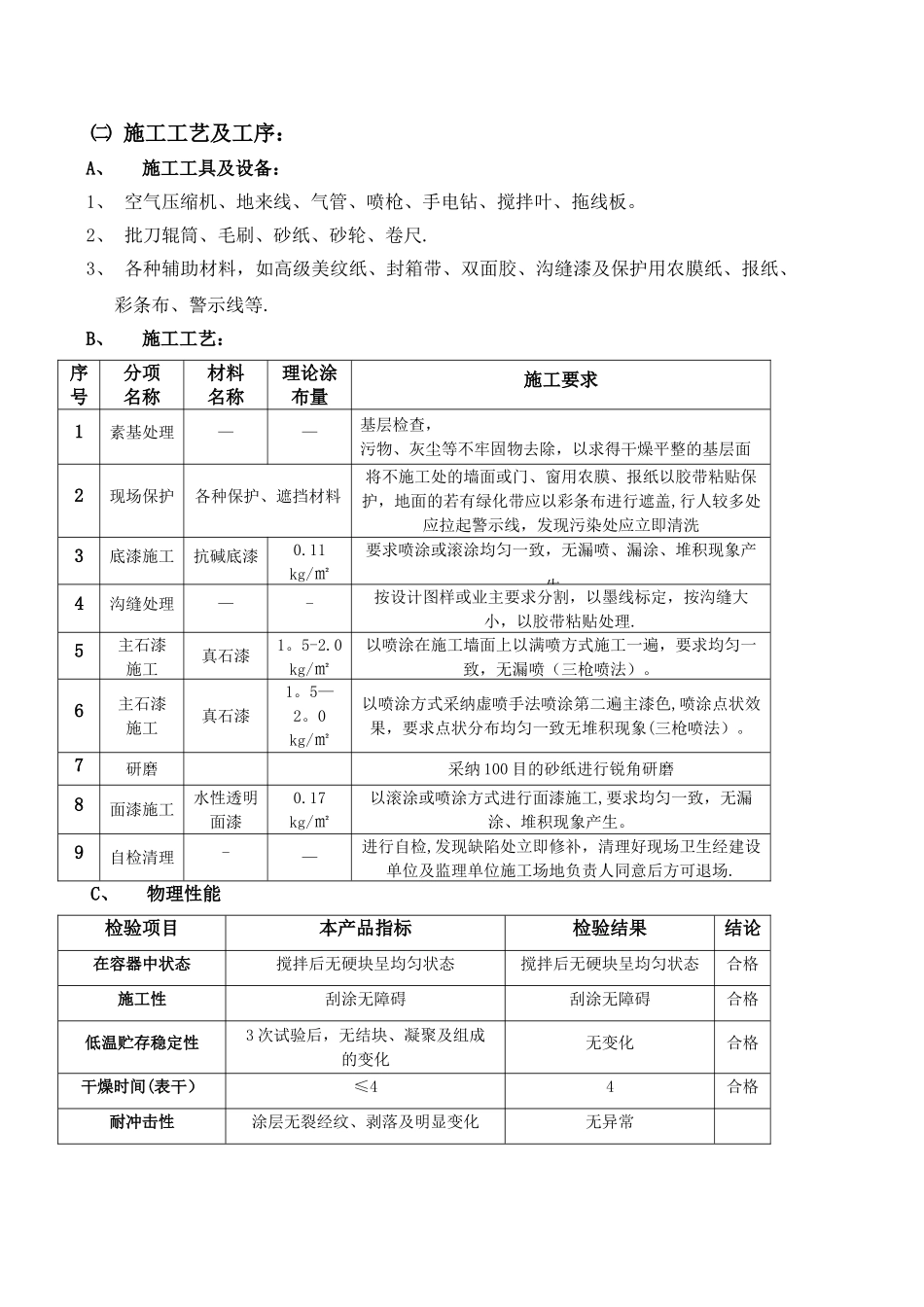

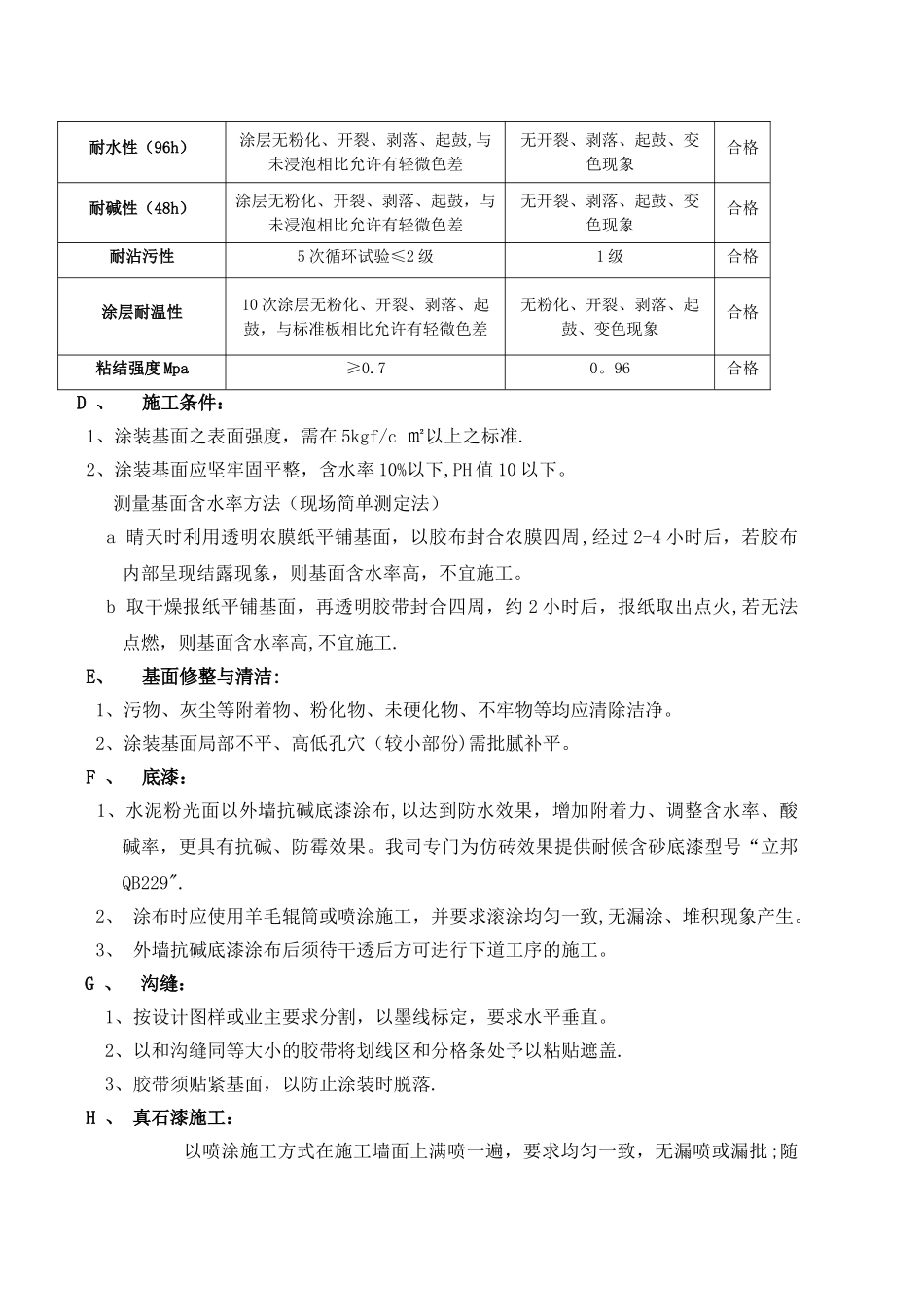

B、施工工艺:序号分项名称材料名称理论涂布量施工要求1素基处理——基层检查,污物、灰尘等不牢固物去除,以求得干燥平整的基层面2现场保护各种保护、遮挡材料将不施工处的墙面或门、窗用农膜、报纸以胶带粘贴保护,地面的若有绿化带应以彩条布进行遮盖,行人较多处应拉起警示线,发现污染处应
