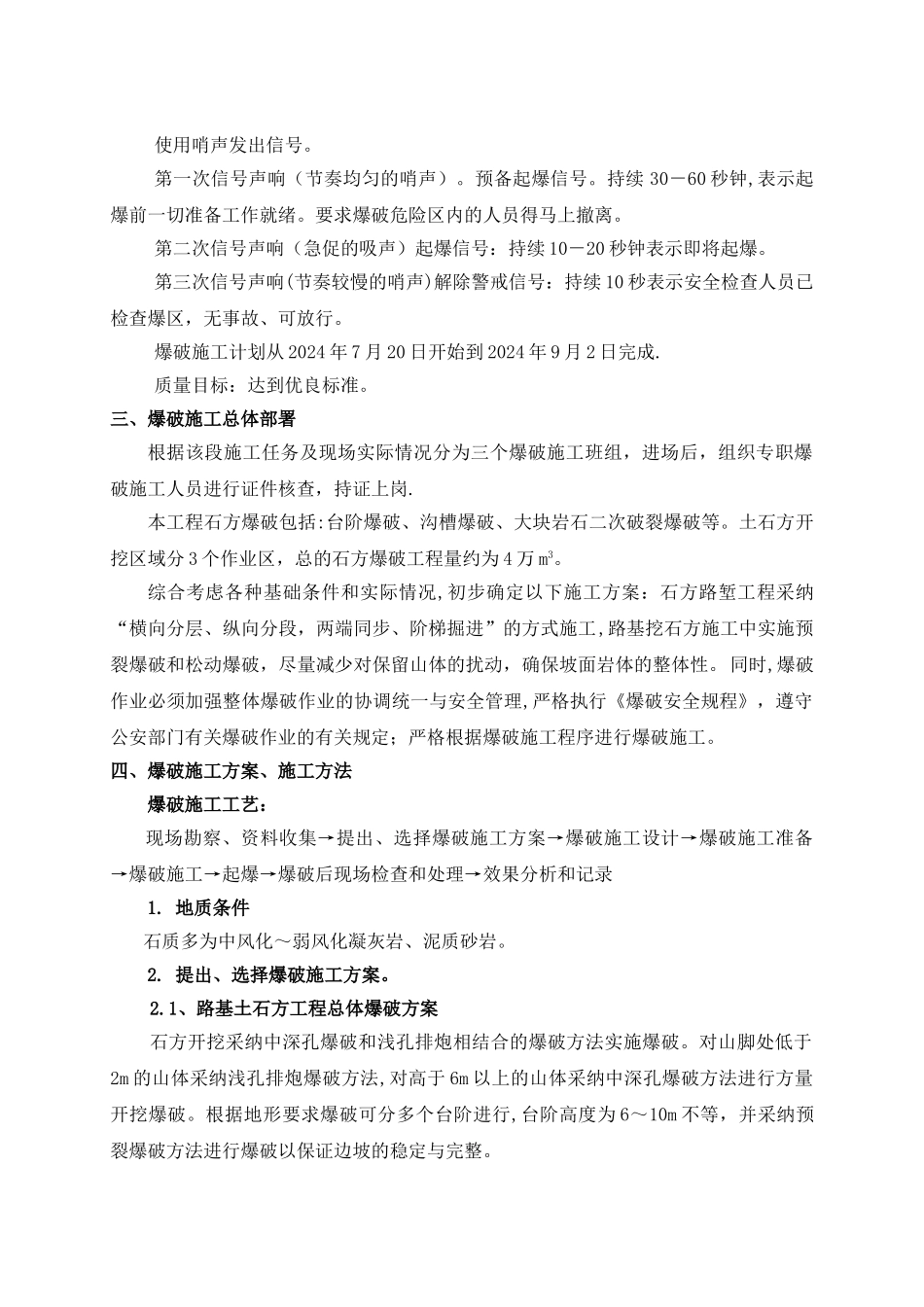

路基土石方爆破专项施工方案一、编制依据⑴ 《中华人民共和国民用爆炸物品管理条例》国务院 2024 年 9 月。⑵ 《爆破安全规程》(GB6722—2024)。⑶ 《土方与爆破工程施工及验收法律规范》(GBJ201—83).⑷ 《公路路基施工技术法律规范》(JTJ033-95)。⑸ 《公路土工试验规程》(JTG E40-2024)。二、工程概况及特点1、工程概况该项目地址位于赞皇县马峪至嶂石岩段,全长 29.408 公里。现有道路为四级公路改造为二级公路。此次路基设计宽度为 8.5 米,路面宽度为 8 米,两侧各 0。25 米路缘石.设计速度为 40km/h。2、工程特点2。1 施工条件 爆破时要确保原有便道畅通,确保爆破目标周围的设备、人员、民宅的安全,需要严格控制爆破施工安全。总体来说,工期紧、工程量大,工程质量要求严格。2。2 施工特点⑴ 石方爆破主要采纳深孔台阶爆破,低梯段钻孔爆破和小直径钻孔台阶爆破辅助施工,钻孔直径选用 Φ=42mm、76mm。⑵ 大块岩石二次破裂爆破钻孔直径选用 Φ=42mm。⑶ 爆破安全防护采纳防护挡墙、近体防护和爆破区域表面覆盖防护等。⑷ 爆破施工期间根据施工监测资料调整爆破参数,确保施工安全。⑸ 合理安排土石方爆破区作业面及作业推动方向,保证施工进度。⑹ 组织好施工区域临时排水系统,防止水土流失.⑺ 高峰期日运输车辆较多,车流量大,道路狭窄,容易造成运输车辆争道堵车现象,因此交通组织要严密、科学和合理。2.3 工期及质量目标⑴、爆破时间:上午:12:00-13:00下午:18: 00-19:00⑵、爆破信号使用哨声发出信号。第一次信号声响(节奏均匀的哨声)。预备起爆信号。持续 30-60 秒钟,表示起爆前一切准备工作就绪。要求爆破危险区内的人员得马上撤离。第二次信号声响(急促的吸声)起爆信号:持续 10-20 秒钟表示即将起爆。第三次信号声响(节奏较慢的哨声)解除警戒信号:持续 10 秒表示安全检查人员已检查爆区,无事故、可放行。爆破施工计划从 2024 年 7 月 20 日开始到 2024 年 9 月 2 日完成.质量目标:达到优良标准。三、爆破施工总体部署根据该段施工任务及现场实际情况分为三个爆破施工班组,进场后,组织专职爆破施工人员进行证件核查,持证上岗.本工程石方爆破包括:台阶爆破、沟槽爆破、大块岩石二次破裂爆破等。土石方开挖区域分 3 个作业区,总的石方爆破工程量约为 4 万 m3。综合考虑各种基础条件和实际情况,初步确定以下施工方案:石方路堑工程采纳“横向分层、纵...
