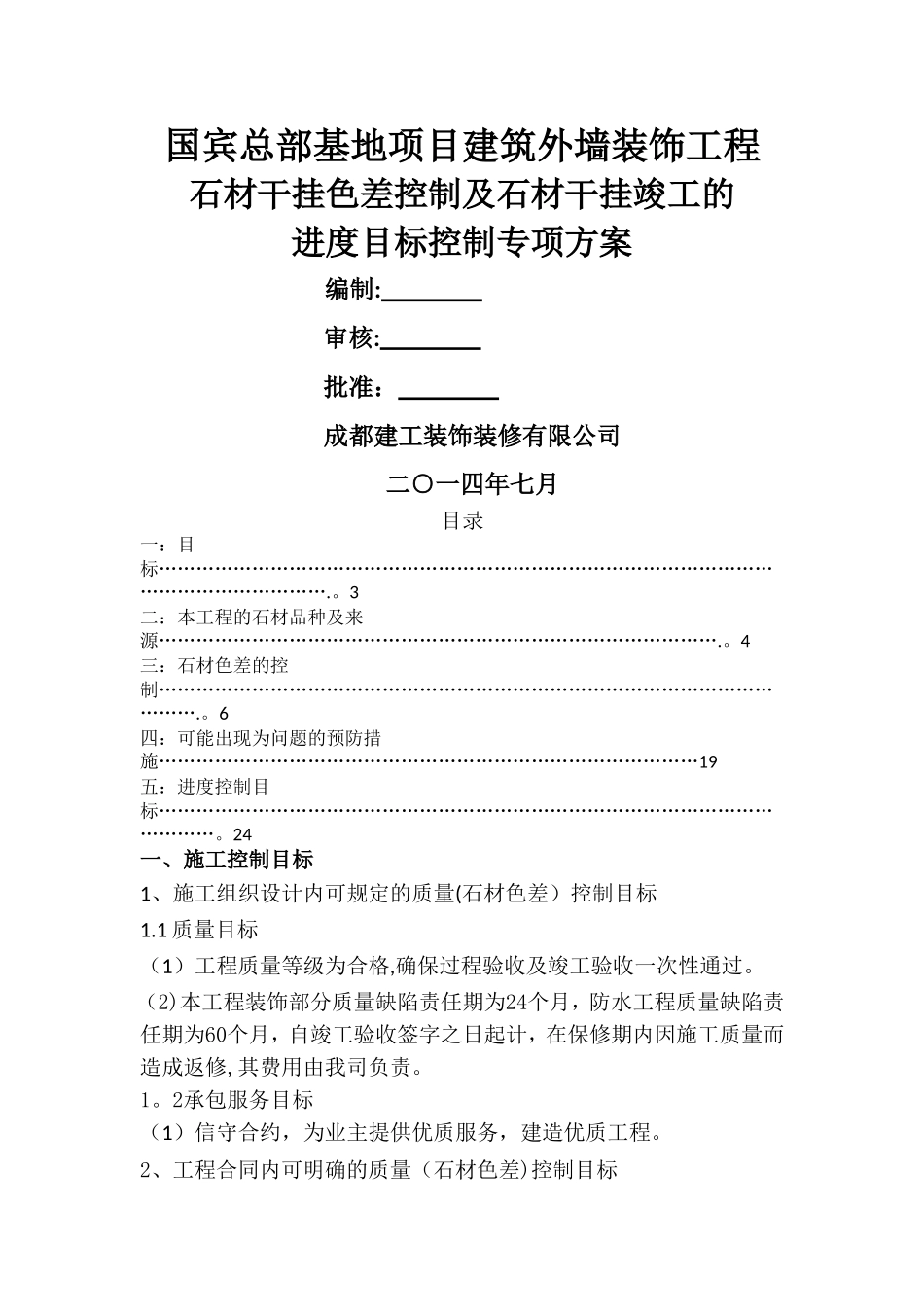

国宾总部基地项目建筑外墙装饰工程石材干挂色差控制及石材干挂竣工的进度目标控制专项方案编制: 审核: 批准: 成都建工装饰装修有限公司二○一四年七月目录一:目标…………………………………………………………………………………………………………………

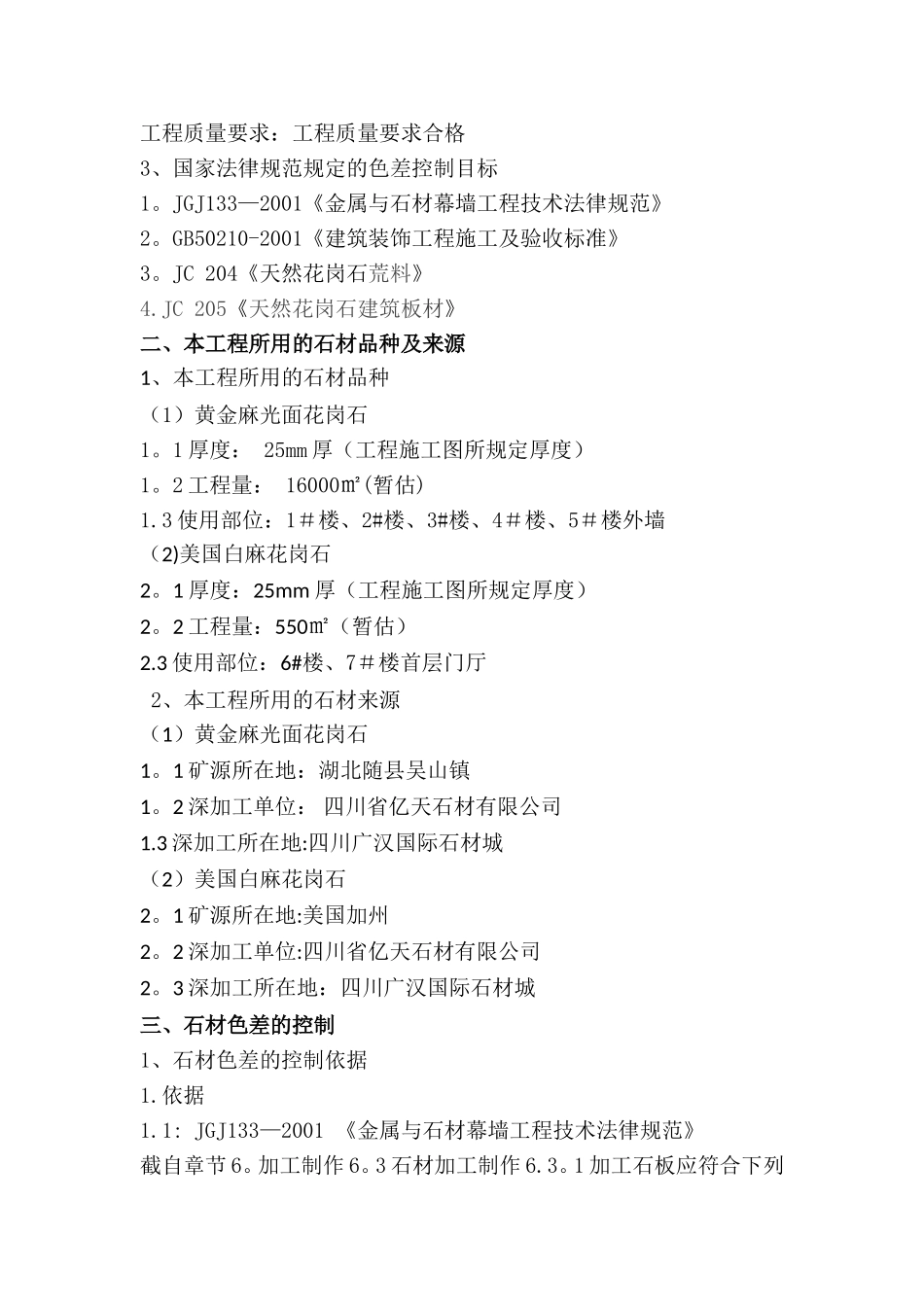

3二:本工程的石材品种及来源………………………………………………………………………………
4三:石材色差的控制………………………………………………………………………………………………
6四:可能出现为问题的预防措施……………………………………………………………………………19五:进度控制目标…………………………………………………………………………………………………
24一、施工控制目标1、施工组织设计内可规定的质量(石材色差)控制目标1
1 质量目标(1)工程质量等级为合格,确保过程验收及竣工验收一次性通过
(2)本工程装饰部分质量缺陷责任期为24个月,防水工程质量缺陷责任期为60个月,自竣工验收签字之日起计,在保修期内因施工质量而造成返修,其费用由我司负责
2承包服务目标(1)信守合约,为业主提供优质服务,建造优质工程

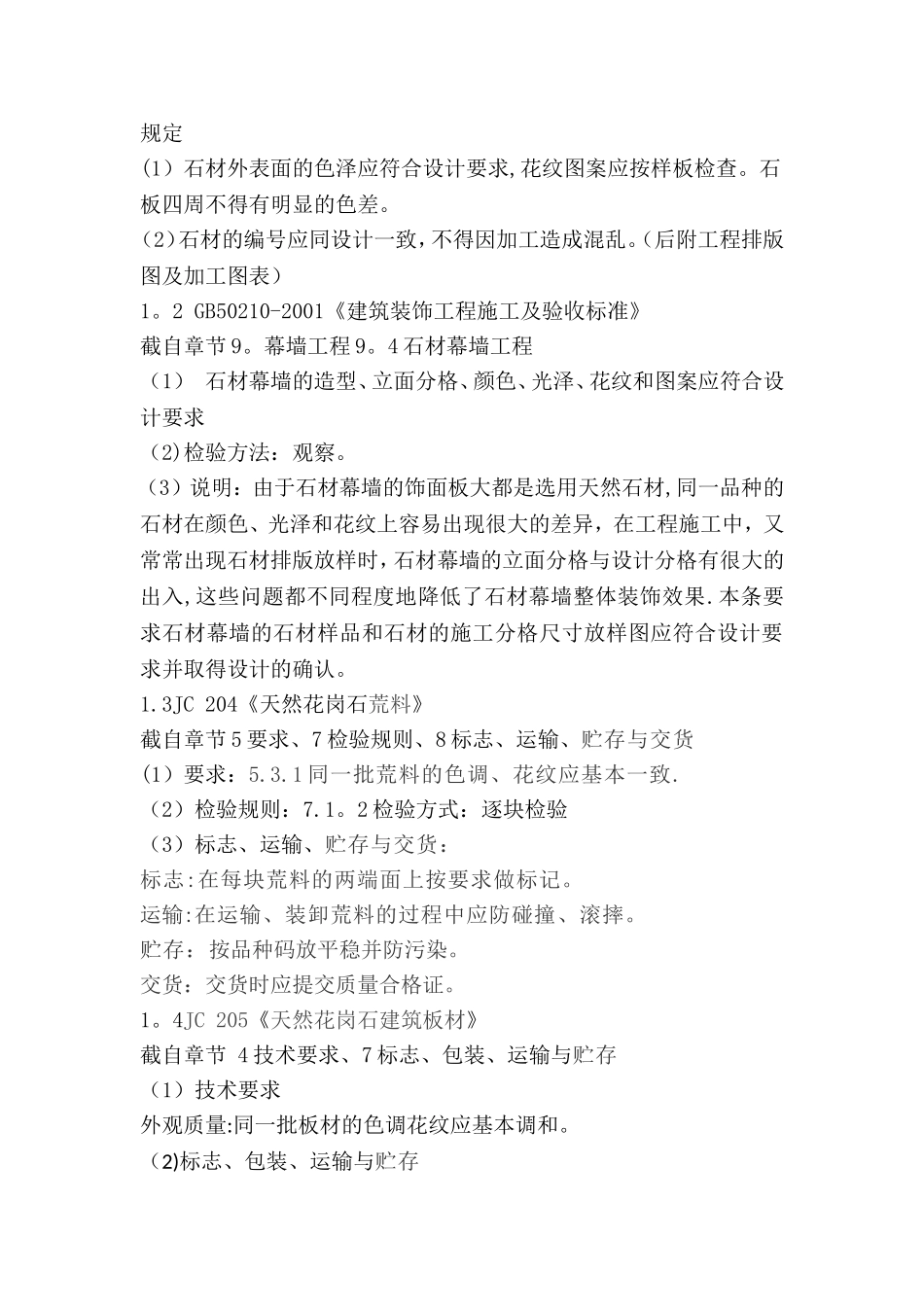

2、工程合同内可明确的质量(石材色差)控制目标工程质量要求:工程质量要求合格3、国家法律规范规定的色差控制目标1
JGJ133—2001《金属与石材幕墙工程技术法律规范》2
GB50210-2001《建筑装饰工程施工及验收标准》3
JC 204《天然花岗石荒料》4
JC 205《天然花岗石建筑板材》二、本工程所用的石材品种及来源1、本工程所用的石材品种(1)黄金麻光面花岗石1
1 厚度: 25mm 厚(工程施工图所规定厚度)1
2 工程量: 16000㎡(暂估)1
3 使用部位:1#楼、2#楼、3#楼、4#楼、5#楼外墙(2)美国白麻花岗石2
1 厚度:25mm 厚(工程施工图所规定厚度)2
2 工程量:
