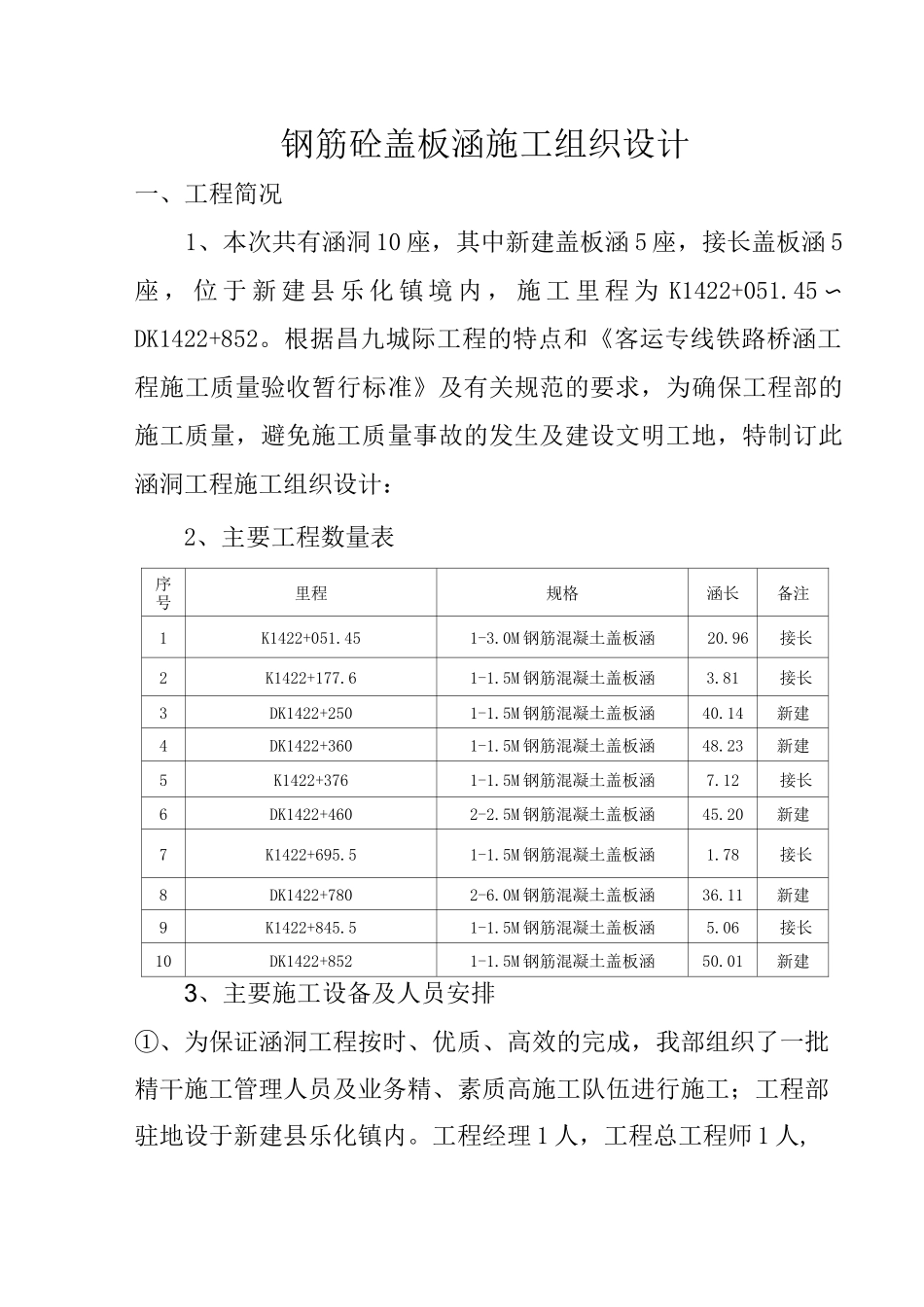

钢筋砼盖板涵施工组织设计一、工程简况1、本次共有涵洞 10 座,其中新建盖板涵 5 座,接长盖板涵 5座 , 位 于 新 建 县 乐 化 镇 境 内 , 施 工 里 程 为 K1422+051.45 〜DK1422+852。根据昌九城际工程的特点和《客运专线铁路桥涵工程施工质量验收暂行标准》及有关规范的要求,为确保工程部的施工质量,避免施工质量事故的发生及建设文明工地,特制订此涵洞工程施工组织设计:2、主要工程数量表序号里程规格涵长备注1K1422+051.451-3.0M 钢筋混凝土盖板涵20.96接长2K1422+177.61-1.5M 钢筋混凝土盖板涵3.81接长3DK1422+2501-1.5M 钢筋混凝土盖板涵40.14新建4DK1422+3601-1.5M 钢筋混凝土盖板涵48.23新建5K1422+3761-1.5M 钢筋混凝土盖板涵7.12接长6DK1422+4602-2.5M 钢筋混凝土盖板涵45.20新建7K1422+695.51-1.5M 钢筋混凝土盖板涵1.78接长8DK1422+7802-6.0M 钢筋混凝土盖板涵36.11新建9K1422+845.51-1.5M 钢筋混凝土盖板涵5.06接长10DK1422+8521-1.5M 钢筋混凝土盖板涵50.01新建3、主要施工设备及人员安排①、为保证涵洞工程按时、优质、高效的完成,我部组织了一批精干施工管理人员及业务精、素质高施工队伍进行施工;工程部驻地设于新建县乐化镇内。工程经理 1 人,工程总工程师 1 人,序规格型数量属性HJ2)O 孙畐 23经理;副用经运料租钢筋焊副总工程师 5工程部长■安焊部长谢河北•江泉毛雪波I 毛雪波钢筋切断机实验室主任李福明 f钢筋调冈筋弯曲直UN-租物设部长〉中计财部长一征征迁办主—综合办主任陈小武_徐青松GJ-4O II任崔成昆-1—n霍发军租用WG-GT14-租租二、涵作业准:1、队施工,队计桥涵力量准备:投入劳力 50 人,路基的任根据施工作生管理及专安队综合遛一JB综合遵二队桥人右 6工程副经理 4 人,四部一室负责人各 1 人。各专业技术人员及管理人员计 50 人。(组织机构见后图)组织机构框图表 2-1工程经理、党工委书记付琪生②、主要施工⑴、施工用砼采用砼运输车供应。⑵、地表水和地下水较为丰富,能满足桥涵施工用水的需要。⑶、施工用电就近搭火取电,其他施工用设备见上表。三、材料要求1、片石:形状不受限制,但其中部厚度不得小于 20cm。用作镶面的片石宜表面平整、尺寸较大,边缘厚度不得小于 20cm。主体工程片石强度不应小于 40MU,用于附属工程的片石不应小于总党工委副书记吴明俊 2副经理 AF2副经理徐建平路基抹三MU30;2、水泥进场后必须按要求做好二次实...
