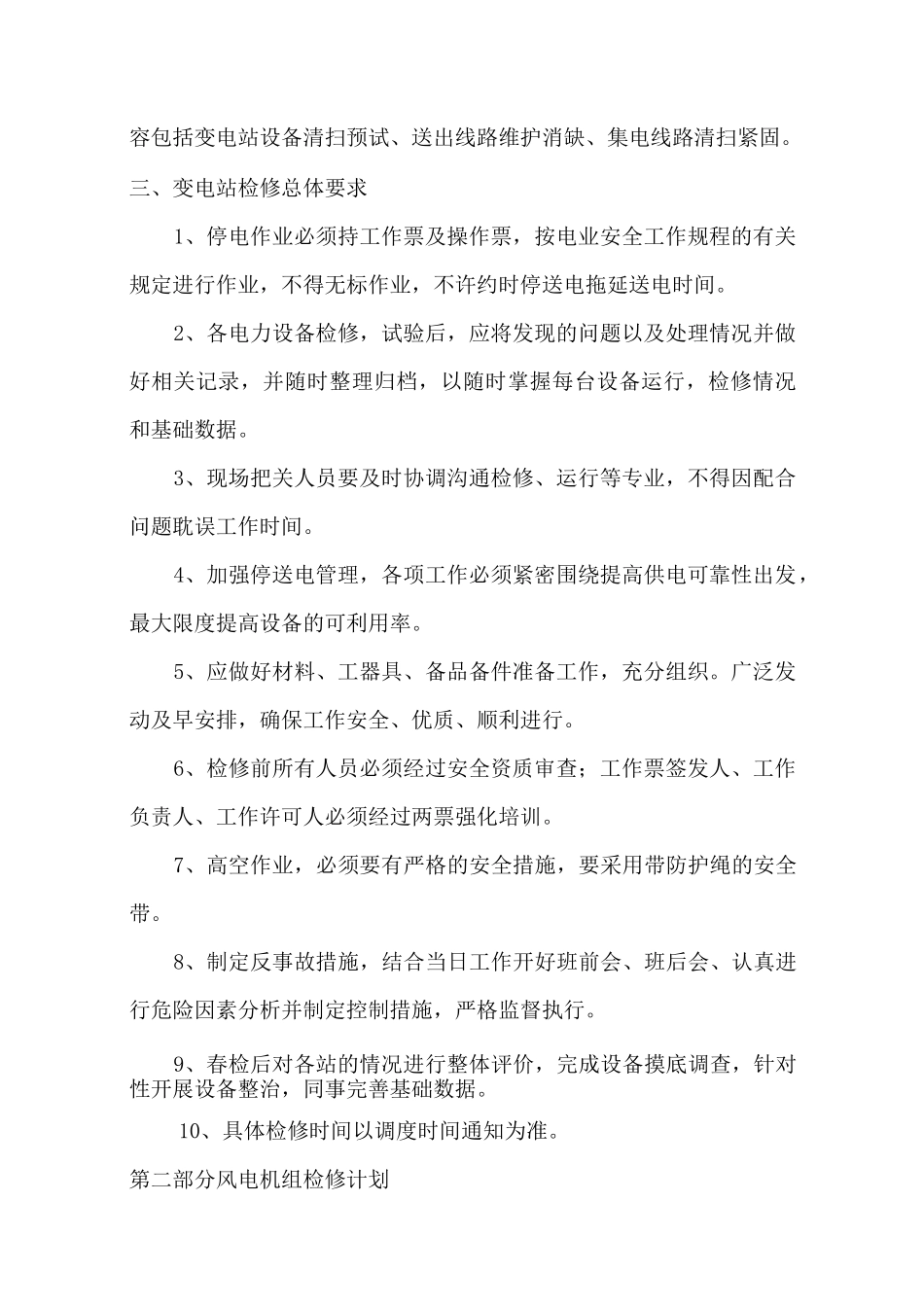

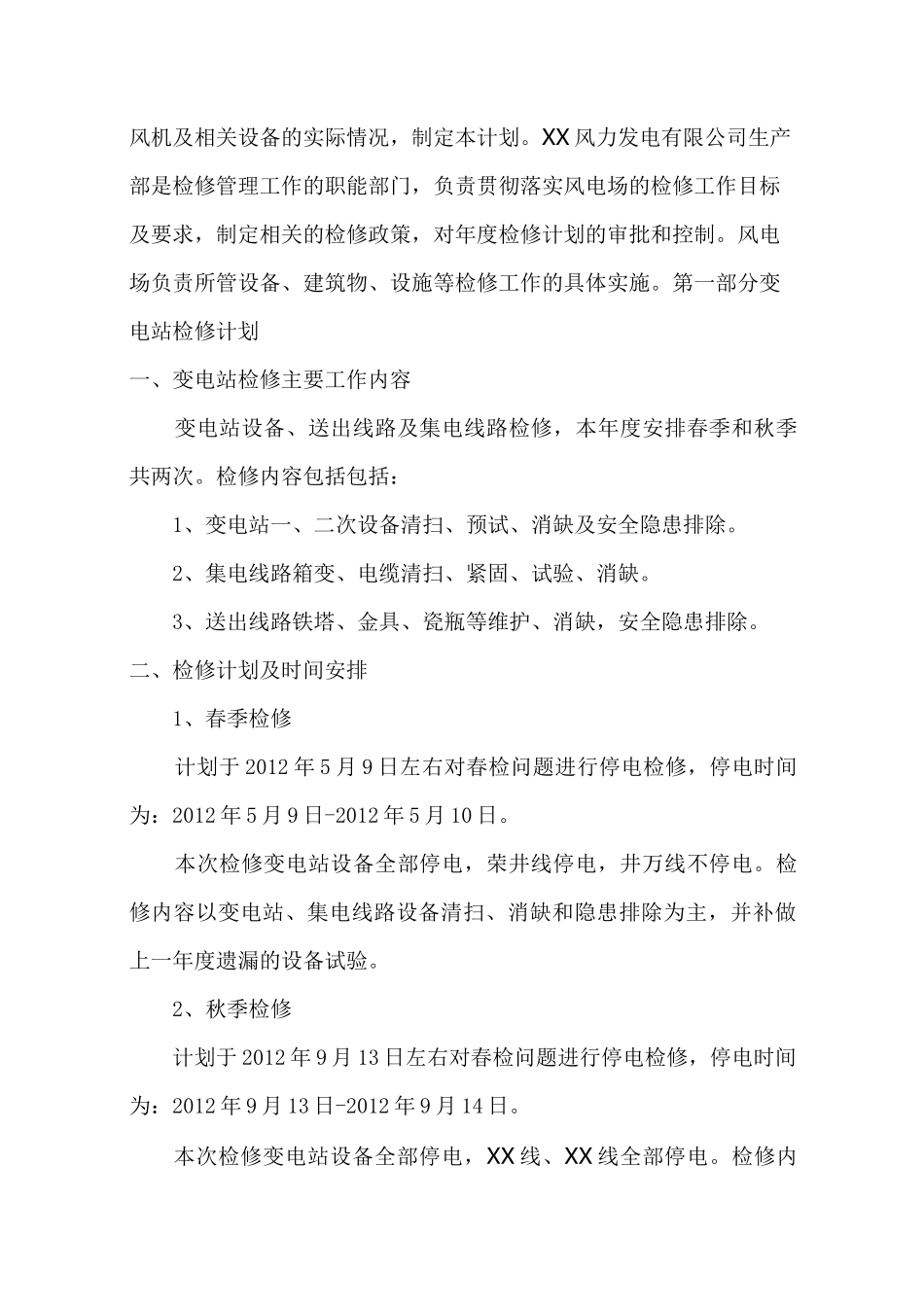

风电场2012 年检修计划批准审定:审核编制2012 年 1 月为贯彻执行设备检修管理办法,保证风机设备的可利用率、安全性和经济性,延长设备的使用寿命,有效地保障安全生产,结合风场风机及相关设备的实际情况,制定本计划。XX 风力发电有限公司生产部是检修管理工作的职能部门,负责贯彻落实风电场的检修工作目标及要求,制定相关的检修政策,对年度检修计划的审批和控制。风电场负责所管设备、建筑物、设施等检修工作的具体实施。第一部分变电站检修计划一、变电站检修主要工作内容变电站设备、送出线路及集电线路检修,本年度安排春季和秋季共两次。检修内容包括包括:1、变电站一、二次设备清扫、预试、消缺及安全隐患排除。2、集电线路箱变、电缆清扫、紧固、试验、消缺。3、送出线路铁塔、金具、瓷瓶等维护、消缺,安全隐患排除。二、检修计划及时间安排1、春季检修计划于 2012 年 5 月 9 日左右对春检问题进行停电检修,停电时间为:2012 年 5 月 9 日-2012 年 5 月 10 日。本次检修变电站设备全部停电,荣井线停电,井万线不停电。检修内容以变电站、集电线路设备清扫、消缺和隐患排除为主,并补做上一年度遗漏的设备试验。2、秋季检修计划于 2012 年 9 月 13 日左右对春检问题进行停电检修,停电时间为:2012 年 9 月 13 日-2012 年 9 月 14 日。本次检修变电站设备全部停电,XX 线、XX 线全部停电。检修内容包括变电站设备清扫预试、送出线路维护消缺、集电线路清扫紧固。三、变电站检修总体要求1、停电作业必须持工作票及操作票,按电业安全工作规程的有关规定进行作业,不得无标作业,不许约时停送电拖延送电时间。2、各电力设备检修,试验后,应将发现的问题以及处理情况并做好相关记录,并随时整理归档,以随时掌握每台设备运行,检修情况和基础数据。3、现场把关人员要及时协调沟通检修、运行等专业,不得因配合问题耽误工作时间。4、加强停送电管理,各项工作必须紧密围绕提高供电可靠性出发,最大限度提高设备的可利用率。5、应做好材料、工器具、备品备件准备工作,充分组织。广泛发动及早安排,确保工作安全、优质、顺利进行。6、检修前所有人员必须经过安全资质审查;工作票签发人、工作负责人、工作许可人必须经过两票强化培训。7、高空作业,必须要有严格的安全措施,要采用带防护绳的安全带。8、制定反事故措施,结合当日工作开好班前会、班后会、认真进行危险因素分析并制定控制措施...
