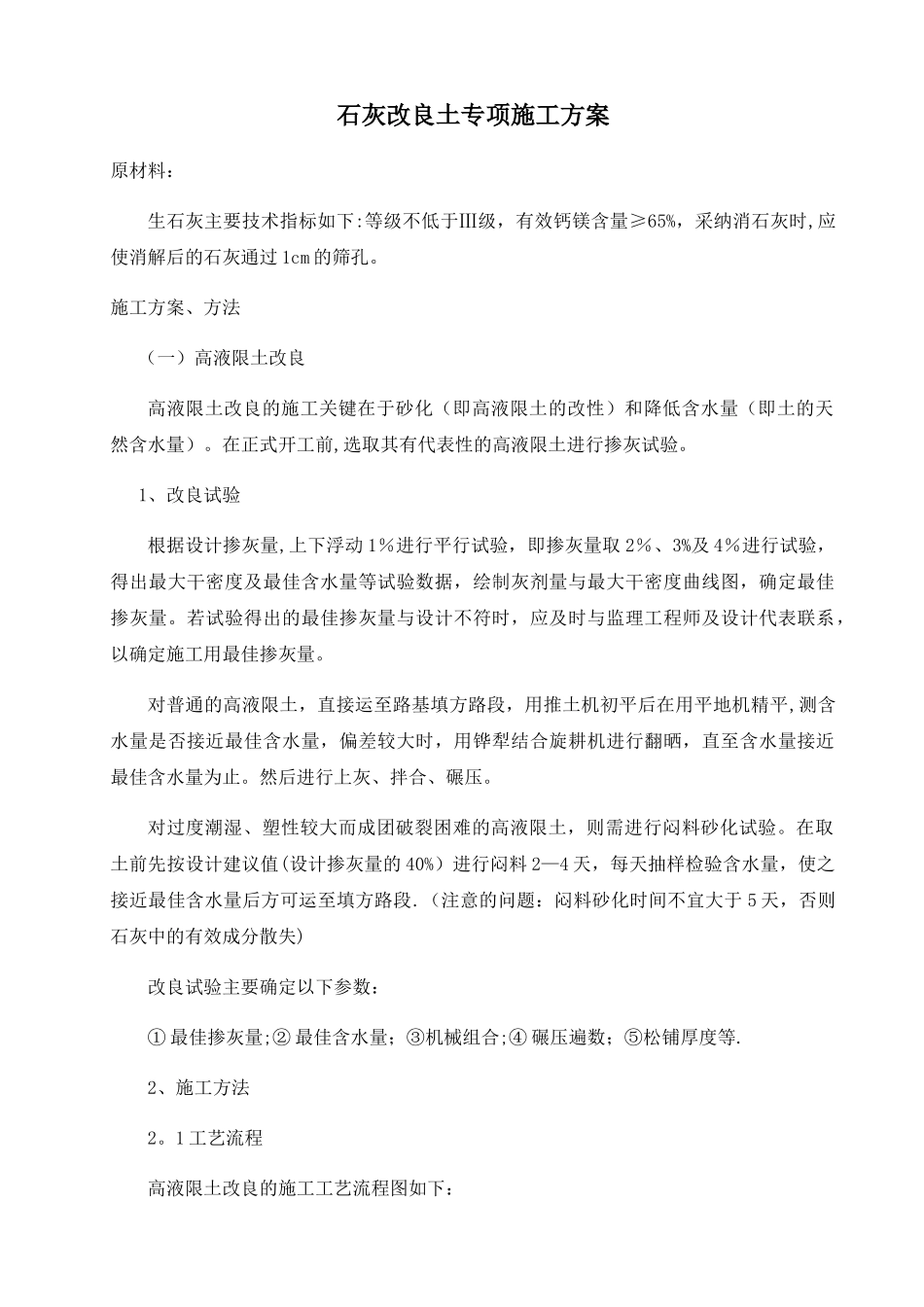

石灰改良土专项施工方案原材料:生石灰主要技术指标如下:等级不低于Ⅲ级,有效钙镁含量≥65%,采纳消石灰时,应使消解后的石灰通过 1cm 的筛孔
施工方案、方法(一)高液限土改良高液限土改良的施工关键在于砂化(即高液限土的改性)和降低含水量(即土的天然含水量)
在正式开工前,选取其有代表性的高液限土进行掺灰试验
1、改良试验根据设计掺灰量,上下浮动 1%进行平行试验,即掺灰量取 2%、3%及 4%进行试验,得出最大干密度及最佳含水量等试验数据,绘制灰剂量与最大干密度曲线图,确定最佳掺灰量
若试验得出的最佳掺灰量与设计不符时,应及时与监理工程师及设计代表联系,以确定施工用最佳掺灰量
对普通的高液限土,直接运至路基填方路段,用推土机初平后在用平地机精平,测含水量是否接近最佳含水量,偏差较大时,用铧犁结合旋耕机进行翻晒,直至含水量接近最佳含水量为止
然后进行上灰、拌合、碾压
对过度潮湿、塑性较大而成团破裂困难的高液限土,则需进行闷料砂化试验
在取土前先按设计建议值(设计掺灰量的 40%)进行闷料 2—4 天,每天抽样检验含水量,使之接近最佳含水量后方可运至填方路段
(注意的问题:闷料砂化时间不宜大于 5 天,否则石灰中的有效成分散失)改良试验主要确定以下参数:① 最佳掺灰量;② 最佳含水量;③机械组合;④ 碾压遍数;⑤松铺厚度等
2、施工方法2

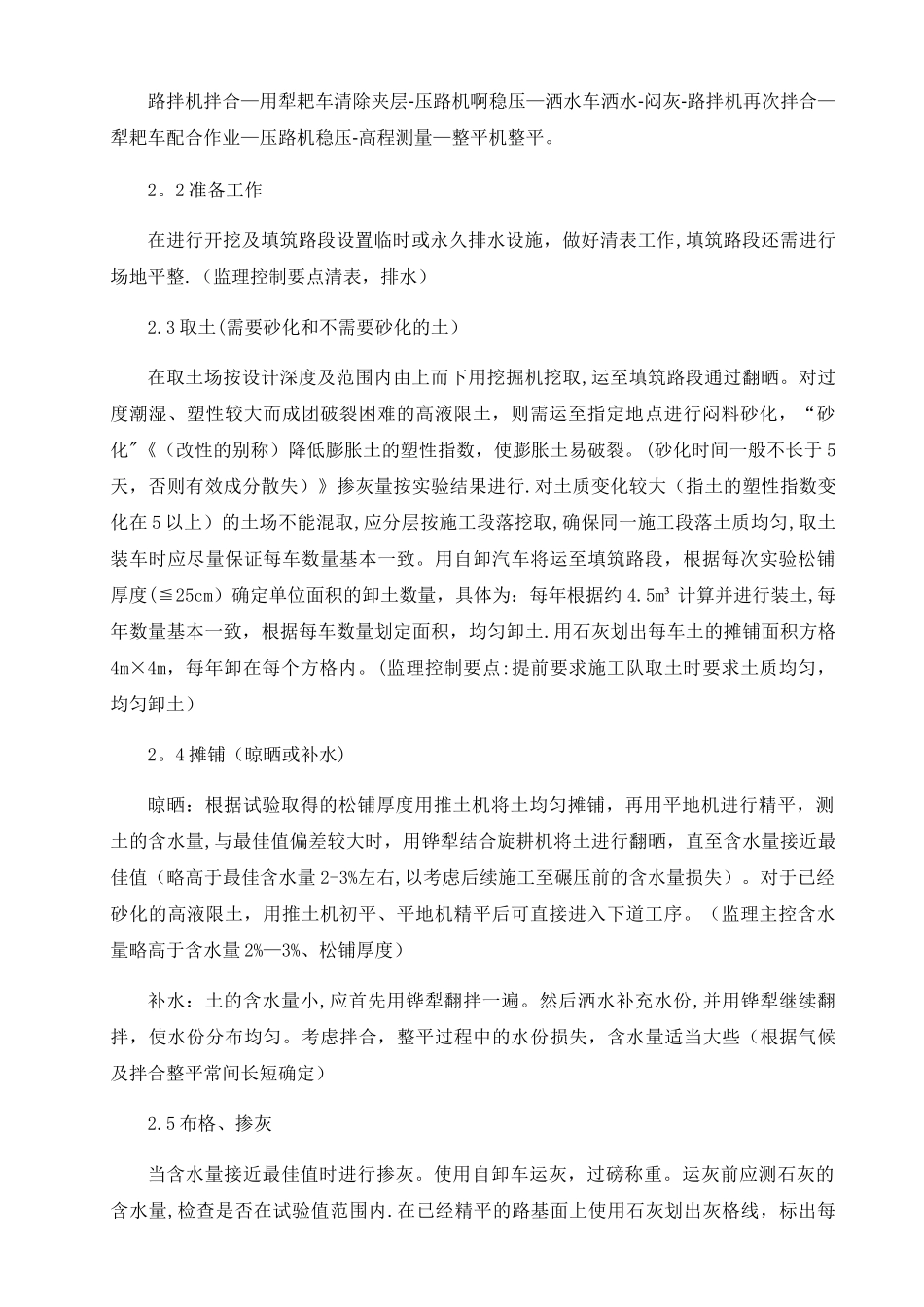

1 工艺流程高液限土改良的施工工艺流程图如下:路拌机拌合—用犁耙车清除夹层-压路机啊稳压—洒水车洒水-闷灰-路拌机再次拌合—犁耙车配合作业—压路机稳压-高程测量—整平机整平
2 准备工作在进行开挖及填筑路段设置临时或永久排水设施,做好清表工作,填筑路段还需进行场地平整
(监理控制要点清表,排水)2
3 取土(需要砂化和不需要砂化的土)在取土场按设计深度及范围内由上而下用挖掘机挖取,运至填筑路段通过翻晒

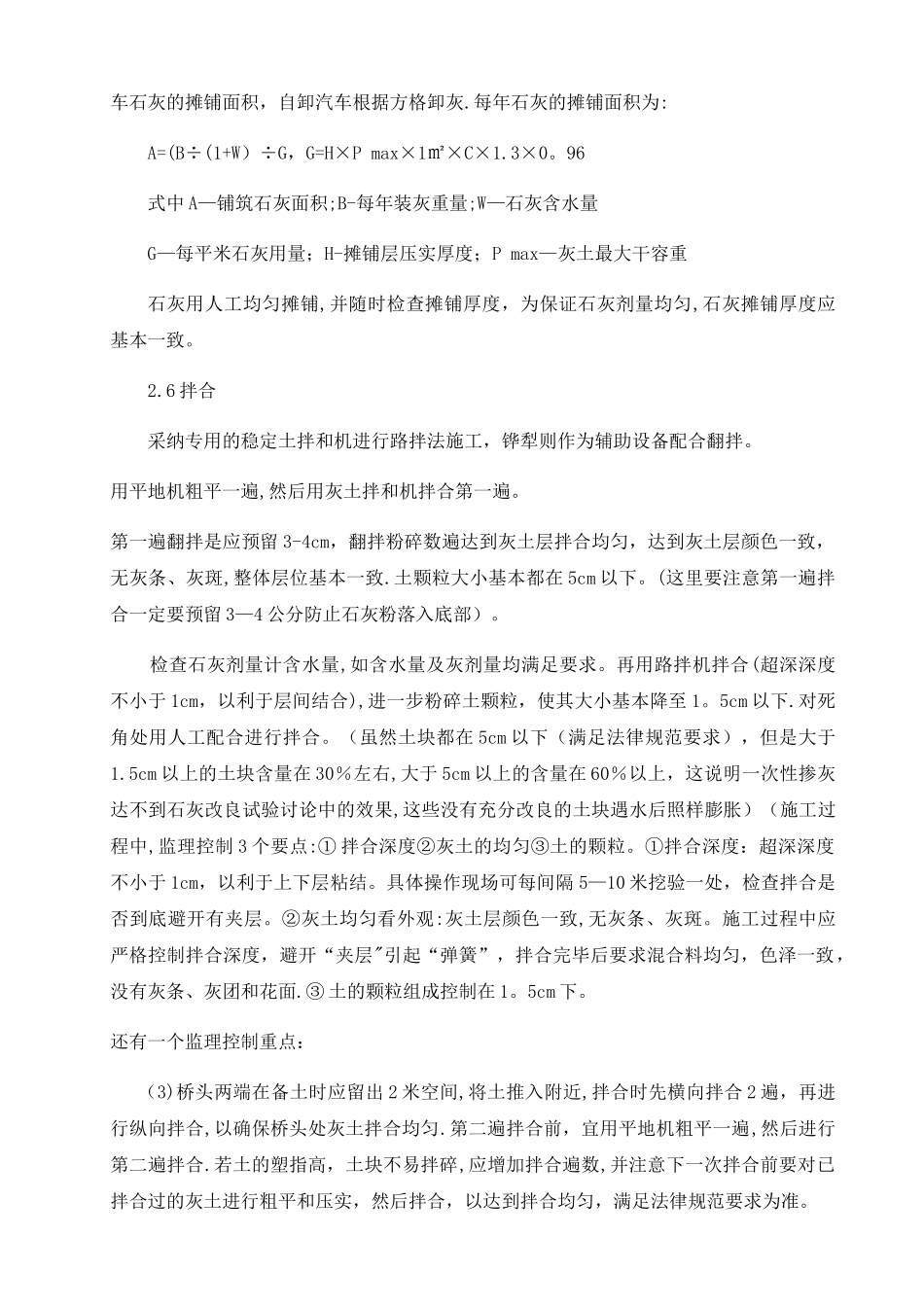

对过度潮湿、塑性较大而成团破裂困难
