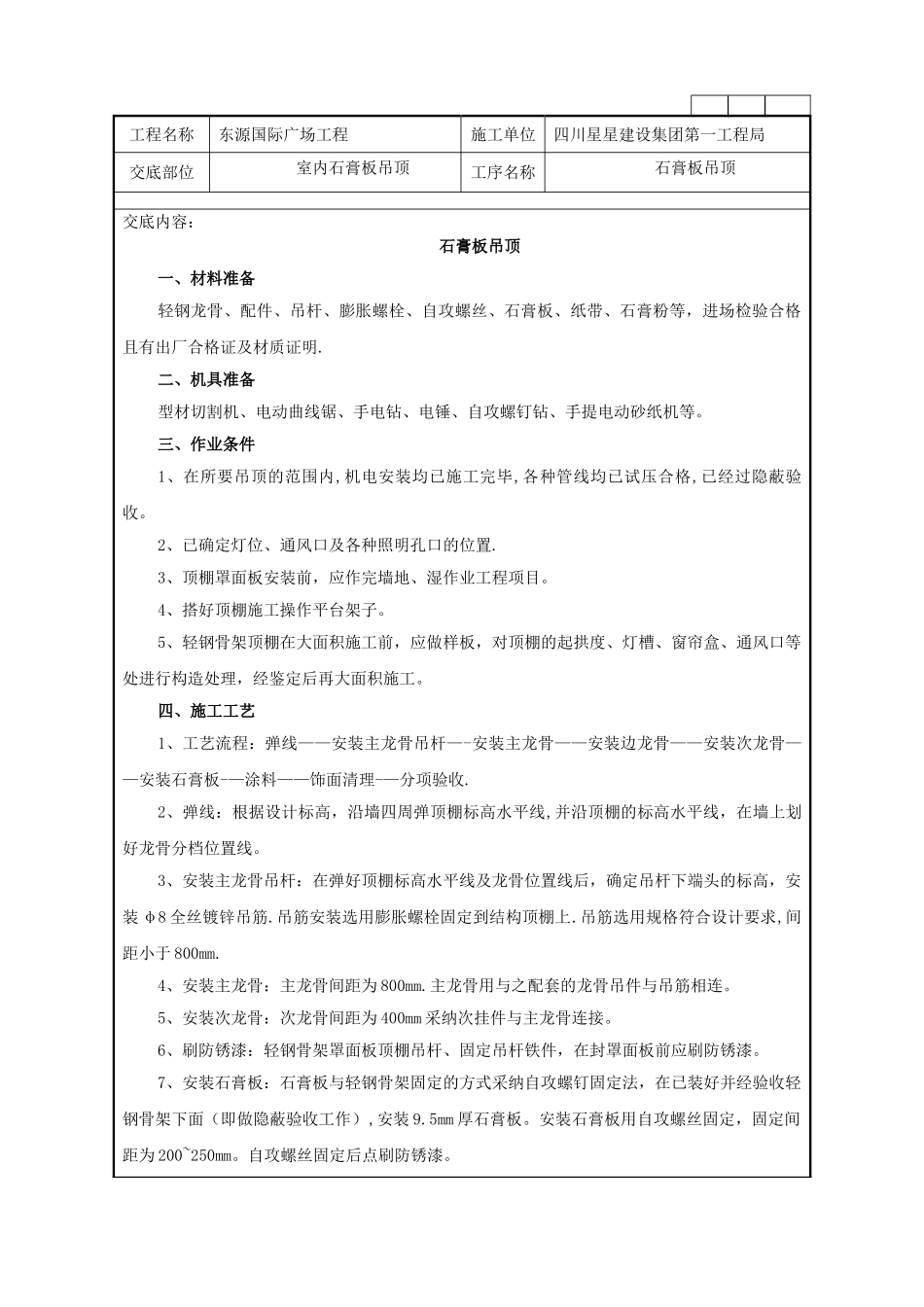

工程名称东源国际广场工程施工单位四川星星建设集团第一工程局交底部位室内石膏板吊顶工序名称石膏板吊顶交底内容:石膏板吊顶一、材料准备轻钢龙骨、配件、吊杆、膨胀螺栓、自攻螺丝、石膏板、纸带、石膏粉等,进场检验合格且有出厂合格证及材质证明
二、机具准备型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等
三、作业条件1、在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,已经过隐蔽验收
2、已确定灯位、通风口及各种照明孔口的位置
3、顶棚罩面板安装前,应作完墙地、湿作业工程项目
4、搭好顶棚施工操作平台架子
5、轻钢骨架顶棚在大面积施工前,应做样板,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工

四、施工工艺1、工艺流程:弹线——安装主龙骨吊杆—-安装主龙骨——安装边龙骨——安装次龙骨——安装石膏板-—涂料——饰面清理-—分项验收
2、弹线:根据设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线
3、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装 φ8 全丝镀锌吊筋
吊筋安装选用膨胀螺栓固定到结构顶棚上
吊筋选用规格符合设计要求,间距小于 800mm
4、安装主龙骨:主龙骨间距为 800mm
主龙骨用与之配套的龙骨吊件与吊筋相连
5、安装次龙骨:次龙骨间距为 400mm 采纳次挂件与主龙骨连接
6、刷防锈漆:轻钢骨架罩面板顶棚吊杆、固定吊杆铁件,在封罩面板前应刷防锈漆
7、安装石膏板:石膏板与轻钢骨架固定的方式采纳自攻螺钉固定法,在已装好并经验收轻钢骨架下面(即做隐蔽验收工作),安装 9
5mm 厚石膏板
安装石膏板用自攻螺丝固定,固定间距为 200~250mm
自攻螺丝固定后点刷防锈漆
工程名称东源国际广场工程施工单位四川星星建设集团第一工程局交底部位室内石膏板
