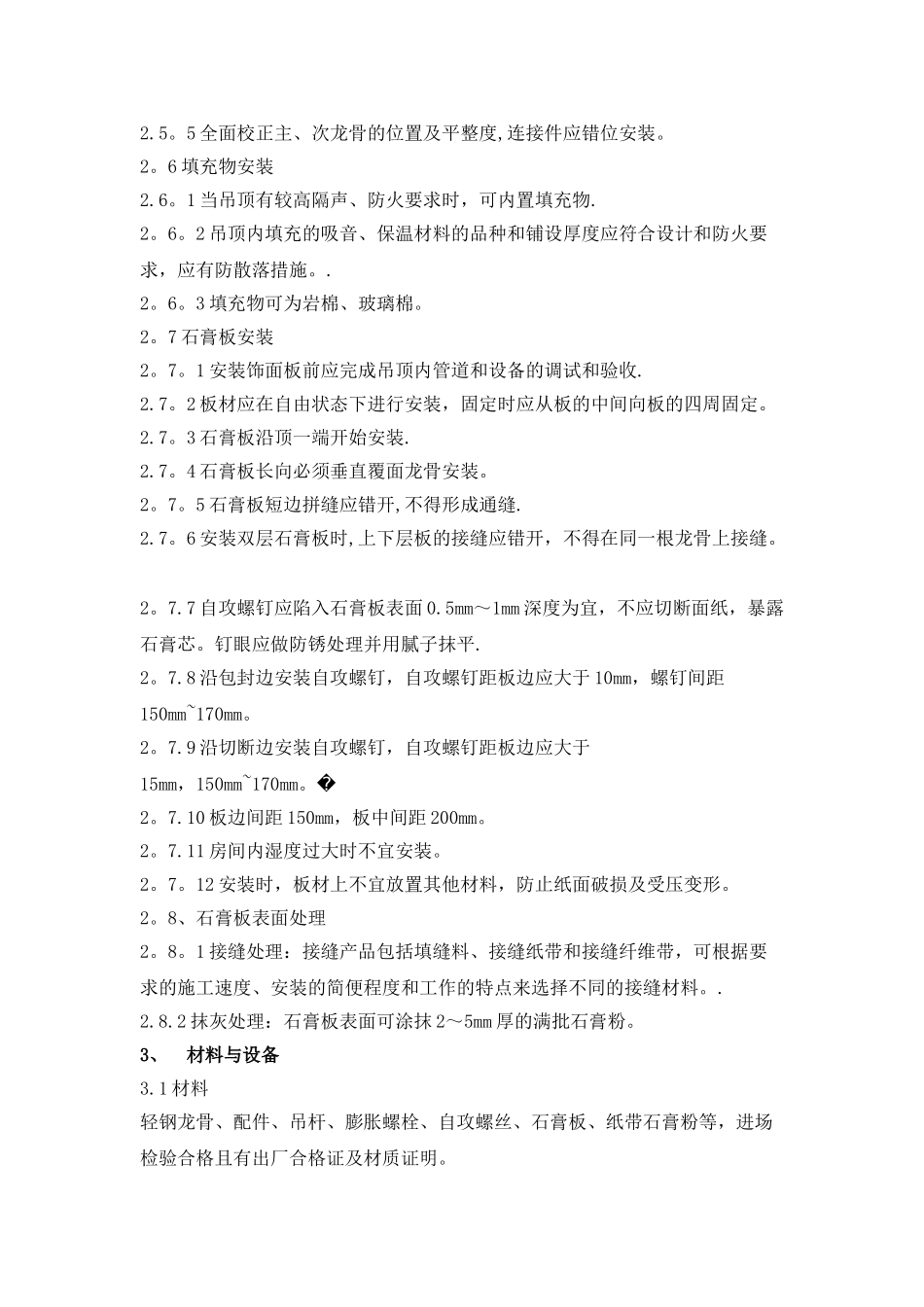

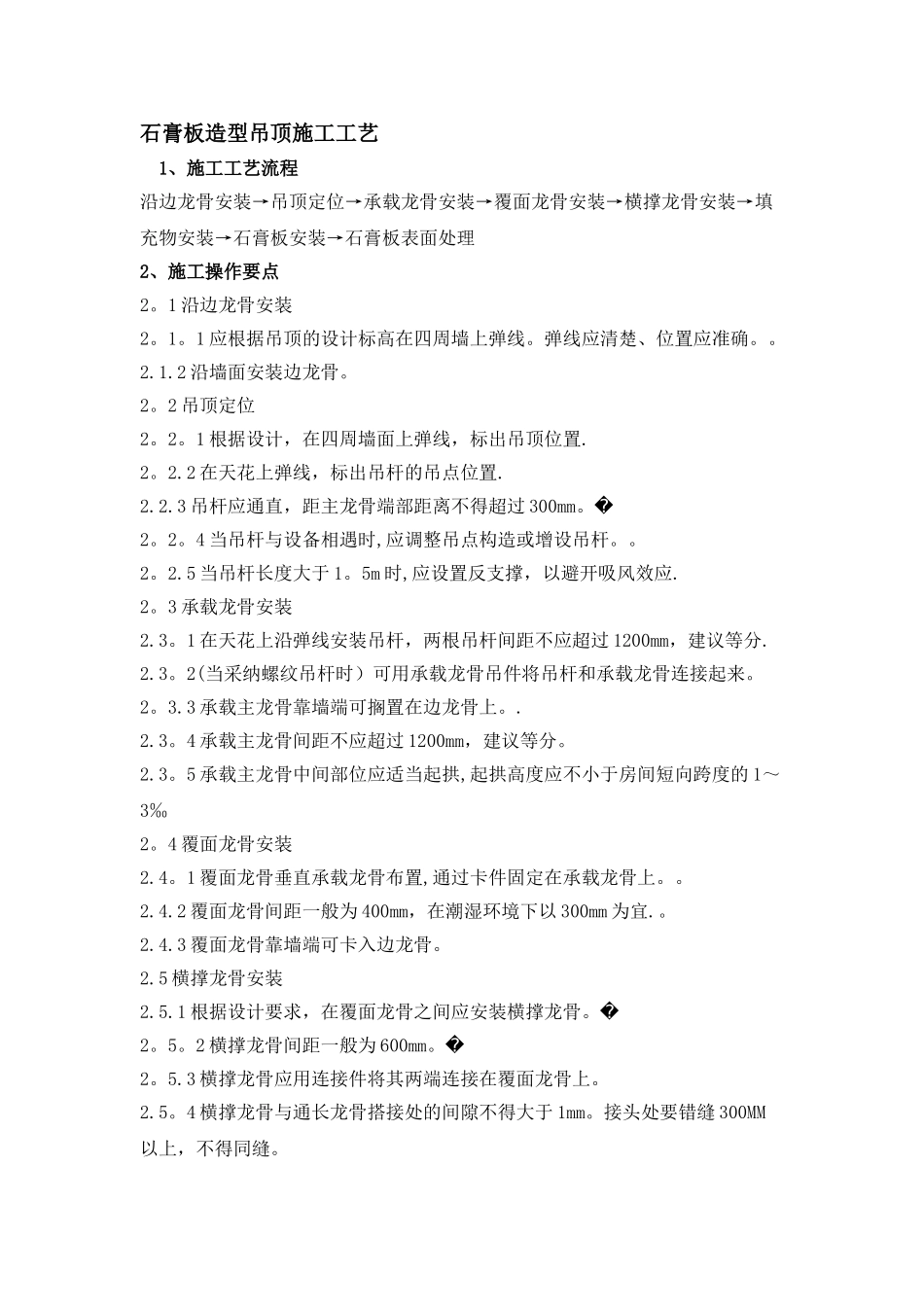

石膏板造型吊顶施工工艺 1、施工工艺流程 沿边龙骨安装→吊顶定位→承载龙骨安装→覆面龙骨安装→横撑龙骨安装→填充物安装→石膏板安装→石膏板表面处理 2、施工操作要点 2
1 沿边龙骨安装 2
1 应根据吊顶的设计标高在四周墙上弹线
弹线应清楚、位置应准确
2 沿墙面安装边龙骨
2 吊顶定位 2
1 根据设计,在四周墙面上弹线,标出吊顶位置
2 在天花上弹线,标出吊杆的吊点位置
3 吊杆应通直,距主龙骨端部距离不得超过 300mm
4 当吊杆与设备相遇时,应调整吊点构造或增设吊杆
5 当吊杆长度大于 1
5m 时,应设置反支撑,以避开吸风效应
3 承载龙骨安装 2
1 在天花上沿弹线安装吊杆,两根吊杆间距不应超过 1200mm,建议等分
2(当采纳螺纹吊杆时)可用承载龙骨吊件将吊杆和承载龙骨连接起来
3 承载主龙骨靠墙端可搁置在边龙骨上
4 承载主龙骨间距不应超过 1200mm,建议等分
5 承载主龙骨中间部位应适当起拱,起拱高度应不小于房间短向跨度的 1~3‰ 2
4 覆面龙骨安装 2
1 覆面龙骨垂直承载龙骨布置,通过卡件固定在承载龙骨上
2 覆面龙骨间距一般为 400mm,在潮湿环境下以 300mm 为宜
3 覆面龙骨靠墙端可卡入边龙骨
5 横撑龙骨安装 2
1 根据设计要求,在覆面龙骨之间应安装横撑龙骨
2 横撑龙骨间距一般为 600mm
3 横撑龙骨应用连接件将其两端连接在覆面龙骨上
4 横撑龙骨与通长龙骨搭接处的间隙不得大于 1mm
接头处要错缝 300MM以上,不得同缝
5 全面校正主、次龙骨的位置及平整度,连接件应错位安装
6 填充物安装 2
1 当吊顶有较高隔声、防
