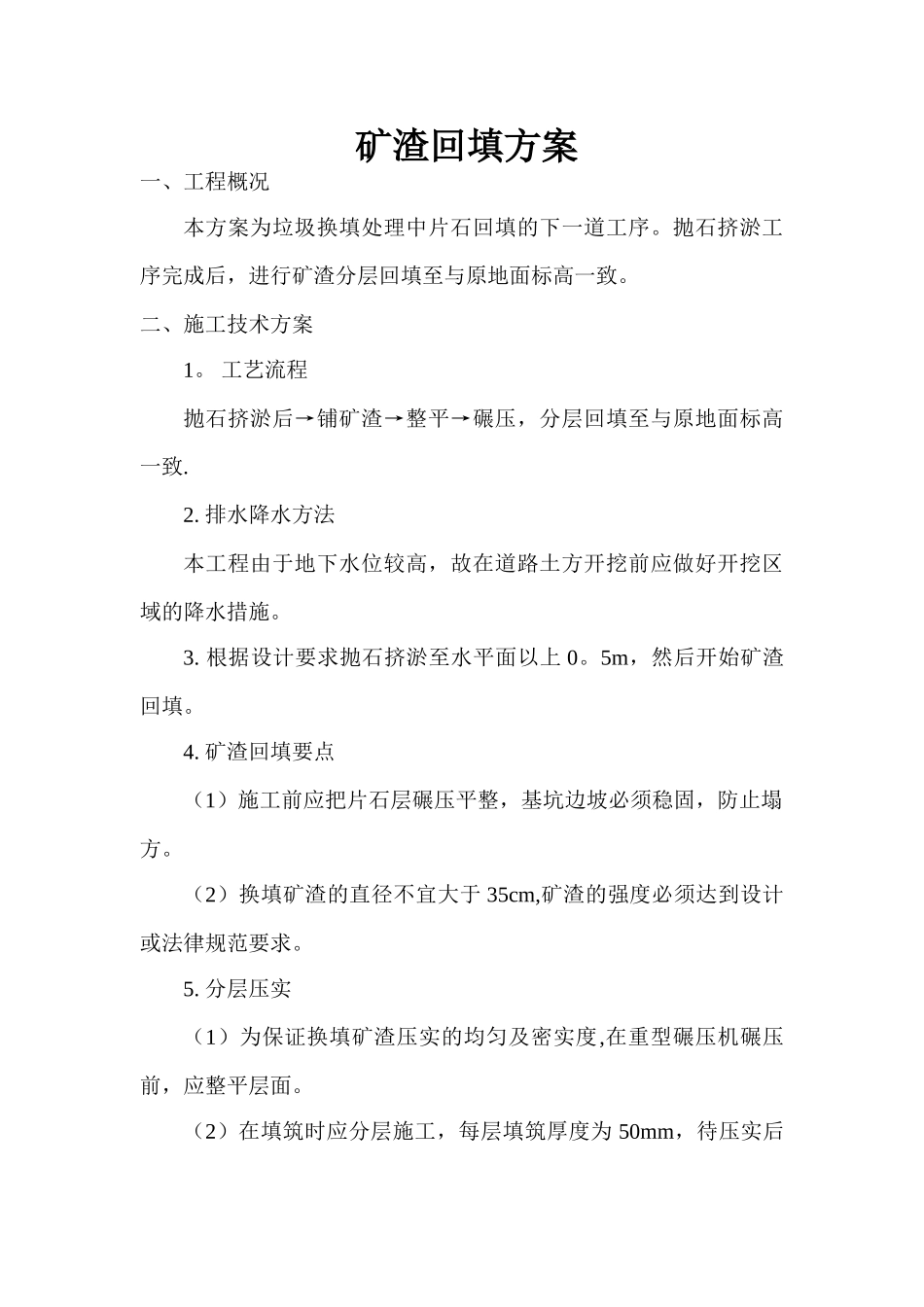

矿渣回填方案 一、工程概况本方案为垃圾换填处理中片石回填的下一道工序
抛石挤淤工序完成后,进行矿渣分层回填至与原地面标高一致
二、施工技术方案1
工艺流程抛石挤淤后→铺矿渣→整平→碾压,分层回填至与原地面标高一致
排水降水方法本工程由于地下水位较高,故在道路土方开挖前应做好开挖区域的降水措施
根据设计要求抛石挤淤至水平面以上 0
5m,然后开始矿渣回填
矿渣回填要点 (1)施工前应把片石层碾压平整,基坑边坡必须稳固,防止塌方
(2)换填矿渣的直径不宜大于 35cm,矿渣的强度必须达到设计或法律规范要求
分层压实(1)为保证换填矿渣压实的均匀及密实度,在重型碾压机碾压前,应整平层面

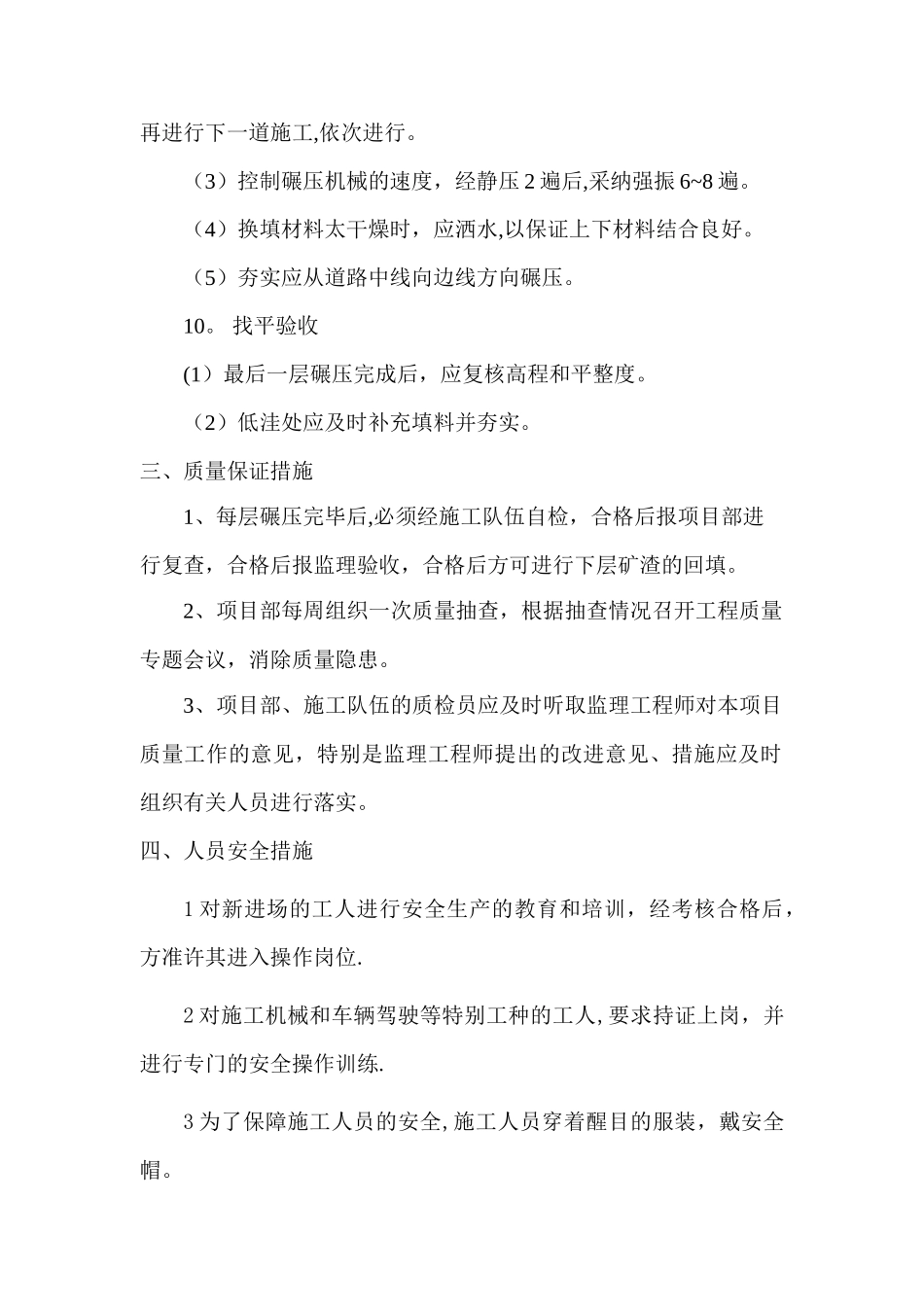

(2)在填筑时应分层施工,每层填筑厚度为 50mm,待压实后再进行下一道施工,依次进行
(3)控制碾压机械的速度,经静压 2 遍后,采纳强振 6~8 遍
(4)换填材料太干燥时,应洒水,以保证上下材料结合良好
(5)夯实应从道路中线向边线方向碾压
找平验收(1)最后一层碾压完成后,应复核高程和平整度
(2)低洼处应及时补充填料并夯实
三、质量保证措施1、每层碾压完毕后,必须经施工队伍自检,合格后报项目部进行复查,合格后报监理验收,合格后方可进行下层矿渣的回填
2、项目部每周组织一次质量抽查,根据抽查情况召开工程质量专题会议,消除质量隐患
3、项目部、施工队伍的质检员应及时听取监理工程师对本项目质量工作的意见,特别是监理工程师提出的改进意见、措施应及时组织有关人员进行落实
四、人员安全措施1 对新进场的工人进行安全生产的教育和培训,经考核合格后,方准许其进入操作岗位
2 对施工机械和车辆驾驶等特别工种的工人,要求持证上岗,并进行专门的安全操作训练
3 为了保障施工人员的安全,施工人员穿着醒目的服装,戴安全帽

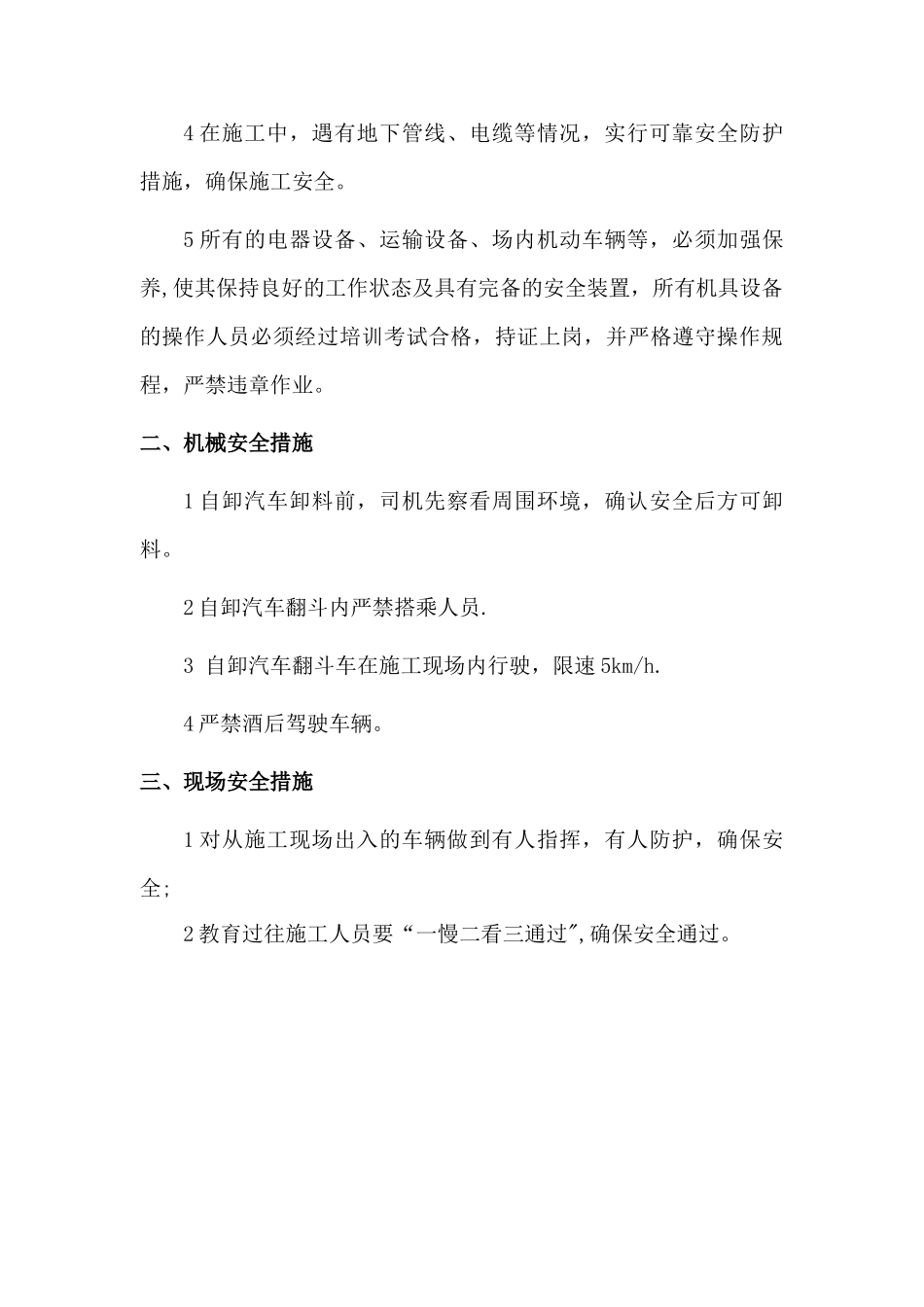

4 在施工中,遇有地下管线、电缆等情况,实行可靠安全防护
