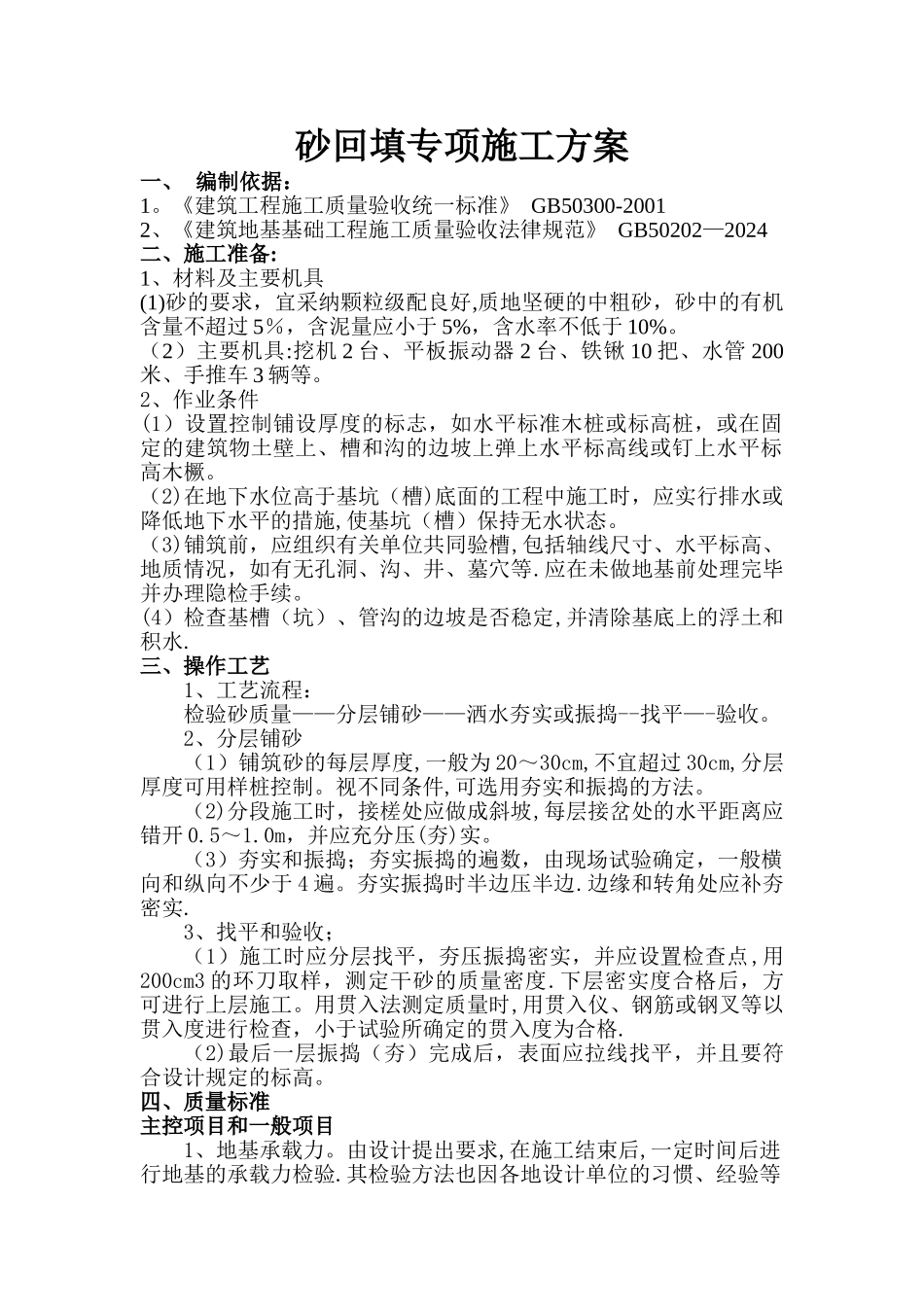

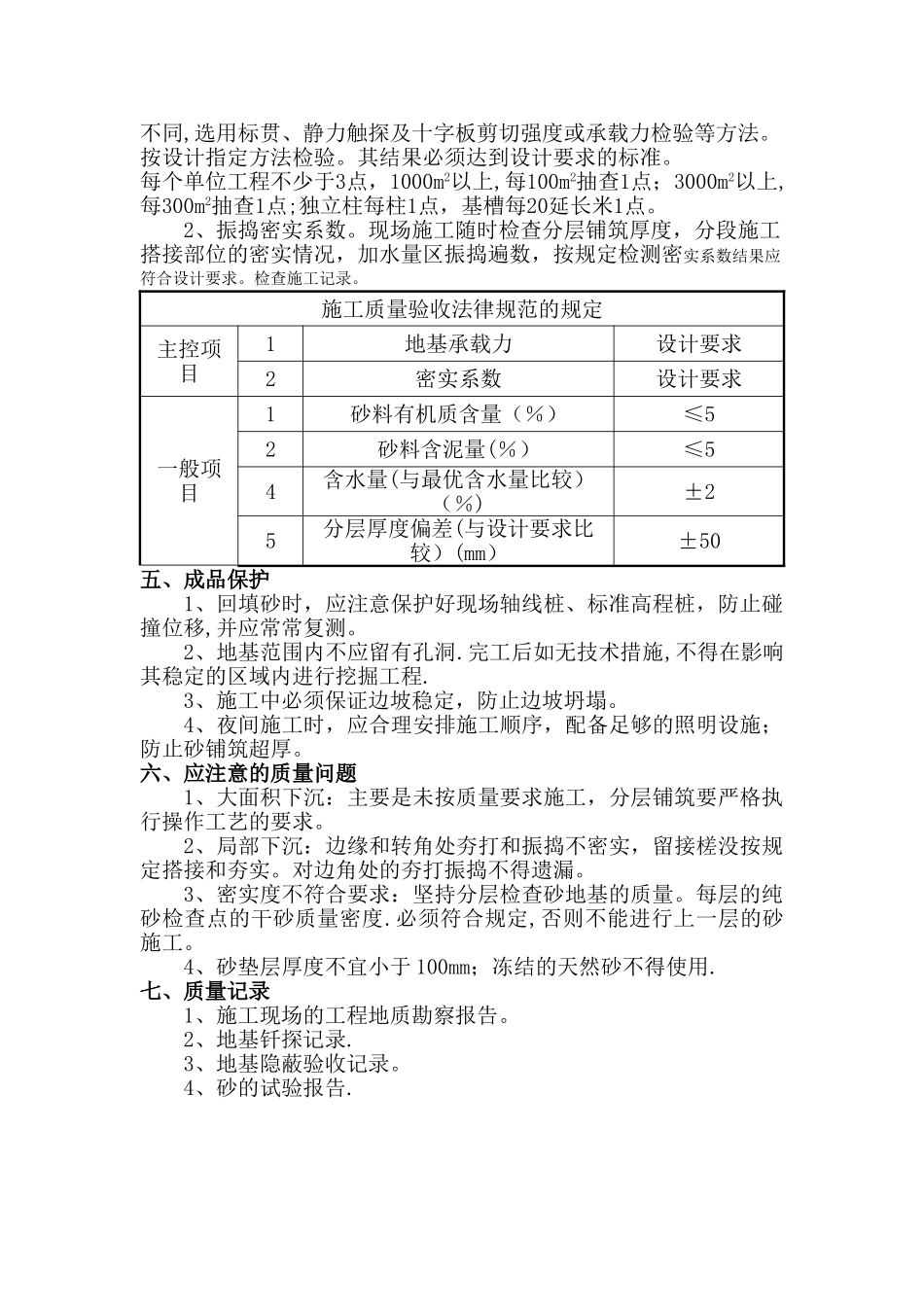

砂回填专项施工方案一、 编制依据:1。《建筑工程施工质量验收统一标准》 GB50300-20012、《建筑地基基础工程施工质量验收法律规范》 GB50202—2024二、施工准备:1、材料及主要机具(1)砂的要求,宜采纳颗粒级配良好,质地坚硬的中粗砂,砂中的有机含量不超过 5%,含泥量应小于 5%,含水率不低于 10%。(2)主要机具:挖机 2 台、平板振动器 2 台、铁锹 10 把、水管 200米、手推车 3 辆等。2、作业条件(1)设置控制铺设厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物土壁上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。(2)在地下水位高于基坑(槽)底面的工程中施工时,应实行排水或降低地下水平的措施,使基坑(槽)保持无水状态。(3)铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等.应在未做地基前处理完毕并办理隐检手续。(4)检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水.三、操作工艺1、工艺流程:检验砂质量——分层铺砂——洒水夯实或振捣--找平—-验收。2、分层铺砂(1)铺筑砂的每层厚度,一般为 20~30cm,不宜超过 30cm,分层厚度可用样桩控制。视不同条件,可选用夯实和振捣的方法。(2)分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开 0.5~1.0m,并应充分压(夯)实。(3)夯实和振捣;夯实振捣的遍数,由现场试验确定,一般横向和纵向不少于 4 遍。夯实振捣时半边压半边.边缘和转角处应补夯密实.3、找平和验收;(1)施工时应分层找平,夯压振捣密实,并应设置检查点,用200cm3 的环刀取样,测定干砂的质量密度.下层密实度合格后,方可进行上层施工。用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格.(2)最后一层振捣(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。四、质量标准主控项目和一般项目1、地基承载力。由设计提出要求,在施工结束后,一定时间后进行地基的承载力检验.其检验方法也因各地设计单位的习惯、经验等不同,选用标贯、静力触探及十字板剪切强度或承载力检验等方法。按设计指定方法检验。其结果必须达到设计要求的标准。每个单位工程不少于3点,1000m2以上,每100m2抽查1点;3000m2以上,每300m2抽查1点;独立柱每柱1点,基槽每20延长米1点。2、振捣密实系数。现场施工随时检查分层铺筑厚度,分段施工搭接部位的密实情况,加水量区振捣遍数,按规定检测...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砂回填施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
