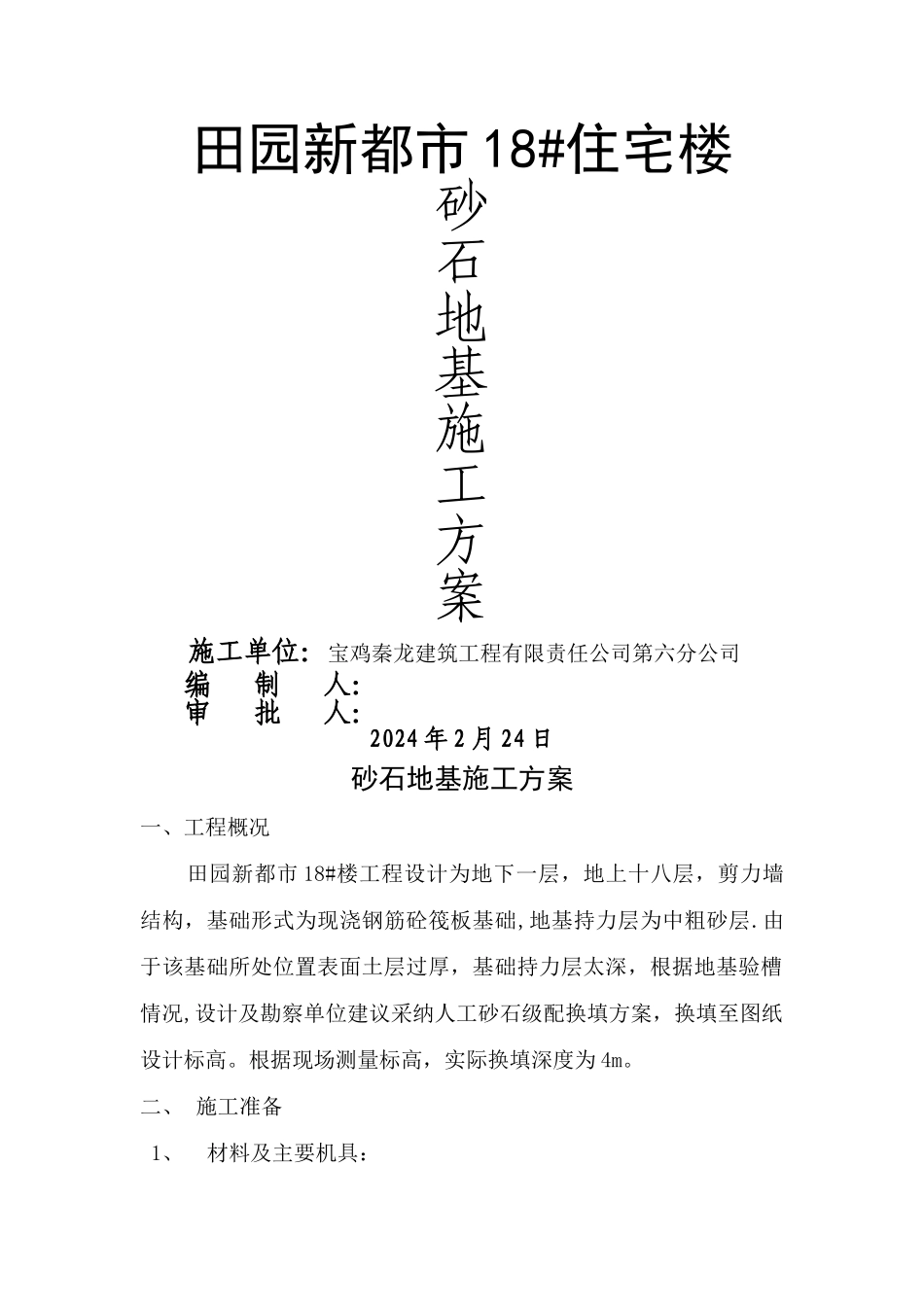

田园新都市 18#住宅楼砂石地基施工方案施工单位:宝鸡秦龙建筑工程有限责任公司第六分公司编 制 人:审 批 人:2024 年 2 月 24 日砂石地基施工方案一、工程概况 田园新都市 18#楼工程设计为地下一层,地上十八层,剪力墙结构,基础形式为现浇钢筋砼筏板基础,地基持力层为中粗砂层
由于该基础所处位置表面土层过厚,基础持力层太深,根据地基验槽情况,设计及勘察单位建议采纳人工砂石级配换填方案,换填至图纸设计标高
根据现场测量标高,实际换填深度为 4m
二、 施工准备1、材料及主要机具:1

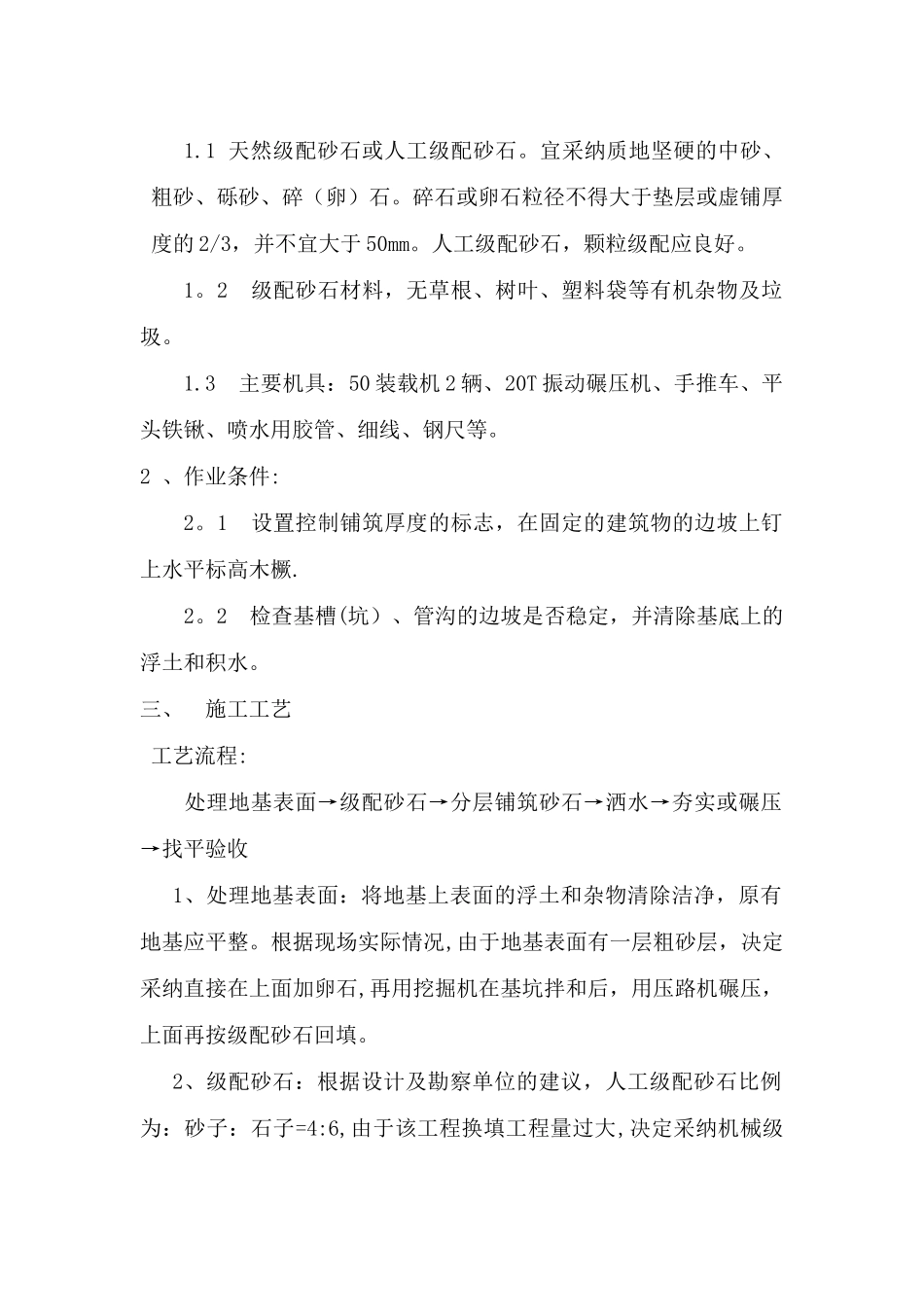

1 天然级配砂石或人工级配砂石
宜采纳质地坚硬的中砂、粗砂、砾砂、碎(卵)石
碎石或卵石粒径不得大于垫层或虚铺厚度的 2/3,并不宜大于 50mm
人工级配砂石,颗粒级配应良好
2 级配砂石材料,无草根、树叶、塑料袋等有机杂物及垃圾
3 主要机具:50 装载机 2 辆、20T 振动碾压机、手推车、平头铁锹、喷水用胶管、细线、钢尺等
2 、作业条件:2
1 设置控制铺筑厚度的标志,在固定的建筑物的边坡上钉上水平标高木橛
2 检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水
三、 施工工艺 工艺流程:处理地基表面→级配砂石→分层铺筑砂石→洒水→夯实或碾压→找平验收1、处理地基表面:将地基上表面的浮土和杂物清除洁净,原有地基应平整
根据现场实际情况,由于地基表面有一层粗砂层,决定采纳直接在上面加卵石,再用挖掘机在基坑拌和后,用压路机碾压,上面再按级配砂石回填
2、级配砂石:根据设计及勘察单位的建议,人工级配砂石比例为:砂子:石子=4:6,由于该工程换填工程量过大,决定采纳机械级配砂石,即用装载机铲 4 铲砂子,再铲 6 铲石子,由基坑上面对基坑底按比例铲拌倾倒,自然拌合均匀后,再在基坑下面由装载机铲运至铺设地方

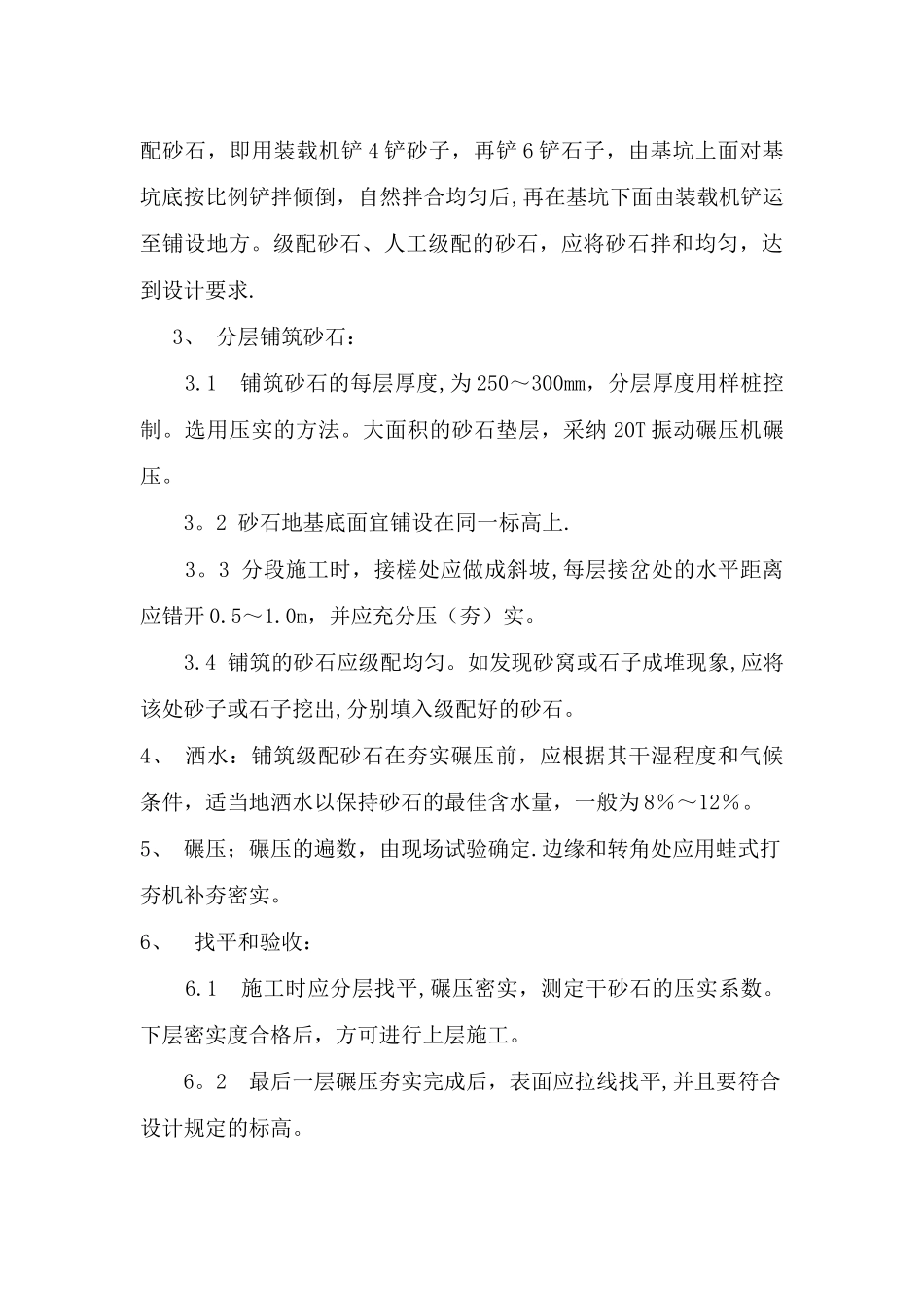

级配砂石、人工级配的砂石,应将砂石拌和均匀,达到设计要
