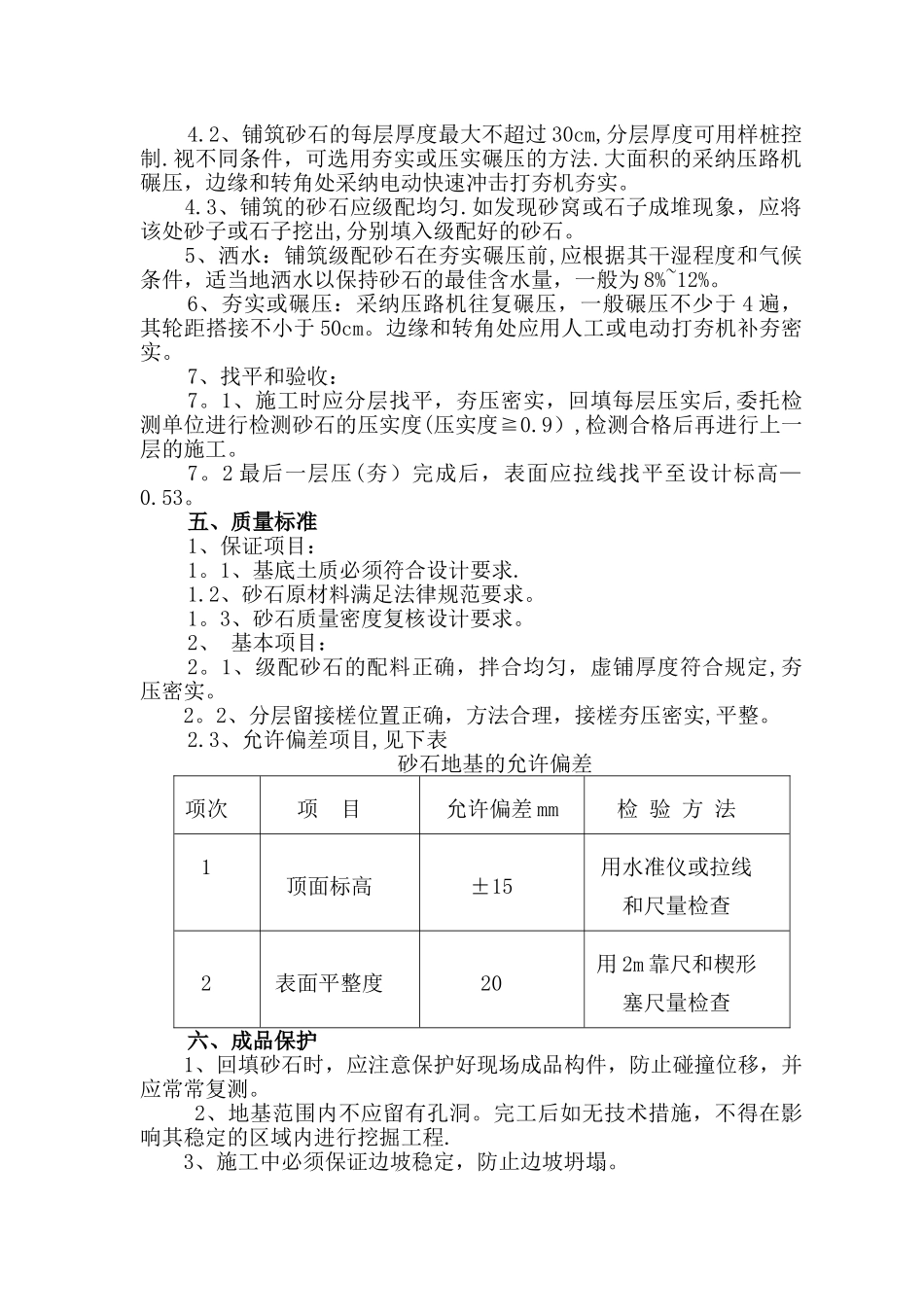

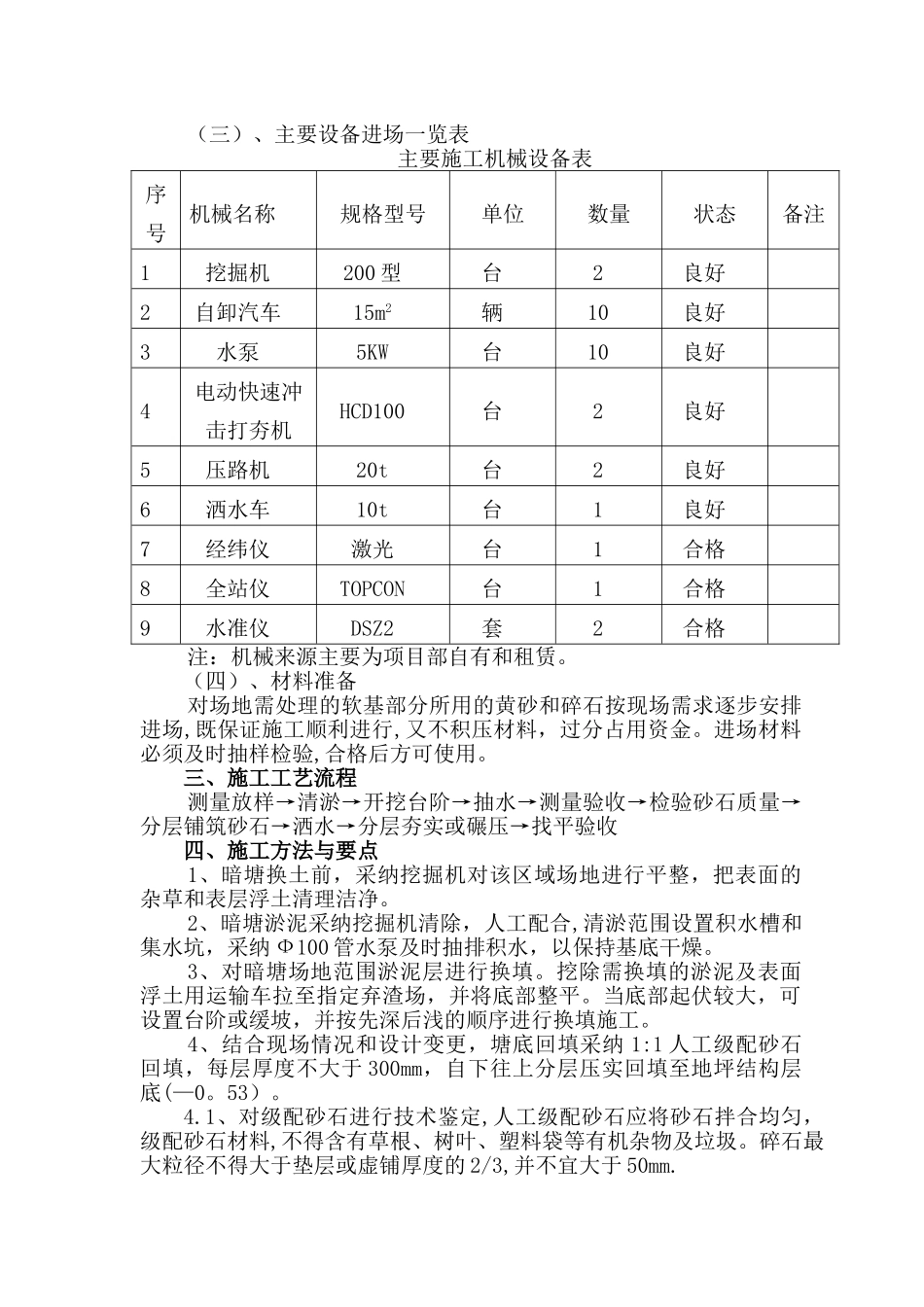

砂石回填专项方案 一、工程概况无锡友方电工新建厂房、办公科研辅助用房工程由中机国际工程设计讨论院有限责任公司设计,建设单位为无锡友方电工股份有限公司;监理单位为江苏赛华建设监理有限公司;施工单位为江苏无锡二建建设集团有限公司。工程位于无锡市锡山区鹅湖镇青虹路与佰桥路向东 350 米。本工程由 1 幢 20241.45 平方米的 1-2 层新建联合厂房和 1 幢6616。54 平方米的 5 层办公、科研用房和 2 幢 1 层的门卫组成。厂房混凝土面层重载地面做法(荷载 5 吨/m2):1、150 厚 C25 混凝土,面撒非金属骨料耐磨面层,随打随抹光,表面涂密封固化剂,内配Ф6 双向钢筋@150*150;2、水泥浆一道(内掺建筑胶);3、80 厚C15 混凝土垫层;4、300 厚级配碎石,(压实系数≧0.85,地基承载力特征值 Fak≧100kpa);5、素土夯实(压实系数≧0.9)本工程位于无锡锡山区鹅湖镇,场地水系发达,暗塘零星分布,地下水空隙潜化。部分暗塘位于基础和厂房地面范围,因此该部分地坪施工前必须先进行清淤回填处理。本方案针对厂房 J/19 轴南侧局部(面积约150m2,坑底标高约-4.8 米,以现场实际情况为准)存在暗塘,根据设计单位变更意见,该部位淤泥清至实土后采纳 1:1 人工级配砂石分层回填至地面结构层底(—0.53 米),每层厚度不大于 300mm,压实系数≧0.9. 二、施工准备 (一)、场地准备1、 根据规划部门导线点、水准点进行复测,以及相邻两标段的联测,测量的精度必须符合设计及法律规范要求 2、 根据设计和勘察报告要求要求测量放样,每隔 10m 放一个中桩,并确定暗塘范围。3、 检查、复核放样结果,确认无误后进行下一步工作。4、 修筑施工便道或铺设钢板使之具备开工条件.5、 临时用电、用水引入施工现场,不具备临电引入的部位采纳发电机组发电。6、 在监理或跟踪审计旁站下测量原始地面标高。7、 设置排水系统,采纳水泵及时排除暗塘水,保持基底干燥等。8、 在监理或跟踪审计旁站下测量挖除淤泥后的底标高. (二)、主要管理人员情况:施工进行前,项目队成立以项目经理为组长,技术负责人为副组长的专项攻坚小组.劳务人员根据现场需要分批进场,施工、技术人员上岗前由项目总工对他们进行全员交底,充分认识本工程的重点、难点和需注意事项,并对所有人员实行挂牌上岗。(三)、主要设备进场一览表主要施工机械设备表序号机械名称规格型号单位数量状态备注1挖掘机200 型台2良好2自卸汽车15m2辆10良好3水泵5...
