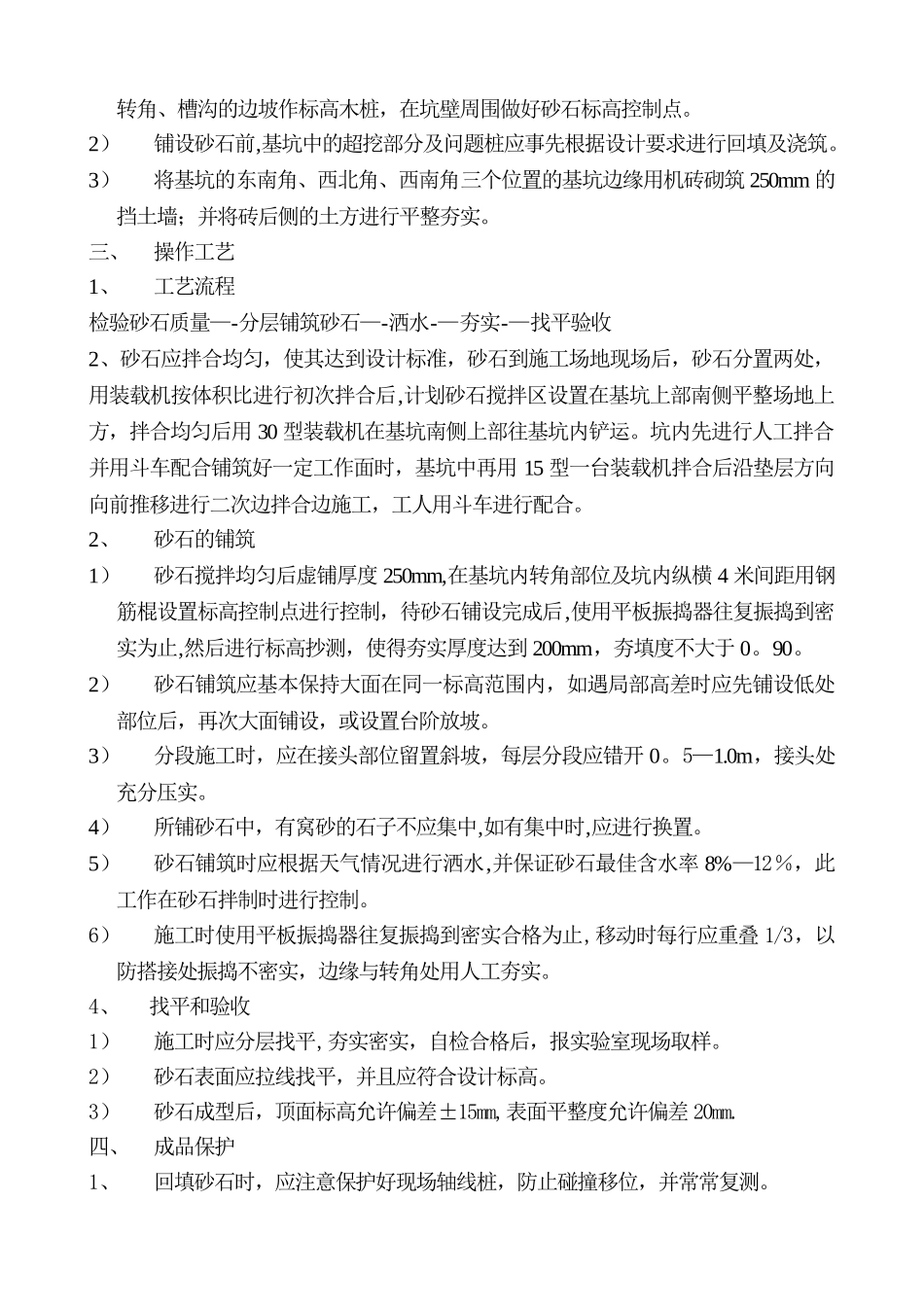

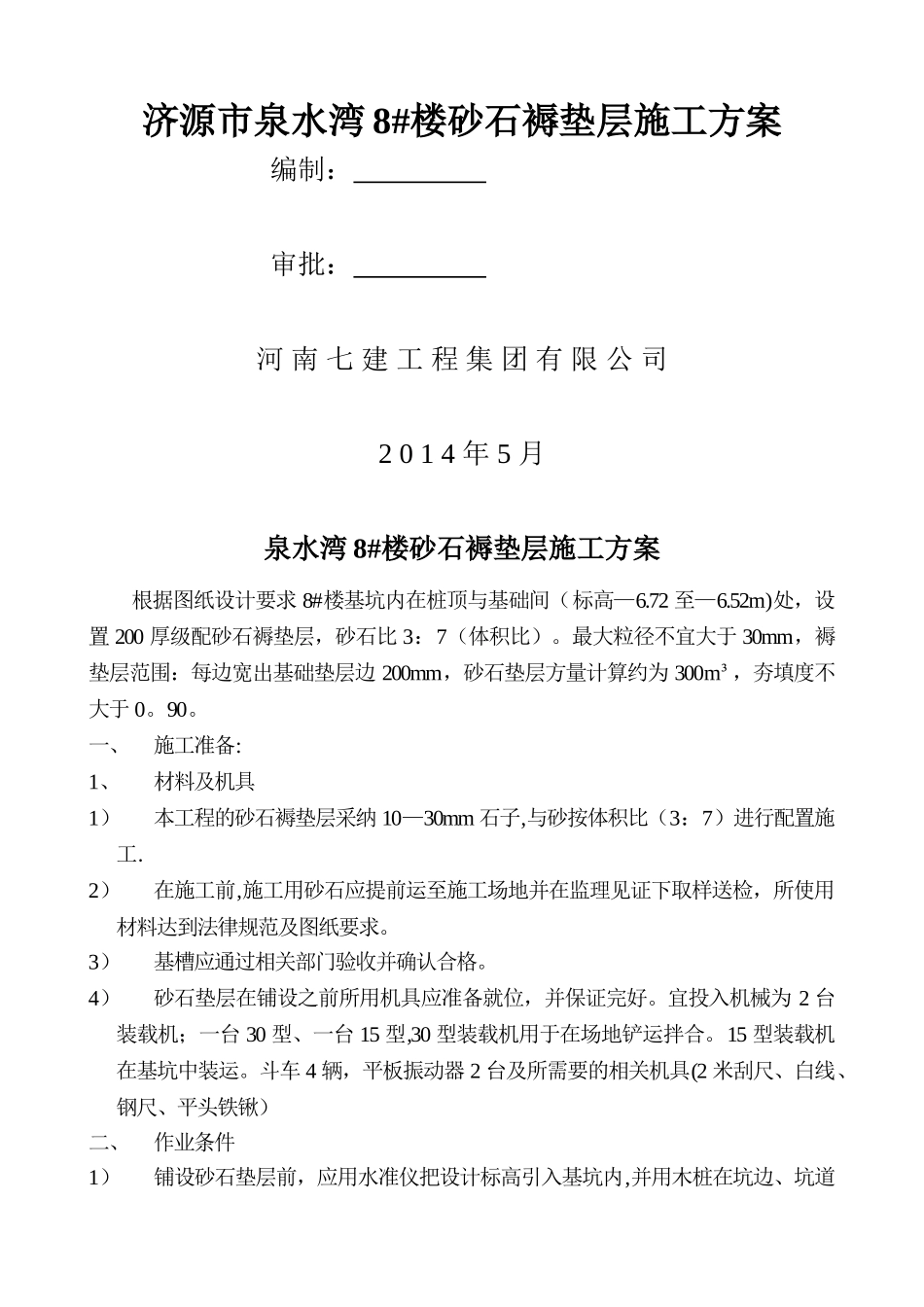

济源市泉水湾 8#楼砂石褥垫层施工方案编制: 审批: 河 南 七 建 工 程 集 团 有 限 公 司2 0 1 4 年 5 月泉水湾 8#楼砂石褥垫层施工方案根据图纸设计要求 8#楼基坑内在桩顶与基础间(标高—6.72 至—6.52m)处,设置 200 厚级配砂石褥垫层,砂石比 3:7(体积比)。最大粒径不宜大于 30mm,褥垫层范围:每边宽出基础垫层边 200mm,砂石垫层方量计算约为 300m³,夯填度不大于 0。90。一、施工准备:1、材料及机具1)本工程的砂石褥垫层采纳 10—30mm 石子,与砂按体积比(3:7)进行配置施工.2)在施工前,施工用砂石应提前运至施工场地并在监理见证下取样送检,所使用材料达到法律规范及图纸要求。3)基槽应通过相关部门验收并确认合格。4)砂石垫层在铺设之前所用机具应准备就位,并保证完好。宜投入机械为 2 台装载机;一台 30 型、一台 15 型,30 型装载机用于在场地铲运拌合。15 型装载机在基坑中装运。斗车 4 辆,平板振动器 2 台及所需要的相关机具(2 米刮尺、白线、钢尺、平头铁锹)二、作业条件1)铺设砂石垫层前,应用水准仪把设计标高引入基坑内,并用木桩在坑边、坑道转角、槽沟的边坡作标高木桩,在坑壁周围做好砂石标高控制点。2)铺设砂石前,基坑中的超挖部分及问题桩应事先根据设计要求进行回填及浇筑。3)将基坑的东南角、西北角、西南角三个位置的基坑边缘用机砖砌筑 250mm 的挡土墙;并将砖后侧的土方进行平整夯实。三、操作工艺1、工艺流程检验砂石质量—-分层铺筑砂石—-洒水-—夯实-—找平验收2、砂石应拌合均匀,使其达到设计标准,砂石到施工场地现场后,砂石分置两处,用装载机按体积比进行初次拌合后,计划砂石搅拌区设置在基坑上部南侧平整场地上方,拌合均匀后用 30 型装载机在基坑南侧上部往基坑内铲运。坑内先进行人工拌合并用斗车配合铺筑好一定工作面时,基坑中再用 15 型一台装载机拌合后沿垫层方向向前推移进行二次边拌合边施工,工人用斗车进行配合。2、砂石的铺筑1)砂石搅拌均匀后虚铺厚度 250mm,在基坑内转角部位及坑内纵横 4 米间距用钢筋棍设置标高控制点进行控制,待砂石铺设完成后,使用平板振捣器往复振捣到密实为止,然后进行标高抄测,使得夯实厚度达到 200mm,夯填度不大于 0。90。2)砂石铺筑应基本保持大面在同一标高范围内,如遇局部高差时应先铺设低处部位后,再次大面铺设,或设置台阶放坡。3)分段施工时,应在接头部位留置斜坡,每层分段应...
