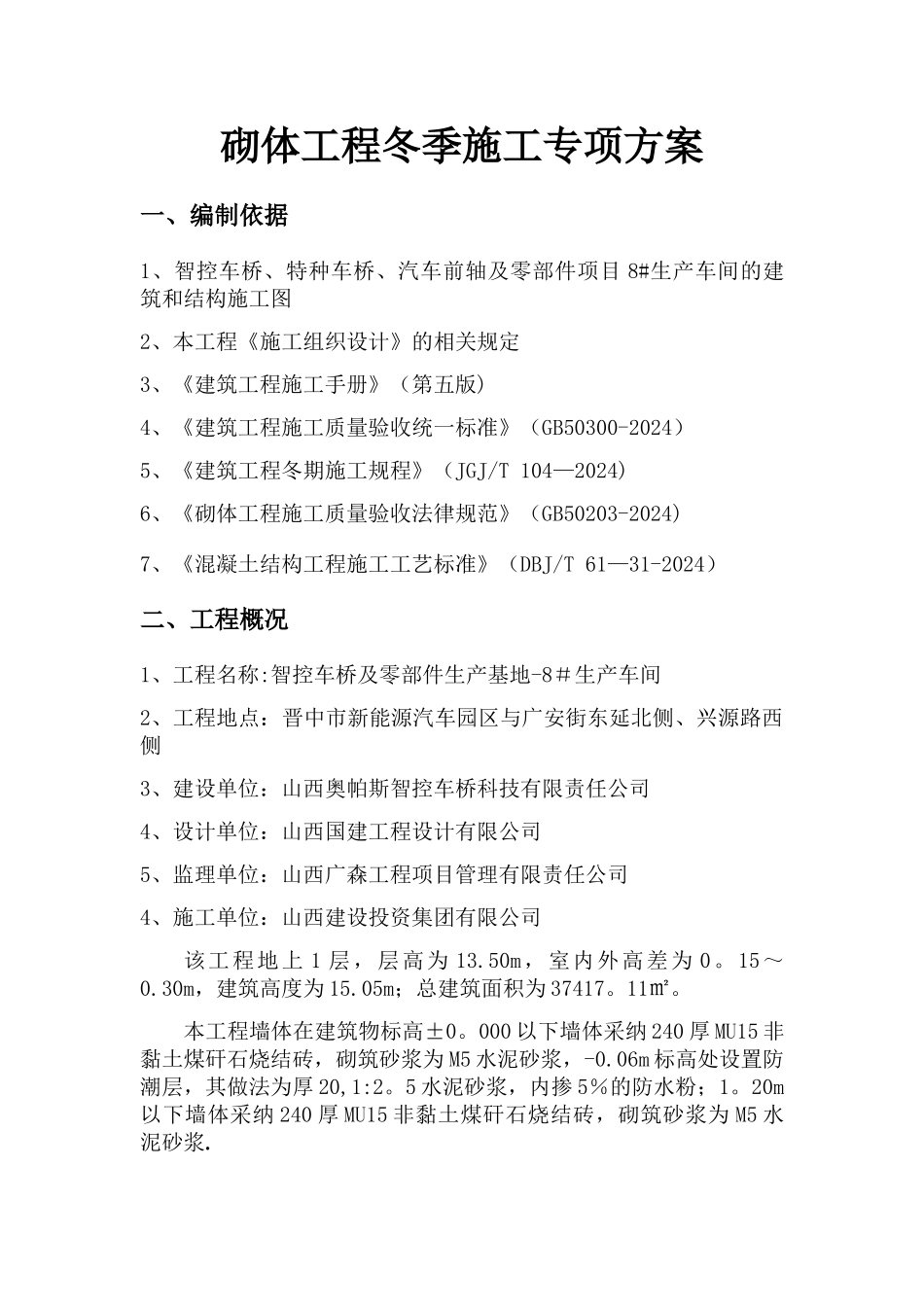

砌体工程冬季施工专项方案一、编制依据1、智控车桥、特种车桥、汽车前轴及零部件项目 8#生产车间的建筑和结构施工图2、本工程《施工组织设计》的相关规定3、《建筑工程施工手册》(第五版)4、《建筑工程施工质量验收统一标准》(GB50300-2024)5、《建筑工程冬期施工规程》(JGJ/T 104—2024)6、《砌体工程施工质量验收法律规范》(GB50203-2024)7、《混凝土结构工程施工工艺标准》(DBJ/T 61—31-2024)二、工程概况1、工程名称:智控车桥及零部件生产基地-8#生产车间2、工程地点:晋中市新能源汽车园区与广安街东延北侧、兴源路西侧3、建设单位:山西奥帕斯智控车桥科技有限责任公司4、设计单位:山西国建工程设计有限公司5、监理单位:山西广森工程项目管理有限责任公司4、施工单位:山西建设投资集团有限公司该工程地上 1 层,层高为 13
50m,室内外高差为 0
30m,建筑高度为 15
05m;总建筑面积为 37417
本工程墙体在建筑物标高±0
000 以下墙体采纳 240 厚 MU15 非黏土煤矸石烧结砖,砌筑砂浆为 M5 水泥砂浆,-0
06m 标高处设置防潮层,其做法为厚 20,1:2
5 水泥砂浆,内掺 5%的防水粉;1
20m以下墙体采纳 240 厚 MU15 非黏土煤矸石烧结砖,砌筑砂浆为 M5 水泥砂浆
三、冬期施工期限的界定1、关于冬期施工期限划分原则是:根据“建筑工程冬期施工规程",室外日平均气温连续 5 天稳定低于 5℃即进入冬期施工;当室外日平均气温连续 5 天高于 50C 时,解除冬期施工
2、确保工程质量符合要求
3、即将进入冬期施工的项目,应本着先室内后室外,先地下后地上和易冻工程先做的原则进行安排,做到安排合理
4、施工前要对全体职工进行冬期施工动员教育和措施交底,建立健全冬期施工各项管理制度
