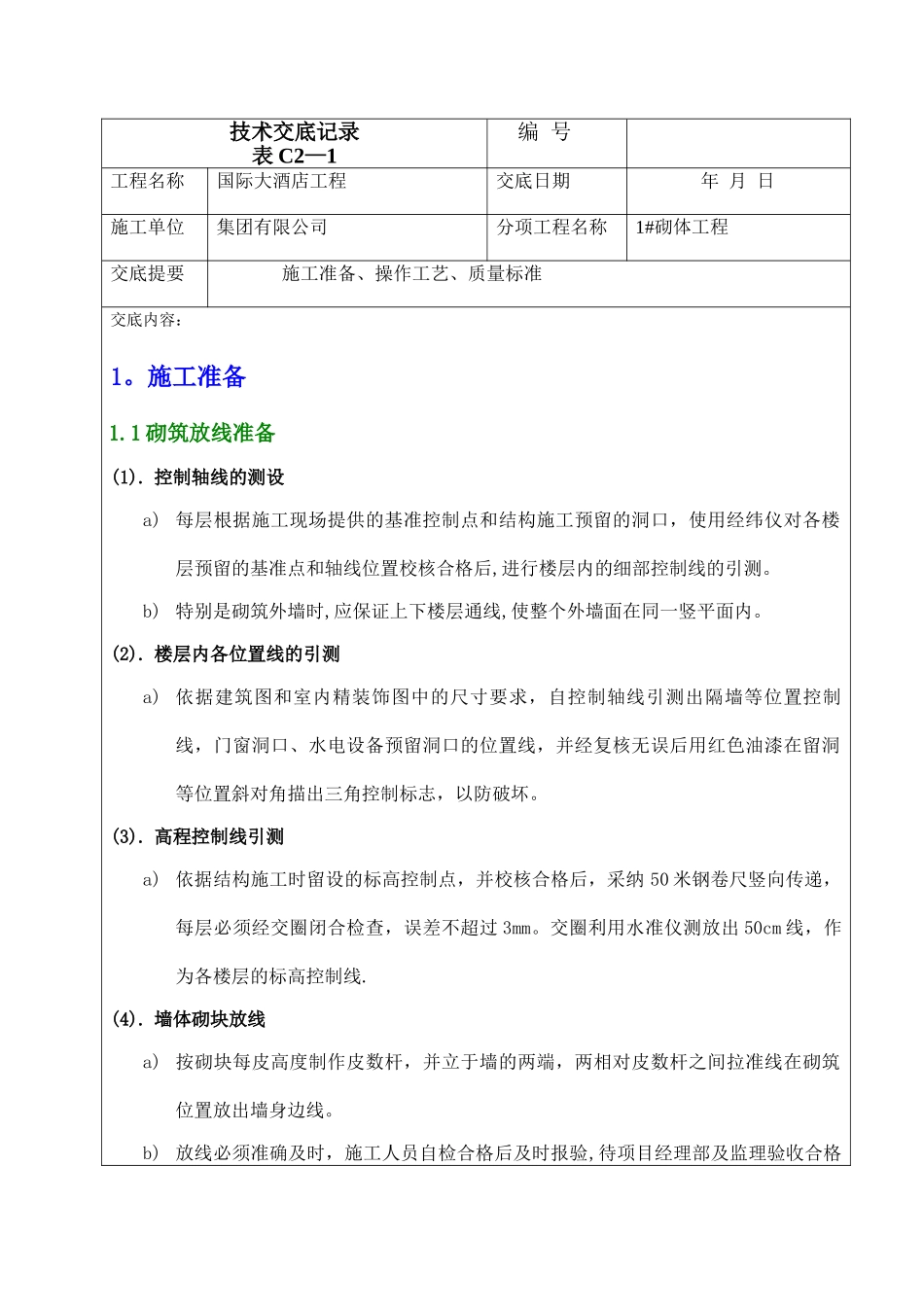

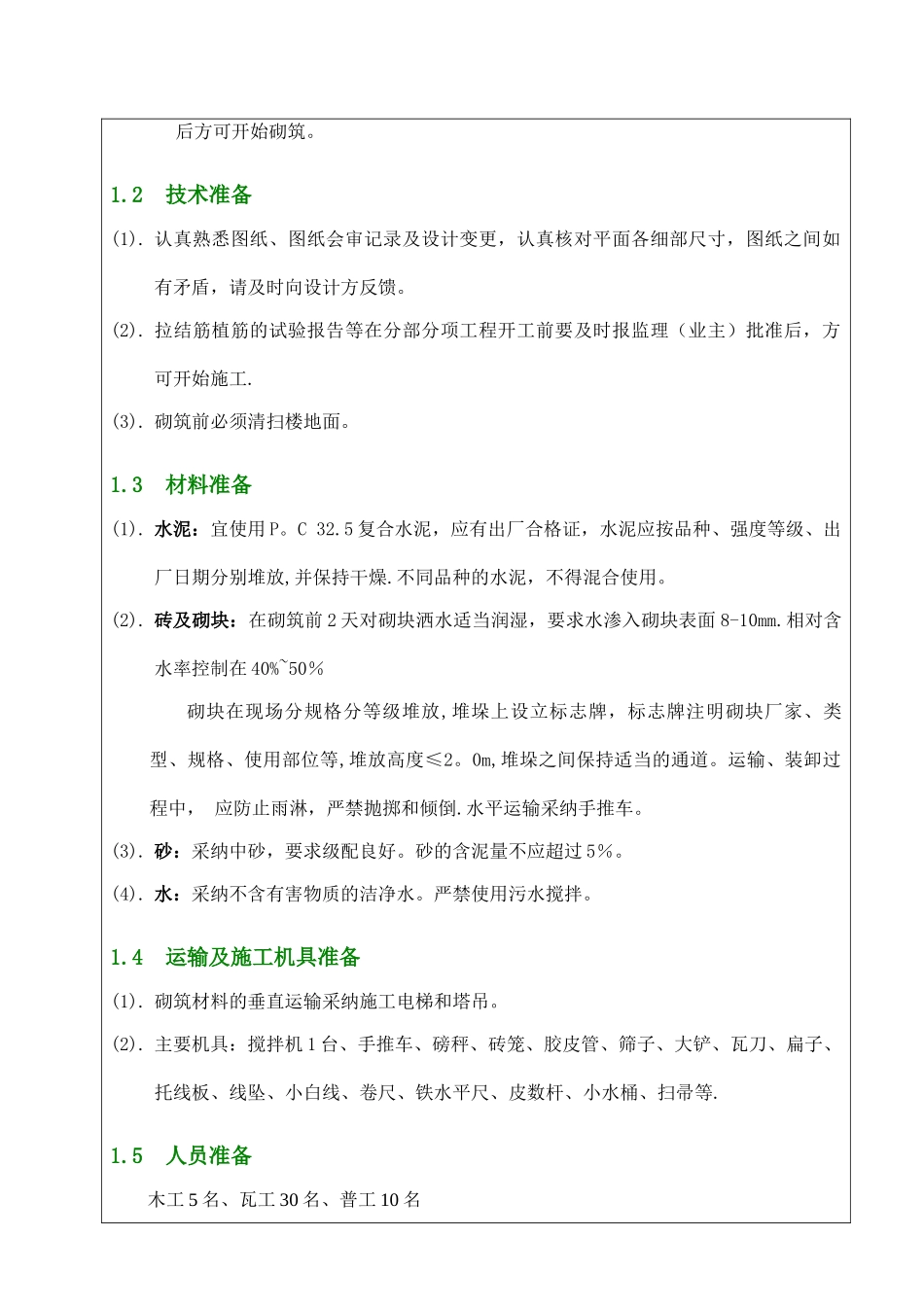

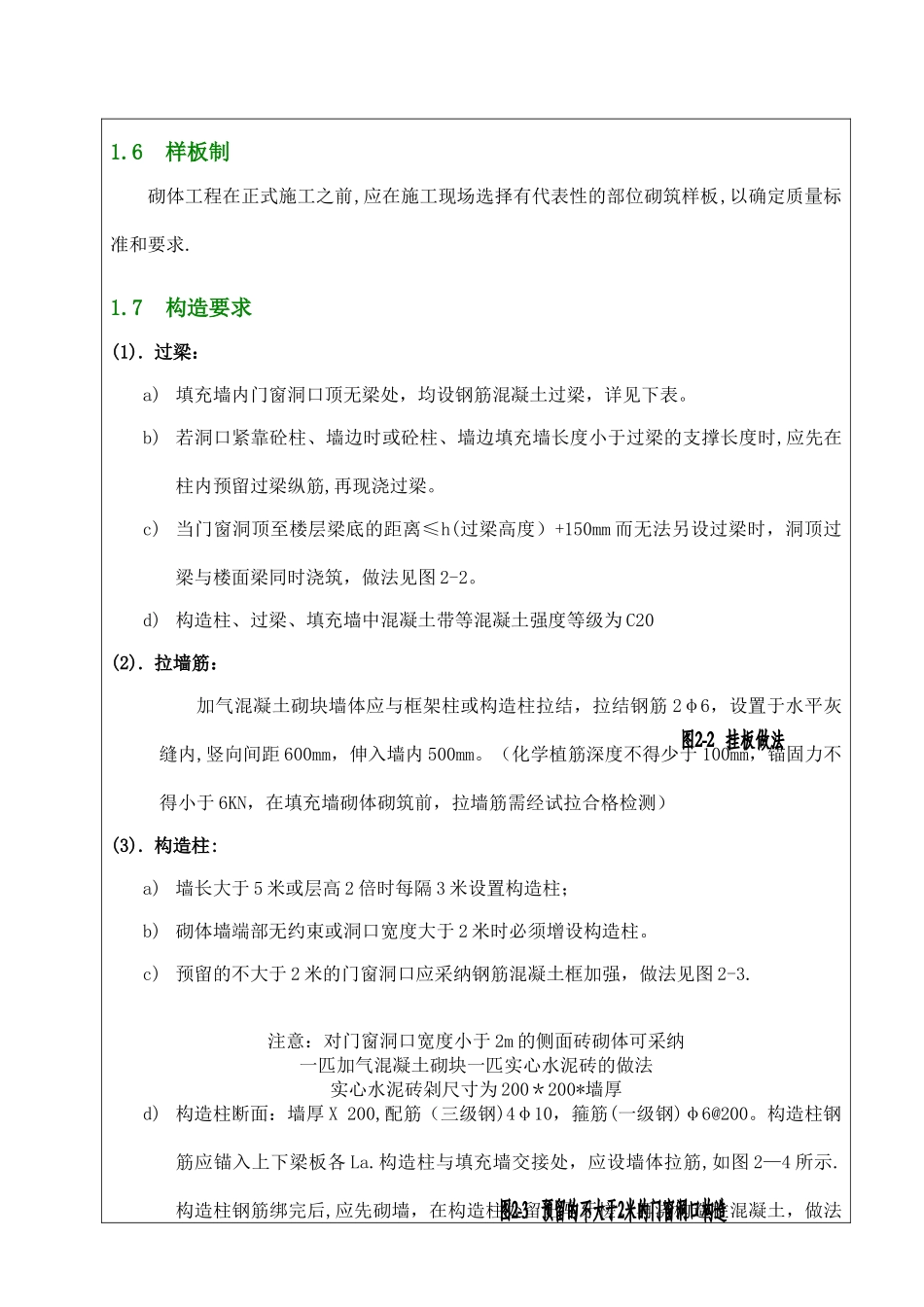

技术交底记录表 C2—1编 号工程名称国际大酒店工程交底日期年 月 日施工单位集团有限公司分项工程名称1#砌体工程交底提要施工准备、操作工艺、质量标准交底内容:1。施工准备1.1 砌筑放线准备(1). 控制轴线的测设a) 每层根据施工现场提供的基准控制点和结构施工预留的洞口,使用经纬仪对各楼层预留的基准点和轴线位置校核合格后,进行楼层内的细部控制线的引测。b) 特别是砌筑外墙时,应保证上下楼层通线,使整个外墙面在同一竖平面内。(2). 楼层内各位置线的引测a) 依据建筑图和室内精装饰图中的尺寸要求,自控制轴线引测出隔墙等位置控制线,门窗洞口、水电设备预留洞口的位置线,并经复核无误后用红色油漆在留洞等位置斜对角描出三角控制标志,以防破坏。 (3). 高程控制线引测 a) 依据结构施工时留设的标高控制点,并校核合格后,采纳 50 米钢卷尺竖向传递,每层必须经交圈闭合检查,误差不超过 3mm。交圈利用水准仪测放出 50cm 线,作为各楼层的标高控制线.(4). 墙体砌块放线a) 按砌块每皮高度制作皮数杆,并立于墙的两端,两相对皮数杆之间拉准线在砌筑位置放出墙身边线。b) 放线必须准确及时,施工人员自检合格后及时报验,待项目经理部及监理验收合格后方可开始砌筑。1.2技术准备(1). 认真熟悉图纸、图纸会审记录及设计变更,认真核对平面各细部尺寸,图纸之间如有矛盾,请及时向设计方反馈。(2). 拉结筋植筋的试验报告等在分部分项工程开工前要及时报监理(业主)批准后,方可开始施工.(3). 砌筑前必须清扫楼地面。1.3材料准备(1). 水泥:宜使用 P。C 32.5 复合水泥,应有出厂合格证,水泥应按品种、强度等级、出厂日期分别堆放,并保持干燥.不同品种的水泥,不得混合使用。(2). 砖及砌块:在砌筑前 2 天对砌块洒水适当润湿,要求水渗入砌块表面 8-10mm.相对含水率控制在 40%~50%砌块在现场分规格分等级堆放,堆垛上设立标志牌,标志牌注明砌块厂家、类型、规格、使用部位等,堆放高度≤2。0m,堆垛之间保持适当的通道。运输、装卸过程中, 应防止雨淋,严禁抛掷和倾倒.水平运输采纳手推车。(3). 砂:采纳中砂,要求级配良好。砂的含泥量不应超过 5%。(4). 水:采纳不含有害物质的洁净水。严禁使用污水搅拌。 1.4运输及施工机具准备(1). 砌筑材料的垂直运输采纳施工电梯和塔吊。(2). 主要机具:搅拌机 1 台、手推车、磅秤、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砌体工程技术交底10133

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
