电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

砌体工程安全技术交底

砌体工程安全技术交底_第1页
1/14
砌体工程安全技术交底_第2页
2/14
砌体工程安全技术交底_第3页
3/14

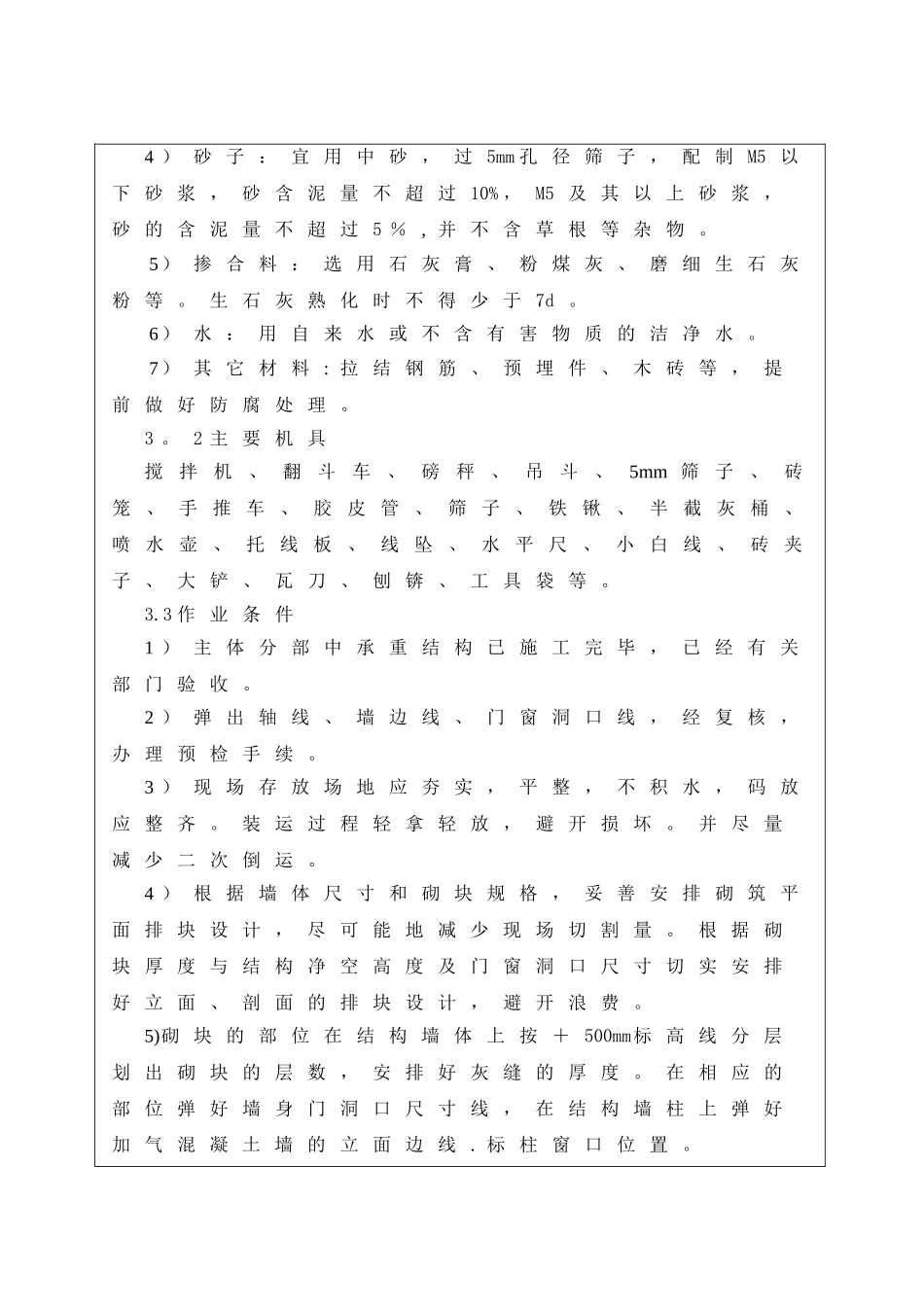

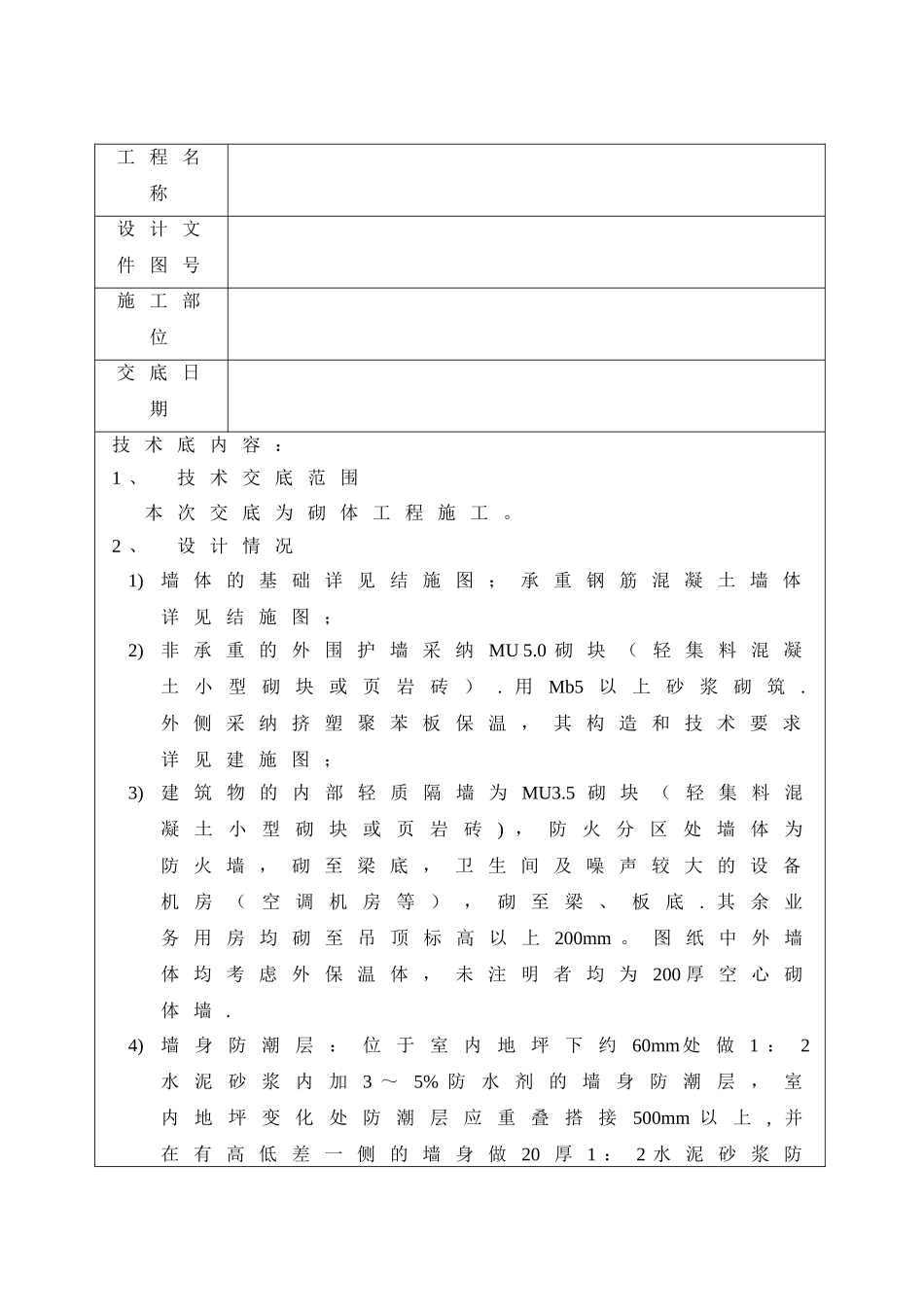

工 程 名称设 计 文件 图 号施 工 部位交 底 日期技 术 底 内 容 :1 、技 术 交 底 范 围本 次 交 底 为 砌 体 工 程 施 工 。2 、设 计 情 况1)墙 体 的 基 础 详 见 结 施 图 ; 承 重 钢 筋 混 凝 土 墙 体详 见 结 施 图 ;2)非 承 重 的 外 围 护 墙 采 纳MU 5.0 砌 块 ( 轻 集 料 混 凝土小型砌块或页岩砖). 用Mb5 以上砂浆砌筑.外 侧 采 纳 挤 塑 聚 苯 板 保 温 , 其 构 造 和 技 术 要 求详 见 建 施 图 ;3)建 筑 物 的 内 部 轻 质 隔 墙 为 MU3.5 砌 块 ( 轻 集 料 混凝土小型砌块或页岩砖) ,防火分区处墙体为防 火 墙 , 砌 至 梁 底 , 卫 生 间 及 噪 声 较 大 的 设 备机房(空调机房等),砌至梁、板底. 其余业务 用 房 均 砌 至 吊 顶 标 高 以 上 200mm 。 图 纸 中 外 墙体 均 考 虑 外 保 温 体 , 未 注 明 者 均 为200 厚 空 心 砌体 墙 .4)墙身防潮层:位于室内地坪下约60mm处做1 :2水泥砂浆内加3 ~5% 防水剂的墙身防潮层,室内地坪变化处防潮层应重叠搭接500mm 以上, 并在 有 高 低 差 一 侧 的 墙 身 做20 厚 1 : 2 水 泥 砂 浆 防潮层,如埋土一侧为室外, 还应加涂防水涂料二 道 ;5)墙 体 留 孔 及 封 堵钢 筋 混 凝 土 墙 面 的 留 孔 见 结 施 和 设 备 图 ;砌 筑 墙 体 预 留 孔 见 建 施 和 设 备 图 ;预 留 孔 的 封 堵 : 混 凝 土 墙 留 孔 的 封 堵 详 见 结 施图,其余砌筑墙体留孔待管线设备安装完毕后,用C20细石混凝土填实; 变形缝处双墙处留孔的封堵,应在双墙分别增设套管, 套管与穿墙管之间嵌填建筑密封膏, 在防火墙上留孔的封 堵 为 耐 火 时 间 大 于 3 小 时 的 防 火 堵 料 ;6)特 种 墙空调机房墙面及顶棚采纳吸声墙面构造处理,做 法 见 施 工 做 法 一 览 表 ;3 、开 始 施 工 的 条 件 及 施 工 准 备 工 作3.1 材 料 要 求1 ) 蒸 压 加 气 混 凝 土 砌 块 , 一 般 规 格 为600×200、 600×250、 600×300(mm ) 厚 度 模 数 制 为 25 和60 ( mm) 两 种 进 位 的 加 气 混 凝 土 砌 块 。其 强...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砌体工程安全技术交底

一二三四传媒+ 关注
实名认证
内容提供者

大量资料供您选择,没有合适的可以联系小二。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
