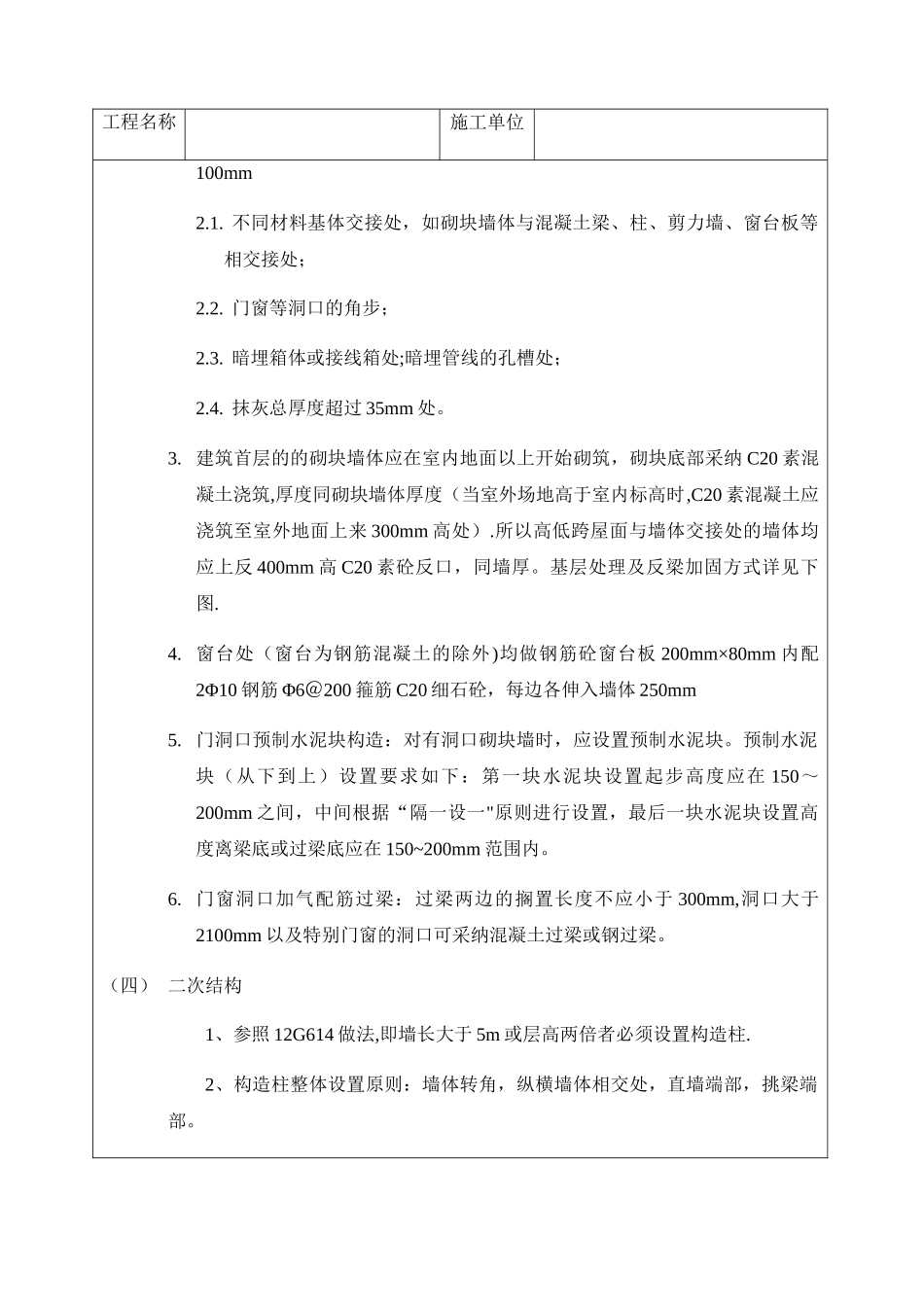

技 术 交 底 记 录施表 7。2 工程名称施工单位交底提要: 交底内容:一、施工准备(一)材料准备1、加气混凝土砌块:采纳 600×200×200(长×宽×高)加气混凝土砌块,天然容重≤8。0KN/m3,强度等级为 A5.0。2、砂浆:宜采纳蒸压加气混凝土砌块专用砂浆,强度等级为 MB5.0。(二)作业准备1.砌筑前应对基层进行清理,并铺满 M7。5 水泥砂浆作找平层,按设计要求测量放线、配块,并应每层进行挂线砌筑,确保墙面平整度和垂直度2。砌筑前应将砌块砌筑面浮灰清除洁净。3.第一皮砌块应采纳经过防水处理的砌块(可满刷专用界面处理剂)。二、施工工艺(一) 结构要求1、 砌块排列应上下错缝,搭接长度不宜小于下层砌块长度的 1/3,且最小搭接长度不应小于 100mm.2、 墙长大于 5m 或墙长超过层高两倍时应设置钢筋混凝土构造柱。3、 高度超过 4m 的墙体在半高处应设置截面宽度与墙厚相同的与柱连接且沿墙全长贯穿的钢筋混凝土水平系梁.工程名称施工单位4、 顶部为自由端的墙体顶面应设置沿全长贯穿的圈梁。5、 砌块墙体与钢筋混凝土构件之间应设置拉结钢筋,应沿钢筋混凝土构件全高每隔 500~600mm 设 2Φ6 拉结筋,深化墙内长度不应小于墙长的 1/5,且不应小于700mm。6、 砌块墙体水平方向应尽量避开开槽,若需要开槽时长度不宜大于 1/4 墙长,且开槽深度不大于 1/3 墙厚.(二) 施工要求1. 灰缝要求横平竖直,上下错缝,砂浆应饱满,并随砌随勾缝,将灰缝勾成1~3mm 的凹缝。水平灰缝厚度与竖向灰缝宽度不应超过 15mm.砌块墙体水平灰缝厚度和垂直灰缝饱满度不应低于 80%.2. 砌块墙体应分次砌筑,每次砌筑高度不应超过 1.5m,应待前次砌筑的砂浆终凝后,再继续砌筑,日砌筑高度不宜大于 2.4m。3. 砌筑墙体遇窗台时,应砌筑至窗台压顶停止砌筑,待窗台压顶浇筑完成后砌筑,窗台压顶板每边伸入墙体长度不小于 250mm。4. 墙体与构造柱连接处宜砌成马牙槎,马牙槎深化墙体 60~100mm、槎高 200~300mm 并应为砌体材料高度的整倍数.5. 砌筑至顶部应预留足够的空隙,待砌块墙体砌筑完毕至少 7 天后才能进行顶部空隙嵌填处理或斜砌顶紧处理。6. 砌体转角和交接处应同时砌筑。对不能同时砌筑而又必须留设的临时间断处,应砌成斜槎,斜槎水平投影长度不小于砌体高度。(三) 特别构造做法1. 厨房、卫生间等潮湿房间及底层外墙的砌块墙体应砌在高度不小于 200mm 的素混凝土基座上,并做好墙面防水处理。2. 下列部...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砌筑工程技术交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
