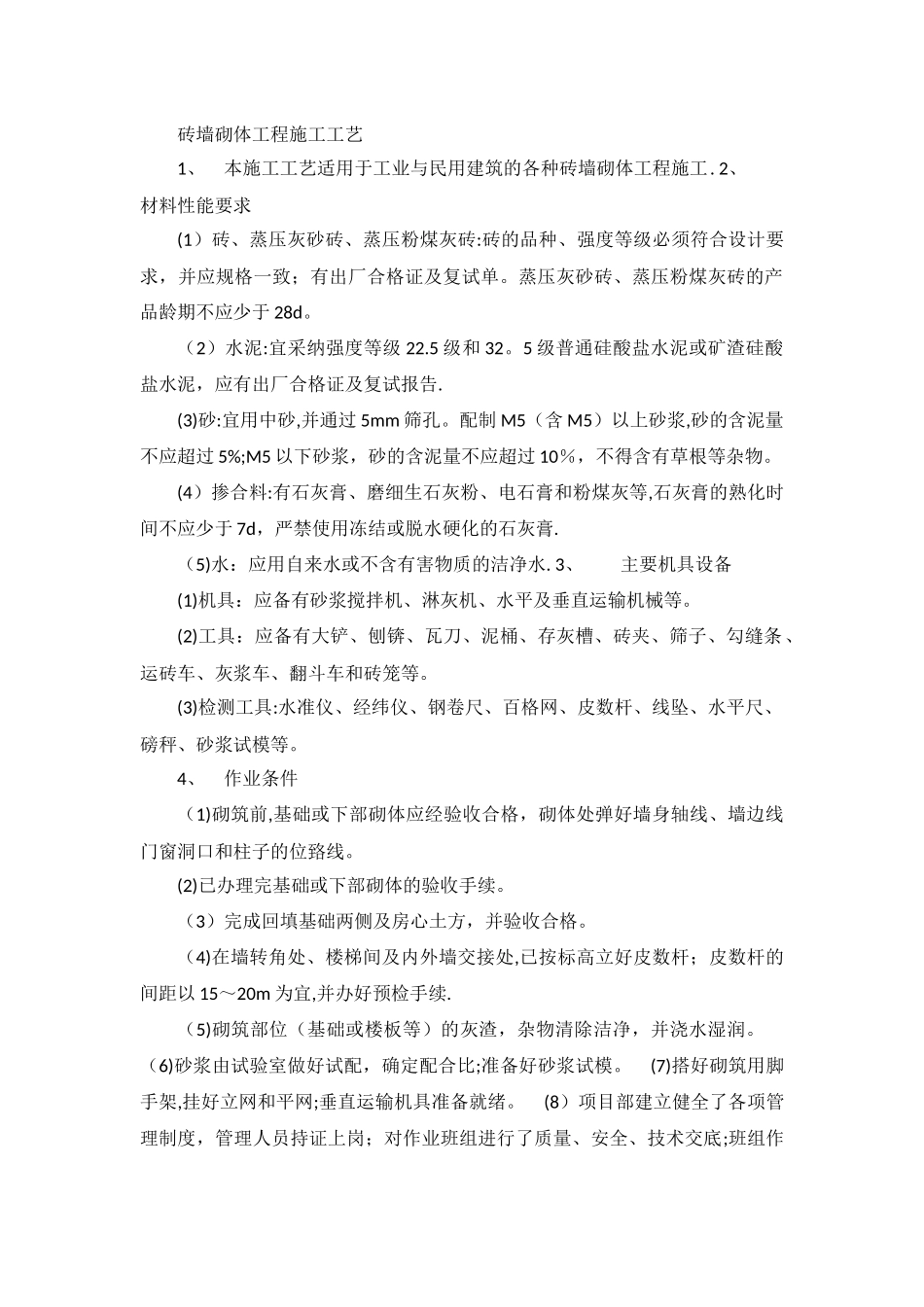

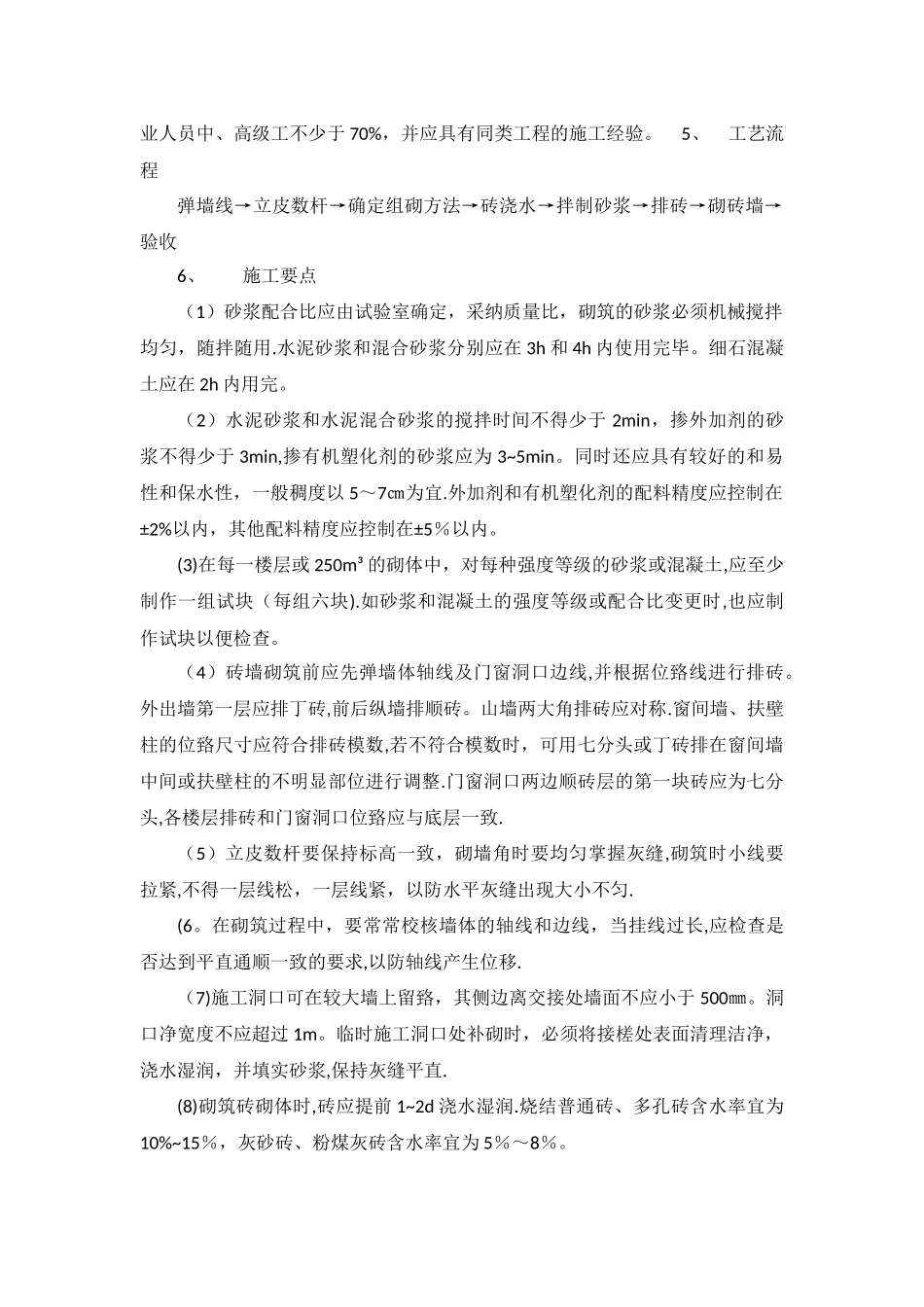

砖墙砌体工程施工工艺 1、 本施工工艺适用于工业与民用建筑的各种砖墙砌体工程施工. 2、 材料性能要求 (1)砖、蒸压灰砂砖、蒸压粉煤灰砖:砖的品种、强度等级必须符合设计要求,并应规格一致;有出厂合格证及复试单。蒸压灰砂砖、蒸压粉煤灰砖的产品龄期不应少于 28d。 (2)水泥:宜采纳强度等级 22.5 级和 32。5 级普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂合格证及复试报告. (3)砂:宜用中砂,并通过 5mm 筛孔。配制 M5(含 M5)以上砂浆,砂的含泥量不应超过 5%;M5 以下砂浆,砂的含泥量不应超过 10%,不得含有草根等杂物。 (4)掺合料:有石灰膏、磨细生石灰粉、电石膏和粉煤灰等,石灰膏的熟化时间不应少于 7d,严禁使用冻结或脱水硬化的石灰膏. (5)水:应用自来水或不含有害物质的洁净水. 3、 主要机具设备 (1)机具:应备有砂浆搅拌机、淋灰机、水平及垂直运输机械等。 (2)工具:应备有大铲、刨锛、瓦刀、泥桶、存灰槽、砖夹、筛子、勾缝条、运砖车、灰浆车、翻斗车和砖笼等。 (3)检测工具:水准仪、经纬仪、钢卷尺、百格网、皮数杆、线坠、水平尺、磅秤、砂浆试模等。 4、 作业条件 (1)砌筑前,基础或下部砌体应经验收合格,砌体处弹好墙身轴线、墙边线门窗洞口和柱子的位臵线。 (2)已办理完基础或下部砌体的验收手续。 (3)完成回填基础两侧及房心土方,并验收合格。 (4)在墙转角处、楼梯间及内外墙交接处,已按标高立好皮数杆;皮数杆的间距以 15~20m 为宜,并办好预检手续. (5)砌筑部位(基础或楼板等)的灰渣,杂物清除洁净,并浇水湿润。 (6)砂浆由试验室做好试配,确定配合比;准备好砂浆试模。 (7)搭好砌筑用脚手架,挂好立网和平网;垂直运输机具准备就绪。 (8)项目部建立健全了各项管理制度,管理人员持证上岗;对作业班组进行了质量、安全、技术交底;班组作业人员中、高级工不少于 70%,并应具有同类工程的施工经验。 5、 工艺流程 弹墙线→立皮数杆→确定组砌方法→砖浇水→拌制砂浆→排砖→砌砖墙→验收 6、 施工要点 (1)砂浆配合比应由试验室确定,采纳质量比,砌筑的砂浆必须机械搅拌均匀,随拌随用.水泥砂浆和混合砂浆分别应在 3h 和 4h 内使用完毕。细石混凝土应在 2h 内用完。 (2)水泥砂浆和水泥混合砂浆的搅拌时间不得少于 2min,掺外加剂的砂浆不得少于 3min,掺有机塑化剂的砂浆应为 3~5min。同时还应具有较好的和易性和保水性,一般稠度以 5~7㎝为宜.外加...
