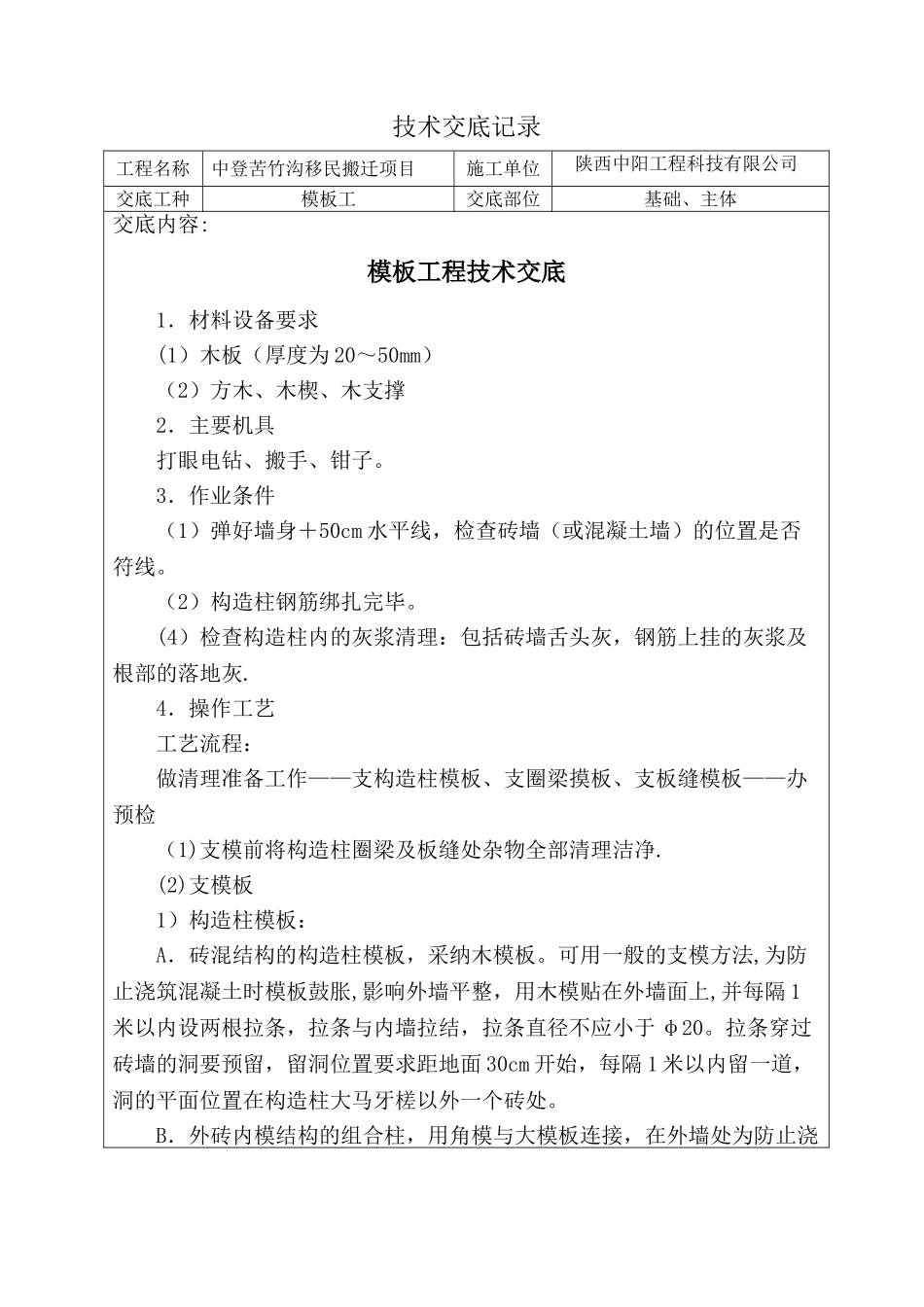

技术交底记录工程名称中登苦竹沟移民搬迁项目施工单位陕西中阳工程科技有限公司交底工种模板工交底部位基础、主体交底内容:模板工程技术交底1.材料设备要求(1)木板(厚度为 20~50mm)(2)方木、木楔、木支撑2.主要机具 打眼电钻、搬手、钳子
3.作业条件(1)弹好墙身+50cm 水平线,检查砖墙(或混凝土墙)的位置是否符线
(2)构造柱钢筋绑扎完毕
(4)检查构造柱内的灰浆清理:包括砖墙舌头灰,钢筋上挂的灰浆及根部的落地灰
4.操作工艺工艺流程: 做清理准备工作——支构造柱模板、支圈梁摸板、支板缝模板——办预检(1)支模前将构造柱圈梁及板缝处杂物全部清理洁净
(2)支模板1)构造柱模板:A.砖混结构的构造柱模板,采纳木模板
可用一般的支模方法,为防止浇筑混凝土时模板鼓胀,影响外墙平整,用木模贴在外墙面上,并每隔 1米以内设两根拉条,拉条与内墙拉结,拉条直径不应小于 φ20
拉条穿过砖墙的洞要预留,留洞位置要求距地面 30cm 开始,每隔 1 米以内留一道,洞的平面位置在构造柱大马牙槎以外一个砖处
B.外砖内模结构的组合柱,用角模与大模板连接,在外墙处为防止浇筑混凝土挤胀变形应进行加固处理,模板贴在外墙面上,然后用拉条拉牢

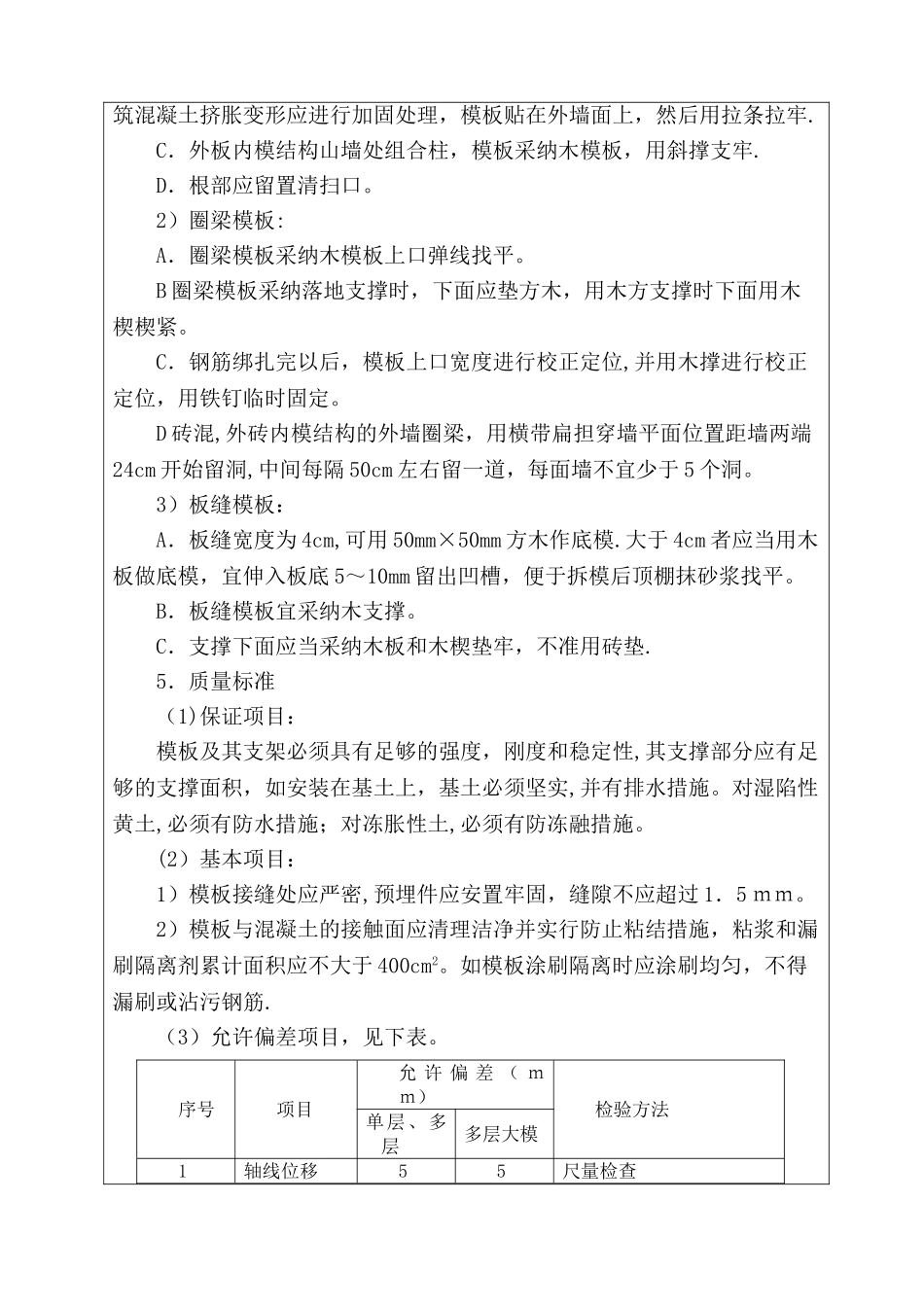

C.外板内模结构山墙处组合柱,模板采纳木模板,用斜撑支牢
D.根部应留置清扫口
2)圈梁模板:A.圈梁模板采纳木模板上口弹线找平
B 圈梁模板采纳落地支撑时,下面应垫方木,用木方支撑时下面用木楔楔紧
C.钢筋绑扎完以后,模板上口宽度进行校正定位,并用木撑进行校正定位,用铁钉临时固定
D 砖混,外砖内模结构的外墙圈梁,用横带扁担穿墙平面位置距墙两端24cm 开始留洞,中间每隔 50cm 左右留一道,每面墙不宜少于 5 个洞
3)板缝模板:A.板缝宽度为 4cm,可用 50mm×50mm 方木作底模
大于 4cm 者应当用木板做底模,宜伸入板底 5~10mm
