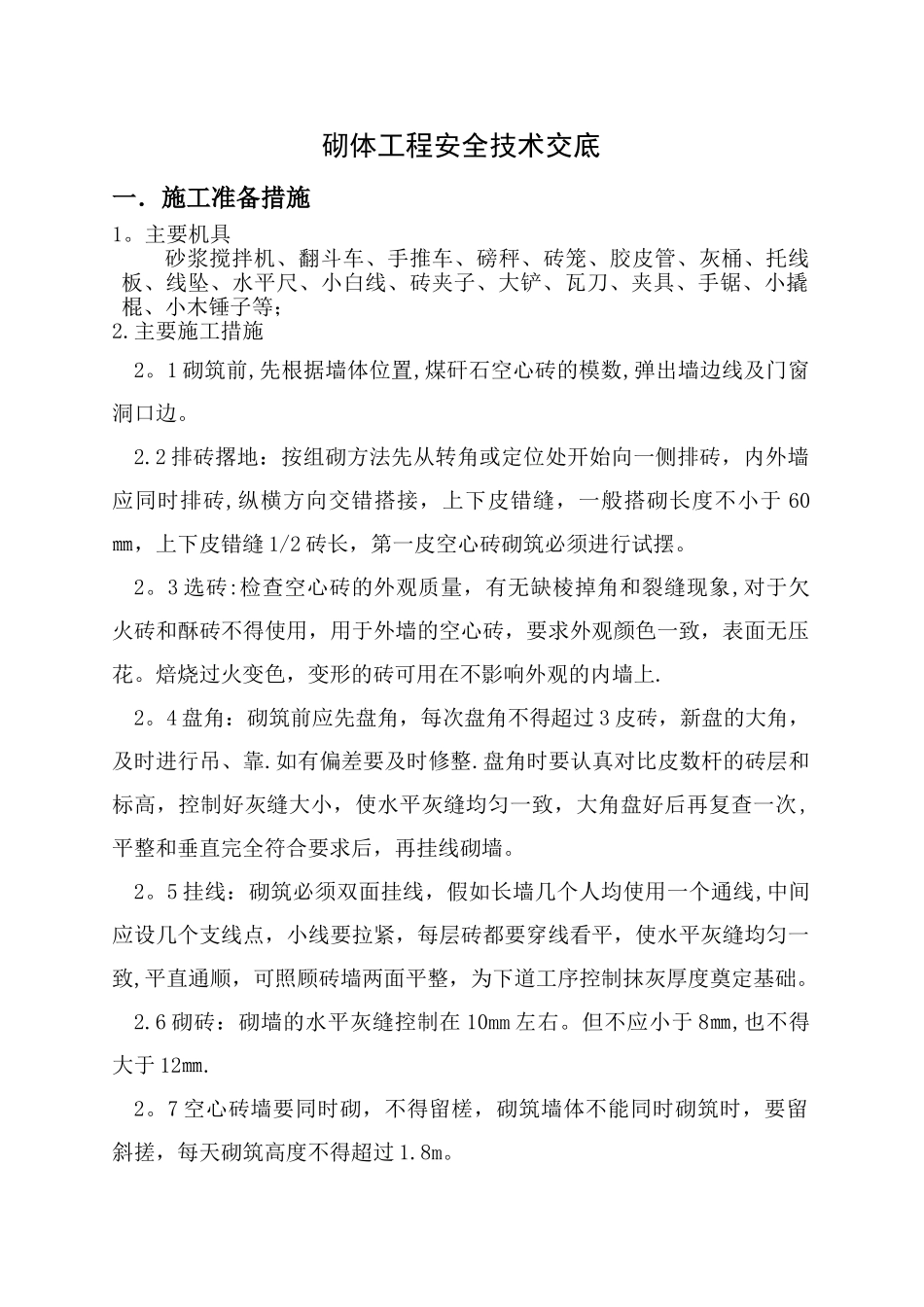

砌体工程安全技术交底一.施工准备措施1
主要机具砂浆搅拌机、翻斗车、手推车、磅秤、砖笼、胶皮管、灰桶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、夹具、手锯、小撬棍、小木锤子等;2
主要施工措施2
1 砌筑前,先根据墙体位置,煤矸石空心砖的模数,弹出墙边线及门窗洞口边
2 排砖撂地:按组砌方法先从转角或定位处开始向一侧排砖,内外墙应同时排砖,纵横方向交错搭接,上下皮错缝,一般搭砌长度不小于 60㎜,上下皮错缝 1/2 砖长,第一皮空心砖砌筑必须进行试摆
3 选砖:检查空心砖的外观质量,有无缺棱掉角和裂缝现象,对于欠火砖和酥砖不得使用,用于外墙的空心砖,要求外观颜色一致,表面无压花
焙烧过火变色,变形的砖可用在不影响外观的内墙上
4 盘角:砌筑前应先盘角,每次盘角不得超过 3 皮砖,新盘的大角,及时进行吊、靠
如有偏差要及时修整
盘角时要认真对比皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致,大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙
5 挂线:砌筑必须双面挂线,假如长墙几个人均使用一个通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平灰缝均匀一致,平直通顺,可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础
6 砌砖:砌墙的水平灰缝控制在 10mm 左右
但不应小于 8㎜,也不得大于 12㎜
7 空心砖墙要同时砌,不得留槎,砌筑墙体不能同时砌筑时,要留斜搓,每天砌筑高度不得超过 1

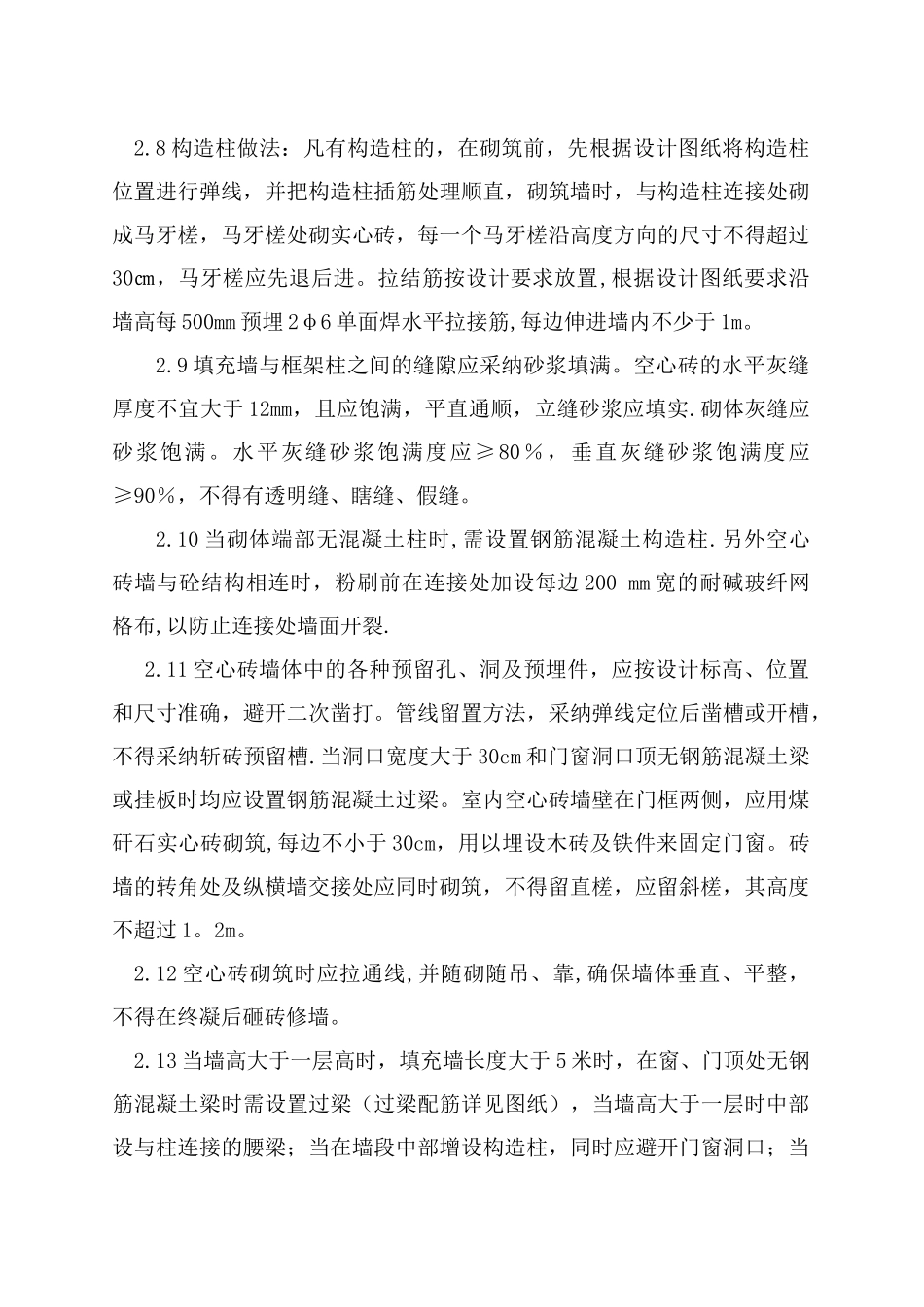

8 构造柱做法:凡有构造柱的,在砌筑前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直,砌筑墙时,与构造柱连接处砌成马牙槎,马牙槎处砌实心砖,每一个马牙槎沿高度方向的尺寸不得超过30㎝,马牙槎应先退后进

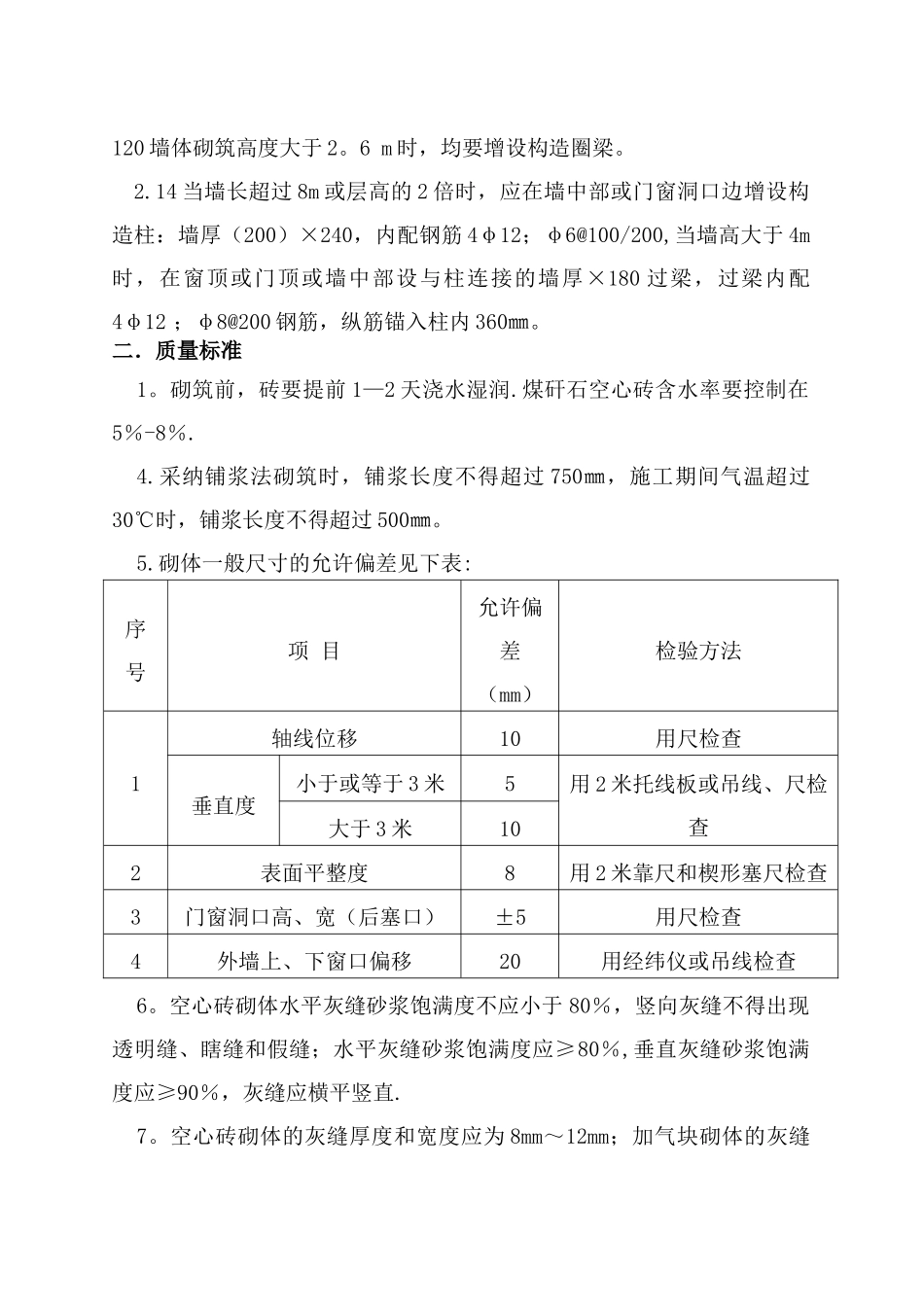

拉结筋按设计要求放置,根据设计图纸要求沿墙高每 500mm 预埋 2φ6 单面焊水平拉接筋,每边伸进墙内
