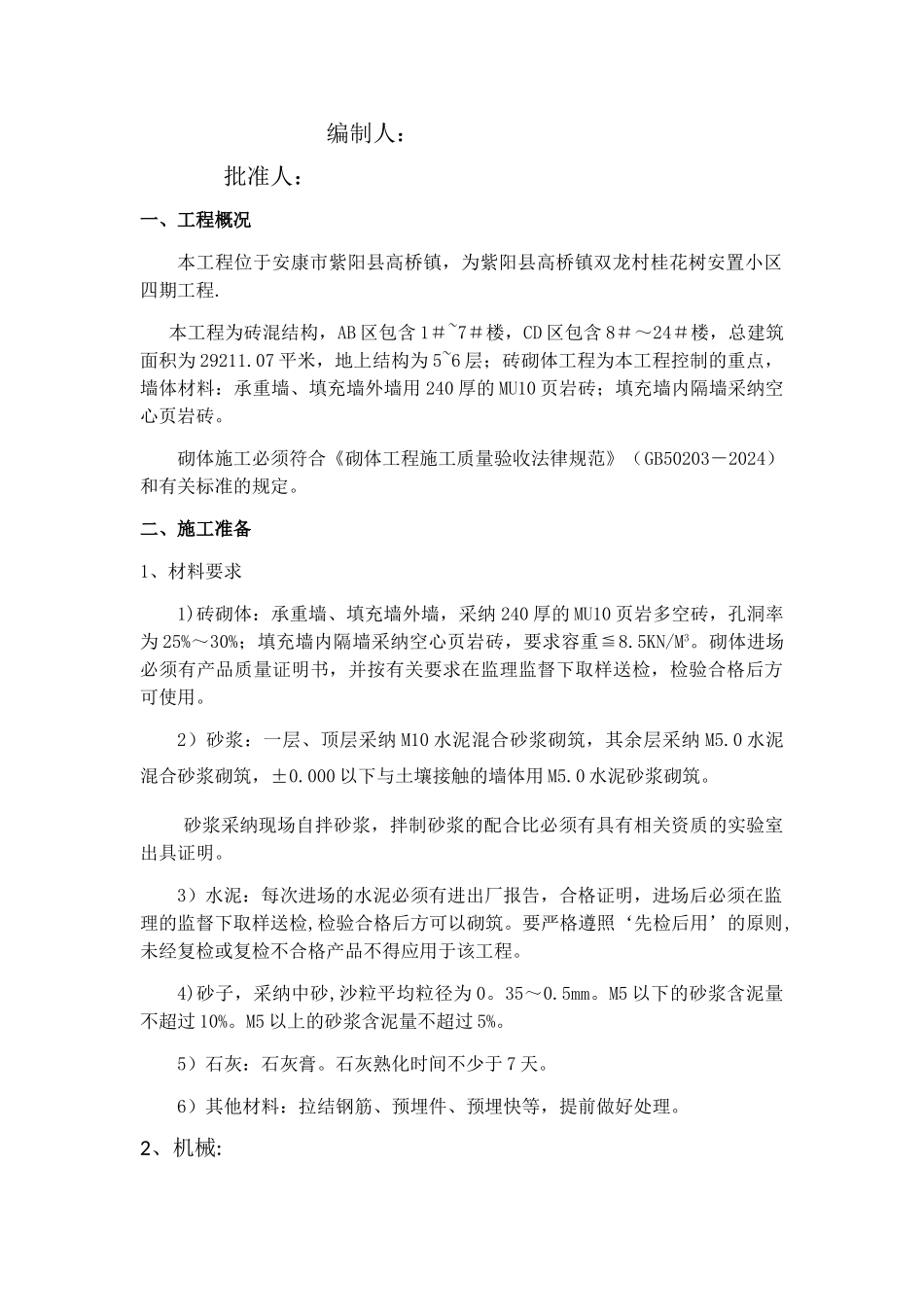

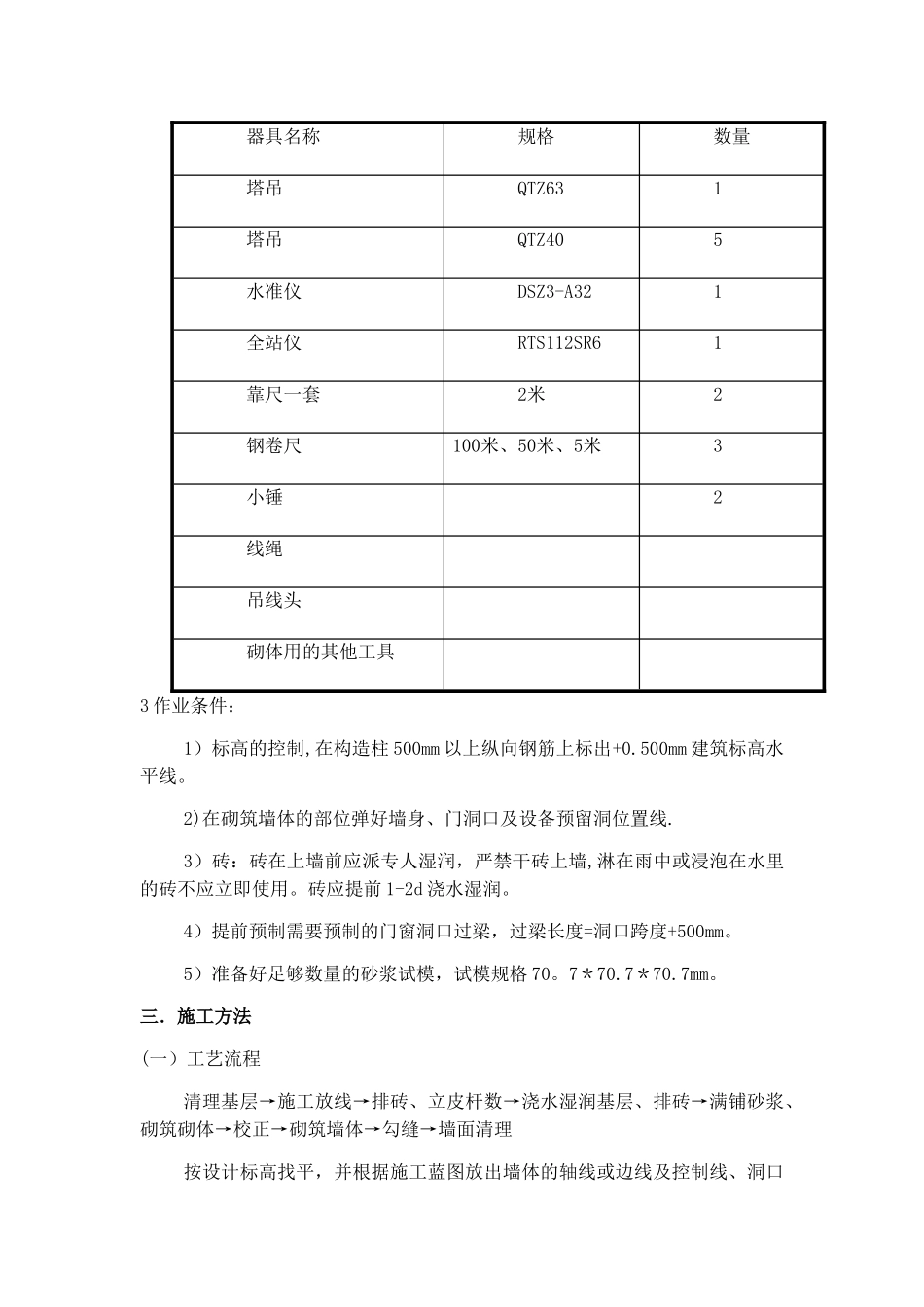

紫阳县高桥镇双龙村桂花树安置小区四期砌体施工方 案 编制人: 批准人:一、工程概况本工程位于安康市紫阳县高桥镇,为紫阳县高桥镇双龙村桂花树安置小区四期工程. 本工程为砖混结构,AB 区包含 1#~7#楼,CD 区包含 8#~24#楼,总建筑面积为 29211.07 平米,地上结构为 5~6 层;砖砌体工程为本工程控制的重点,墙体材料:承重墙、填充墙外墙用 240 厚的 MU10 页岩砖;填充墙内隔墙采纳空心页岩砖。砌体施工必须符合《砌体工程施工质量验收法律规范》(GB50203-2024)和有关标准的规定。二、施工准备1、材料要求1)砖砌体:承重墙、填充墙外墙,采纳 240 厚的 MU10 页岩多空砖,孔洞率为 25%~30%;填充墙内隔墙采纳空心页岩砖,要求容重≦8.5KN/M3。砌体进场必须有产品质量证明书,并按有关要求在监理监督下取样送检,检验合格后方可使用。2)砂浆:一层、顶层采纳 M10 水泥混合砂浆砌筑,其余层采纳 M5.0 水泥混合砂浆砌筑,±0.000 以下与土壤接触的墙体用 M5.0 水泥砂浆砌筑。砂浆采纳现场自拌砂浆,拌制砂浆的配合比必须有具有相关资质的实验室出具证明。3)水泥:每次进场的水泥必须有进出厂报告,合格证明,进场后必须在监理的监督下取样送检,检验合格后方可以砌筑。要严格遵照‘先检后用’的原则,未经复检或复检不合格产品不得应用于该工程。4)砂子,采纳中砂,沙粒平均粒径为 0。35~0.5mm。M5 以下的砂浆含泥量不超过 10%。M5 以上的砂浆含泥量不超过 5%。5)石灰:石灰膏。石灰熟化时间不少于 7 天。6)其他材料:拉结钢筋、预埋件、预埋快等,提前做好处理。2、机械:器具名称规格数量塔吊QTZ631塔吊QTZ405水准仪DSZ3-A321全站仪RTS112SR61靠尺一套2米2钢卷尺100米、50米、5米3小锤2线绳吊线头砌体用的其他工具3 作业条件:1)标高的控制,在构造柱 500mm 以上纵向钢筋上标出+0.500mm 建筑标高水平线。2)在砌筑墙体的部位弹好墙身、门洞口及设备预留洞位置线.3)砖:砖在上墙前应派专人湿润,严禁干砖上墙,淋在雨中或浸泡在水里的砖不应立即使用。砖应提前 1-2d 浇水湿润。4)提前预制需要预制的门窗洞口过梁,过梁长度=洞口跨度+500mm。5)准备好足够数量的砂浆试模,试模规格 70。7*70.7*70.7mm。三.施工方法(一)工艺流程清理基层→施工放线→排砖、立皮杆数→浇水湿润基层、排砖→满铺砂浆、砌筑砌体→校正→砌筑墙体→勾缝→墙面清理按设计标高找平,并根据施工蓝图放出墙体的轴线...
