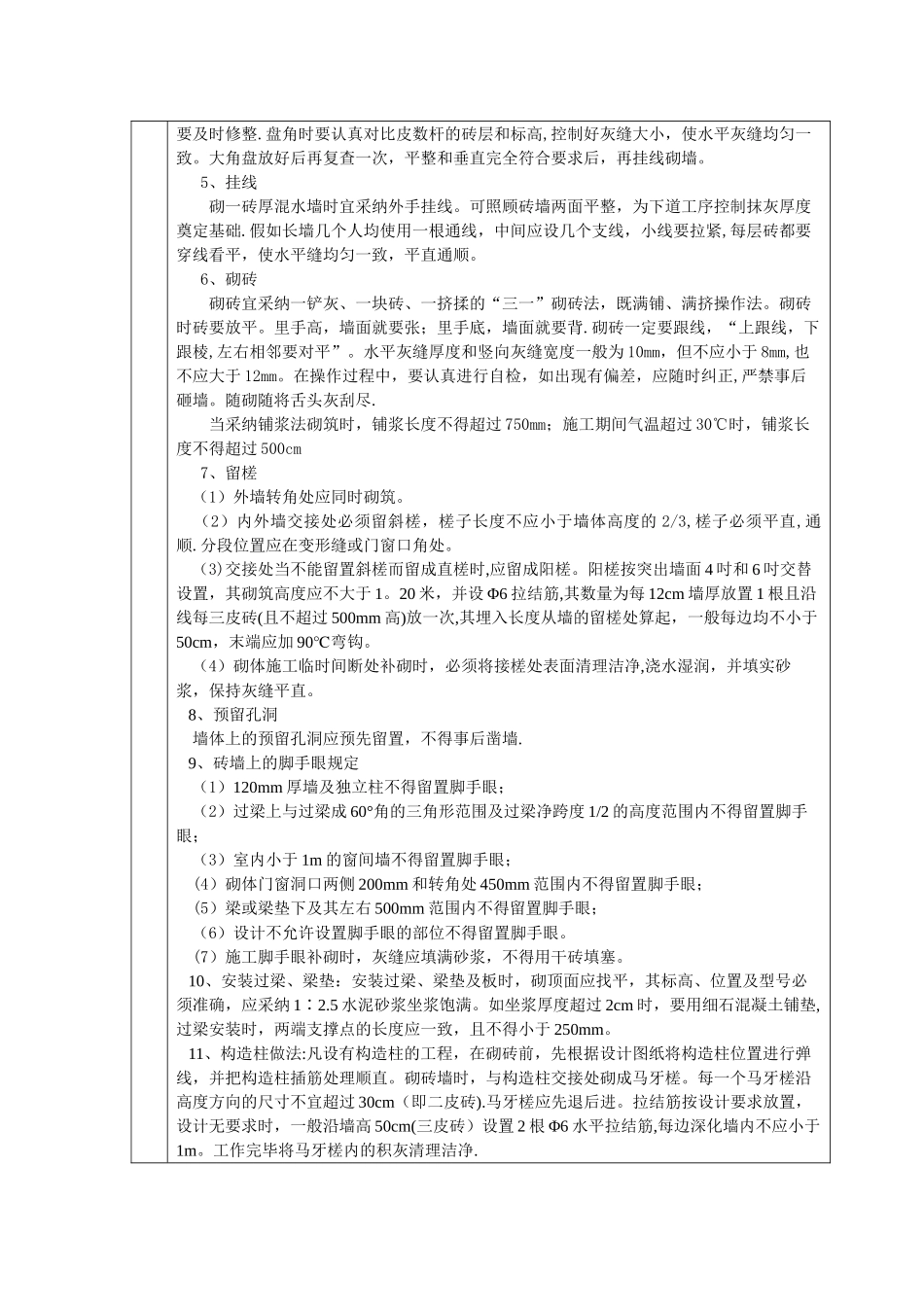

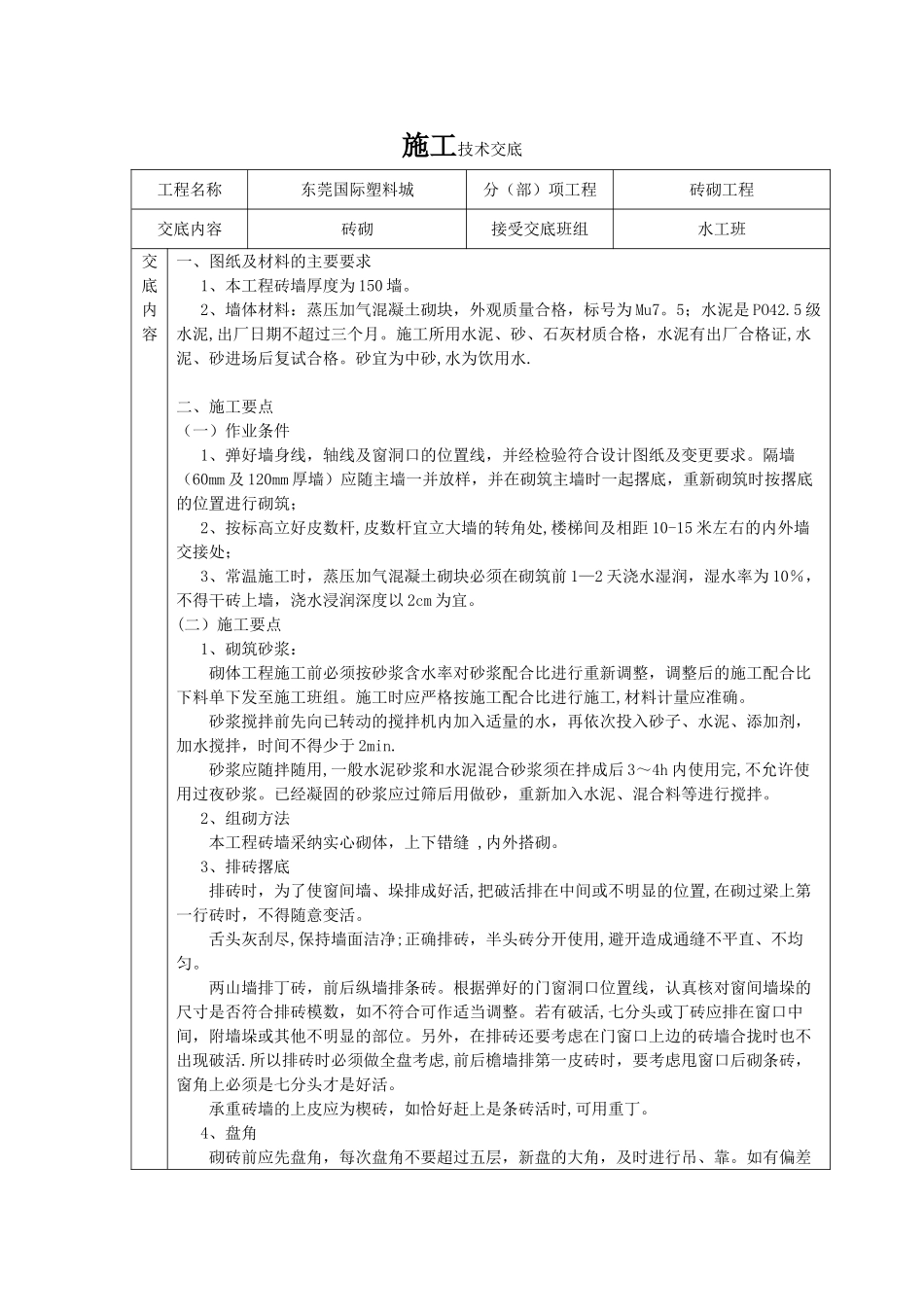

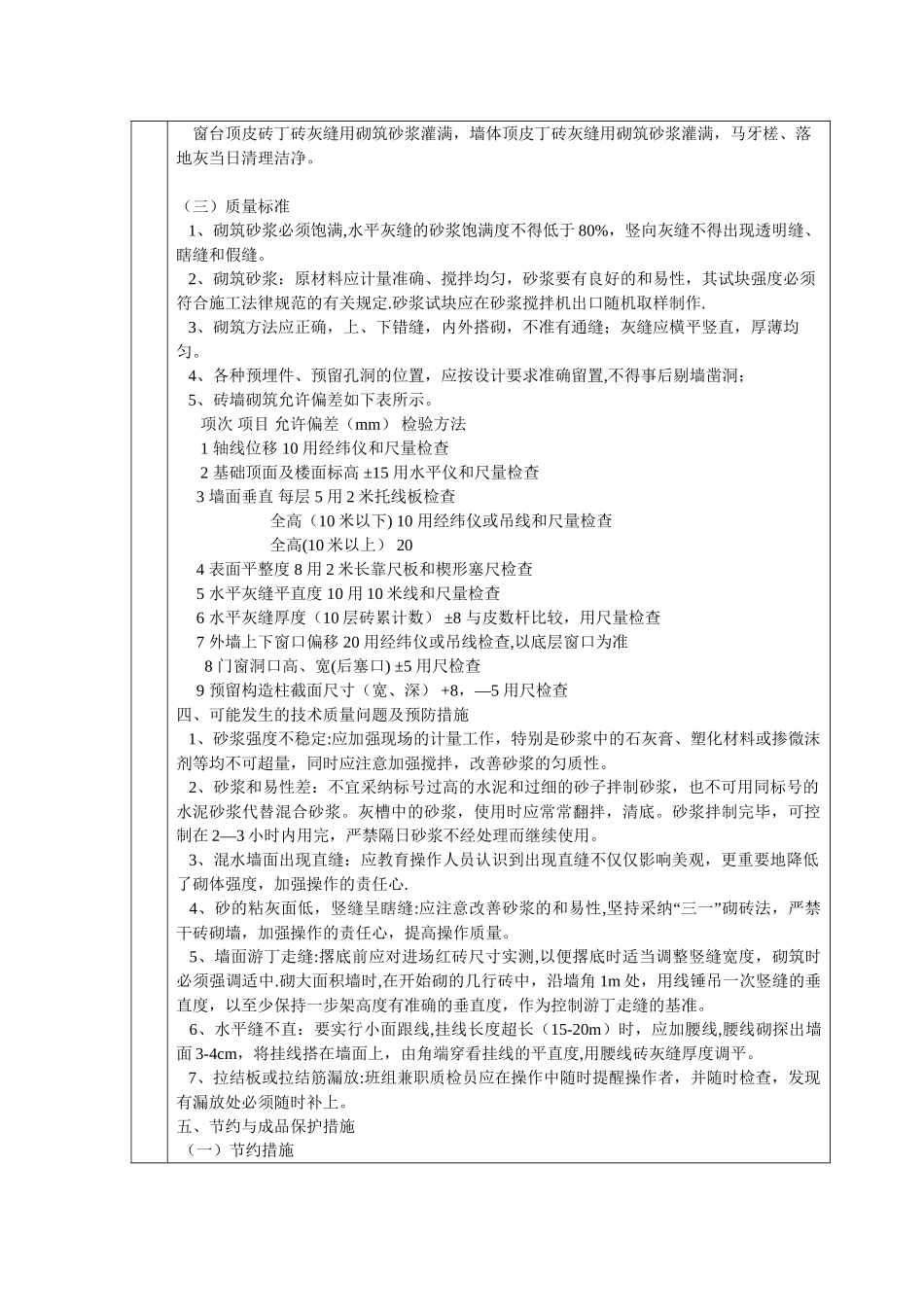

施工技术交底工程名称东莞国际塑料城分(部)项工程砖砌工程交底内容砖砌接受交底班组水工班交底内容一、图纸及材料的主要要求 1、本工程砖墙厚度为 150 墙
2、墙体材料:蒸压加气混凝土砌块,外观质量合格,标号为 Mu7
5;水泥是 PO42
5 级水泥,出厂日期不超过三个月
施工所用水泥、砂、石灰材质合格,水泥有出厂合格证,水泥、砂进场后复试合格
砂宜为中砂,水为饮用水
二、施工要点(一)作业条件 1、弹好墙身线,轴线及窗洞口的位置线,并经检验符合设计图纸及变更要求
隔墙(60mm 及 120mm 厚墙)应随主墙一并放样,并在砌筑主墙时一起撂底,重新砌筑时按撂底的位置进行砌筑; 2、按标高立好皮数杆,皮数杆宜立大墙的转角处,楼梯间及相距 10-15 米左右的内外墙交接处; 3、常温施工时,蒸压加气混凝土砌块必须在砌筑前 1—2 天浇水湿润,湿水率为 10%,不得干砖上墙,浇水浸润深度以 2cm 为宜
(二)施工要点 1、砌筑砂浆: 砌体工程施工前必须按砂浆含水率对砂浆配合比进行重新调整,调整后的施工配合比下料单下发至施工班组
施工时应严格按施工配合比进行施工,材料计量应准确
砂浆搅拌前先向已转动的搅拌机内加入适量的水,再依次投入砂子、水泥、添加剂,加水搅拌,时间不得少于 2min
砂浆应随拌随用,一般水泥砂浆和水泥混合砂浆须在拌成后 3~4h 内使用完,不允许使用过夜砂浆
已经凝固的砂浆应过筛后用做砂,重新加入水泥、混合料等进行搅拌
2、组砌方法 本工程砖墙采纳实心砌体,上下错缝 ,内外搭砌
3、排砖撂底 排砖时,为了使窗间墙、垛排成好活,把破活排在中间或不明显的位置,在砌过梁上第一行砖时,不得随意变活
舌头灰刮尽,保持墙面洁净;正确排砖,半头砖分开使用,避开造成通缝不平直、不均匀
两山墙排丁砖,前后纵墙排条砖
根据弹好的门窗洞口位置线,认真核对窗间墙垛的尺寸
