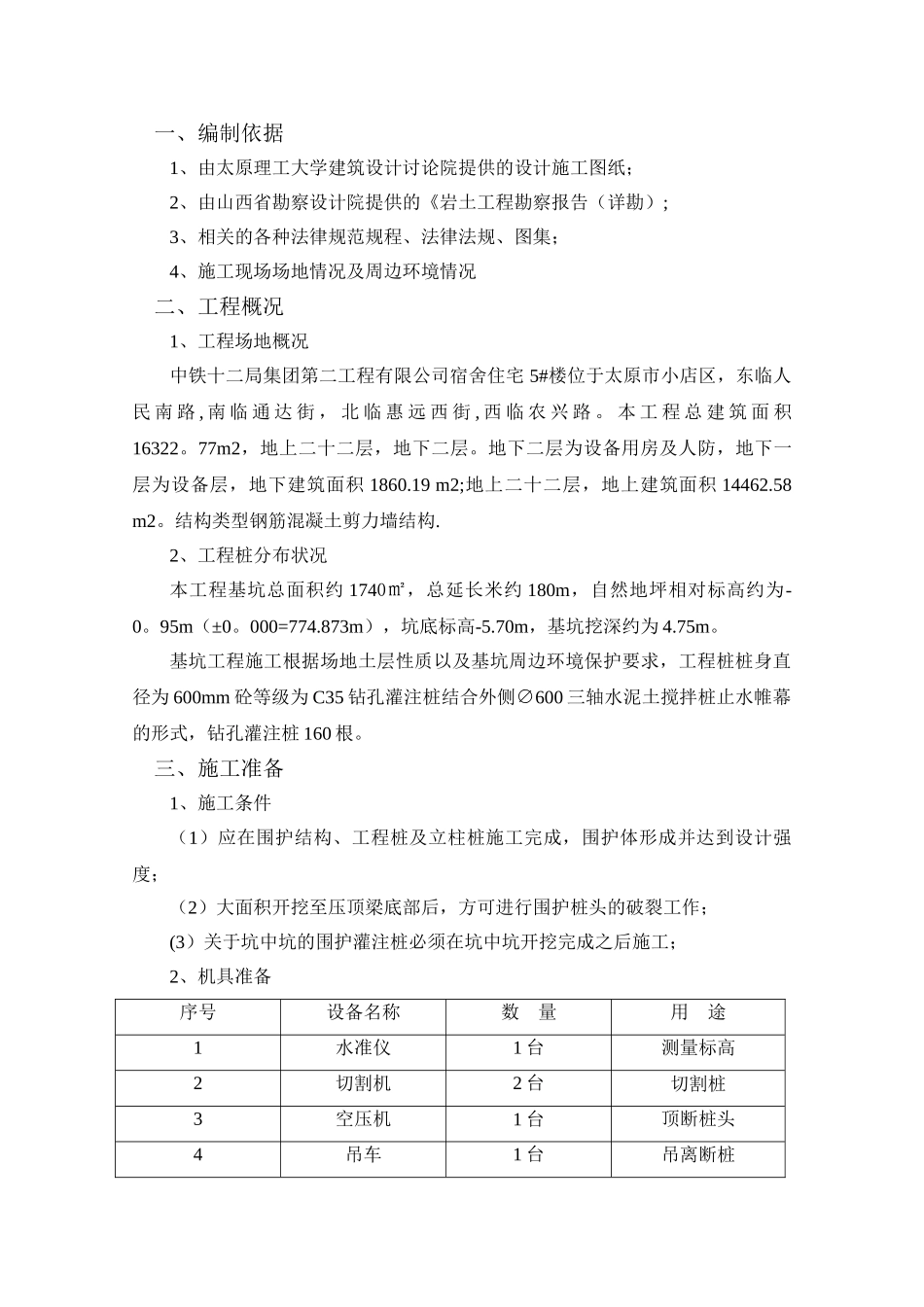

一、编制依据1、由太原理工大学建筑设计讨论院提供的设计施工图纸;2、由山西省勘察设计院提供的《岩土工程勘察报告(详勘);3、相关的各种法律规范规程、法律法规、图集;4、施工现场场地情况及周边环境情况二、工程概况1、工程场地概况中铁十二局集团第二工程有限公司宿舍住宅 5#楼位于太原市小店区,东临人民 南 路 , 南 临 通 达 街 , 北 临 惠 远 西 街 , 西 临 农 兴 路
本 工 程 总 建 筑 面 积16322
77m2,地上二十二层,地下二层
地下二层为设备用房及人防,地下一层为设备层,地下建筑面积 1860
19 m2;地上二十二层,地上建筑面积 14462
结构类型钢筋混凝土剪力墙结构
2、工程桩分布状况本工程基坑总面积约 1740㎡,总延长米约 180m,自然地坪相对标高约为-0
95m(±0
000=774
873m),坑底标高-5
70m,基坑挖深约为 4
基坑工程施工根据场地土层性质以及基坑周边环境保护要求,工程桩桩身直径为 600mm 砼等级为 C35 钻孔灌注桩结合外侧∅600 三轴水泥土搅拌桩止水帷幕的形式,钻孔灌注桩 160 根
