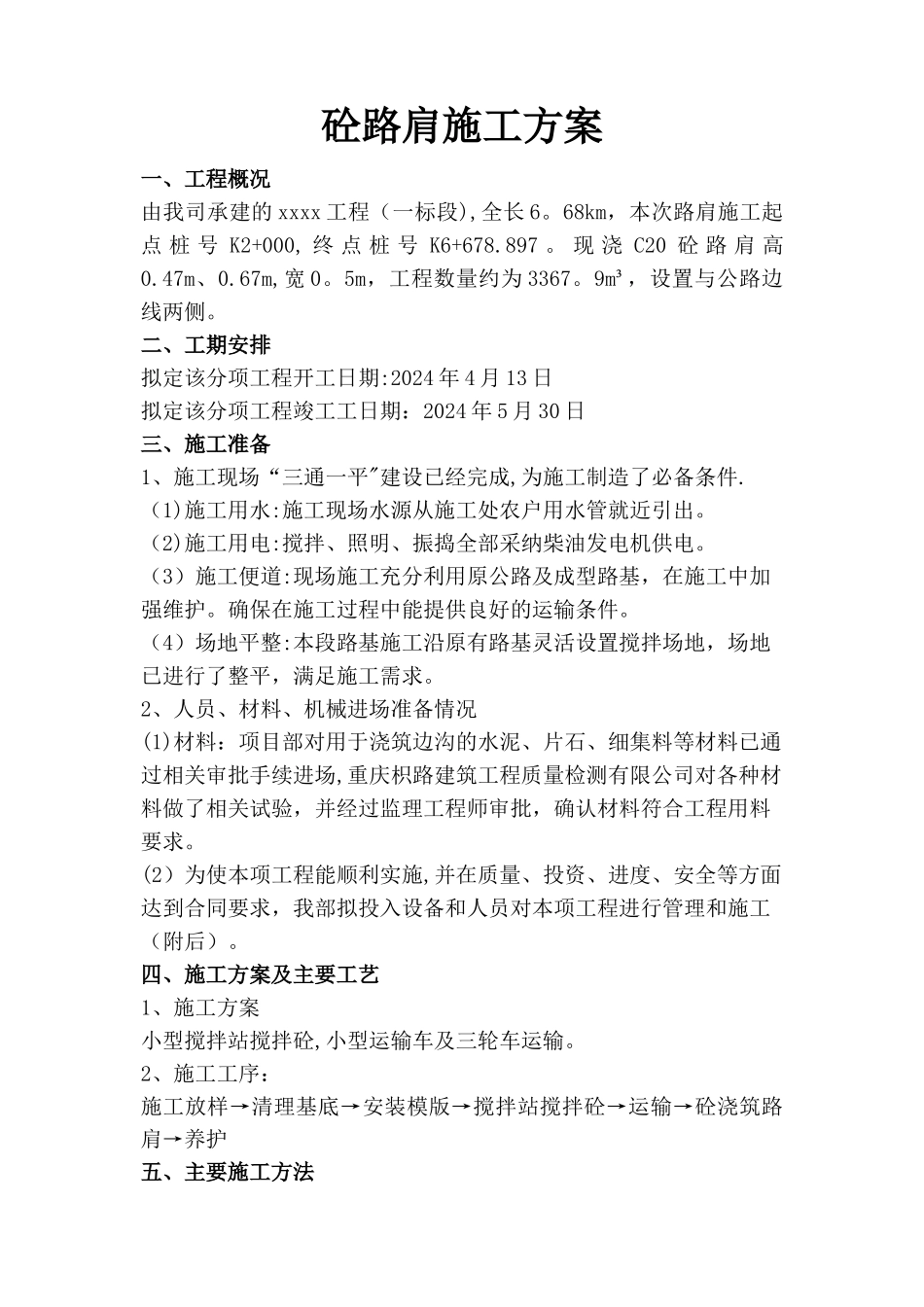

砼路肩施工方案一、工程概况由我司承建的 xxxx 工程(一标段),全长 6
68km,本次路肩施工起点 桩 号 K2+000, 终 点 桩 号 K6+678
现 浇 C20 砼 路 肩 高0
67m,宽 0
5m,工程数量约为 3367
9m³,设置与公路边线两侧
二、工期安排拟定该分项工程开工日期:2024 年 4 月 13 日拟定该分项工程竣工工日期:2024 年 5 月 30 日三、施工准备1、施工现场“三通一平"建设已经完成,为施工制造了必备条件
(1)施工用水:施工现场水源从施工处农户用水管就近引出
(2)施工用电:搅拌、照明、振捣全部采纳柴油发电机供电
(3)施工便道:现场施工充分利用原公路及成型路基,在施工中加强维护
确保在施工过程中能提供良好的运输条件
(4)场地平整:本段路基施工沿原有路基灵活设置搅拌场地,场地已进行了整平,满足施工需求
2、人员、材料、机械进场准备情况(1)材料:项目部对用于浇筑边沟的水泥、片石、细集料等材料已通过相关审批手续进场,重庆枳路建筑工程质量检测有限公司对各种材料做了相关试验,并经过监理工程师审批,确认材料符合工程用料要求
(2)为使本项工程能顺利实施,并在质量、投资、进度、安全等方面达到合同要求,我部拟投入设备和人员对本项工程进行管理和施工(附后)
四、施工方案及主要工艺1、施工方案小型搅拌站搅拌砼,小型运输车及三轮车运输
2、施工工序:施工放样→清理基底→安装模版→搅拌站搅拌砼→运输→砼浇筑路肩→养护五、主要施工方法1、检测放样路基施工完工并经监理工程师验收合格后,现浇砼路肩模板安装前,应校核道路中心线,测设现浇路肩控制桩,直线段桩距为 10m,曲线段不大于 5m,按设计高程进行控制测量
2、基底清理在现浇路肩安装模板前应清理路槽表面杂质,如遇基底土质松散,应人工夯实
3、现浇路肩模板安装本工程模板
