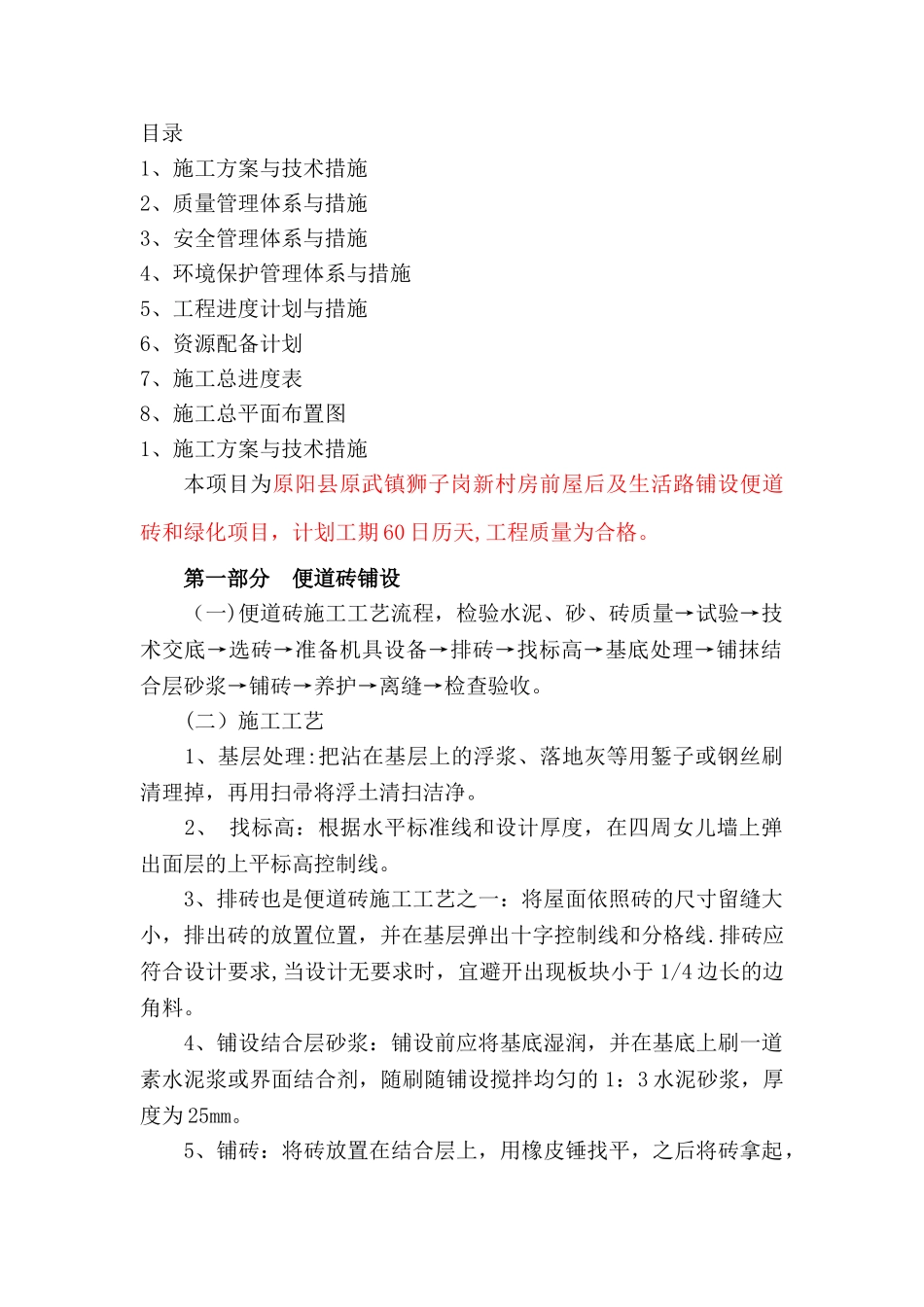

目录1、施工方案与技术措施2、质量管理体系与措施3、安全管理体系与措施4、环境保护管理体系与措施5、工程进度计划与措施6、资源配备计划7、施工总进度表8、施工总平面布置图1、施工方案与技术措施本项目为原阳县原武镇狮子岗新村房前屋后及生活路铺设便道砖和绿化项目,计划工期 60 日历天,工程质量为合格
第一部分 便道砖铺设(一)便道砖施工工艺流程,检验水泥、砂、砖质量→试验→技术交底→选砖→准备机具设备→排砖→找标高→基底处理→铺抹结合层砂浆→铺砖→养护→离缝→检查验收
(二)施工工艺 1、基层处理:把沾在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清扫洁净
2、 找标高:根据水平标准线和设计厚度,在四周女儿墙上弹出面层的上平标高控制线
3、排砖也是便道砖施工工艺之一:将屋面依照砖的尺寸留缝大小,排出砖的放置位置,并在基层弹出十字控制线和分格线
排砖应符合设计要求,当设计无要求时,宜避开出现板块小于 1/4 边长的边角料
4、铺设结合层砂浆:铺设前应将基底湿润,并在基底上刷一道素水泥浆或界面结合剂,随刷随铺设搅拌均匀的 1:3 水泥砂浆,厚度为 25mm
5、铺砖:将砖放置在结合层上,用橡皮锤找平,之后将砖拿起,在干拌料上浇适量素水泥浆

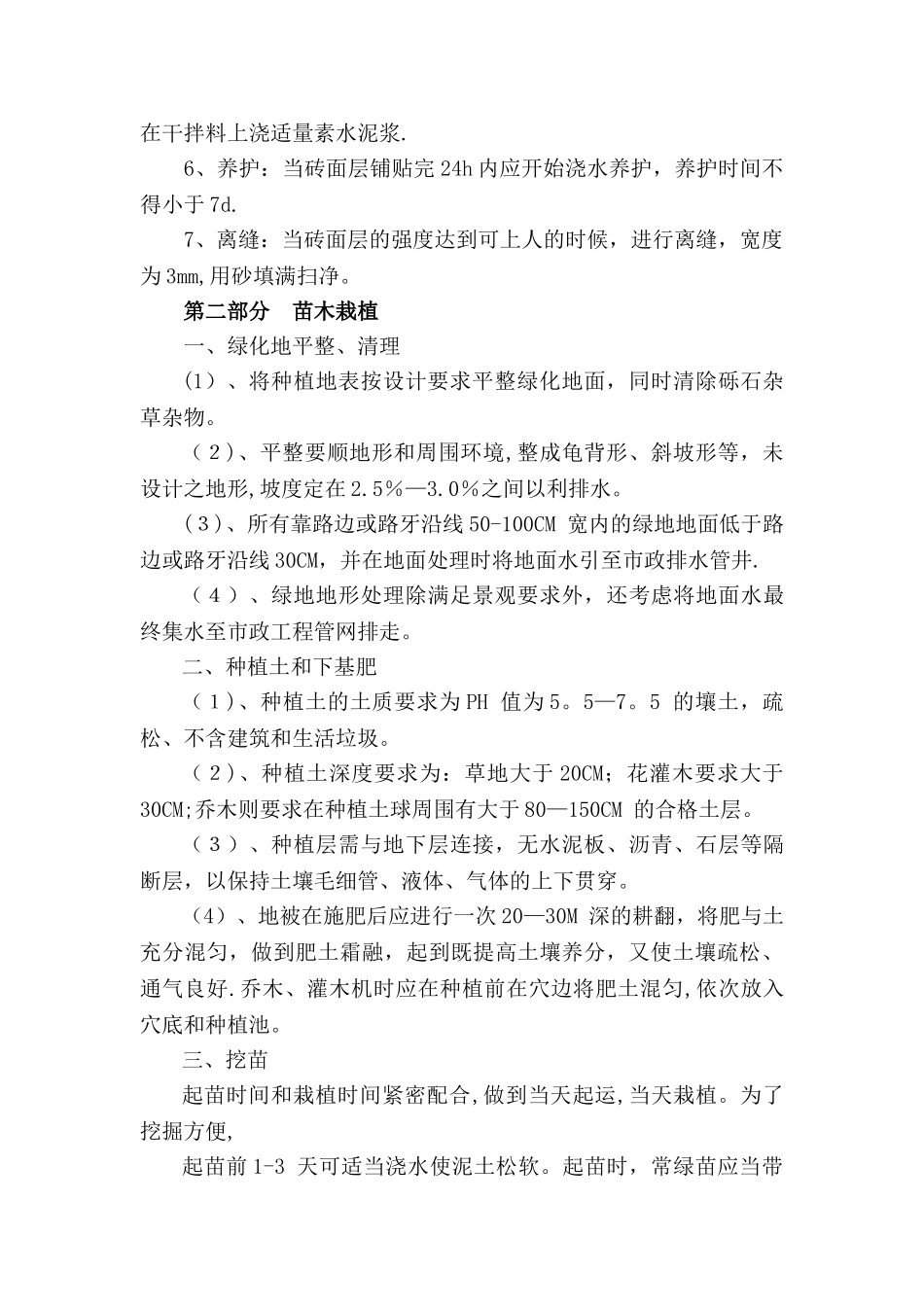

6、养护:当砖面层铺贴完 24h 内应开始浇水养护,养护时间不得小于 7d
7、离缝:当砖面层的强度达到可上人的时候,进行离缝,宽度为 3mm,用砂填满扫净

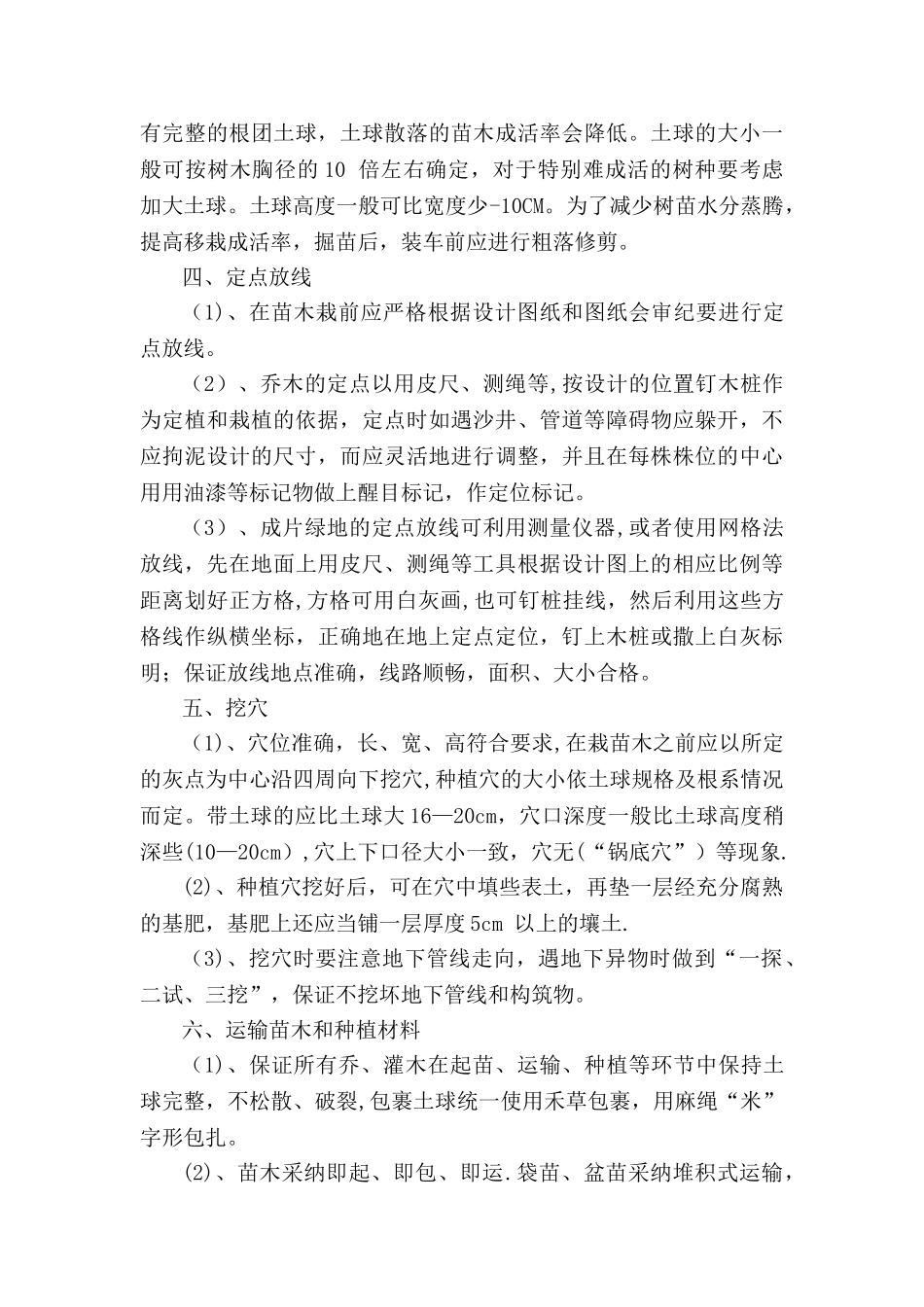

第二部分 苗木栽植 一、绿化地平整、清理(1)、将种植地表按设计要求平整绿化地面,同时清除砾石杂草杂物
(2)、平整要顺地形和周围环境,整成龟背形、斜坡形等,未设计之地形,坡度定在 2
0%之间以利排水
(3)、所有靠路边或路牙沿线 50-100CM 宽内的绿地地面低于路边或路牙沿线 30CM,并在地面处理时将地面水引至市政排水管井
(4)、绿地地
